目錄
一、報價單內容解析
1.工項分類與細目說明
2.材料品牌與規格
3.單位與數量
4.報價金額的計算邏輯
5.金額構成與稅務說明
6.付款條件、工期與保固
7.留意備註欄與附註
二、裝修估價原則
1.坪數與施工範圍
2.選材決定報價層級
3.施工難度與客製化程度
4.設計費、監工費不可忽略
5.市場行情與品牌差異
三、報價單中的風險評估
1.缺漏工項:看似便宜其實不完整
2.低價競標:報價異常低代表有陷阱
3.模糊條款:文字越不清楚爭議越多
4.材料與實品不符:偷料、減料的常見手法
5.驗收與保固條件不明:完工後的糾紛根源
四、簽約前的核對重點
1.多比三家最安心
2.確保畫面、文字一致
3.檢查單價和市場行情
4.請設計師或第三方協助審核
5.保留所有書面紀錄與版本追蹤
五、施工過程與後續管理
1.開工前確認施工計畫與報價項目
2.補充報價一定要書面確認
3.施工用照片表單建立佐證
4.驗收以報價單核對完成度
5.保固與售後維護
展開目錄
裝修或工程報價單,是屋主與設計、施工團隊溝通的關鍵文件,它不僅列出金額,更攸關施工品質、用料細節與後續爭議,但若只是看「總價」而忽略細項,很容易中途加價或發生糾紛。以下將帶你全面了解報價單內容與注意事項,簽約前先避坑不踩雷。

一、報價單內容解析

1.工項分類與細目說明

一份專業報價單,最先要確認的就是工項分類是否完整清楚,並檢查是否有遺漏必要項目,每項是否搭配數量、單位、單價、金額四大要素,是否寫出施工位置與範圍。若只有一式或含材料卻沒有細項,代表後續容易追加,完整報價應該項目對應圖面、金額對應實作
常見大項包括:
●泥作工程:拆除、砌磚、防水、貼磚等。
●木作工程:天花板造型、櫃體製作、隔間、門片、踢腳線。
●水電工程:配管、電線布設、插座開關、燈具安裝。
●油漆工程:批土、底漆、面漆、特殊塗料。
●鐵件、玻璃與鋁窗工程:窗框、隔屏、五金結構。
●軟裝與清潔工程:窗簾、家具搬運、完工清潔等。

2.材料品牌與規格

報價單不只是列出材料名稱,更要清楚記錄品牌與規格,因為材料等級往往是報價差異最大的關鍵,材質應明列品牌、規格、等級,若寫「同等級品牌」,應註明替代品牌清單,避免完工時被換料,可要求附上樣品、型錄或型號,日後驗收時更容易對照。

3.單位與數量

單位不同,價差巨大,例如櫃體以「米」計價與「式」計價差異極大,後者範圍常不清,要確認數量是否依設計圖計算,寫依現場為準則要再追問依據,若無法確定實際面積或長度,可要求現場丈量報告,避免日後追加。報價單中常見的單位包括:
●坪:地板、天花板
●米:踢腳線、櫃體、檯面
●扇或組:門片、拉門
●式:整組項目,通常含材料與施工
注意事項
  • 報價單上有大量「一式」、「依現場為準」、「視情況調整」等字眼時,要提高警覺,這通常代表金額後續仍可浮動。

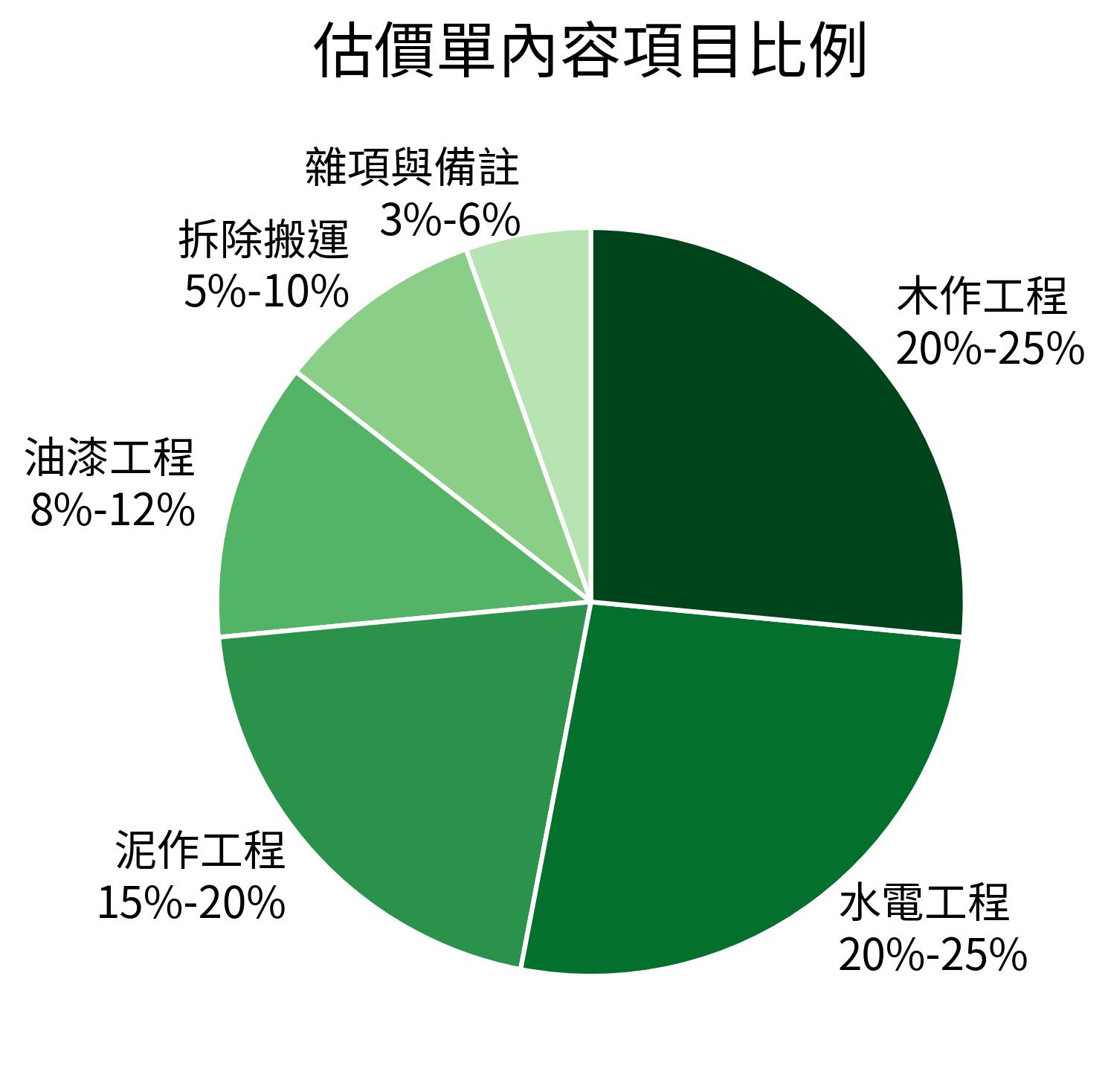

▲裝潢常見單位表,100室內設計製表。
▲裝潢常見單位表,100室內設計製表。

4.報價金額的計算邏輯

基本上,各項金額的計算都很直接,「單價 × 數量 = 小計」,最後將所有小計加總即為總金額。但有時報價單中會出現預留款、追加款或暫定項等彈性費用,代表金額尚未確定,日後將依實際數量或現場狀況調整,在合約或報價備註中一定要明確註明追加項目的內容、計價方式與上限金額,才能避免完工後因認知不同而發生糾紛。

5.金額構成與稅務說明

稅金與額外費用是報價單中最容易被忽略的部分,有些業者提供未稅價,完工後再加上5%營業稅,有的則會將運費、樓層搬運、拆除清運分開計價,看似便宜但實際更高。需檢查是否清楚標註「含稅」或「未稅」,是否包含運輸、搬運、安裝、清潔、保護等費用,若採外縣市施作,是否有額外交通與住宿費,建議請業者提供含稅總價與不含稅明細,方便後續比較不同廠商報價。

6.付款條件、工期與保固

報價單除了列出金額,更應明確載明付款方式與工期,這是防止工程糾紛的最後一道防線,若有追加項目,則應重新開立補充報價單並雙方簽章確認,同時也要確認是否有工期預估、保固內容、驗收基準
●常見付款比例參考:開工30%、工程中期40%、完工20%、驗收10%

7.留意備註欄與附註

許多屋主只看金額,卻沒仔細看報價單最下方的備註欄,這裡常會出現關鍵提醒,例報價有效期限30天、不含水電移位、現場尺寸若與設計圖不同,依實際丈量為準等,這些備註常是廠商後續主張「不含在內」的依據,因此簽約前務必詳讀,若內容模糊,應請對方補上具體條文
▲此為示意報價單,僅供參考。
▲此為示意報價單,僅供參考。
完整裝修工具包(清單+話術+模板)已為你準備好!
完整裝修工具包(清單+話術+模板)已為你準備好!

二、裝修估價原則

1.坪數與施工範圍

許多人以為坪數越大,總價越高,但實際上每坪單價反而會下降,因為部分固定成本,如進場費、設計費、清運費,會被分攤在更大的坪數上。相反,小坪數雖然總價較低,但工種相同、工序複雜度不變,因此單價往往更高。

2.選材決定報價層級

材料選擇是報價差異最大的關鍵之一,同樣的項目,依品牌與品質不同,價格可能差兩倍以上,建議不盲目追求高價品牌,但務必確認材質等級與功能符合自身需求,選擇高使用頻率的項目,如門片、檯面、地板投資較高預算,反而更划算。

3.施工難度與客製化程度

有造型線條、特殊角度或內嵌設計的空間,需要更多人工與工時,因此,若報價單看似便宜,卻沒明確說明工法,代表業者可能以簡化做法壓低成本,成品質感會有落差。例如:
●木作造型牆:直線造型與圓弧收邊單價差1.5倍以上。
●系統櫃改客製尺寸:非標準尺寸須重開刀模或現場修改。
●隱藏門、間接照明:增加電線與五金配置成本。

4.設計費、監工費不可忽略

設計費通常佔總預算的5~10%,監工費約佔3~5%,有些公司將其分開列出,有些則含在總價內,若設計圖需多次修改、細節度高或監工頻率密集,費用自然會增加。
注意事項
  • 設計費應包含平面配置、立面圖、3D示意圖與材料建議。監工費代表施工品質把關與溝通成本,不應被忽略,若報價單未提及設計或監工費,應主動詢問是否另計,以免後期追加。

5.市場行情與品牌差異

不同規模的施工單位報價會有差異,像是個人工班價格彈性高,但缺乏設計整合與售後保固,中型設計公司價格中等,含設計、監工與保固服務,品牌設計團隊則是費用較高,但包含整合規劃與品質控管。因此,看報價不能只比金額,而要比包含內容,同樣是一面電視牆,有的含基礎打底+木作+石材+油漆收邊,有的只報一層材料價,表面看起來差了幾萬,實際卻是工程深度不同。
article image

三、報價單中的風險評估

1.缺漏工項:看似便宜其實不完整

報價單若只有主要工程,卻未包含細節項目,如拆除、清運、防護、保護材料、燈具安裝、水電移位等,完工時往往被告知「這部分不在報價內」。需檢查報價單是否對應設計圖紙,逐區明列所有工項,若有「依現場狀況追加」的項目,應標示預估範圍與單價,施工前可要求業者提供完整估價總表或項目對照表,確認無漏項。

2.低價競標:報價異常低代表有陷阱

若同樣工項中有一家報價明顯低於市場行情,很可能是以低價搶單、高價追加為手法,初期看似划算,實際完工後追加項目疊加起來,可能比其他廠商更貴。可以與其他廠商比較單價落差,若差距超過20%,需進一步確認,詢問低價原因,是否為不同材料、縮減工序或不含監工費,對於一式包工包料的報價,要求細項拆分,才能比出真實行情。

3.模糊條款:文字越不清楚爭議越多

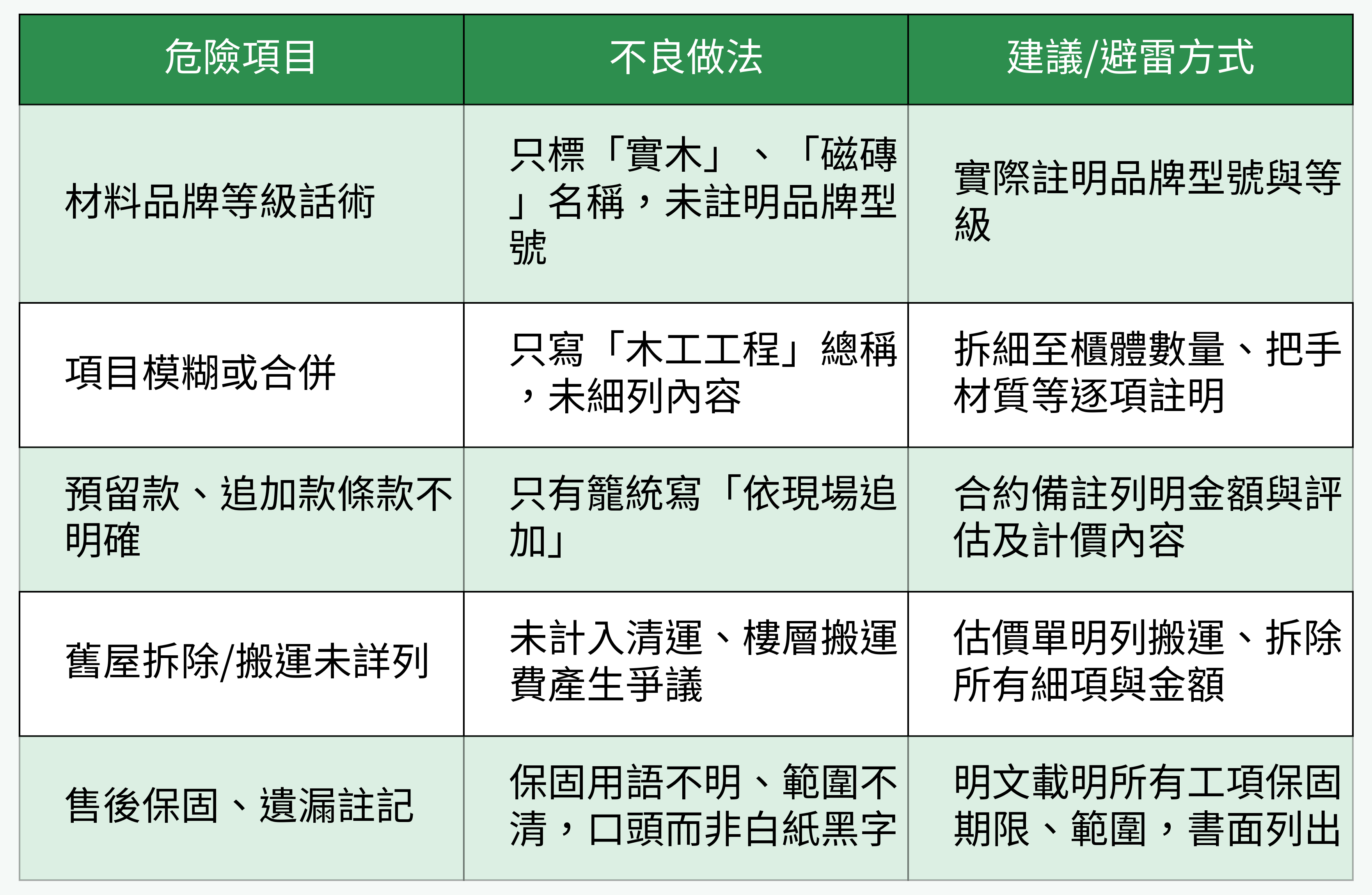

許多爭議來自報價單內的模糊用詞,描述上沒有明確定義,日後很容易成為追加費的依據,建議要求業者釐清「一般」與「特殊」的界線,對於含糊項,請業者以白紙黑字補充說明,若內容涉及不含項目,也應清楚列明範圍與條件,好的報價單不怕你問細節,反而會主動說明每個字的意思喔!

4.材料與實品不符:偷料、減料的常見手法

報價單上寫的品牌與現場使用材料不一致,是最常見的爭議之一,例如報價寫義大利磁磚,實際卻用國產仿品,或標註E0級木芯板,實際厚度或貼皮品質不符。務必確認材料品牌、型號、尺寸與顏色,並要求在簽約時附上樣品照片或型錄,完工驗收時也要比對材料包裝與標示,如果現場材料被拆封前未確認,就會失去追溯依據

5.驗收與保固條件不明:完工後的糾紛根源

許多報價單沒有寫明驗收基準與保固條件,導致完工後若有瑕疵,雙方對責任認定不同。驗收依據應載明以業主簽收日或現場測試標準,保固年限中不同的項目應有區分,例如防水2年、木作1年、水電3年,若廠商口頭承諾保固,則務必寫入備註欄或合約附錄
Tips
  • 專業業者會主動提供保固說明表或售後維修聯絡資訊,這是判斷可靠度的重要指標。
article image
帶走上百屋主驗證的《裝修最全指南》,簡訊免費發您
帶走上百屋主驗證的《裝修最全指南》,簡訊免費發您

四、簽約前的核對重點

當你拿到報價單,覺得價格合理、內容看似齊全時,別急著簽名,真正的關鍵,是在簽約前進行一次逐項對照檢查,確認每個數字、材料與條件都經得起驗證。

1.多比三家最安心

不要怕麻煩,最有效的做法是請至少三家廠商依同一份設計圖估價,這樣能快速看出市場行情與異常數字。同一工項若價差超過 20%,要問清楚是否材料或工法不同,且要避免只比總價,應比較細項單價,可要求業者提供報價依據或施工範圍說明

2.確保畫面、文字一致

報價單的工項必須與設計圖、3D模擬圖一一對應,例如設計圖上有木格柵電視牆,但報價單僅寫「電視牆造型一式」,這表示工法、材料、尺寸都未明確,後續追加的風險極高。可用螢光筆在設計圖上標記各項工種,逐項比對報價,若有變更設計,如改用不同材質或刪減造型,須請業者更新報價版本,還能要求附圖面對應工項列表,確保資訊一致。

3.檢查單價和市場行情

雖然每家公司的報價依經驗略有不同,但仍有市場平均區間可參考。若單價明顯偏離行情太高或太低,要立即確認原因,比如說低價可能使用低等級板材或省略油漆層數,高價則可能含設計與監工費。

4.請設計師或第三方協助審核

若非工程背景,報價單中的工法與材料名稱可能難以判讀,這時可請設計師、監工或有經驗的親友協助審核,幫你找出潛在模糊處。可請對方檢查是否有重複工項或遺漏工項,材料名稱、數量、單位是否合理,以及付款條件、保固條款是否清楚。
注意事項
  • 若設計師同時負責監工,應確認費用是否已包含在報價中,避免重複計價。

5.保留所有書面紀錄與版本追蹤

每次修改報價單或圖面,都要保存電子檔與日期,簽約前應以最終版報價單為準,並請雙方簽名或蓋章確認。務必保存的資料有最終報價單與合約、補充報價單、業者名片與公司資訊、任何口頭承諾的書面補充,後續若有爭議,這些紀錄都是最有效的證據,建議使用PDF格式存檔,並建立雲端備份。
article image

五、施工過程與後續管理

報價單不是簽約後就結束的文件,而是整個施工過程的監督依據,許多糾紛其實不是報價錯,而是施工階段缺乏紀錄與對照,懂得在工程中追蹤進度、記錄異動、控管追加與驗收,才能確保完工成果與報價一致。

1.開工前確認施工計畫與報價項目

開工前的施工前會議是最重要的溝通時機,設計師、施工方與屋主應三方對照報價單與圖面,確認每項工項的範圍、工期與施工順序。檢查各工項順序是否合理,報價單中的材料、尺寸、位置是否與現場相符是否簽署開工確認表,明訂工期起算日、付款階段與天候順延規範。

2.補充報價一定要書面確認

在實際施工過程中,因現場狀況或屋主臨時變更設計而產生追加項屬常見情形,但若未經書面確認,完工結帳時容易爭議。有任何新增或變更項目,應由業者出具補充報價單並雙方簽章,有刪除項目,也應以書面記錄減項金額,不建議僅以口頭或訊息確認金額,最好附上簽名或電子簽核紀錄

3.施工用照片表單建立佐證

裝修過程中,最怕的不是施工出錯,而是發現太晚,因此,定期追蹤與紀錄是保護自己最有效的方式。建議每週拍攝現場進度照片,包含材料進場、施工中、完工後,並以報價單項目為基準,確認實際施工內容。若設計師有監工服務,請其提供監工紀錄表或週報,發現問題也要即時記錄日期、拍照存證,避免後續難以舉證。

4.驗收以報價單核對完成度

完工後的驗收階段,是檢驗整份報價單的實踐成果,驗收應以報價單項目為依據,逐項檢查數量、品質與材質是否符合。檢查時可攜帶,報價單+圖面+現場照片+驗收表,若有不符處,應於驗收表上註明並請業者簽名確認修繕。
驗收重點:
●木作工程:確認表面平整度、貼皮接縫、門片開關順暢。
●油漆工程:表面無裂痕、氣泡、色差。
●水電工程:插座通電正常、水壓穩定無漏水。
●磁磚工程:敲擊聲空鼓率低於5%、接縫整齊一致。
●燈具與五金:安裝位置正確、固定牢靠、功能正常。

5.保固與售後維護

一間有責任感的設計公司,報價單往往會附上保固條款,但屋主仍應主動了解保固起算時間與維修方式,保固應自驗收合格日起算,而非完工日。不同項目應分別定義年限,例如:防水工程2~3年、木作工程1年、電路與管線3~5年,若報價單未註明,建議在合約中補列明確條件
Tips
  • 完工後三個月與半年,可主動聯絡廠商回訪,確認是否有收縮、龜裂或設備異常,保固到期前一個月,也可請廠商進行免費檢查維護。
article image
看懂報價單,不只是會看數字,而是能理解整體施工架構與風險控制,清楚內容、確認責任、記錄過程,是避免糾紛的三大原則。只要在簽約前多問一句、多看一眼,就能讓你的裝修過程更順利,完工結果也更安心。
你問我答
報價單和合約有什麼不同?
報價單屬於估價與溝通文件,重點在列出各項工程、材料與金額,是用來確認「工程範圍與預算概況」的依據,而合約則是具法律效力的正式文件,除金額外,還包含付款條件、工期、保固、責任歸屬與違約條款等內容。
未解決
不同工班的報價可以拆開簽約嗎?
可以,但必須明確劃分責任範圍與銜接關係。例如木作、水電、泥作分別找不同工班時,要確認:施工順序誰主導?若發生問題,由哪方負責?各工班報價單是否含清運與保護工程?若由設計師統籌,可由其協助整合多方工班並統一簽約,自行找不同工班,則應以書面明訂界線,避免推諉或責任重疊。
未解決
報價單修改次數太多會怎樣嗎?
報價單修改過多通常代表設計尚未定案或需求溝通不明確,除了耗時,也可能造成施工期延宕與預算失準,每次修改都可能影響其他工項,因此應統一確認後再修訂成「最終版報價單」。建議先確定設計與平面配置,再讓業者出最終報價,並以日期、版本號區分檔案,避免簽錯舊版。
