一、泥作防水施工全流程與關鍵步驟
1. 基層處理與清潔重點
2. 牆面、地面防水層施工流程
3. 接縫、收邊細節強化實作
4. 防水層與建築結構結合技巧
5. 乾燥、養護與檢測標準
二、防水材料選擇與特性比較
1. 傳統水泥防水vs. 進口防水塗料
2. 防水砂漿、彈性塗膜、卷材類優缺點
3. 材料搭配與常見誤用分析
4. 適用於不同區域之材料選擇
5. 價格與品質取捨策略
三、關鍵地雷與常見錯誤解析
1. 遺漏基層處理導致防水失效
2. 只做單層表面,未加強敏感部位
3. 轉角、管道口、馬桶底未完善處理
4. 養護時間不足影響防水強度
5. 舊牆重做及與舊防水層結合失誤
四、防水效果檢驗與維護要點
1. 完工灌水測試標準流程
2. 裂縫、滲水點早期發現技巧
3. 防水層定期檢查與保養實務
4. 補強維修步驟統整
5. 客變與後期拆修注意事項
五、常見問題現場處理及修繕經驗談
1. 壁癌、發霉處理分段說明
2. 局部洩水不良改善建議
3. 防水層受損快速修補法
4. 再次防水需拆除舊層的判斷依據
5. 如何與師傅、監工確保品質
展開目錄
裝修時,防水工程是決定「住得安心」的關鍵!尤其是浴室、廚房、陽台,防水沒做好就容易滲水、壁癌、發霉,修復常常得「大拆重做」,勞心又傷荷包。這篇將完整拆解泥作防水五大重點,從基層處理、材料選擇、實作細節,到日後檢驗與修繕,讓裝修新手也能對照操作,杜絕地雷安心裝修。

一、泥作防水施工全流程與關鍵步驟

1. 基層處理與清潔重點

做防水前,最重要也是最容易被忽略的就是基底清潔。瓷磚、舊水泥、油漬、灰塵都要清除乾淨,堵塞物或起拱處最好也修平整,才能確保防水層緊密貼合結構,不易龜裂或脫落。

2. 牆面、地面防水層施工流程

通常先從牆角、地角塗上第一層防水,再分多次整面塗布。依空間需求(如浴室)牆面防水建議作到約180公分以上,或直接做到天花板更有保障。每次塗布需待完全乾燥再塗下一層。

3. 接縫、收邊細節強化實作

轉角、牆地交接、管口等部位最容易藏水滲漏,要多加刷補強,甚至可搭配防水網帶或加厚處理,達到多一層把關的效果。

4. 防水層與建築結構結合技巧

防水層不是越厚越好,關鍵是緊密結合結構面。用適當的底劑處理增加附著力,並依照材料建議厚度施工,避免過薄或過厚都影響效果。

5. 乾燥、養護與檢測標準

每一道防水層施工完成後都需自然通風乾燥(忌曝曬或急速加熱),養護時間足夠後再進行「灌水測試」,通常滯水24小時以上,觀察有無滲漏,及格才能繼續鋪磁磚或下一步工序。

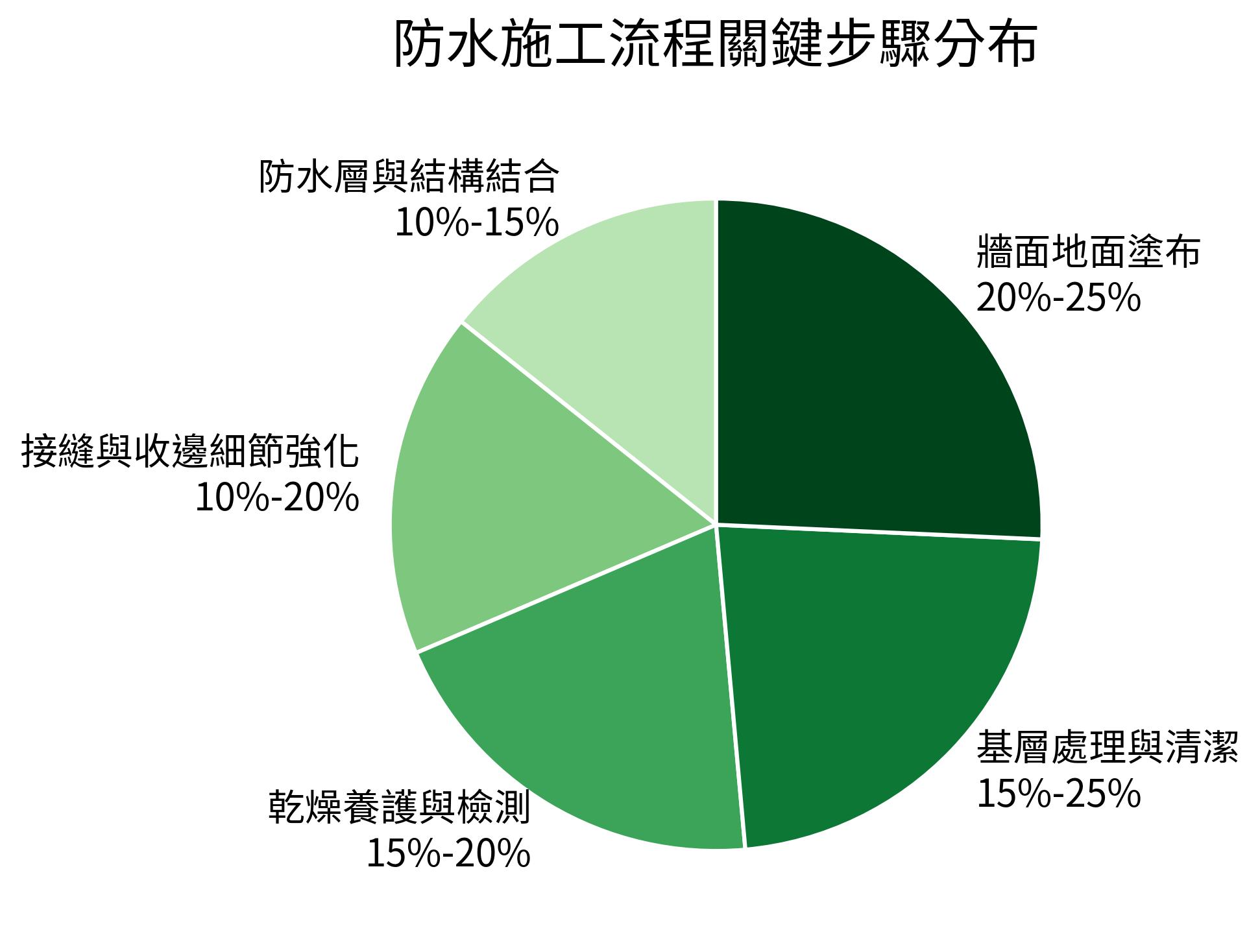

article image
article image
完整裝修工具包(清單+話術+模板)已為你準備好!
完整裝修工具包(清單+話術+模板)已為你準備好!

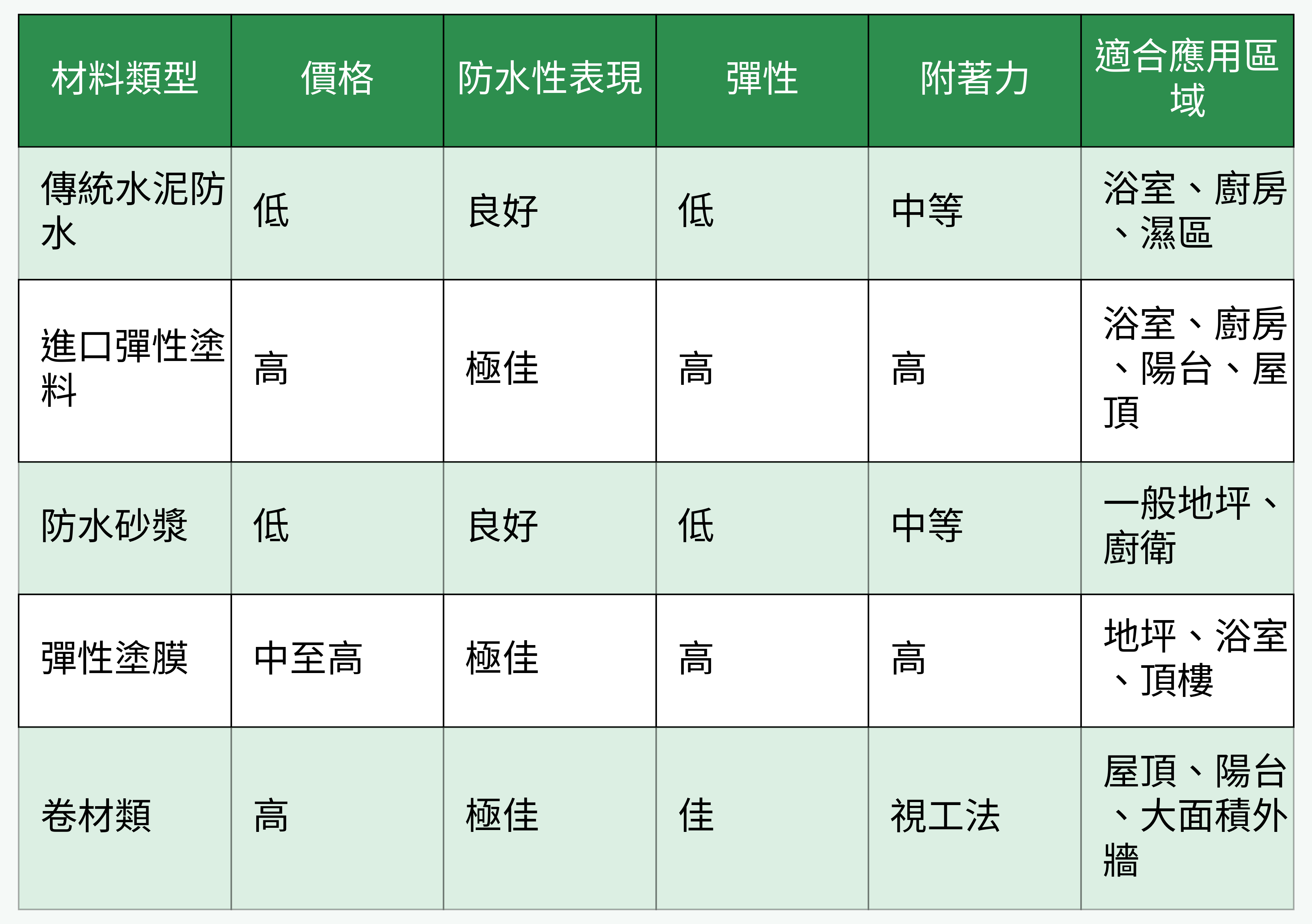

二、防水材料選擇與特性比較

1. 傳統水泥防水vs. 進口防水塗料

傳統水泥材料價格實惠,耐用度維持良好,但彈性不足、遇微震易裂。進口彈性塗料則防水性佳、附著力強,耐熱耐冷,更適合多變天氣。

2. 防水砂漿、彈性塗膜、卷材類優缺點

防水砂漿價格親民但彈性較差、彈性塗膜則高質感抗裂且適用多數區域。卷材類則適合大面積外牆或樓地板,接口處施工經驗要求較高。

3. 材料搭配與常見誤用分析

切忌不同材料胡亂層疊或交替用,容易出現分層剝離。像水泥基跟膠狀塗料相搭時,其順序、乾燥時間與混合比例都需特別注意,防水效果才可靠。

4. 適用於不同區域之材料選擇

陽台、屋頂建議選擇彈性耐候的防水塗料或卷材;浴室、廚房等濕區,以防水砂漿、厚膜塗料或專用防水膠最為適合。

5. 價格與品質取捨策略

穩中求勝,建議「重點區域材料不手軟」,小坪數差價有限,寧願多花一點用好料,省下日後二次施工的大麻煩。
article image
article image

三、關鍵地雷與常見錯誤解析

1. 遺漏基層處理導致防水失效

偷工減料或未清潔基底、地磚未打毛皆屬最大拒絕往來戶,日後必出狀況。

2. 只做單層表面,未加強敏感部位

只求美觀沒補強管口、轉角,水勢一定往破綻鑽。

3. 轉角、管道口、馬桶底未完善處理

這些地方要格外加強防水並完工補強,尤其舊屋衛浴馬桶更應拆除檢查防水層。

4. 養護時間不足影響防水強度

每層未等足乾已急著下道工序,混凝土與防水層都會大打折扣。

5. 舊牆重做及與舊防水層結合失誤

有些只在舊防水上又上新料,舊裂縫未修補搭配處理,防水形同虛設。
article image
裝修預算規劃與避坑清單
裝修預算規劃與避坑清單
含Excel模板,限時0元領取

四、防水效果檢驗與維護要點

1. 完工灌水測試標準流程

主動要求師傅在完工後進行灌水、積水測試48小時。觀察樓下、牆體外側、地板有無滲漏。

2. 裂縫、滲水點早期發現技巧

發現牆壁不明水痕、變色或有水珠凝結,就要緊盯源頭,才不至漏抱成災。

3. 防水層定期檢查與保養實務

每半年自主檢查外牆、地坪接縫等重點,早發現早修補。外部暴露檯面防水定期補刷。

4. 補強維修步驟統整

小規模可局部刮除剝落、乾裂的防水層,補上新漆;大規模反覆滲水則需整面重做。

5. 客變與後期拆修注意事項

變更設計想加開孔或挪動衛浴時,一定要同步補作周邊防水,側邊新做的與舊防水層需做好交接結合。
article image

五、常見問題現場處理及修繕經驗談

1. 壁癌、發霉處理分段說明

根據發霉範圍及牆體受損狀況,建議依序清除表層、刨除受損砂漿、等牆面徹底乾燥再重上防水與修補。

2. 局部洩水不良改善建議

地板洩水坡度不足或排水孔阻塞要徹底檢修,必要時調整排水坡度或加設新水孔。

3. 防水層受損快速修補法

針對小範圍破損可局部鏟除、補刷彈性防水塗料,並多補塗幾層保險。

4. 再次防水需拆除舊層的判斷依據

大規模受損、基層嚴重剝離或有臭味時,建議全區鏟除、重做新防水層。

5. 如何與師傅、監工確保品質

事前溝通每一步驟要清楚檢查;關鍵工項當場拍照存證並簽章,灌水測試前最好親臨現場見證。
article image
只要跟著這份防水攻略操作,無論新屋、舊屋或二次裝修,都能避開施工地雷,讓家從此遠離滲漏危機。祝你裝修順利、安居無慮!
你問我答
我家浴室牆壁最近開始發霉,是不是防水沒做好?
浴室牆壁發霉很可能是防水層失效了,尤其是轉角或管線周圍最容易出問題。建議先檢查霉斑範圍,如果只是表面可以清潔後觀察,但若持續出現或擴大,就要考慮局部刨除重做防水了。
未解決
防水工程做完要等多久才能貼磁磚?
一般防水塗料需要至少24-48小時完全乾燥,但實際時間要看產品說明和環境濕度。最好等師傅確認防水層已經固化,做完灌水測試確認沒問題後再貼磚,這樣最保險。
未解決
老房子重新裝修,舊的防水層要全部打掉重做嗎?
這要看舊防水層的狀況。如果已經有剝離、龜裂或發霉,建議全部清除重做;如果還很完整,可以在舊層上做加強處理,但要注意新舊材料的相容性,最好請專業師傅評估比較準確。
未解決
有用
