對於裝修小白來說,水電工程絕對是最難摸索的一環,卻又直接影響居家安全與生活品質。2025的水電行情、市場收費、施工規劃、老屋翻新乃至驗收合約的細節該如何把握?本篇攻略帶你從零認識,逐步掌握裝修水電的重點,讓新手也能避開裝潢地雷,打造安全便利的家!

一、2025年最新水電工程行情總覽

1. 各主要水電項目單價對照

目前一般常見水電項目報價,按工作內容及單位區分。舉些市價例子:
電路檢測,每次100~500元;動力配電箱(含配線)約15000~20000元/處;專用迴路3000元上下/迴;插座安裝500~2200元/處;燈具安裝300~1500元/盞;廚衛水路新設約15000~25000元/間,衛浴設施安裝4500~6000一間不等。實際價格會依施工難易、用料品牌、地區有落差,建議掌握行情再議價。

2. 新舊屋水電費用差異

新屋:主要是依設計圖騰定佈線,較無位移變更、流程單純,單位價格較低、追加機率低。
舊屋:往往須全拆舊換新,拆移、廢棄物處理、地坪天花修復、追加特殊工法,整體預算比新屋高出1.5至2倍。需多評估現況,預留額外經費。

3. 不同地區價格比較

都會區用工用料本錢偏高,單價高約10~20%。如特殊地區(偏遠、離島),因交通或進出限制,可能還會酌收搬運附加費。

4. 常見追加/變更收費規則

追加工程通常包含:安裝原未規劃插座、臨時增加線路、現場臨時需求(如變更水管位置)、設計圖外調整。務必事前白紙黑字確定需求,事中每項追加都要求書面說明對價,避免糾紛。
article image

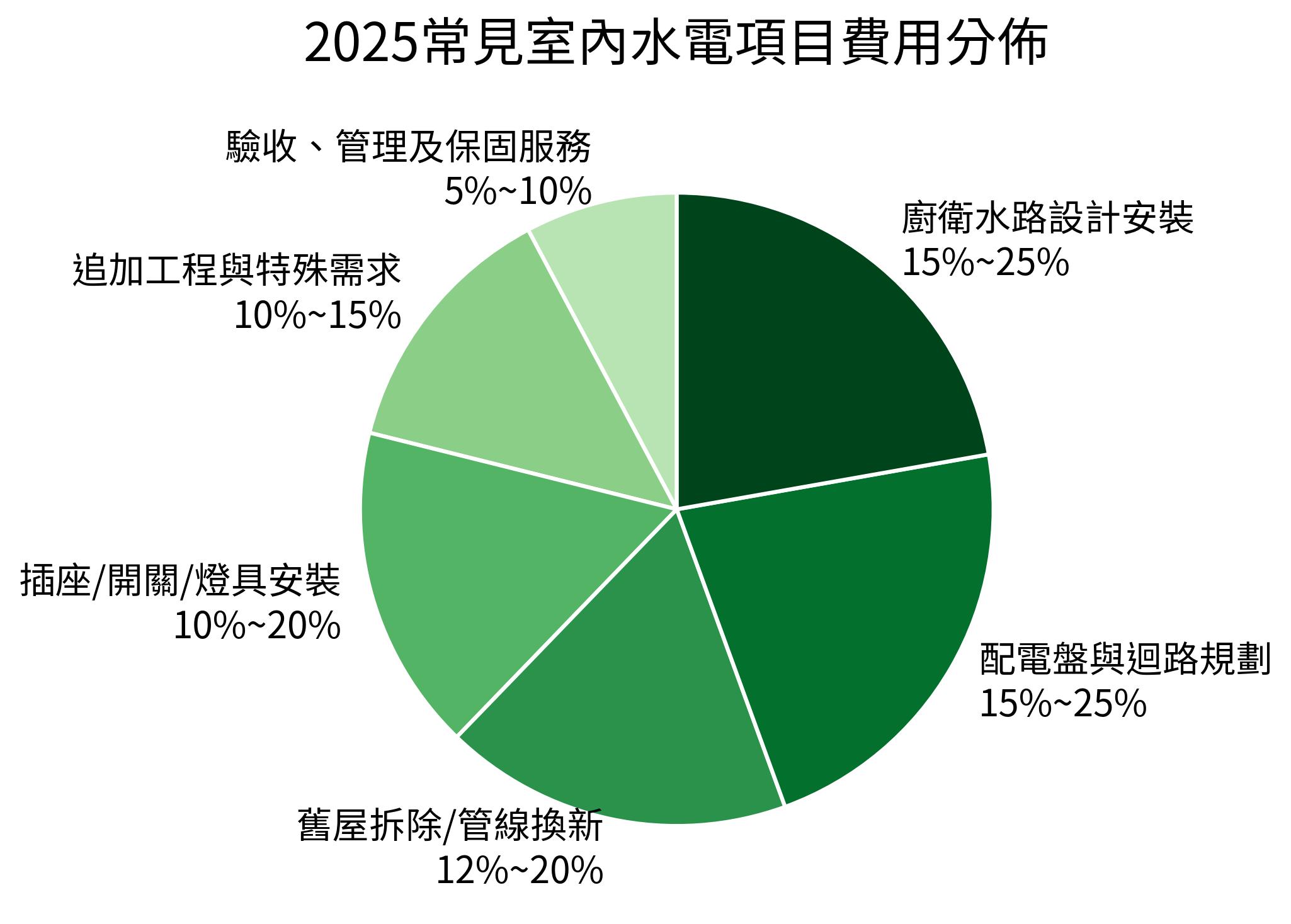

2025常見室內水電項目費用分佈
2025最新最全裝修省錢避坑指南免費領!
2025最新最全裝修省錢避坑指南免費領

二、新屋水電施工重點與規劃要點

1. 配電盤配置與迴路安排

進行水電規劃時建議每個主要空間均設單獨迴路(臥室、廚房、冷氣、浴室),减少跳電風險。預留瓦數及未來可能擴充的容量(尤其智能、廚電)。

2. 標準插座、燈具數量及位置分布

插座數量多寡、分布位置需按照日常動線設計,例如床頭、電視牆左右、餐廳餐桌下、廚房流理台以及衛浴鏡櫃都需規劃足夠插座。燈具定位則依據天花板設計、層次及功能性,例如玄關、客廳、走道、臥室皆應適合分區照明。

3. 廚衛、冷氣專用線路設計

廚房高耗能家電(如烤箱、IH爐)、衛浴熱水器、冷氣等都需要220V/單獨迴路,避免跳電。冷氣建議埋設銅管與專用排水,空間易調整。

4. 預留智能居家佈線建議

雖然現在不一定立刻用到全智能空間,建議預埋網路線、監控線、感應器/警報器線路,未來升級既省錢又省工。另可於主要牆面預留電源與網路敷設管線。
article image

三、老屋水電翻新注意事項

1. 舊管路檢測與換新

舊房常有水管銹蝕、電線老化問題,應全部換新(水管、熱水管皆用新材質),確保用電用水安全。

2. 老舊配電盤更換重點

超過20年未更換的配電盤需整組更新,並補足迴路數量及進行跳電器分流,避免超載發熱。

3. 壁內明管、暗管優缺點比對

如不打掉牆面可採明管(省時好維修但外露影響美觀),全新翻修建議仍以暗管為主。小範圍難處理區域可局部採明管方式降低成本。

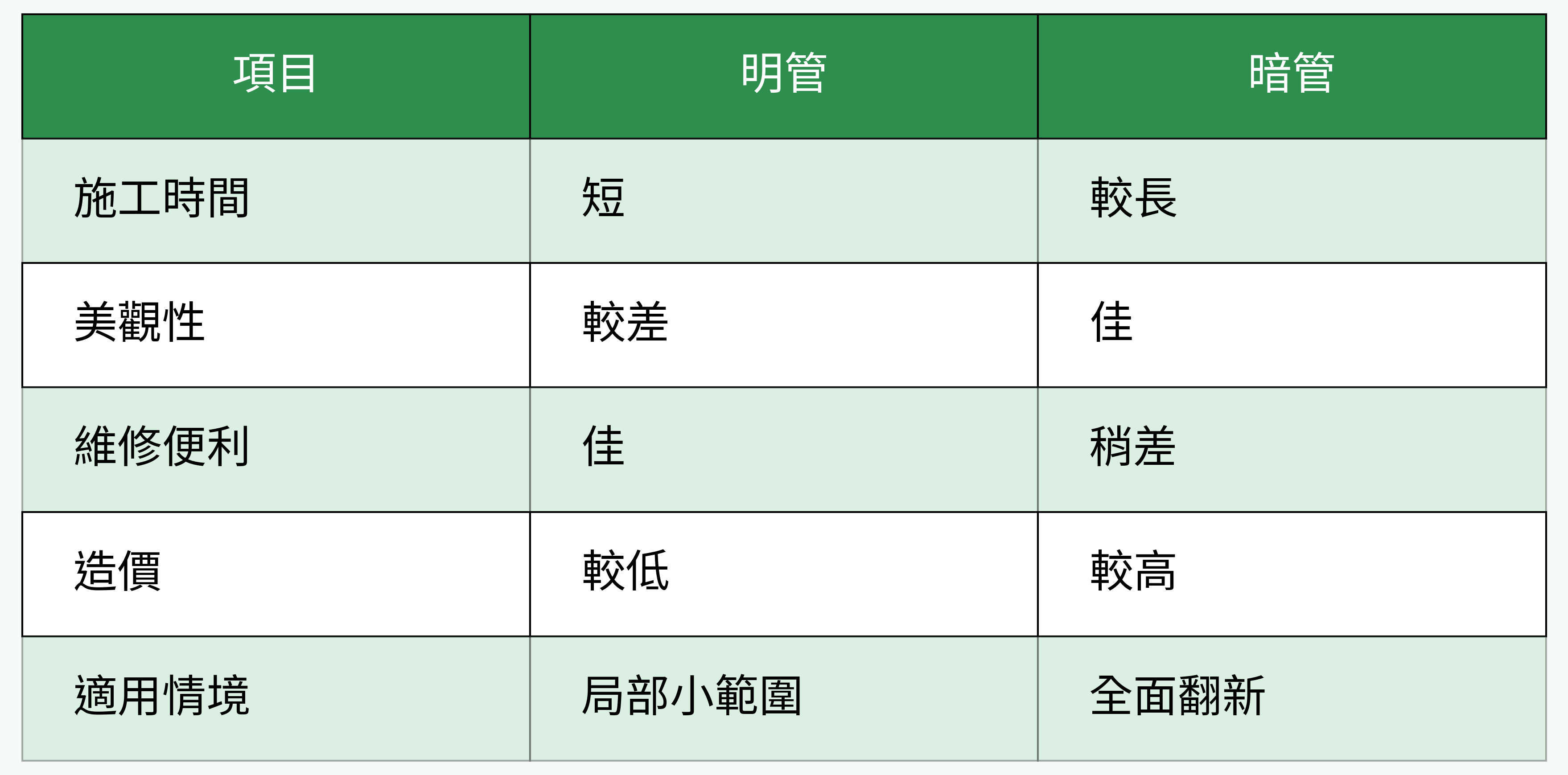

明管/暗管優劣比較表

4. 水壓、漏水問題解決方式

換新管路同時記得全管路加壓測試,廚衛可安裝減壓閥。發現漏水務必追蹤至源頭,必要時以耐用新材質明管取代,减少施工困難。
article image
完整裝修工具包(清單+話術+模板)已為你準備好!
完整裝修工具包(清單+話術+模板)已為你準備好!

四、水電工程報價明細與合約注意事項

1. 項目報價細項解析(表格對照)

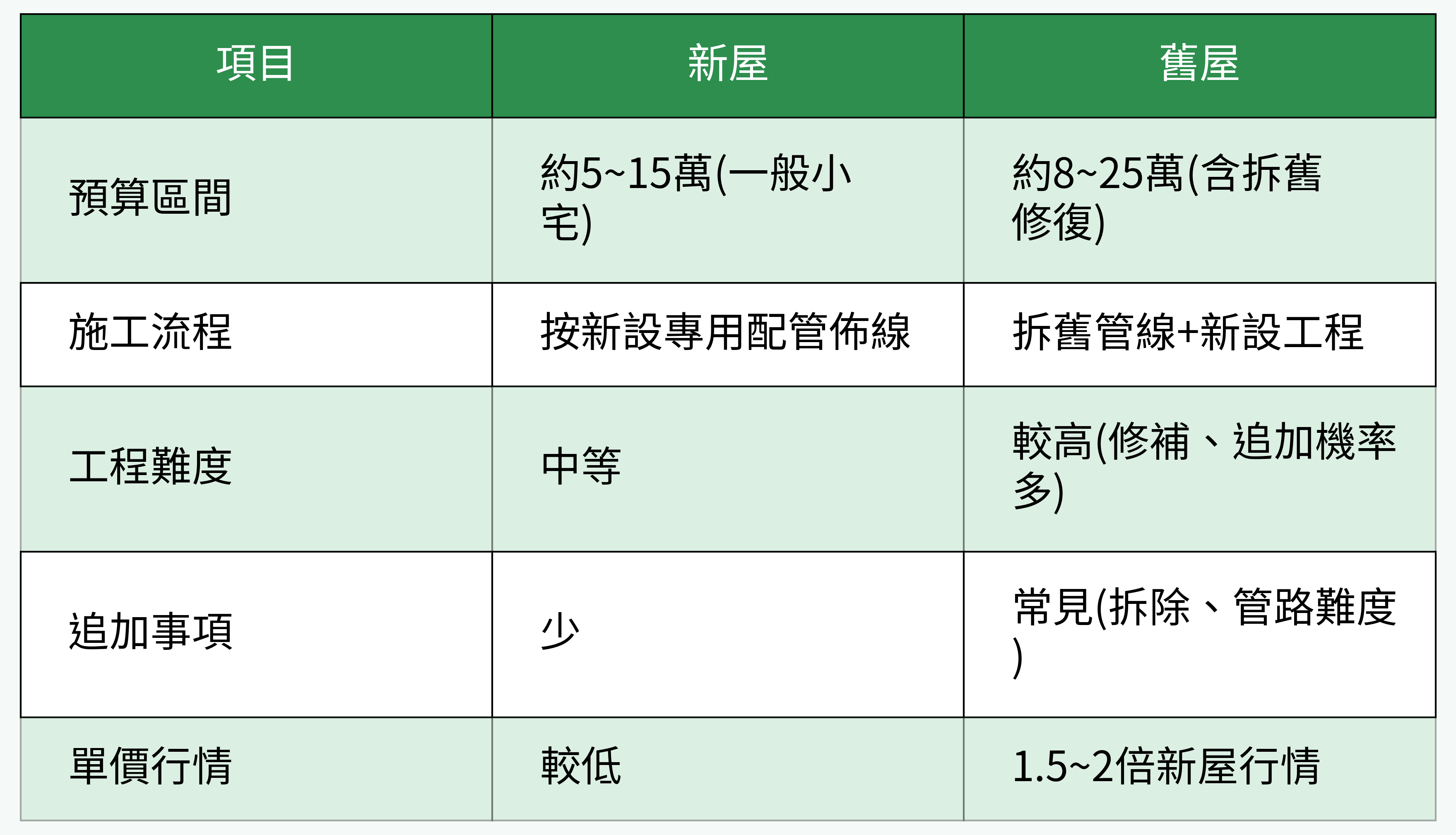

新屋/舊屋水電裝修對比表

2. 預防追加工程常見陷阱

避免口頭約定、臨時講價,每次追加都要有書面證明、價格、範圍。尤其拆舊清運、設計變更、材料升級最易發生追加。

3. 驗收標準及付款流程

分段收款,開工/中段/完工驗收後支付餘款。記得實地逐項檢查(包括開關燈、水流、水壓、插座電壓、漏水),有問題請即場記錄要求修正。

4. 工程保固與售後責任

理想保固1~3年,範圍以非人為、非天災損壞為主。合約明列保固細節及過保維修管道,保持包班聯絡方式,做後續追蹤。
article image

五、自主管理實用建議與施工監控重點

1. 自行檢查安裝過程需注意事項

施工監督:隨時留意用料、線路位置與來源,重要環節(浴室防漏、配電盤配置)要現場確認。建議拍照存證,留存紀錄。

2. 與師傅溝通協調指引

需求說明務必明確細緻,不懂裝潢術語可用圖、照片輔助,實際點明材料、色號、安裝位置,並即時確認有疑問隨時溝通。

3. 確認材料品牌與規格

建議工序前先核對合同所列材料品牌、型號與實物,重要材料要求產地證明、正規標章。可自行跑建材行增加認識,降低被掉包風險。

4. 工時進度與突發狀況應對方法

每日至現場掌控進度,特殊工項(管線藏設、防水)需格外重視。遇天氣、設計變動、材料到貨不及等突發狀況,建議立即與師傅討論調整,並預留緩衝期。
總結:
室內裝修水電工程,細節繁瑣卻直接牽動生活便利及安全。新手要做的是事前做足功課,施工中全程把控(用料、工法、驗收)、落實書面合約,每一步都細心確認,比價也要比內容與規格。多問、勤看現場,多紀錄,遇到問題坦率提出,才能確保裝修成果完全符合預期。祝你裝修順利,平安入厝!
你問我答
我家是老房子,最近想翻新水電,但聽說老屋水電工程會比新屋貴很多,是真的嗎?
沒錯!老屋水電翻新通常需要全拆舊換新,包含拆移、廢棄物處理、地坪修復等,整體預算確實會比新屋高出1.5至2倍。建議先評估現況,預留足夠的額外經費。
未解決
裝修時水電師傅說要追加插座,這樣合理嗎?會不會被亂收費?
追加工程很常見,但一定要白紙黑字寫清楚!建議要求師傅提供書面說明,包含施工內容、單價和數量,避免口頭約定造成後續糾紛。
未解決
驗收水電工程時,我該注意哪些重點才不會被騙?
驗收時要實地逐項檢查,包括開關燈、水流、水壓、插座電壓和漏水情況。建議分段付款,完工驗收後再付尾款,並記得拍照存證,有問題當場記錄要求修正。
