準備進行裝修,泥作工程絕對是不可或缺的基礎工項!無論是浴室防水、磁磚鋪設、地坪找平,每一個細節不僅攸關日後生活品質,也關乎裝修預算與維護難易。別擔心,就算你是完全沒經驗的小白,看完這份詳實又平易近人的泥作全攻略,絕對能讓你徹底掌握流程、避開地雷、懂得驗收,裝修不怕踩雷,讓家更安心。
一、泥作工程流程全攻略
1. 前期準備:確認設計圖、材料選擇與現場丈量重點
裝潢前,設計師會上門丈量空間,目的是確認現場尺寸與狀況,避免施工時出岔。新舊屋皆須現場丈量,屋主需準備好水電、結構圖,讓設計師更了解現況。丈量會實際量測牆地尺寸、門窗、插座、水管等細節,有時也會拍照備查,同步確認你的期待及需求。材料方面,從水泥、磁磚到防水膠,都要確認品牌、保存期限、規格及是否有破損、缺角,並存證照相或要求合格證明。
2. 防水工程施作步驟與驗收要點
浴室、陽台是防水重點,材料先檢查外觀與保存期限,拆除舊材料需見底檢查管線是否漏水。施作後得進行蓄水測試(堵住排水孔蓄水2公分、至少24小時)驗證有無滲漏。特別注意牆面防水及地面洩水坡度,要確保排水順暢無積水。防水未做好會帶來極大後患,嚴重可能波及樓下鄰居。
3. 牆地坪找平、批土—流程與注意細節
地坪找平常用自平水泥或傳統砂漿,施工時水泥與水的比例須精準,不然易龜裂或乾裂。環境需乾爽透氣,施工前記得保護好排水孔,避免砂石堵住。自平水泥適合無排水需求的區域,建議找專業師傅動手,才不會DIY失敗。
4. 磁磚鋪設與美縫施作順序
選擇吸水率低、質地堅硬的磁磚最耐用。台面、地面鋪設務必確認磁磚平整、無缺角,鋪設需預留伸縮縫,避免日後熱漲冷縮而膨拱。磁磚施工完成要等乾燥後驗收,不僅美縫齊整,收邊也要精緻才能耐看又好清潔。
5. 工序銜接—泥作與其他工程搭配須知


2025最新最全裝修省錢避坑指南免費領!

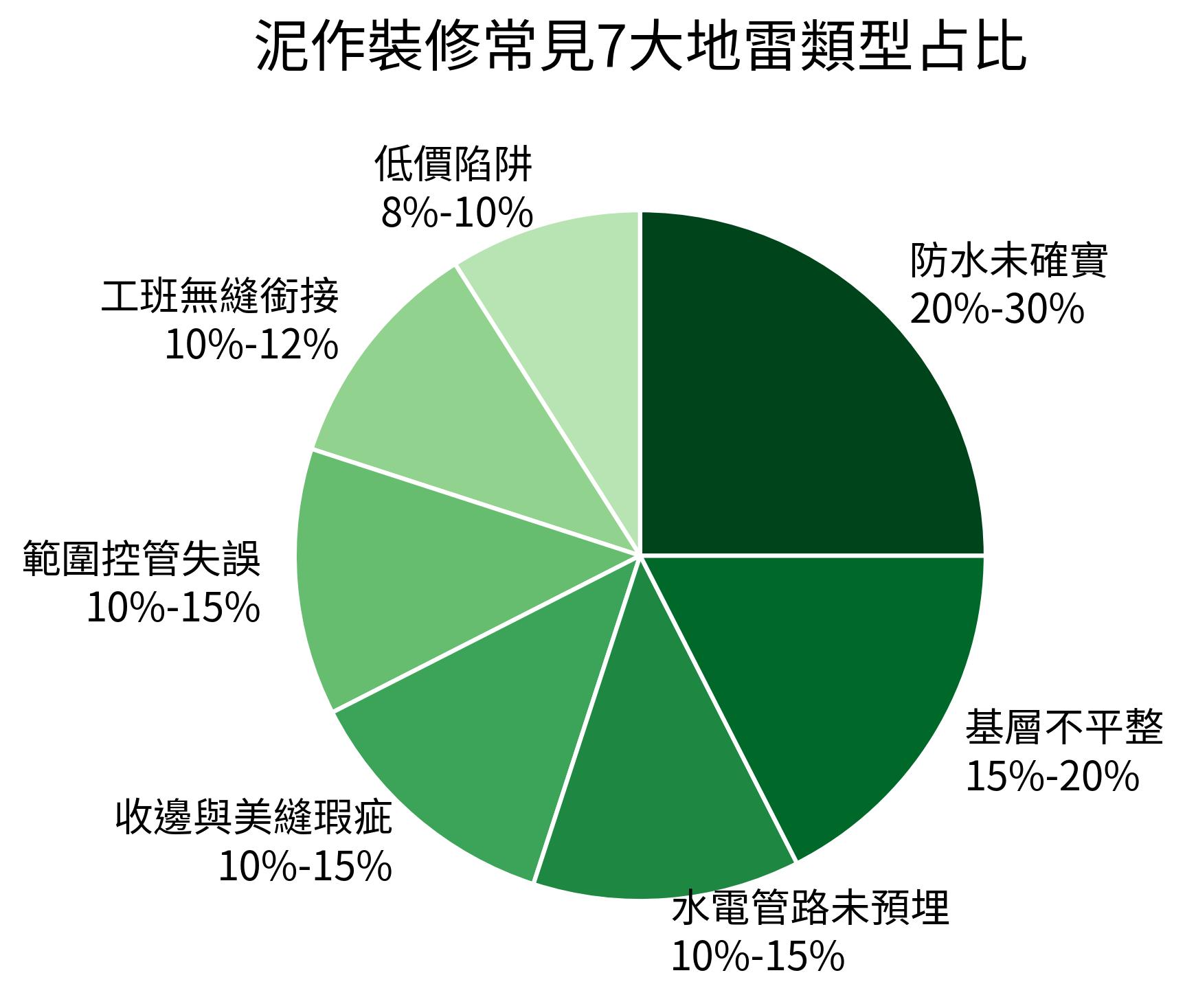

二、泥作裝修7大常見地雷類型解析
•防水未確實:是漏水、發霉的主因,一做不好就得重來。
•基層不平整:磁磚易發生空鼓、日後脫落,地板踩起來不舒適。
•範圍控管失誤:沒估好工程範疇,動輒追加預算或增項。
•收邊與美縫瑕疵:影響美觀且不易清理。
•水電管路未預埋:若泥作後發現水電問題,維修代價極高。
•工班無縫銜接:延誤工期、更可能因流程錯亂需重工。
•低價陷阱:價格超便宜往往偷工減料,日後保固求助無門。


三、常見泥作問題與現場對策
1. 磁磚空鼓脫落的現場判別與補救
用螺絲起子輕敲,每片磁磚四角和中間出現空心音就可能空鼓,須及時修補。面積小可灌環氧樹脂修復,大面積則建議重鋪。
2. 接縫不齊/高低差-標準容許範圍與修正手法
牆地平整容許差一般2mm內,若高低落差明顯需磨平或重貼,縫隙不齊則視覺上難看,也會積垢。砌磚牆時需以交丁方式堆砌,打底水泥的水灰比及粉光的時機,都要符合規範,以確保平整、避免裂縫。若發現明顯落差及接縫問題,須根據標準容許範圍判斷是否重修。
3. 防水層漏做/破損—現場及時處理流程
發現牆壁滲水、起泡、發霉時須拆除表層重做防水,完成後要再次驗收。衛浴、廚房、陽台等濕區要確實施工防水層,衛浴建議防水高度做到頂。施作時保持基面乾淨,以利防水施工緊密無縫。
4. 牆角/窗邊滲水—細節加強措施
牆角、窗框漏水一般是矽利康老化或水泥填縫不密合,須拆除舊防水膠、補上新矽利康,加強接縫密合度。陽台、廚房要注重地面與牆角的防水處理,塗刷時地面必須徹底清理。
5. 地坪裂縫、地磚斷裂—原因分析與修復方法
輕微裂縫可用補土修復,嚴重則需重鋪或拆除部分地坪,選用防裂或硬化劑增加使用壽命。石材鋪設時要確認結構安全,壁面應確實補強與充分防水。

四、泥作驗收關鍵操作要點
1. 驗收工具與現場必檢清單
準備直尺、水平尺、膠槌、照明燈、排水測試器等。檢查外觀平整無缺陷,縫隙美觀整齊。
2. 防水測試方式(蓄水、雨淋等)
蓄水、潑水,或用蓮蓬頭噴牆,看有無滲漏。建議不同天候多次驗證,最安全。

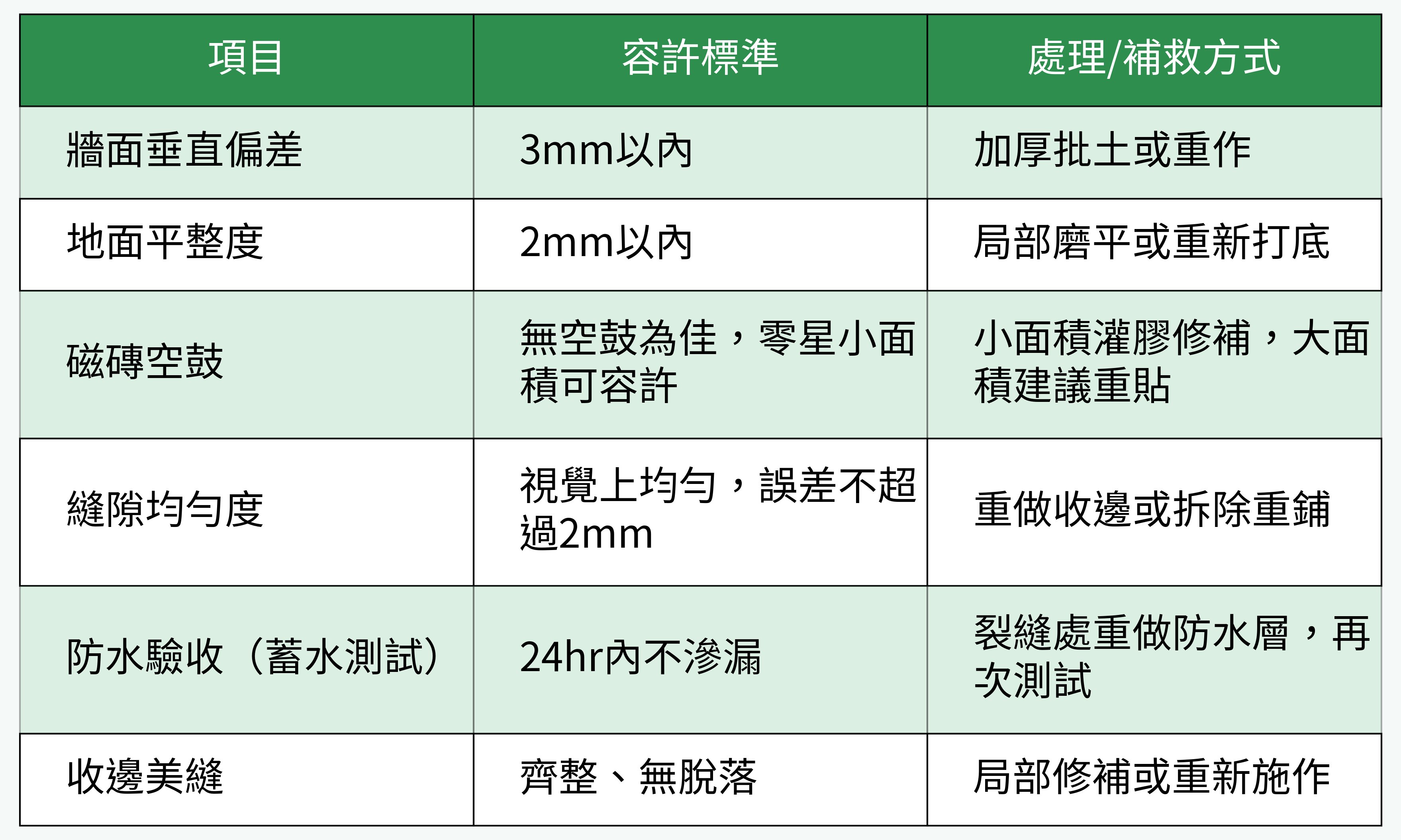

3. 平整度、垂直度與空鼓測試標準
牆面垂直偏差控制在3mm內,地面平整差2mm內。用膠槌敲擊或直接感受踩踏起伏。
4. 磁磚收邊與細節檢查—細部對焦
陰陽角方正,縫隙均勻;美縫填實無脫落,注意收邊條或矽利康處是否整齊美觀。
5. 驗收報告與工班溝通須知
驗收時請現場逐項點檢,出現問題用拍照記錄,並要求工班進行改善,必要時請求書面紀錄。


五、提升泥作品質的現場實用建議

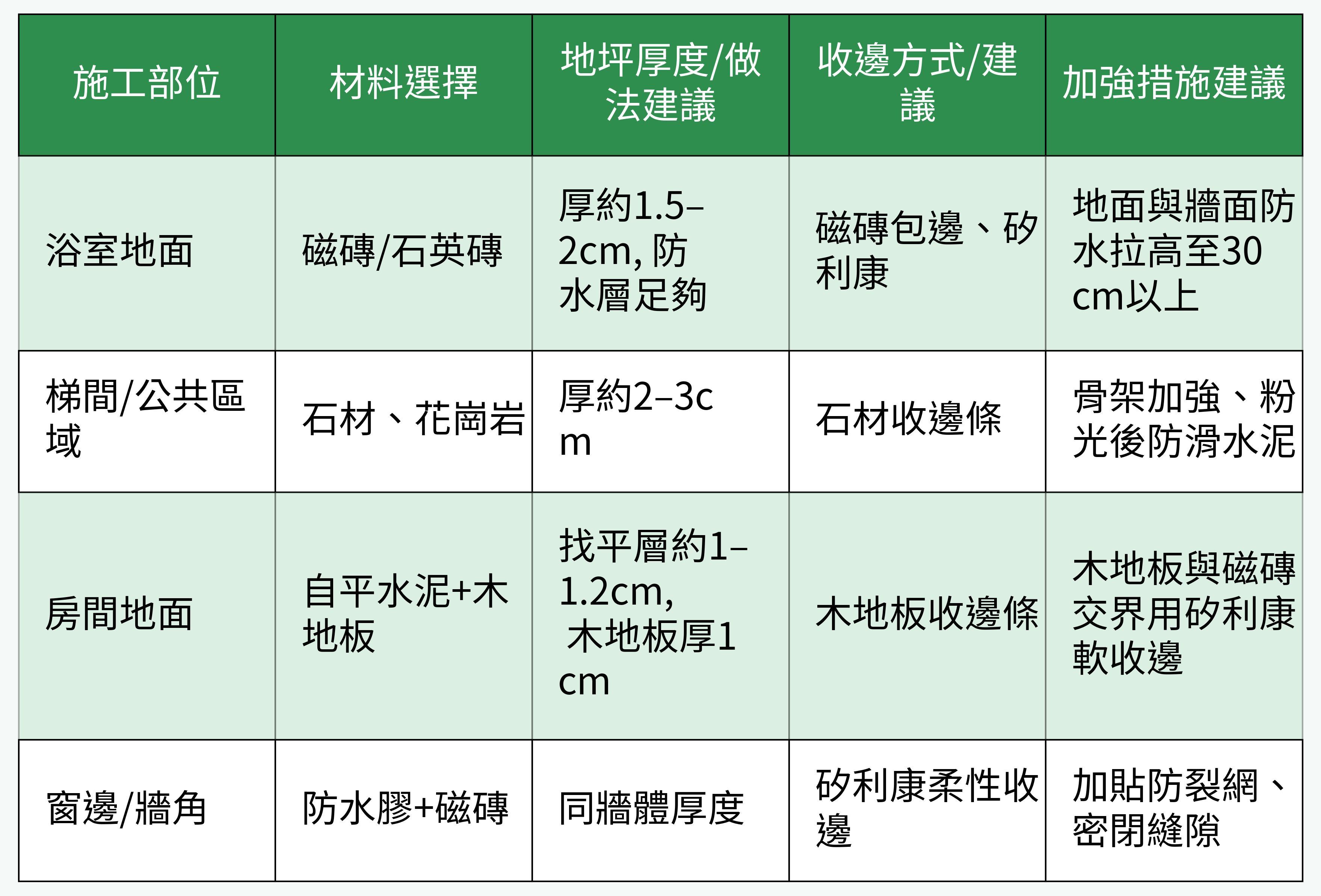

1. 不同材料搭配的施工建議(磁磚、石材、水泥粉光等)
異材質拼接(如磁磚+木地板、水泥粉光+石材)要注意收邊工法、材料高下差協調,事先做好小樣對照。不同材料依質地選擇乾式或濕式施工、厚度與收邊標準皆需與設計師、工班雙重確認。
2. 增設補強措施—防開裂、防漏水工法
易龜裂區(如水泥粉光)可加入金鋼砂、專用補強劑,角邊接縫都可加貼防裂網或加強膠條。石材壁面施工前要評估承重,必要時加夾板打底。
3. 關鍵位置加強—浴室、窗邊、牆角施工重點
浴室、窗邊、牆角等易滲水部位,全部加強防水層並重複測試。防水工程宜選擇高標準材料,並依使用空間設置分層、分段施工。
4. 工程現場管理和驗收追蹤
分段驗收,每個工種銜接前請工班現場點交,並將各階段材料、驗收紀錄存檔。泥作跟油漆、木作的順序要確實管控,避免日後交叉污染與維修糾紛。
5. 選擇合格工班及簽約保固注意要點
必選有合格登記、簽訂明確合約、議定保固年限、附材料表和工程圖面。任何追加變更都要雙方白紙黑字。


裝修泥作環節雖繁瑣,但善用上述流程和檢查方法,就能大幅提升居家品質與未來維護的便利。如果你還是有疑問或覺得難以執行,記得多與設計師、工班溝通,或尋求第三方監工協助,讓每一分預算都花在刀口上,打造完美、安全的家!
