一、衛浴工程總預算拆解:費用結構全面解析
1. 解構浴室拆除與清運費用項目
2. 水電管線重新配置成本
3. 防水工程作業與價格評估
4. 衛浴設備選購與安裝預算
5. 地磚牆磚鋪貼及其他細部裝修開支
二、預算容易忽略的5大隱藏成本
1. 管線移位與結構補強
2. 材質升級帶來的額外開銷
3. 客製化傢配設計價差比較
4. 衛浴門窗更新與調整支出
5. 施工期間臨時變更事項與追加價目
三、區分平價、中價、豪華浴室翻修方案對比
1. 標準配備VS升級型設備費用差異
2. 不同施工廠商報價範圍解析
3. 影響最終預算的主要變因
四、實用抓預算技巧與防超支要點
1. 製作詳細需求清單與規格表
2. 選擇合適廠商、詢價與議價技巧
3. 合約書、報價單細節審查與保障重點
4. 阻絕追加預算陷阱的有效方案
五、常見衛浴翻修問題與即時應對解方
1. 工程進度延誤如何協調補救
2. 防水瑕疵後續補救處理方式
3. 水電重拉後漏水、用水問題快速判斷與修復
4. 新設備安裝不合尺寸調整建議
5. 預算不敷時的取捨與保留建議
展開目錄
想改造浴室卻擔心預算抓不準,常常漏算細項?本篇透過經驗統整,讓你避開預算陷阱,打造理想衛浴不踩雷,從費用結構、方案選擇到常見問題全一次搞懂,讓小白也能快速掌握翻修流程,下定決心輕鬆開工!

一、衛浴工程總預算拆解:費用結構全面解析

1. 解構浴室拆除與清運費用項目

衛浴拆除費用通常以空間大小和拆除範圍決定,基本1.5坪浴室拆除、清運行情約12000~15000元以上。需詳列細項,包含拆磁磚、地板、馬桶、洗手台等;另外廢棄物清運以車計價。拆除時要特別保護水管,以免日後產生漏水問題。

2.水電管線重新配置成本

老屋常需重拉電線與管線,現行法規建議用2.0mm以上的線材。舊房多是暗管線需敲牆、打鑿,成本略高;改明管較省時省錢又易於後續維修,但美觀度略遜。無論哪種都要選擇合標準的材料及有證照的師傅施作。

3.防水工程作業與價格評估

防水工程沒有統一定價,各案需視樓層、施工難度、材料選擇、人力運輸等條件報價。頂樓或高樓層,廢料清運費額外增加。防水做得好壞直接左右日後滲漏風險,切忌僅看面積抓價,應請專業勘查並量身估價。

4.衛浴設備選購與安裝預算

馬桶、洗手台、淋浴設備等,價格依品牌、材質、功能(如免治馬桶、節水龍頭)相差很大。含施工費,馬桶約7000-30000元、洗手台6000-20000元、蓮蓬頭2000-15000元。安裝時要與空間及配管協調,選購前務必確認規格尺寸。

5.地磚牆磚鋪貼及其他細部裝修開支

地磚、牆磚價格依材質與花色不同,工資與材料約1500~3000元/坪起。進口磚或特製花磚需加價且施工難度較高要多預留5-10%備品,避免施工損耗時補貨斷貨;其餘如浴櫃五金、拉門、鏡櫃、照明等也要提前列入預算。

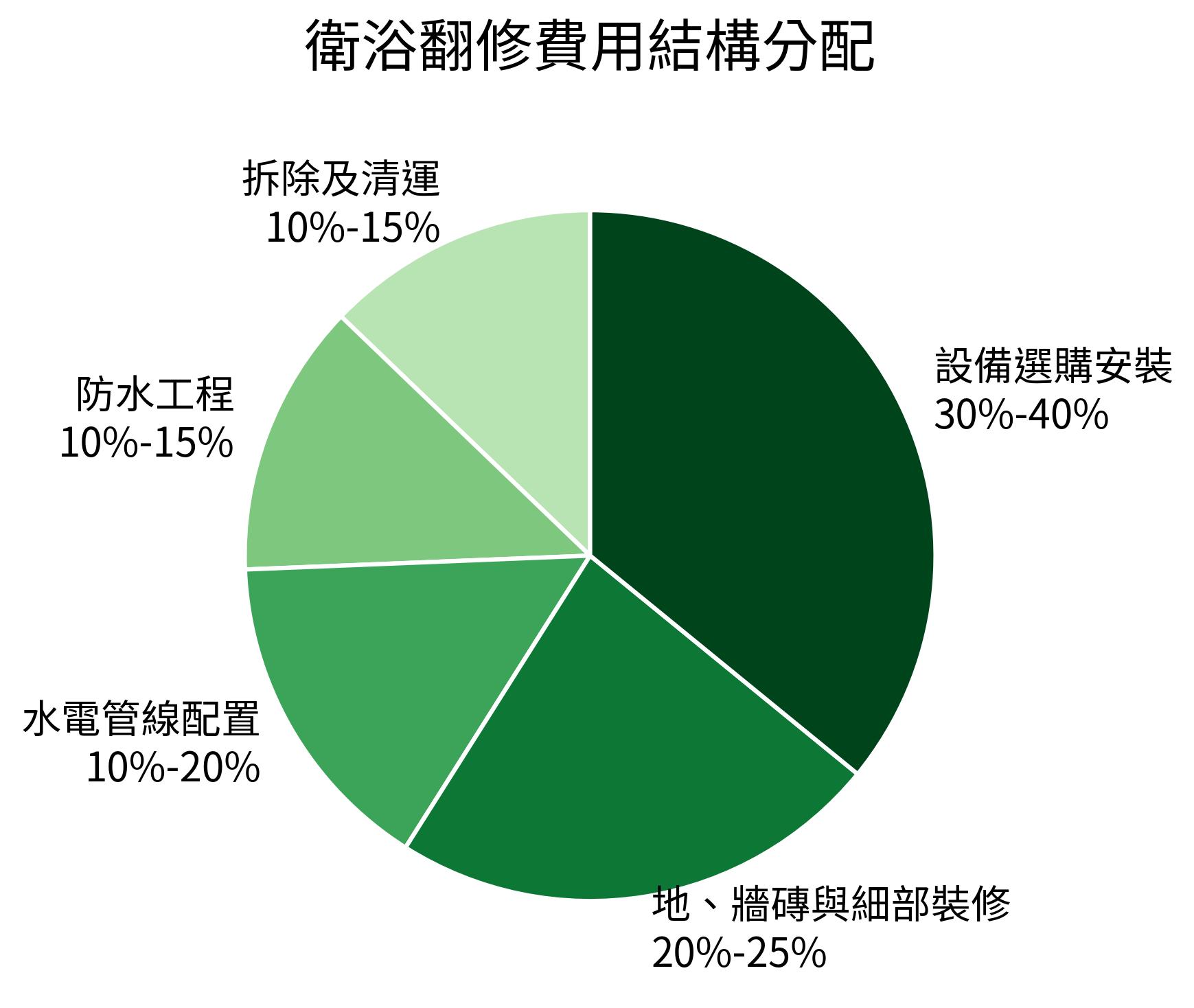

衛浴翻修費用結構分配

衛浴翻修主要費用結構對比表
article image
帶走上百屋主驗證的《裝修最全指南》,簡訊免費發您
帶走上百屋主驗證的《裝修最全指南》,簡訊免費發您

二、預算容易忽略的5大隱藏成本

1. 管線移位與結構補強

若有衛浴格局異動,需要重拉水電管線、天花板拆砌甚至加強結構,如加厚樓板或防水層,這類費用常常超出估算。

2. 材質升級帶來的額外開銷

如選更高規產品(進口浴缸、品牌五金、特殊磁磚),價格大幅提高,有時同款商品不同品牌價差2倍不等。

3. 客製化傢配設計價差比較

訂製浴櫃或系統收納櫃費用受設計複雜度、材質影響,價格彈性大。木作成本常超過系統收納,而工廠預製櫃相對平價。

4. 衛浴門窗更新與調整支出

更換門片、安裝防潮鋁門或加強窗戶密閉、防水,工資及材料費須另計。不更換門片單純噴漆或貼皮,3~5千元就可完成,整組更換預算需至3萬以上。

5. 施工期間臨時變更事項與追加價目

過程中遇設計臨時更動、增添收納、板材升級或發現地下管道漏水等突發狀況,常需額外支出。變更皆須書面紀錄並事先同意報價,才有保障。
article image
AI換裝
拍张客圖,AI極速换装,1分鐘出圖

三、區分平價、中價、豪華浴室翻修方案對比

1. 標準配備VS升級型設備費用差異

以大宗需求來看,入門平價以國產設備、基本瓷磚、標準五金為主;中價型結合美型設計與部分升級功能設備;豪華方案則大量使用進口品牌、客製化設計、全配高階功能與特殊飾材。單價差距最高可達2-3倍。

2. 不同施工廠商報價範圍解析

統包工班報價通常只含「硬裝」(泥作水電磁磚),細部如軟裝、家具、家電需屋主額外負責,設計公司則多附代辦與創意設計、完整監工,總價較高。預算有限可比較多家廠商分開估價,再評估取捨。

3. 影響最終預算的主要變因

關鍵在於屋況(老舊重拉管線/全新僅裝修)、選材等級(本土品牌VS進口)、空間變更程度(僅表面更新VS全拆動格局)、施工範圍及需求細節。我常建議:預算緊張,應把錢花在「基礎工程」優先。
article image

四、實用抓預算技巧與防超支要點

1. 製作詳細需求清單與規格表

預先列出所有需求,包含機能、尺寸、材料規格,依據表格請廠商據實列價,避免「一式」報價模糊不清產生落差。

2. 選擇合適廠商、詢價與議價技巧

多比三家估價單,選有合法登記和口碑的公司,注意看報價內容與材料規格,且多詢問安裝細節。保持彈性,可針對單項多詢議價,也可合併不同廠商優勢。

3. 合約書、報價單細節審查與保障重點

務必白紙黑字,載明開工、完工日、付款方式、保固條款。每一項追加變更都需雙方書面確認,付款分階段,驗收合格再預付款項,不急簽。

4. 阻絕追加預算陷阱的有效方案

變更設計、材料、工法皆要求廠商提前報價與屋主同意。合約可約定追加需加簽,避免工程中廠商臨時加價。工程費預留5~10%應急金,減少預算超支風險。
article image

五、常見衛浴翻修問題與即時應對解方

1. 工程進度延誤如何協調補救

遇進度落後,先要求每週施工報告,發現異常立即協調人工、調整工序,嚴重拖延可依合約追究違約罰則。

2. 防水瑕疵後續補救處理方式

檢查牆地若發現漏水,判斷是否基礎清潔、材料搭配失當或厚度不足,請師傅局部補強、重做防水。避免自行塗抹省預算,反而花更大代價。

3. 水電重拉後漏水、用水問題快速判斷與修復

常見如馬桶進水器故障、管路漏水可先自行關水、檢查並換零件,小範圍裂損請專業處理,避免小問題延伸成大災情。

4. 新設備安裝不合尺寸調整建議

發現馬桶、洗手台等與現場尺寸不符時,可詢問現場師傅調整管道、重新定位,或尋求廠商換貨服務,為避免憾事,購買前請師傅現場丈量過。

5. 預算不敷時的取捨與保留建議

有限預算時,優先保障基礎工程(水電管線、防水、格局),可逆性項目如油漆、燈具、門片、軟裝等,可延後或用經濟方案替代。必要時也可用活動家具取代系統櫃、壁紙代替磁磚提升空間感。
article image
衛浴翻修絕非小事,善用規劃、預約信譽良好的廠商並把握合約、估價細節,不僅能掌控預算、減少紛爭,也讓你新浴室美感機能兼備,住得安心又開心!小白也能一次到位,告別裝修焦慮,從此洗澡都像住精品飯店~
你問我答
浴室翻修預算怎麼抓才不會超支?
建議先列出所有需求清單,包含設備規格、材料等級等細節,並多比三家廠商報價。合約要載明付款方式、保固條款,預留5-10%應急金,避免臨時追加費用。
未解決
老屋翻新浴室,哪些工程最容易被忽略?
老屋常需重拉水電管線、加強防水層和結構補強,這些隱形成本常被低估。另外廢棄物清運、管線移位等費用也容易漏算,建議請專業師傅現場評估。
未解決
想省預算的話,浴室翻修哪些項目可以後期再做?
可優先保障基礎工程(水電、防水),可逆性項目如油漆、燈具、門片等可延後處理。活動家具可取代系統櫃,壁紙代替磁磚也是省錢選擇。
未解決
