準備翻新家裡的衛浴空間,卻不知道從哪裡著手嗎?浴室裝修看似簡單,實則每一步都關乎未來的舒適度與安全性,尤其是防水、排水、驗收與溝通細節更不能馬虎!本篇精心整理一線現場的實用裝修流程與重點,把浴室翻新可能遇到的問題、關鍵工序、注意事項全部打包教給你,即使是裝修小白,也能照著執行不踩雷,打造理想中的乾爽衛浴。
一、衛浴防水施工常見問題與重點處理
常見防水失敗原因與預防措施
漏水、發霉是浴室最常見的困擾。常見防水失敗,多半是拆除不夠徹底、施工疏忽、材料老化或選錯防水漆、施工時未確實塗刷到牆地縫隙與管道口。要預防這些問題,記得舊磁磚要拆到見底、確認水管無滲漏再做新防水,並且防水漆分層慢慢上、每一處邊角都要細心上足。
牆地接縫、管道口重點防水
隔間牆/潮濕區分區防水做法
防水層厚度與驗收細節
防水漆至少要上2~3層,每層都需完全乾燥(約6-8小時)再重刷。防水範圍地面全覆蓋,牆面則建議做到最少90~120公分高。如果做蓄水滿水測試,排水孔堵起來加水2~3公分,至少24小時查看有無漏水,再貼磚。

施工合約包免費下載!
監工不頭痛,避坑超簡單!
二、排水設施規劃與實務安裝技巧

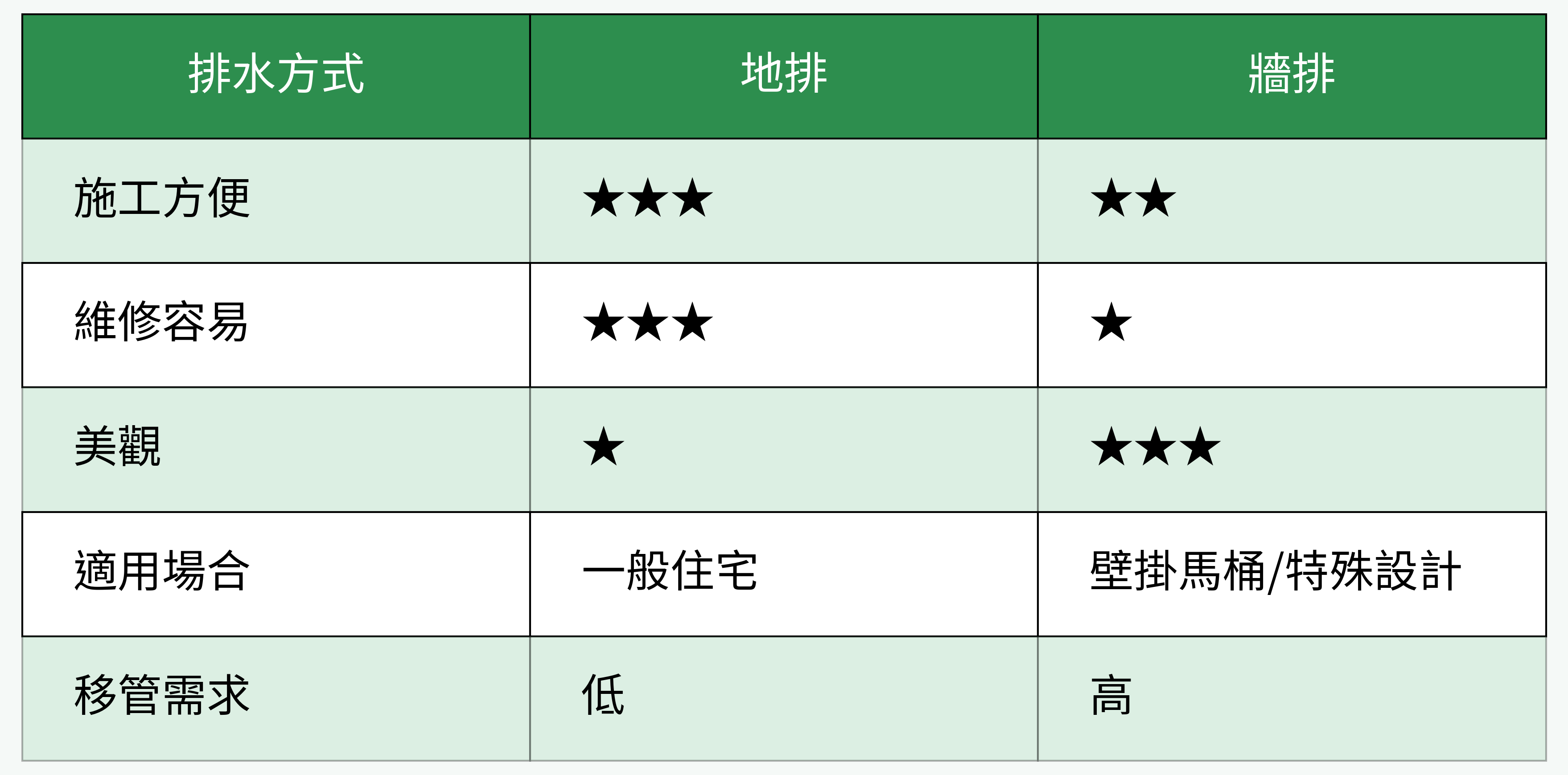

地排、牆排優缺點比較
地排管道施工方便、維修容易,是一般住宅主流。牆排適合新型壁掛馬桶,美觀但維修較麻煩。衛浴翻新盡量沿用原有排水管位,避免大幅度移管。

排水坡度正確設定
地面要有1-2%的排水坡度(每公尺1-2公分高差),水才會快速流向排水孔,避免積水。
防臭地漏種類與安裝
選購有防臭蓋的地漏,可有效阻絕異味與小蟲。安裝時排水口與地漏密合,必要時用防水膠封死縫隙。
浴缸、淋浴間排水配置重點
安裝獨立浴缸或淋浴間時,應先確定進出水管口位置與管路長度,避免水路過長或太多轉彎。排水管短、直是關鍵,並注意動線順暢、地漏設於最低點,方便排水。

三、衛浴設計配置與實用型裝修細節

空間格局與動線最佳化
浴室動線要順暢,家具與設備占地不宜超過3-4成,主要通道(如洗手到馬桶或淋浴)至少保留75-100公分寬。
三件式/四件式衛浴佈局比較
三件式(洗手台、馬桶、淋浴區)適合小坪數。四件式再加浴缸或泡澡區,需空間夠大(1.5~2坪以上),可帶來飯店級感受。也可考慮巧妙分區,洗手台外移、浴廁分室,提升家人使用效率。
乾濕分離設計要點
標準乾濕分離的淋浴區建議至少80x80公分,最好用玻璃隔間或屏風。如果坪數不大,可用半開放式(半牆、玻璃屏風)增加空間感。
收納、設備與照明整合方式
門窗設計與通風改善
浴室宜有對外窗,沒有則務必裝設有效排風扇。窗戶可選推開窗、橫拉窗、落地窗,要兼顧私密與通風。門片可用百葉或透氣設計,提升換氣效率。

四、衛浴施工關鍵驗收與居家維護
防水層滿水測試流程
防水層完成後進行積水測試,觀察24小時有無漏水。牆面用噴水法測試,確保防水無死角。
設備安裝定位與水平檢查
設備(馬桶、檯面)安裝前,務必檢查地面水平與距離。浴室地板只能微斜,並全程用水平儀檢測。
矽利康、磁磚收邊細節注意
設備、浴缸、地板與牆壁、異材質交界,一定要用防霉矽利康或金屬收邊條做妥收邊,增強防水、美觀又安全。
日常清潔維修與防霉技巧
定期用防黴清潔劑、保持通風。每3-6個月檢查馬桶底座、矽利康封邊,長霉或黑化要重新施打。物品乾燥置放,減少潮氣。

五、工程進度協調與合約細節建議
與泥作/水電工協同流程
浴室工程常需泥作與水電配合,按先後順序協作,先拉好水電、再泥作隔間與防水、最後安裝設備與檢查。
工期安排與分階段驗收
抓緊水電、泥作、木作、油漆等進度。工程分階段進行,做完一部驗收再進入下一流程,確保每階段品質。

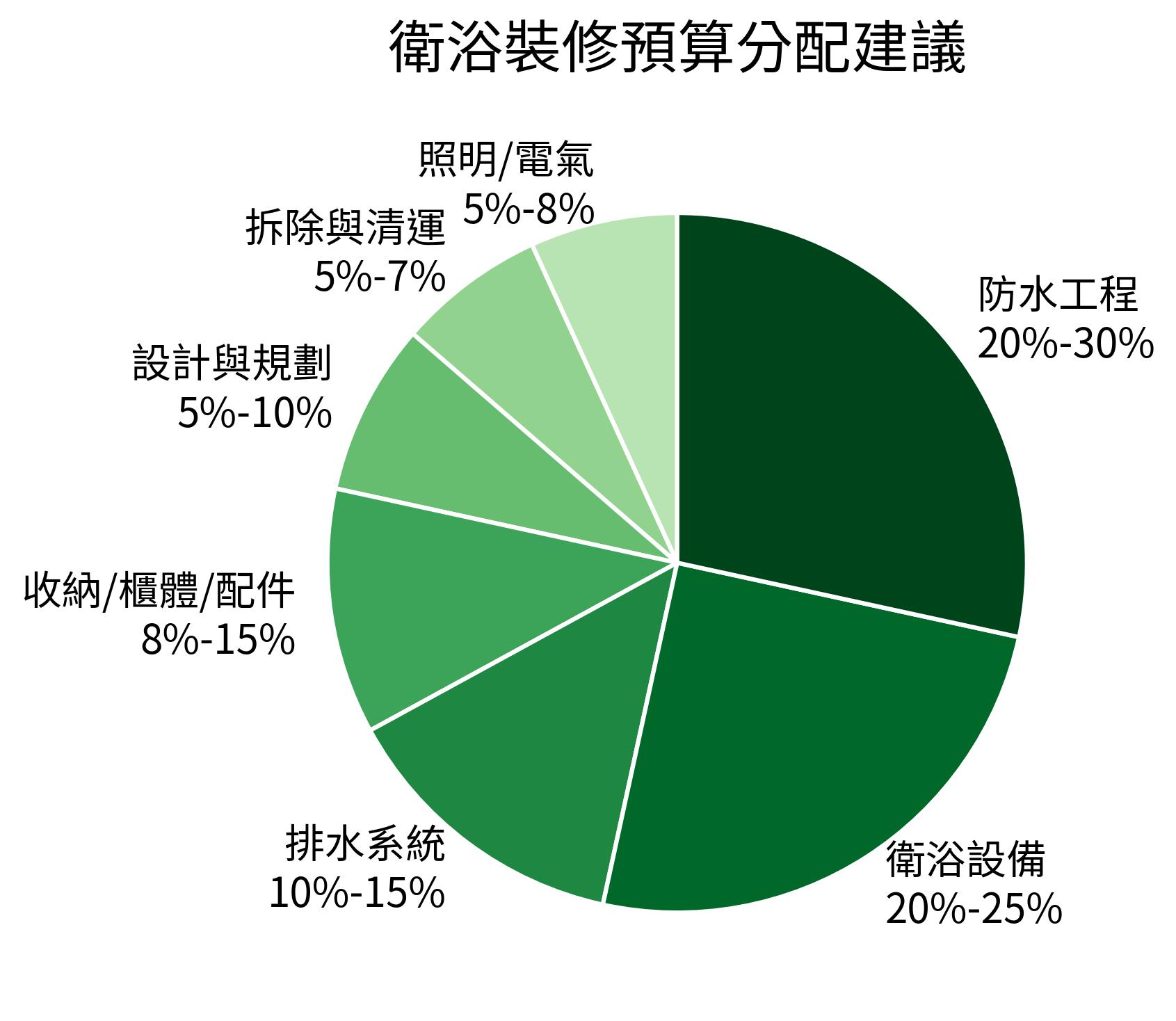

預算控管常見漏項
裝修預算需明確列出細項,包括拆除、清運、主材、五金、搬運…避免後續追加費用。選材品牌、規格要寫清楚,避免廠商更換。
保固範圍與後續維修聯繫
合約明定工程保固期,一般1-3年;若工班或廠商有提供保固,記得拿保固書、留好聯繫資訊。保固僅限非人為、非天災之正常損壞。

浴室裝修是一場「細節致勝」的馬拉松,照著本篇從基礎防水、排水到設備配置、工序驗收與後續維護有效執行,小白也能晉升家居達人。牢記分段驗收與查詢專業意見,遇到複雜工種協調、合約保固都要白紙黑字明確保障,浴室裝修不卡關、住得久又安心!
