一、廚具工程全流程總覽
1. 拆除舊有設施與清空現場
2. 水電、瓦斯管線調整定位
3. 天花板、牆面、地板防水與基礎處理
4. 廚具安裝前細節檢查與預測量
5. 廚具組裝安裝進場
6. 油煙機、爐具、水槽等設備安裝
7. 五金、抽屜、滑軌等配件測試安裝
8. 線路完善、插座開關裝置
9. 驗收與細節修正
10. 完工清潔與交屋
二、必做重點步驟詳解
1. 拆舊與基礎檢查─處理牆面、找平與防水
2. 精準水電管線布設
3. 廚具尺寸與動線複核
4. 五金、管線與設備協同安裝
5. 驗收細項核對,預防施工遺漏
三、常見漏做環節與補救建議
1. 忽略防水處理
2. 插座、燈具位置規劃失誤
3. 櫃體預留尺寸不足
4. 排油煙、排水坡度設計遺漏
5. 門片開合、家電設備干涉
四、廚房裝修分階段進場管理要領
1. 水電、泥作、油漆、木作順序協調
2. 工種銜接細節:何時安裝廚房家電與門板
3. 施工場地整理與材料儲放
4. 定期現場溝通與查驗進度
五、完工驗收重點及後續維護叮嚀
1. 配件功能動作檢查(鉸鏈、抽屜、滑軌)
2. 各管路是否漏水漏電
3. 表面清潔檢查是否有損傷
4. 家電試用確保運作正常
5. 掌握保修與後續維修聯絡窗口
展開目錄
廚房裝修是家中最關鍵、也是最容易出錯的環節之一,從拆除到進場、安裝到驗收,每個步驟都環環相扣、少一步都可能讓日後使用卡卡。因此,本攻略針對裝修新手,輕鬆梳理全流程細節、雷點提醒與妥善的階段管理技巧,讓你能夠照表操課,打造一個安全、耐用又順手的理想廚房!

一、廚具工程全流程總覽

1. 拆除舊有設施與清空現場

廚房裝修的第一步就是舊設備拆除與場地清空。需事前確認結構牆不可亂拆、電水確實斷開,做好室內外保護(如電梯、走廊防護)、並向鄰居提前通知。拆除的順序建議從上到下,門窗最後拆除,地面需清到見底,確保後續建材可正常鋪設。拆完後檢查地面與管線是否完整,有損壞即時修復。

2. 水電、瓦斯管線調整定位

新廚房的動線、安全首重於水電、瓦斯管線的重新布設。老舊或生鏽管線須更換,由有證照的技師施作,不可自行暗藏管線且需預留檢修口。管線排布前應先確定所有設備位置,並做好與其他管線的安全間距,全面防範漏氣、漏水與安全隱患。

3. 天花板、牆面、地板防水與基礎處理

廚房防水不可省,牆/地須拆到紅磚、水管外露一併檢查。防水漆至少2-3層,尤其水槽附近、牆地交界等重點位置更要加強。壁面防水建議從地面起90-120公分,門窗與管線交接處也需完整塗刷,不留死角。

4. 廚具安裝前細節檢查與預測量

安裝前要再複核現場尺寸、各管線預留位置、插座/開關位置及櫥櫃根據實際家電尺寸調整。確認動線是否流暢,三角動線(冰箱-水槽-爐台)是否合理,每個區域都順手不擁擠。

5. 廚具組裝安裝進場

依照規畫組裝主體櫃體,櫥櫃背板應做可拆式設計,未端細節如踢腳板、封邊收口都要確實妥善,避免藏污納垢或之後修繕不便。

6.油煙機爐具、水槽等設備安裝

油煙機一般建議安裝於爐面上方65~75公分,油煙管不可過長或彎折過多以免排煙不良;水槽周邊加做矽利康止水板。設備進場後也要預留散熱、通風、維修空間。

7.五金抽屜滑軌等配件測試安裝

所有櫃門、抽屜、滑軌安裝後務必要逐一開關測試,確認順暢、承重佳且無異音。有緩衝裝置要感受回彈效果,五金螺絲也須鎖緊不鬆脫。

8. 線路完善、插座開關裝置

根據各家電專屬使用預留插座及開關,明裝/暗裝皆可依需求搭配設計。插座、燈具等電路須再次確認無誤,位置合乎實際動線與未來操作順手。

9. 驗收與細節修正

逐一檢查木作平整、瓦斯管道無漏氣、插座無漏電、地面平整等,多用測試小工具如小球、水壺等檢查是否有傾斜或漏水問題。發現不合理之處也要即時要求修正。

10. 完工清潔與交屋

裝修後進行「細清」——包括門窗、櫥櫃內外、各設備縫隙與地面粉塵等。建議交屋前2~3天細清,才能讓入住更安心舒適。

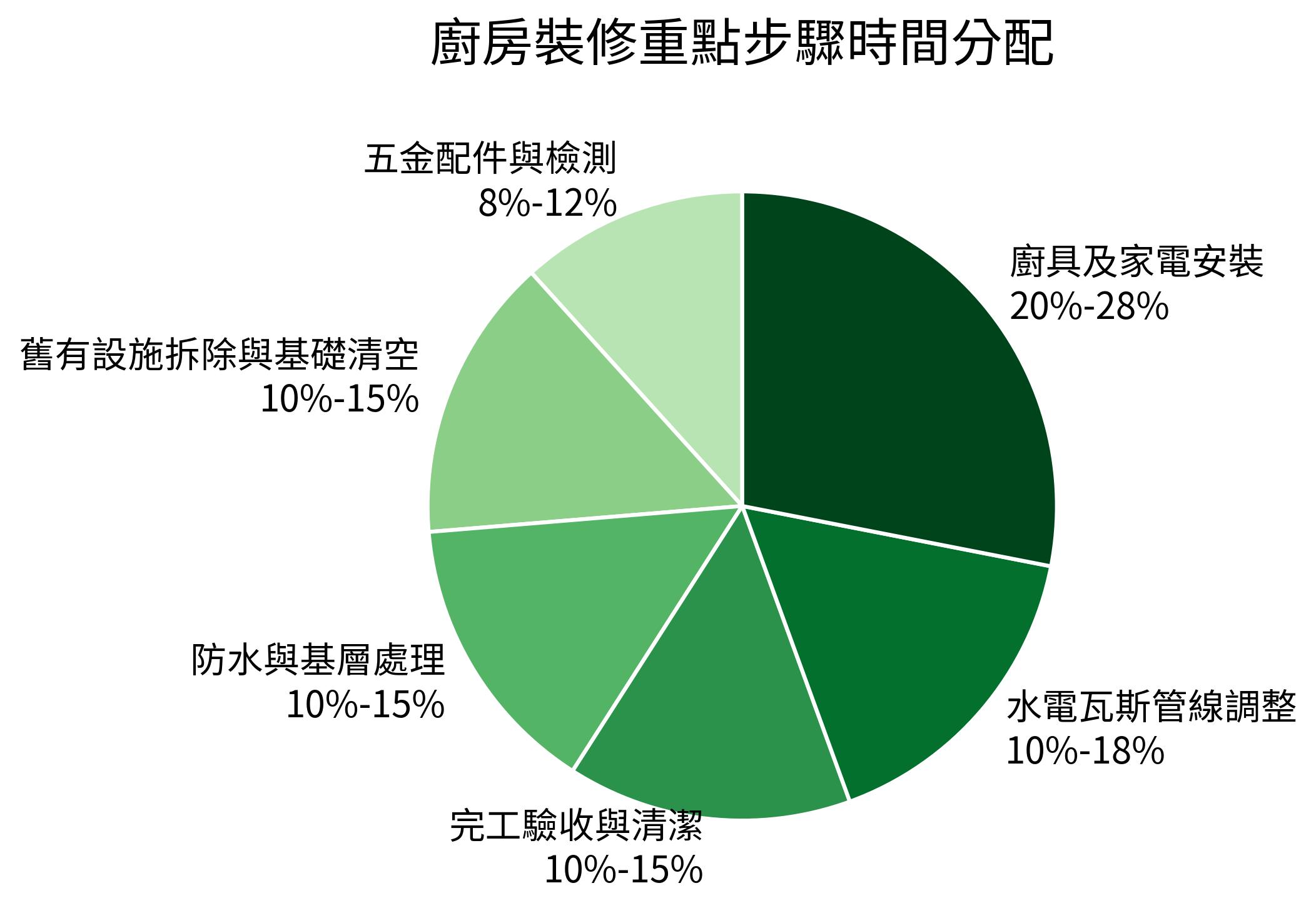

article image
article image
施工合約包免費下載!
施工合約包免費下載!
監工不頭痛,避坑超簡單!

二、必做重點步驟詳解

1. 拆舊與基礎檢查─處理牆面、找平與防水

施工前一定要現場逐一檢查牆、地板是否平整,有坑洞、剝落需補修,否則後續櫥櫃容易歪斜、導致卡卡不順。

2. 精準水電管線布設

務必有明確圖面對照,現場施工時確認每條水管/電線/瓦斯管對上圖面無誤,並區分乾區濕區專用電路、配置漏電斷路器

3. 廚具尺寸與動線複核

再確認一遍所有家電的長寬高與櫥櫃預留空間、操作動線。尤其水槽、爐具、冰箱合不合比例、是否可同時操作不擁擠。

4. 五金、管線與設備協同安裝

油煙機、爐具、水槽、家電嵌入安裝時,務必和五金與各類管線同時協調安裝,確保接口密合、插座分路清楚。

5. 驗收細項核對,預防施工遺漏

完工後檢查各區域功能、接口是否正確、可用,任何細節如櫥櫃平整、油煙機吸力、插座通電都需實際操作確認。
article image

三、常見漏做環節與補救建議

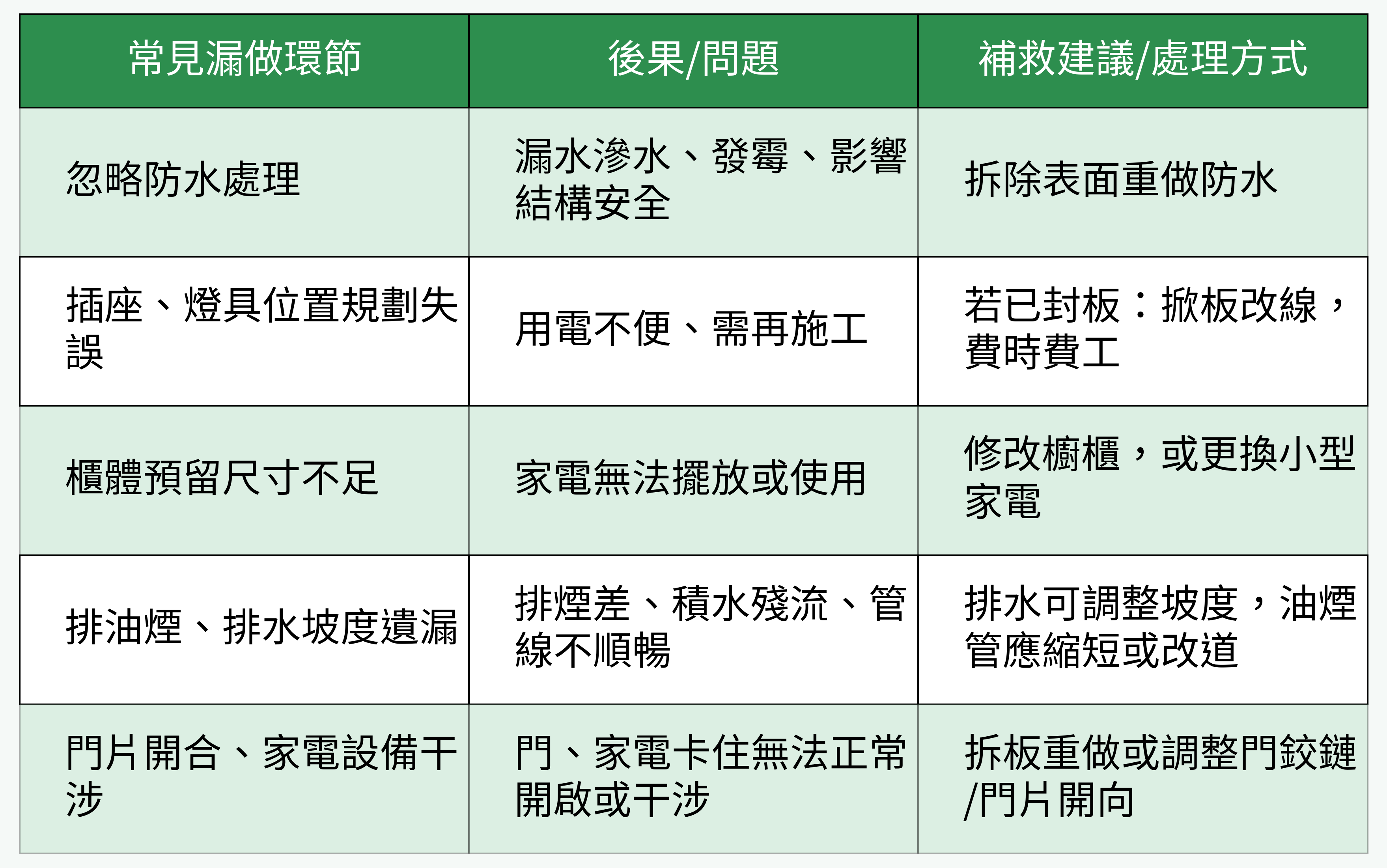

article image

1. 忽略防水處理

補救要拆除表面重做防水。

2. 插座、燈具位置規劃失誤

如已封板,只能掀板改線,費時費工。

3. 櫃體預留尺寸不足

需修改櫥櫃,或更換小型家電。

4. 排油煙、排水坡度設計遺漏

排水側可調整角度,而油煙管如過長需儘量縮短或改路線。

5. 門片開合、家電設備干涉

部分情況下只能拆板重做或調整門鉸鏈、改門片開向。
article image
帶走上百屋主驗證的《裝修最全指南》,簡訊免費發您
帶走上百屋主驗證的《裝修最全指南》,簡訊免費發您

四、廚房裝修分階段進場管理要領

1. 水電、泥作、油漆、木作順序協調

先水電管路、以泥作/防水鋪地牆,再進行油漆、最後木作與櫥櫃安裝,每階段都要完成檢查才能進行下一步。

2. 工種銜接細節:何時安裝廚房家電與門板

門板與家電建議在櫥櫃安裝完成與現場清潔後再分批進場,避免施工尷尬或受損。廚房玻璃門可於櫥櫃裝好後安裝。

3. 施工場地整理與材料儲放

現場要有明確材料區與垃圾區,防止建材受潮或工具混亂影響進度。

4. 定期現場溝通與查驗進度

每階段(如水電收尾、木工進場、櫃體組裝)都應業主現場複查,確保進度正確與品質達標。
article image

五、完工驗收重點及後續維護叮嚀

1. 配件功能動作檢查(鉸鏈、抽屜、滑軌)

全部門板開關、抽屜拉出、滑軌平穩度要手動測試,確認承重性足且無卡頓。

2. 各管路是否漏水漏電

可用紅色清水滴灌檢查接口漏水,也能用測電筆檢查插座並確定有無異常震動與漏電。

3. 表面清潔檢查是否有損傷

細查櫥櫃板材、檯面、門板、踢腳板等有無刮痕與施工粉塵殘留。

4. 家電試用確保運作正常

油煙機運轉吸力、流理台水龍頭、爐具點火等都應一一操作驗收。

5. 掌握保修與後續維修聯絡窗口

記得向廠商索取保固書,確認保固期及服務範圍與業主/廠商連絡方式,以利日後維修或異常申報。
article image
小結:廚房裝修工序繁瑣但其實可有章可循,新手只要掌握按部就班拆除、防水、水電、安裝、驗收每個環節,不僅能預防後患,也能讓日後每次進廚房變成真正的享受!全程細心對照,打造屬於自己的美好廚房其實一點都不難!
你問我答
廚房裝修時,防水工程要做到什麼程度才夠?
廚房防水至少要塗刷2-3層防水漆,尤其水槽附近、牆地交界處要特別加強。牆面防水建議從地面起做90-120公分高,門窗與管線交接處也要完整塗刷,不能留任何死角。
未解決
裝修完才發現插座位置不對,該怎麼辦?
如果已經封板完成,只能掀開板材重新改線路,這樣會比較費時費工。建議在施工前就要仔細確認插座位置,最好能先模擬實際使用動線來規劃。
未解決
廚具安裝後發現抽屜卡卡的,是什麼原因?
可能是地面不平整導致櫥櫃歪斜,或是滑軌安裝不當。建議先檢查地面平整度,再確認滑軌是否安裝正確、螺絲是否鎖緊,必要時可請師傅重新調整。
未解決
有用
沒用
calculate-img
更多實用靈感
裝修手冊
裝修手冊
限時領取
分享
點讚
收藏
APP
