對於首次裝修的朋友來說,廚房和衛浴的驗收是保障之後長久安心使用的關鍵環節。本文將以通俗易懂、步驟明確的方式帶你了解廚衛工程的完整驗收流程與要領,不用擔心專業名詞,看完照著做,每個細節都不會漏!
一、廚衛工程全流程驗收指南
1. 預驗收前的自我檢查步驟
先用眼睛、雙手巡視廚衛空間,包括地板、牆面、天花板、櫥櫃和衛浴設備,觀察是否有刮傷、損壞;
檢查瓷磚有無空鼓、色差、縫隙不均,並測試每個設施的開關是否順暢。
記得準備工具如水平尺、小槌子、紙巾、手電筒,方便詳細查看細節。
2. 驗收當天現場流程安排
驗收從大到小、由外而內進行。
建議先檢查各材料的進場及品牌規格、外觀,隨後依水、電、泥作、木作及五金設備分項進行。
分三階段巡視:先總體巡視,再逐步細查,最後回頭檢查較易忽略的小細節。

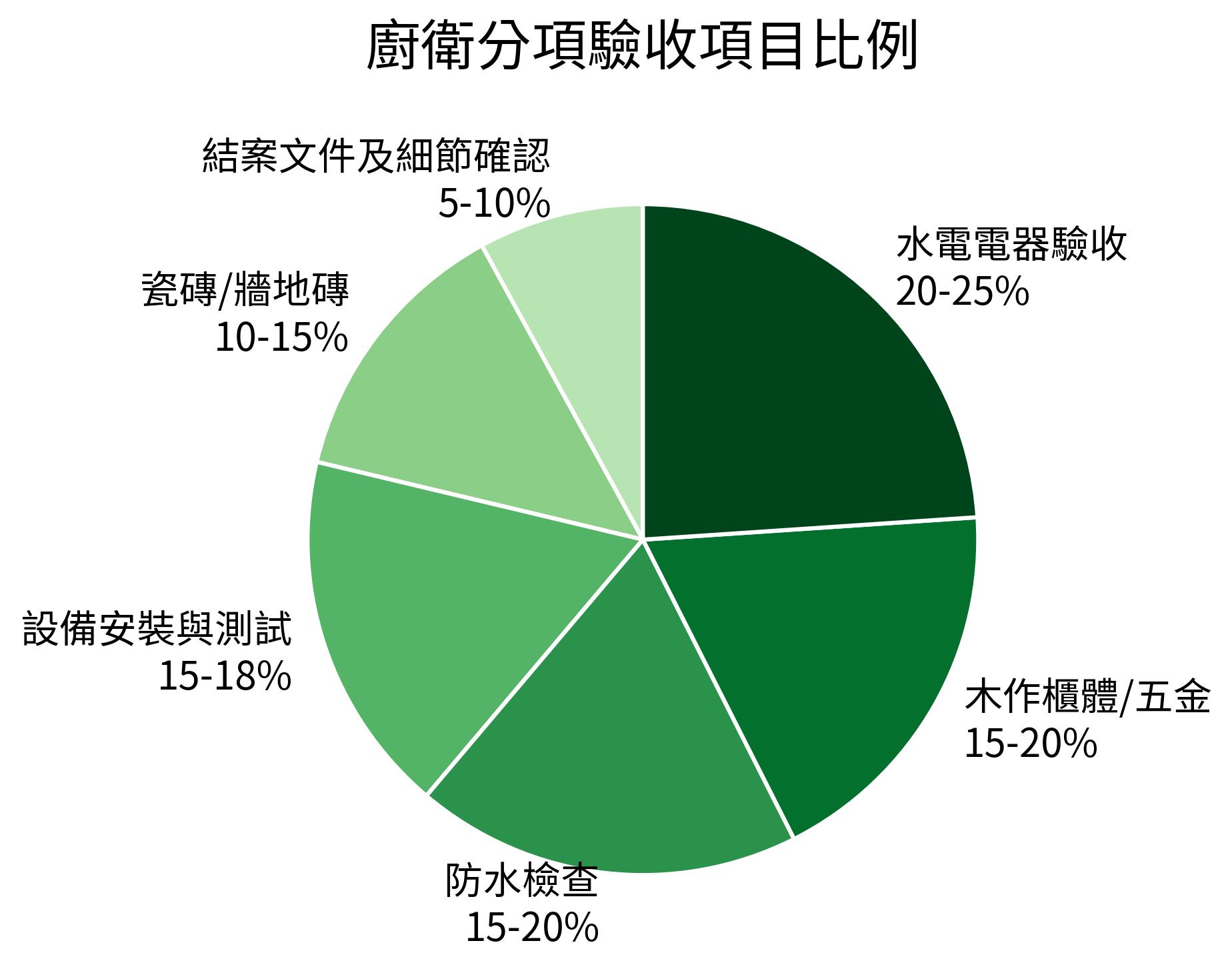

3. 進行分項驗收的操作SOP
每一個工種(如防水、磁磚、水電、櫃體安裝)完成後就進行一次初步驗收,不合格要求即時修正。
驗收順序可參考:防水→泥作→水電→木作→設備五金→最後整體檢查。
每個細項都要搭配檢查清單輔助對照。
4. 驗收後異常回報及修正流程
如發現瑕疵,現場拍照記錄並立刻書面回報設計、施工團隊,彼此確認後安排修復。
修復完成再進行複驗,確保問題排除。
切忌口頭溝通,避免後續爭議。
5. 工程結案確認及交付標準
所有修繕與細節確認無誤後,由業主、設計/監工及承作者三方一同會勘並簽名確認。
保存所有驗收紀錄、照片及各項保固文件,即為正式交付。


裝修預算規劃與避坑清單
含Excel模板,限時0元領取

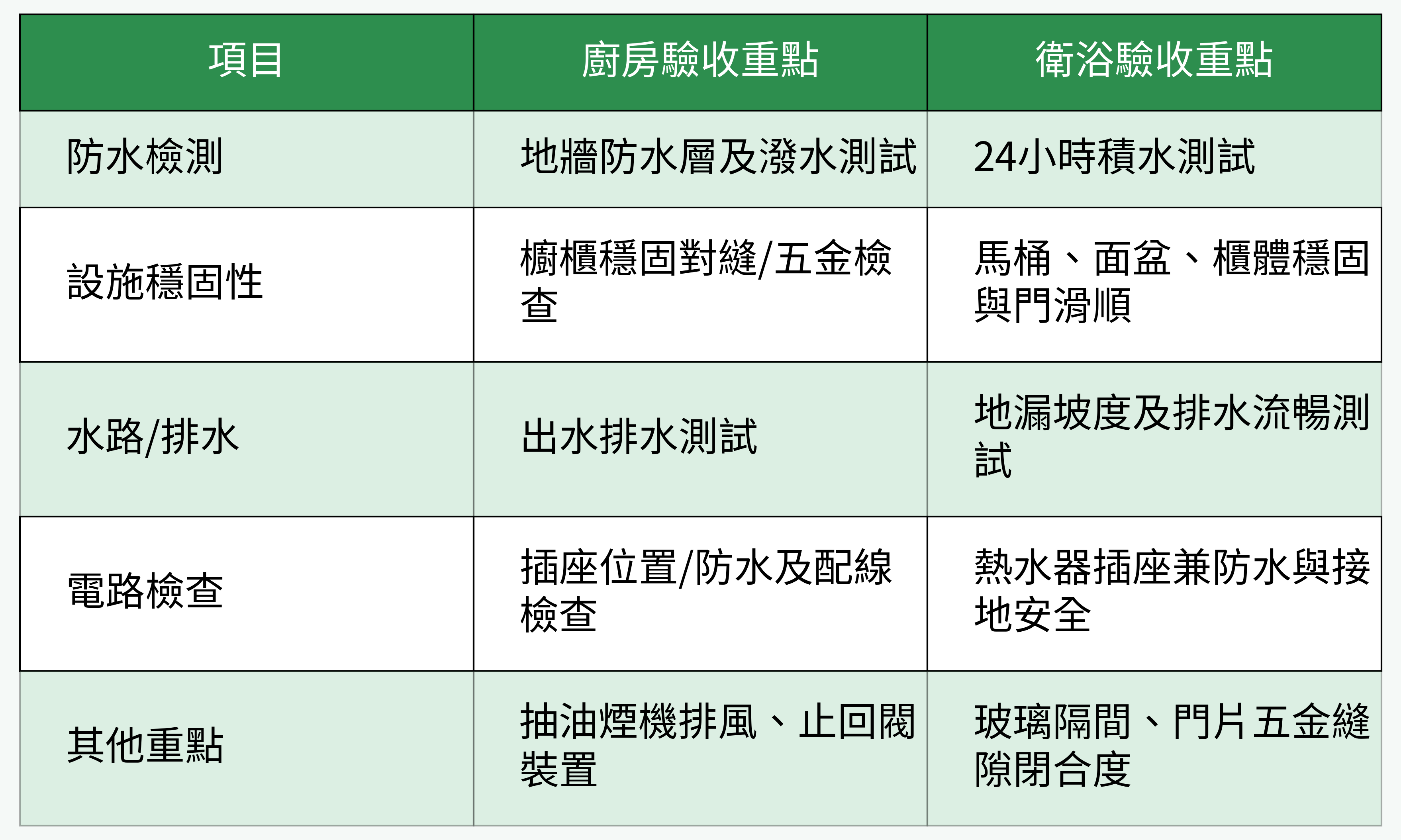

二、廚房驗收重點分區對照
1. 地面與牆面防水層檢核要點
檢查防水層有無完整覆蓋所有易積水、濺水區域(尤其地面及壁面90-120公分高),尤其水槽下及牆角易被忽略,局部加強不可少。
完工後可潑水測試,看牆地角有無滲水,地面不得有積水現象。
2. 櫥櫃安裝與台面對縫查驗
用手推櫃體,判斷是否穩固。
檢查所有門櫃是否平整、無歪斜,櫃門與台面縫隙均勻,拉門滑順。
五金零件如把手、鉸鏈都需鎖緊不卡卡,矽利康填縫完整無脫落,避免日後滲水發霉。
3. 廚房水路出水、排水測試
打開每個水龍頭觀察是否有異常,出水、水壓正常、無滲漏,將水倒入各水槽、地板直接潑水觀察排水是否順暢、不積水無回流。
4. 電路設備配置與開關插座檢查
檢查所有插座及電源開關數量、位置是否方便並安全(避免靠近水源),確認外觀無變色鬆動、操作正常且乾燥,同時加裝防水保護蓋。
所有電線管線不得外露或雜亂。
5. 煙機排風試運轉與出風口檢查
打開抽油煙機,觀察吸力是否足夠;
出風口外側須安裝止回閥且固定良好。
檢查排煙路徑,上方門窗暫關、遠側窗戶微打開,觀察排煙順暢無異味逆流。


三、衛浴工程細節重點檢查
1. 防水試水步驟與觀察重點
衛浴防水完成後需進行24小時積水測試(至少積水2-3公分),觀察有無滲漏、牆面或鄰近空間出現水漬。
如發現異常應重新施作防水。
2. 衛浴設備(馬桶、面盆、櫃體)穩固性
確認馬桶、面盆安裝緊貼地面,不可搖晃,且螺絲緊固;
櫃體放物品時不前傾晃動,門扇開合順暢。
3. 排水坡度與地漏流暢度測試
地面應有明顯坡度通向地漏,大量沖水後應可迅速排乾,不得有水坑或倒流。
地漏可拆卸檢查,並確認無異物堵塞。
4. 玻璃隔間、門片、五金縫隙與閉合度
玻璃隔間與門片閉合良好,不鬆動不搖擺,門縫、五金接縫貼合密實無大空隙。
5. 電熱水器、插座配置安全性
熱水器周邊得遠離水源,插座需選用防水型並有遮蓋,測試防漏電裝置是否有效並依規範接地。

四、廚衛水電驗收核心標準
1. 各水管壓力測試與無滲漏驗證
進行冷熱水管加壓測試,觀察有無水錶轉動或滲漏,所有接口、連接處都要乾燥無滲水。
2. 熱水、冷水管路分色辨識與安裝間距
管路必須明確標示冷(藍)、熱(紅)色區分,且管與管保持適當間距、固定牢固,不可交錯干擾。
3. 配電盤、漏電斷路器裝設狀況
主/分電箱需配置漏電斷路器,標示清楚,按測試功能鍵能正確跳脫。
無熔絲開關分區標註,並與插座分支合理分配。
4. 插座防水保護及數量分佈檢核
廚衛內插座需有防水蓋,數量依實際電器需求且分布合理,不能全部集中在同一區。
5. 接地裝置與金屬設備接地連貫性
熱水器、洗衣機、抽油煙機等大功率用電設備務必接地,作好防護避免漏電危害。

五、常見疏漏問題與預防措施
1. 地坪積水/牆面滲水防範對策
地坪施工時用水泥找平並預留坡度、防水層收邊到位;
邊角、管口塗刷必須完整,磁磚鋪貼完記得全面敲擊查空鼓。
2. 廚房油煙倒灌及排風路徑優化
設計時排風管須儘量短直,避免過度轉彎;
排風口加裝防逆止閥,可防止油煙和異味倒灌。
3. 水龍頭、軟管安裝緊固疏忽預防
水龍頭安裝時確保底座密封、螺絲緊固,不可徒手旋緊,必要時重纏生膠帶減少滲水。
4. 衛浴地漏返味、返水預先驗測
選用具水封設計之地漏,每週定期倒水進一步維持水封效果,裝修時盡量安裝雙層防臭落水頭。
5. 水電圖面與現場實際差異即時比對
驗收時將水電設計圖面與現場實際配置(插座/開關數量、位置、用電負載等)逐一對照,防止遺漏或錯裝。

廚衛裝修的重點就是謹慎分段驗收與及時修正。新手也無需憂心,只要照著上述步驟逐步確認,自信與實用並重,從工程開工到驗收結案都能輕鬆應對,打造健康、安全又耐用的夢幻廚衛空間!
