裝修小白常常對衛浴工程感到摸不著頭緒?不管你是想自己規劃,還是要和設計師溝通,本文都將帶你從施工流程、防水重點到設備配置,實用細節一網打盡,避免常見裝修失誤。依照這份攻略操作,你也能輕鬆打造安全又舒適的衛浴空間!

一、衛浴工程完整施工流程詳解

1. 拆除及清運作業

拆除前務必切斷水電、保護好其他區域,並提前通知鄰居減少糾紛。現場避免動結構牆,拆卸時從天花→牆面→地板分次進行,門窗、馬桶最後再拆。拆除完確認地坪與管線狀態,避免影響後續工項,全程維持現場清潔安全。

2. 防水工程施作重點

基底必須徹底清潔、檢查裂縫與孔洞後進行防水。牆面建議從地面起90~120公分刷滿,地面/接縫多刷2~3層防水,並加強管道、門框等關鍵收邊,完工後必做24小時積水測試,確定無滲漏再執行下道工序。

3. 水電配置與重新拉管

老舊管線記得檢查更換,電線可改明管便於維修。新水電要依家電設備需求設計(免治馬桶、暖風機等提前預留專屬迴路與水源)。電線使用合格規格,插座配置要考慮防水與人體工學。

4. 泥作找平與地坪整平

泥作前先巡檢水泥、磁磚品質。粗胚打底1:3比例,粉光1:2確保平整度,地坪坡度朝地排,避免日後積水。排水孔務必暫時封住防堵雜物。

5. 壁磚、地磚鋪貼順序

地磚與壁磚分別選用適合區域的磁磚,按標準保留縫隙避免熱脹冷縮。先地後壁,邊角倒角修飾。鋪貼完材料徹底陰乾,計算好排水坡。

6. 衛浴設備安裝前準備

預先丈量各項設備管距(馬桶坑距、洗臉盆、鏡櫃預留,插座、水源等齊備)。設備與現場空間配合檢查無誤後開箱,遇不符立即調整。

7. 馬桶、浴缸、淋浴門安裝

馬桶分地排/牆排型式,確保防水密封與穩固度,常見濕式(用水泥固定)與乾式(矽利康密封)工法。浴缸預埋牢固,淋浴門安裝時注意平整、滑輪/鉸鏈耐鏽設計並加矽利康密封。

8. 水龍頭、花灑、鏡櫃設置

主龍頭要與面盆、浴缸規格吻合,花灑與出水管高度依習慣調整(龍頭離地100–130cm、花灑約200cm),鏡櫃固定穩固並選防鏽/防潮五金,安裝緩衝鉸鏈增耐用。

9. 防霉填縫與細節修整

所有接縫用防霉矽利康/專用填縫劑處理,徹底清理浮灰舊膠再施作。貼邊、地磚陰陽角做好修邊,確保密實美觀。

10. 清潔驗收與工程總檢

所有施工完成後,清潔全區。逐一測試漏水、排水、磁磚空鼓與專設設備功能。遇異常即要求修復,並檢查矽利康、管線有無鬆動。最後確認所有保固與指導維護重點。
article image
施工合約包免費下載!
施工合約包免費下載!
監工不頭痛,避坑超簡單!

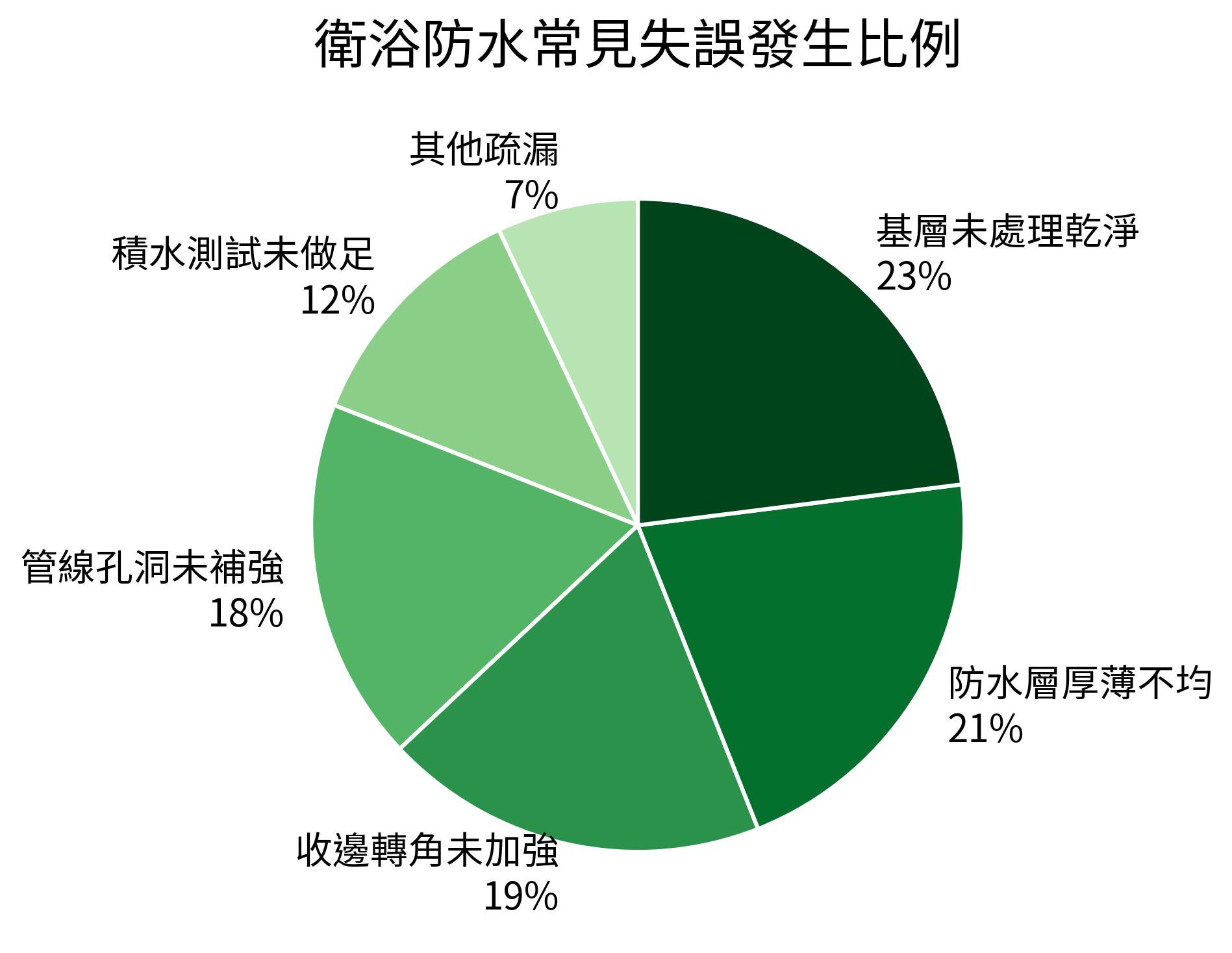

二、防水工程常見失誤與補救對策

article image

1. 基層未處理乾淨

基底表面未徹底清除油污、雜質,防水層易脫落。補強方式需全部打除重做,否則防水一世界功虧一簣。

2. 防水層厚薄不均

均勻分層刷塗防水,避免太厚反而龜裂、太薄無效。出現問題要重新分層補刷。

3. 收邊與轉角未加強

角落與接縫特別容易漏水,這些處建議多補一層且加強施工,出現漏水直接重刷該位置。

4. 管線孔洞未補強

所有穿牆孔預留時加防水膠圈/填料封口,否則水氣易滲。工程完畢再以防水膠帶加碼鞏固。

5. 防水測試漏水處理

積水測試至少一日。發現漏水必須徹查源頭全面補強,不可僅局部處理。
article image

三、衛浴水電與泥作協同要點

1. 管線預留位置確認

工程初期現場測量,全項設備管線位置需預先標明,避免工種交叉耽誤進度。

2. 電源插座分布注意事項

精確布局插座,濕區裝設防水蓋,馬桶、鏡櫃、花灑位置留好迴路。記錄所有開關的回路設計。

3. 地排、地漏安裝細節

排水要測試通暢,泥作及磁磚收邊排水坡向地漏,並用網篩防堵異物。
article image
裝修預算規劃與避坑清單
裝修預算規劃與避坑清單
含Excel模板,限時0元領取

四、衛浴設備尺寸與動線安排建議

1. 馬桶、洗手台距離與位置

建議馬桶左右中心各留35–45cm空間,前方預留60cm以上,洗手台靠門或牆貼壁擺設,台面寬60公分起、離地80–85公分最舒適。

2. 淋浴區、浴缸最小尺寸規劃

標準淋浴區建議90x90cm(小坪數極限80x80cm),浴缸依空間選型。各區間設備預留實用動線(相對距離70cm+)。

3. 乾溼分離設計建議

完整乾溼分離要有80x80cm以上的濕區,空間小可用半屏風替代,或洗手台外移創造彈性。規劃弧形、多邊形區隔更省空間。
article image

五、驗收流程與費用天數預估

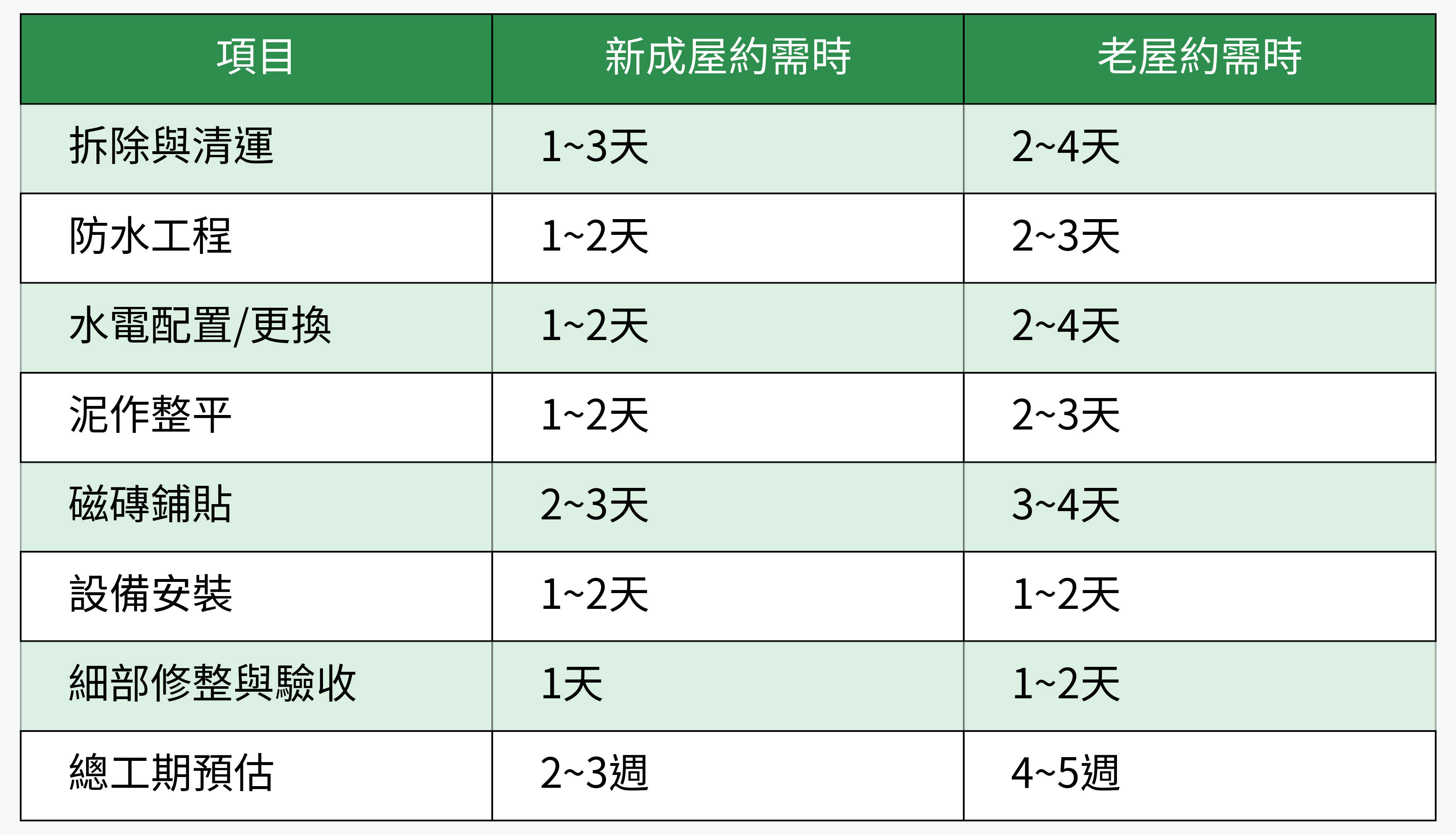

1. 工程進度實際天數分配

article image

2. 細部檢查:漏水、排水、瓷磚空鼓

磁磚檢驗敲擊四角聽音,留意積水、傾斜,以水瓶或小球驗地面平整。紅藥水檢查馬桶滲水。

3. 設備功能性試用

全部設備(馬桶沖水、花灑水量、鏡櫃開合、排風機、照明等)實地操作,確認無卡頓與漏水。

4. 預算與費用抓法建議

預算抓總價,依水電工程、櫃體木作、衛浴設備及雜項拆解分配。全屋裝修提撥5–10%彈性預備金應對突發狀況,毛胚、中古、老屋費用結構差異大,工項細分避免預算爆表。
article image
用這份衛浴工程攻略,從施工規劃、避坑細節到驗收檢查,每個步驟都有明確操作重點,跟著做就不會出大錯!遇到疑難雜症也不慌,遇到漏水、設備不良及時回頭補正就能把損失降到最低。讓浴室安全、美觀又耐用,安心享受生活每一天!
你問我答
我家浴室最近想重新裝修,但最怕遇到漏水問題,聽說防水工程很關鍵,到底該怎麼做才能確保萬無一失?
您擔心的漏水問題確實是衛浴翻修的核心!關鍵在於防水工程必須徹底。首先,拆除後基底要完全清潔,牆面從地面起至少刷90-120公分高,地面和所有接縫處(尤其是管道、牆角)要刷2-3層。最重要的是,防水層乾燥後一定要做24小時的積水測試,確認完全無滲漏才能進行後續工程,這樣才能從根本上杜絕漏水隱患。
未解決
師傅說衛浴翻修大概要兩三週,但我很擔心時間會一直拖,實際施工流程到底有哪些步驟?時間該怎麼抓才合理?
您的擔心很常見!一個完整的衛浴翻修,從拆除、防水、水電重拉、泥作貼磚到設備安裝,確實需要按部就班。一般新成屋約需2-3週,老屋因管線基礎問題可能拉長到4-5週。關鍵是各工種要協調好,例如水電位置要先確認好,泥作才能接著做,避免來回修改耽誤時間。建議和師傅或設計師明確排定每個階段的時間表,並在合同中註明,這樣就能有效掌握進度。
未解決
驗收浴室的時候,除了看看有沒有漏水,我這個外行人還應該注意檢查哪些地方才不會吃虧?
問到重點了!除了最重要的防水測試,驗收時您一定要親自檢查這幾點:1. **排水**:倒水測試地面排水坡度是否順暢,絕不能有積水。2. **磁磚**:用硬幣或空鼓錘輕敲瓷磚四角和中心,聽聲音判斷是否有空鼓(空洞聲)。3. **設備功能**:實際操作馬桶沖水、花灑開關、暖風機、鏡櫃門等,確認一切運作正常、無異音或漏水。4. **細節收邊**:檢查所有矽利康填縫是否平整、密實,特別是角落和設備接縫處。把這些都確認好,才能安心入住。
未解決
