一、掌握房屋維修報價單的核心費用架構
1. 人工費、材料費、運輸費分別影響總價
2. 拆舊、清運與雜支項目不可忽略
3. 監工管理費、稅金如何計算
4. 立項、加價與特殊工法說明
5. 逐項分明比總價更重要
二、報價計算方法與費用估算技巧
1. 市場單價對比:常見工項價格帶分析
2. 材料選擇與價差實例
3. 裝修、修繕按坪數/數量估價法
4. 明細拆解避免重複或漏項
三、常見報價單陷阱與風險提醒
1. 模糊報價與一式報價的風險
2. 隱含追加費用與灰色條款舉例
3. 材料、工法規格不明造成糾紛
4. 口頭承諾未入單風險說明
四、如何實地對照與驗證報價內容
1. 現場丈量須核對哪些細節
2. 與師傅討論:現況照、缺陷部位標註
3. 跨業主驗收標準與檢查表
4. 客製項目如何額外註明
五、報價單申請、審核與簽約流程實務
1. 多家比價注意事項
2. 收受與保存報價單文件重點
3. 變更設計、追加費用再報價流程
4. 簽約、驗工與尾款支付安排
5. 糾紛申訴管道與處理時機
展開目錄
恭喜入手新家或準備進行居家修繕!對於許多第一次接觸裝修的人來說,最讓人摸不著頭緒的無非就是「怎麼看懂維修報價單」、「要怎麼抓預算」、「有哪些常見陷阱要避開」。其實,只要掌握重點,加上一些小技巧,你也能像老手一樣穩穩把關、避開地雷。這篇一次教會你如何看懂及應用房屋維修報價單,不怕被亂開價、預算失控或掉進合約陷阱!

一、掌握房屋維修報價單的核心費用架構

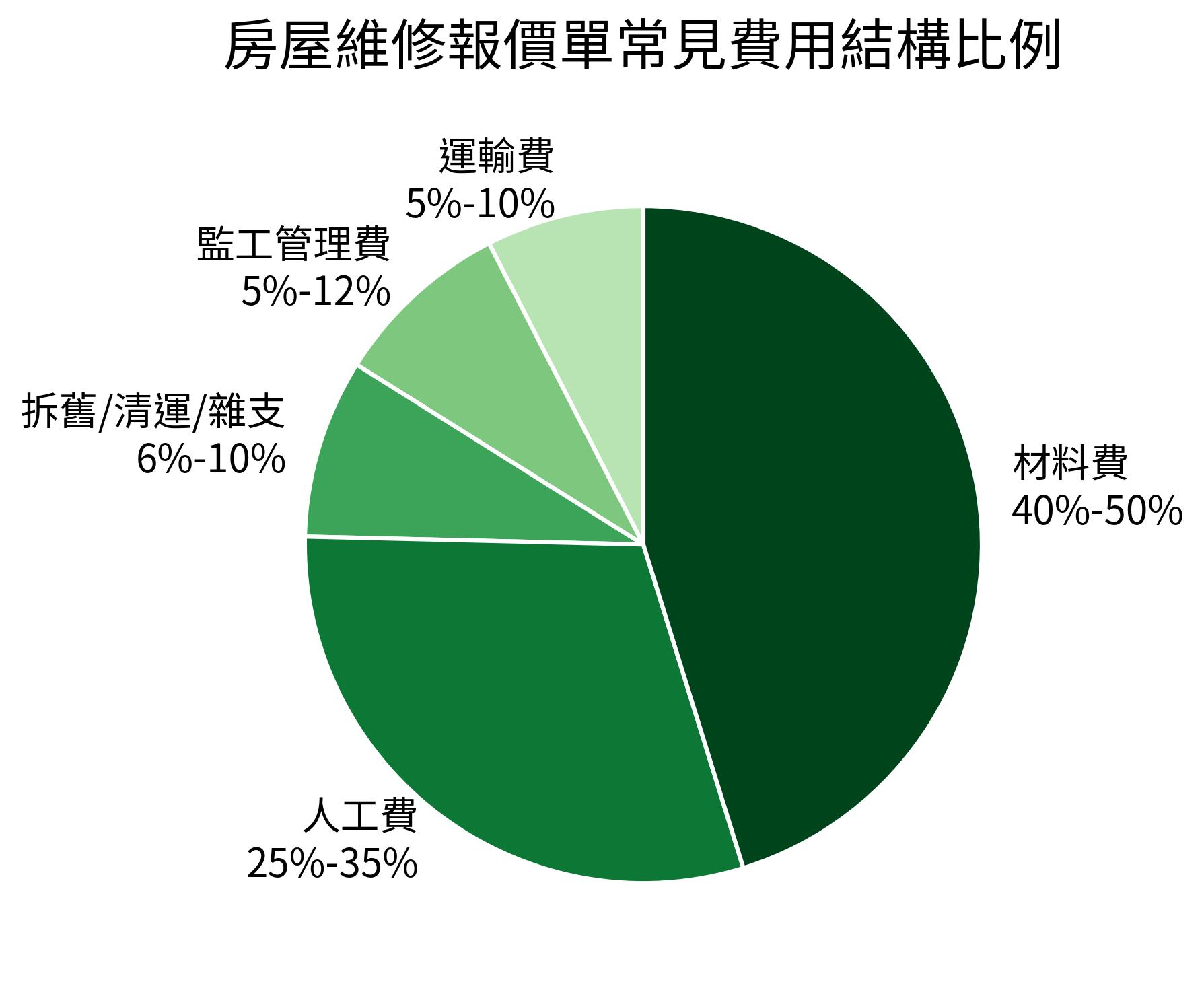

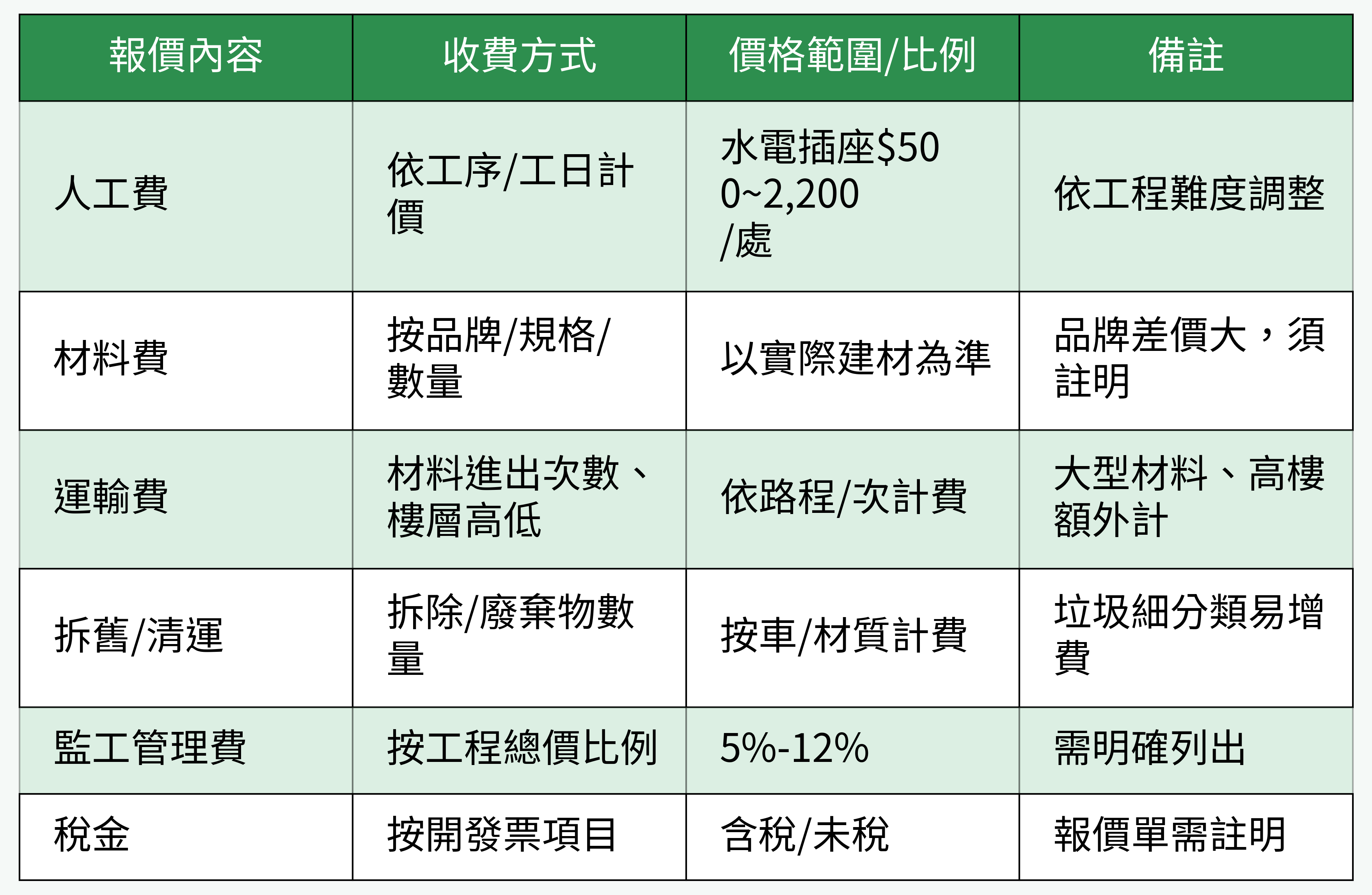

1. 人工費、材料費、運輸費分別影響總價

裝修最基本的報價結構,就是「人工費」+「材料費」+「運輸費」。人工費指的是師傅實際施作的工資,會依照工法難度和天數計算;材料費則關係到你選用的建材品牌、等級、數量,常常佔據大筆預算;運輸費包括材料運送到現場的費用,有些大型或高樓村屋運費會特別高。設計費、丈量費、保護工程等細部開銷,也別遺漏在內。

2. 拆舊、清運與雜支項目不可忽略

中途拆除舊建材(比如拆隔間、地板、廚衛舊設施)都要另外計價。這些「拆舊」產生的廢棄物還得清運出場,通常以車計費、按材料種類細分。裝修完成後,進場前還有專業細部清潔費,也需預留。

3. 監工管理費、稅金如何計算

多數設計公司會收取監工或工程管理費,約佔總價的5%–12%。此外,部分費用需開發票依法報稅,報價單內必須註明「含稅」或「未稅」。

4. 立項、加價與特殊工法說明

遇到特殊造型、或更複雜的工法(如圓弧、特殊結構補強、無塵施工等),往往都要加價或額外立單計價,這時記得請廠商事先明講、白紙黑字約定。

5. 逐項分明比總價更重要

切記不要只看「總價」!明細一定要逐條分開:工程項目、數量、單價、總價全部拆清楚才不容易被重複或遺漏,也方便日後追加或變更時對照討論。
article image
article image
article image
裝修預算規劃與避坑清單
裝修預算規劃與避坑清單
含Excel模板,限時0元領取

二、報價計算方法與費用估算技巧

1. 市場單價對比:常見工項價格帶分析

像水電工程就有市場價可參考——插座$500~$2,200元/處、燈具$300~$1,500/盞,木作櫃體按才計價等。拿著明細多比幾家,發現單價落差特別大時要特別問清楚:是否連工帶料?還是純人工?

2. 材料選擇與價差實例

材料差異會直接反映在價格上,例如衣櫃用密集板、木心板、夾板,價格、耐用度、防潮性都不同。最好能請施作單位標明品牌和規格,也可要求先到建材行「摸摸看」實物。

3. 裝修、修繕按坪數/數量估價法

裝修一般也可依坪數估算,例如中低價位裝修每坪約4~6萬,中高價位6~8萬、精品8萬以上。修繕工程則按件數、長度、面積打價,例如油漆每坪$1500~$3500不等。

4. 明細拆解避免重複或漏項

裝修項目時常「交叉」,比如木作櫃體裡還有五金、電器,若沒細目拆解就會重複計價。所有工程都應分別列表,缺項也容易追蹤。
article image

三、常見報價單陷阱與風險提醒

1. 模糊報價與一式報價的風險

「通通一式xx萬元」最容易後面追加很多費用。盡量要求細項明列,材料、品牌、尺寸全部白紙黑字。若只是「木作一式」等模糊稱法,糾紛機率超高。

2. 隱含追加費用與灰色條款舉例

簽約前要問清楚哪些是「未來有可能追加」的項目:比如現場遇結構問題、搬運困難、垃圾清運超出預期、小區規範超標時的臨時費用,有明確條款約定才有保障。

3. 材料、工法規格不明造成糾紛

建議合約一定附「材料表」、「品牌型號」,甚至可備註採購照片。材料如果最後與預期不符,才有爭議對照。

4. 口頭承諾未入單風險說明

再小的變更,「口頭說一下」很容易工程一結束就互相推託。建議要求所有增減、加價,務必正式寫在合約或報價單上留檔。
article image
2025最新最全裝修省錢避坑指南免費領!
2025最新最全裝修省錢避坑指南免費領

四、如何實地對照與驗證報價內容

1. 現場丈量須核對哪些細節

不只是量尺寸!還要看水電進出、承重牆、樑柱、通風、採光等條件,並順手記錄現有設備、管線、預埋管路位置。最好作足現場照片紀錄。

2. 與師傅討論:現況照、缺陷部位標註

進行溝通時可用現場照片、標註缺陷(漏水、壁癌、裂縫等)或重點說明需求,並存檔留底防止溝通誤會。

3. 跨業主驗收標準與檢查表

可參考網路、設計師提供的驗收檢查表,分階段現場檢查:水電收尾、木作安裝、油漆完成等,逐項對照避免遺漏。

4. 客製項目如何額外註明

加裝/更動/特殊設計等都要單獨在報價單上加寫備註。像大型收納、異材質工法、特殊五金等,避免日後產生糾紛。
article image

五、報價單申請、審核與簽約流程實務

1. 多家比價注意事項

盡量多找2~3家以上比較,重點不是比總價而是比細項明細。發現規格模糊、缺少明細、出現「一式」者要加倍小心。

2. 收受與保存報價單文件重點

所有書面往來、合約、圖面、通訊紀錄全面存檔,日後追蹤、遇到糾紛時才有依據。

3. 變更設計、追加費用再報價流程

只要設計有變更或工程追加,務必重新開一張追加報價單,雙方簽名或有文字確認,避免工程結束有爭議。

4. 簽約、驗工與尾款支付安排

工程分期付款最安全,分階段驗收後再付款(如開工30%、工程中50%、尾款20%等),而且尾款10%至少等驗收無誤才支付。每階段都應有明確的驗收標準。

5. 糾紛申訴管道與處理時機

遇上裝修糾紛,可以向消費者保護單位、建築相關公會尋求協調。發生問題記得儘早保留證據、拍照、文件、對話紀錄,第一時間提出申訴更有保障。
總結來說,只要懂得拆解報價單的細項,養成用書面記錄的好習慣,加強現場對照及溝通,就算是裝修新手,也能快速進階為自家空間的守護者。祝大家裝修過程順利、預算掌控無憂,讓理想家園順利落實!
article image
你問我答
師傅說用『一式』報價,是不是比較便宜?為什麼後面又說要加錢?
『一式』報價聽起來簡單,但其實風險很高,因為沒有列出細項和數量,很容易變成模糊地帶,日後工程進行中師傅可能會說『這個沒包含』、『那個要另外算』,導致不斷追加費用。建議要求把每個項目、材料、數量都拆開寫清楚,這樣才能避免被坑。
未解決
我找了兩家報價,一家總價便宜很多,但明細很少,另一家貴但寫得很清楚,該怎麼選?
千萬不要只看總價!明細少的報價通常隱藏很多陷阱,之後可能用『追加項目』把錢補回來。比較時要逐項看單價、數量、材料品牌和工法,貴的那家如果寫得清楚,反而比較有保障,能避免後續不斷加價的困擾。
未解決
裝修時口頭跟師傅說要改個插座位置,他說沒問題,結果完工後說要加錢,怎麼辦?
這是很常見的糾紛!所有口頭承諾都要白紙黑字寫進報價單或合約裡,最好請師傅簽名確認。如果當初沒寫,他事後說要加錢,你很難舉證。建議養成習慣:任何變更都要求對方補一張追加報價單,雙方簽名留存,這樣才能保護自己的權益。
未解決
有用
沒用
calculate-img
更多實用靈感
老周裝修顧問
100室內設計官方裝修顧問
在線問
  • 師傅說用『一式』報價,是不是比較便宜?為什麼後面又說要加錢?
  • 我找了兩家報價,一家總價便宜很多,但明細很少,另一家貴但寫得很清楚,該怎麼選?
  • 裝修預算評估表
  • 裝修驗收清單模板
裝修手冊
裝修手冊
限時領取
分享
點讚
收藏
APP
目錄
一、掌握房屋維修報價單的核心費用架構
1. 人工費、材料費、運輸費分別影響總價
2. 拆舊、清運與雜支項目不可忽略
3. 監工管理費、稅金如何計算
4. 立項、加價與特殊工法說明
5. 逐項分明比總價更重要
二、報價計算方法與費用估算技巧
1. 市場單價對比:常見工項價格帶分析
2. 材料選擇與價差實例
3. 裝修、修繕按坪數/數量估價法
4. 明細拆解避免重複或漏項
三、常見報價單陷阱與風險提醒
1. 模糊報價與一式報價的風險
2. 隱含追加費用與灰色條款舉例
3. 材料、工法規格不明造成糾紛
4. 口頭承諾未入單風險說明
四、如何實地對照與驗證報價內容
1. 現場丈量須核對哪些細節
2. 與師傅討論:現況照、缺陷部位標註
3. 跨業主驗收標準與檢查表
4. 客製項目如何額外註明
五、報價單申請、審核與簽約流程實務
1. 多家比價注意事項
2. 收受與保存報價單文件重點
3. 變更設計、追加費用再報價流程
4. 簽約、驗工與尾款支付安排
5. 糾紛申訴管道與處理時機
