想要讓自家的老宅再活一輪,卻對申請補助、翻新工程心生畏懼嗎?其實只要照著對的步驟,一點都不難!這篇實用攻略,一次帶你搞懂政策門檻、補助內容、申請流程,以及老宅翻新的各種技巧,小白也能輕鬆上手!

一、最新老宅延壽補助政策全解析

1. 政策背景:老宅延壽的推動原因與政策目標

屋齡30年以上的老宅數量龐大,除了居住安全疑慮外,「人老屋老」雙危機也影響社會結構。因而推動「老宅延壽機能復新計畫」,目標在於讓具潛力的老房不必等都更也能安全再用,在地安養、推動淨零減碳,並延長住宅生命,提升全民居住品質。

2. 適用對象與屋齡標準

合法建築、屋齡達「30年以上」的透天或4~6層老公寓(標準需查建物使用執照日)。公寓需一半住宅用途且有設籍高齡弱勢戶;透天需全棟住宅並為自然人所有。申請前務必確認房屋類型與身份條件。

3. 補助項目與金額

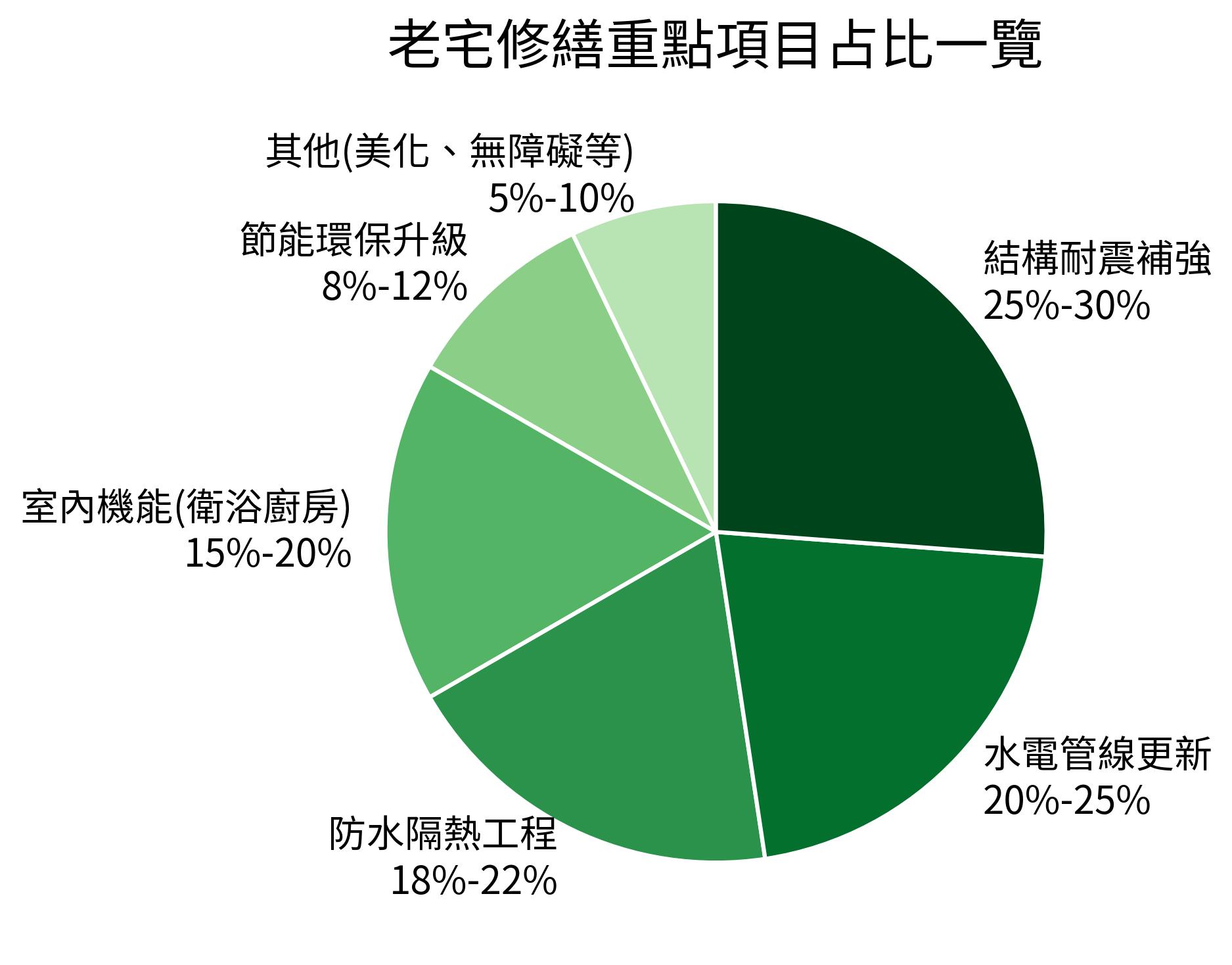

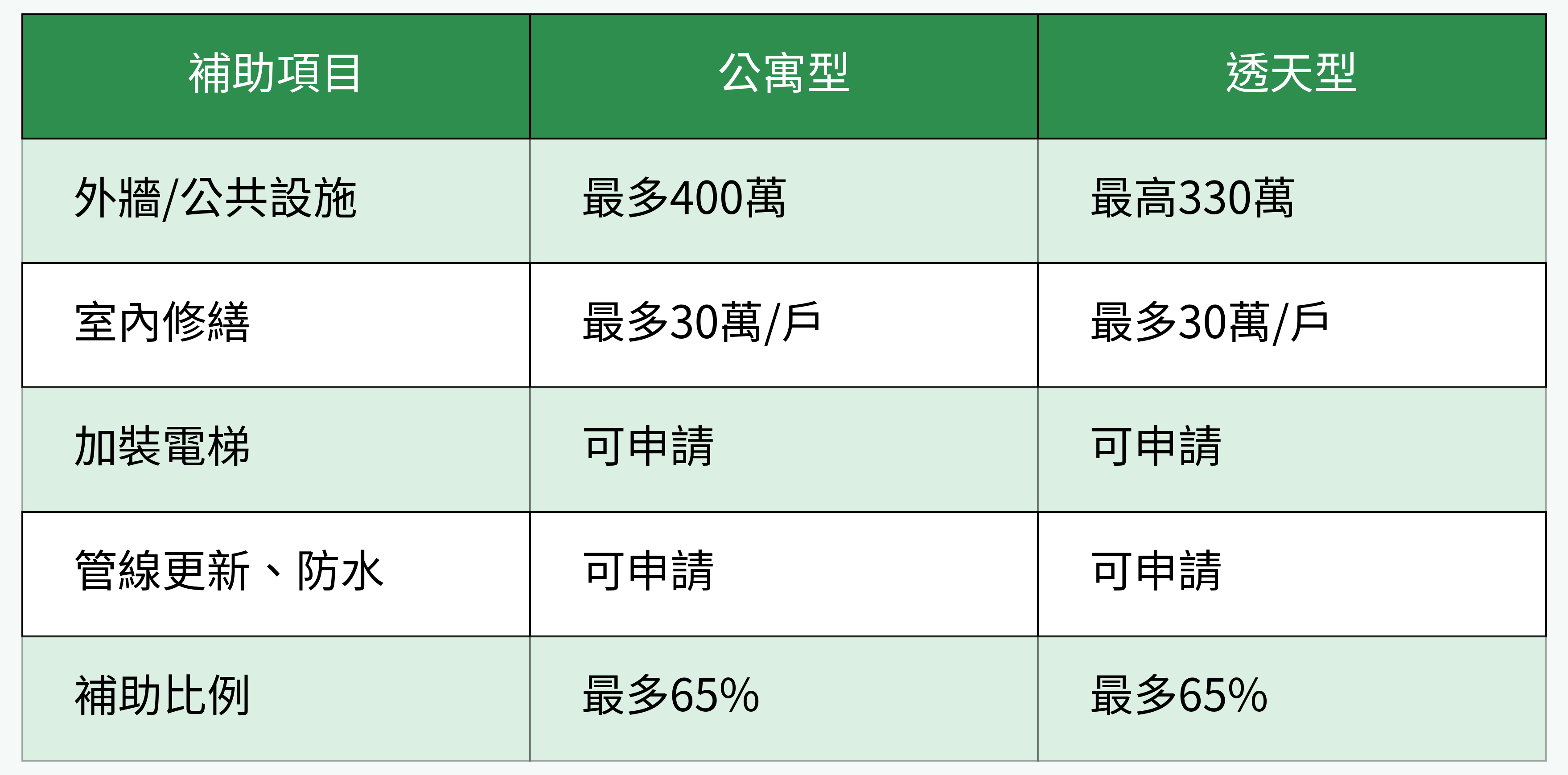

補助以耐震結構評估為起點,公寓型需優先修繕公共設施(外牆、管線防水等),單項最多400萬,室內最高30萬/戶;透天視樓層分級,外部最高330萬,室內最高30萬/戶,補助比例上限65%。加裝電梯、外牆防水、室內老舊管線更新、無障礙設施等皆可申請。
article image

4. 政策限制與注意事項

需100%所有權人同意、公寓單一屋主、非法建築、重複補助項目皆無法申辦。須先取得核定再施工,不能拆先做後補。僅限國產建材,裝修細項必須清楚列明,避免申請不過或請款不順。
article image
完整裝修工具包(清單+話術+模板)已為你準備好!
完整裝修工具包(清單+話術+模板)已為你準備好!

二、老宅延壽補助申請全流程實作指南

1. 申請文件準備清單

•  需求表、身份證明、住戶同意書、建物登記謄本、合法使用證明、結構安全評估報告、施工廠商合約等。文件需齊全、證明清楚可查,缺一不可。

2. 線上申請與臨櫃申辦步驟

•  可由地方服務團協助初步資格核查,填好資料後可選擇線上或至當地政府單位臨櫃交件。建議多備份一份,以利後續查驗補件。

3. 補助審查重點與流程時程

•  初審約三個月,重點查核結構安全評估、同意書真偽、建材來源與預算合理性。審查時如有補件請必須於期限內完成,避免延誤。

4. 核定後的撥款及後續追蹤

•  收到正式核定公文後方可動工,依進度分期撥款(動工及完工階段),動工後一年需完工,可延展至1.5-2年內。完工成果報備驗收無誤後可請領尾款。

5. 常見申請失敗問題與解法

•  未百分百同意、文件資料不合、工程先行動工、補助類別重疊最易被退件。記得所有流程「照表操課」並與專業團隊、多方確認同意。
article image

三、老宅修繕措施重點總覽

article image

1. 結構補強

耐震補強與牆體修補首重專業評估。微小非結構裂縫可先清潔、補土、批土再油漆,大型裂縫或樑柱問題,務必找專業技師。

2. 水電管線更換

老舊電線易有安全疑慮,拉明管可免拆牆降低預算,也方便日後維修,但外觀需巧妙藏於視線盲區。更換材質務必符合法規。

3. 防水隔熱

屋頂外牆可塗隔熱漆或加鋪隔熱磚,避免冬冷夏熱與滲水。窗戶加貼隔熱紙、有條件時增設綠化亦能提升舒適度。

4. 室內機能升級

廚浴翻新可分批施做,善用收納、優化動線。小坪數廚房可用L型、ㄇ型配置並善用牆上空間、隱藏隔屏提升坪效。

5. 節能環保方案

換裝雙層氣密窗、LED照明、選用綠建材與高效保溫材料。高齡者可考慮無障礙設計、一同申請相關補助。
article image
完整裝修工具包(清單+話術+模板)已為你準備好!
完整裝修工具包(清單+話術+模板)已為你準備好!

四、常見案例剖析與實戰心得

1. 成功申請實例分享

不少住戶在評估階段積極整合住戶意見,分工備齊文件,由里辦公處或專業服務團協助規劃,順利爭取高額補助,成功拉皮、增設電梯及防漏工程。

2. 預算控管與資金規劃重點

預算抓總額後,建議以設計15%、工程60%、家具15%、預備10%分配,並優先處理公區、共用安全項目。所有更動必透過書面紀錄。

3. 修繕時間軸與工序管理技巧

老屋工期約5~6個月,建議階段性驗收,例如水電、木工、磁磚、油漆、防水等各階段均需親自現場確認進度與品質。

4. 居住不中斷施工因應對策

可分區、分階段施工,先修共用或最需修繕空間。簡單傢俱增減調整,也能短暫安置生活動線,減少工程干擾。
article image

五、延壽翻新必備的小細節與專業建議

1. 合格廠商遴選與合約要點

選用有經驗、合法團隊,簽約時明訂所有項目內容、付款方式、材料規格。報價單/契約附加材料表檢查,避免被追加預算。

2. 地方政府差異化規定比較

不同縣市有細部條件差異,例:申請文件、補助項目或額度皆依當地公告為主,務必先至官網或洽服務台確認。

3. 延壽後日常維護重點

定期檢查防水、結構及管線安全,重要設備保留保固單與維修紀錄,日常做好收納、分類減物,提高可視化,讓物件好找又易維護。

4. 裝修設計風格融入老宅特色

新舊並存是老屋魅力所在,保留原有木作、磚面或做出特色主牆,巧用灰白暖色搭配,讓空間重拾活力且不失溫度。

5. 專家實用省錢建議與常見誤區提醒

活動家具混搭取代固定裝潢,舊家具刷漆再利用。分批裝潢循序漸進,用漆色或壁紙快速改造主牆,預算有限勿一口氣買齊大型傢俱。每一步皆宜謹慎驗收與保留文件備查。
article image
老宅延壽與翻修,不再是高深的工程,也不是難以企及的夢。只要掌握申請節奏、步步檢核細節,並善用專業團隊與補助預算,你家的老房也能變身現代耐用暖宅!勇敢啟程,讓美好老屋續寫新故事吧!
你問我答
我家老公寓30年了,想申请延寿补助,但有个邻居死活不同意,是不是就完全没戏了?
是的,根据政策,必须取得100%所有权人同意才能申请,缺一不可。可以先试着沟通,看看对方是不是担心施工影响生活或费用问题,也许能协商出方案。如果实在协调不了,那就只能等以后有机会再申请了。
未解決
听说申请补助要准备一堆文件,还要先做结构评估,感觉好麻烦,小白自己搞能搞定吗?
确实有点琐碎,但可以找当地的老屋服务团或里长帮忙初步审核,他们能告诉你缺什么。文件清单包括身份证明、同意书、建物謄本、结构安全评估报告等,缺一不可。建议先照表操课,一件件备齐,如果自己搞不定,也可以委托专业团队协助。
未解決
我已经偷偷把家里老旧的管线换了,现在还能申请补助吗?
不行!政策明确规定必须先取得核定再施工,不能先做后补。你这种情况属于违规,即使提交申请也会被退件。建议先停止后续工程,等拿到正式核定公文再动工,否则补助款就别想了。
未解決
有用
沒用
calculate-img
更多實用靈感
老周裝修顧問
100室內設計官方裝修顧問
在線問
  • 我家老公寓30年了,想申请延寿补助,但有个邻居死活不同意,是不是就完全没戏了?
  • 听说申请补助要准备一堆文件,还要先做结构评估,感觉好麻烦,小白自己搞能搞定吗?
  • 寵物居家地板選擇
  • 空間軟硬裝預算分配表
裝修手冊
裝修手冊
限時領取
分享
點讚
收藏
APP
目錄
一、最新老宅延壽補助政策全解析
1. 政策背景:老宅延壽的推動原因與政策目標
2. 適用對象與屋齡標準
3. 補助項目與金額
4. 政策限制與注意事項
二、老宅延壽補助申請全流程實作指南
1. 申請文件準備清單
2. 線上申請與臨櫃申辦步驟
3. 補助審查重點與流程時程
4. 核定後的撥款及後續追蹤
5. 常見申請失敗問題與解法
三、老宅修繕措施重點總覽
1. 結構補強
2. 水電管線更換
3. 防水隔熱
4. 室內機能升級
5. 節能環保方案
四、常見案例剖析與實戰心得
1. 成功申請實例分享
2. 預算控管與資金規劃重點
3. 修繕時間軸與工序管理技巧
4. 居住不中斷施工因應對策
五、延壽翻新必備的小細節與專業建議
1. 合格廠商遴選與合約要點
2. 地方政府差異化規定比較
3. 延壽後日常維護重點
4. 裝修設計風格融入老宅特色
5. 專家實用省錢建議與常見誤區提醒
