拆除工程別被坑!拆除費用行情、流程、注意事項一次搞懂
裝修路上,不論你準備全面翻新新房,還是給老屋換新裝,「拆除」絕對是不可或缺的第一步!這一步若沒規劃好,後續工程不只添亂還易出狀況。本文整合多篇裝修人氣攻略,節選關鍵重點,為你從準備、注意事項、拆除步驟到實務細節與費用一一剖析。只要跟著本文步驟做,裝修小白也能秒變拆除達人,輕鬆應對進場,省力又省心!

1. 拆除工程前的萬全準備

1-1 必拍照、詳紀錄,保護權益

正式進入拆除程序前,最重要的是要用手機好好把家裡裡外外(尤其是牆面、地板、天花、門窗等)拍一輪。這樣日後如果有不該拆的地方損壞、公共區域遭殃,都能有明確佐證,與施工單位或大樓管委會溝通起來有憑有據。

1-2 事前通知管委會、鄰里好鄰

拆除必定有噪音、灰塵,大樓更要到管委會辦理施工申請,簽署切結書並註明施工時間、人員進出管理、清潔和保護等。別忘記在電梯口、出入口貼施工公告,禮貌性向鄰居打招呼,提前爭取諒解,後續少糾紛。

1-3 圖面確認,規劃清楚再動手

拆之前一定要有明確的設計圖面,標示清楚哪些要拆、哪些要留、拆到什麼程度。這不僅能避免誤拆,也保障與師傅溝通順暢,責任歸屬更明確。

1-4 垃圾路線與暫存:越早規劃越好

拆除會產生大量廢棄物,必須提早規劃清楚垃圾撤運動線與臨時暫放區域(尤其大樓、巷弄進出易擁擠),避免影響鄰居和日後的工程動線,也要提前預約垃圾清運車。
article image
風格測一測 找到你的裝修風格 arrow

2. 拆除工程重點流程&順序

2-1 拆除工程標準順序:從上到下、先木後土

標準流程通常是「保護工程→水電斷路→明確劃定拆除範圍→由上而下拆除」。例如先從天花板、再牆面、然後地面,最後是門窗、潔具。若有木作(造型天花、櫃體),則「先拆木,再做土」;有時還得視工程需要,舊有牆、門窗等依序安排。

2-2 保護工程一定要做!

所有會搬運工具或廢材經過的路徑(樓梯間、電梯、地板、公共走道等),一定要用夾板、治安布、PU地布等妥善遮蓋,避免裝修期間對原有設施造成損傷或污染。

2-3 水電先切斷是安全關鍵

進場拆除之前,一定要邀請水電師傅來現場確認及切斷施工範圍內的水電源(包含瓦斯),以防作業中誤觸線路、管路,發生危險。
article image

3. 拆除工程細節&常見地雷與預防措施

3-1 留意主結構,非拆不可前先問專業

房屋的主結構(樑、柱、承重牆、樓梯、結構牆等)絕不可隨意拆除!一般「厚度超過15公分的牆面」多屬承重結構,拆改務必請專業結構師評估保障安全。若不小心拆到結構,不僅危險還有可能影響日後房屋價值甚至牴觸法規。

3-2 浴廁、廚房必做管道封閉

拆除前記得將所有排水孔、排水管用專用蓋板、膠帶密封,避免大量粉塵掉進管路造成堵塞(廚房油煙管道也類似處理),可省下後續大修工夫。

3-3 地板、磁磚拆除注意下列

地板磁磚拆到見底要同步將舊有水泥層全部清理乾淨,這樣將來新品鋪貼才能貼得牢固又平整。不確定地面平整時,先拍照或記錄地表差異,避免新舊銜接出現落差。

3-4 拆除順序不得隨意更動

總原則是「由上往下」「先木後土」「門窗最末」,舉例:拆天花板時特別小心線路,牆壁拆除時從中間開始,由中向上方打落,防止整面牆倒塌帶來危險。

3-5 拆門窗、潔具要等最後

馬桶、洗臉盆、廚櫃等建議等施工尾聲再請師傅拆,以便工人施工時還有基本設施可以利用,減少現場不便。

3-6 輕忽管委會、鄰里溝通陷糾紛

沒有事先通知鄰居、張貼公告或向管委會備案,工程噪音、環境污染、進出管理等很容易惹來糾紛與延誤。一定要做好溝通,甚至留下聯絡方式方便聯繫。

3-7 裝備人員未做好安全防護

拆除現場安全環境不可輕忽。現場工人必須配戴安全帽、防塵口罩、手套等裝備,非相關人員建議勿靠近施工現場,減少傷害風險。
article image

4. 拆除費用與時間預估

4-1 拆除費用約占裝潢總預算5~8%

裝潢時每個工程的估價都不同,拆除時亦然,天花板、木地板/磁磚、隔間牆、櫃體、鐵鋁窗、門/門斗、衛浴、廚房等的拆除價格都不同,計算的單位也不一樣。另外,只要有拆除就一定需要廢棄物清運,每車的清運費用依地點及物價不同,一車約NT$10,000-15,000起跳。拆除時也會衍伸出其他空間的保護費用,建議估價時一併確認是否包含,一般來說拆除費用約占總預算的5~8%,隨複雜度增減。

4-2 時間規劃:大約需1至3天完成

拆除施工通常取決於規模與複雜度,一般2-3天內可完成。要盡量避開假日(大樓假日禁止施作),若規模大、項目複雜則需再多留彈性。

4-3 特殊狀況另行預算

如需臨時搭建防護板、特殊項目(如電梯專用保護、樓梯特大垃圾運輸等),必須與設計單位提前確認,避免臨時加價。
article image

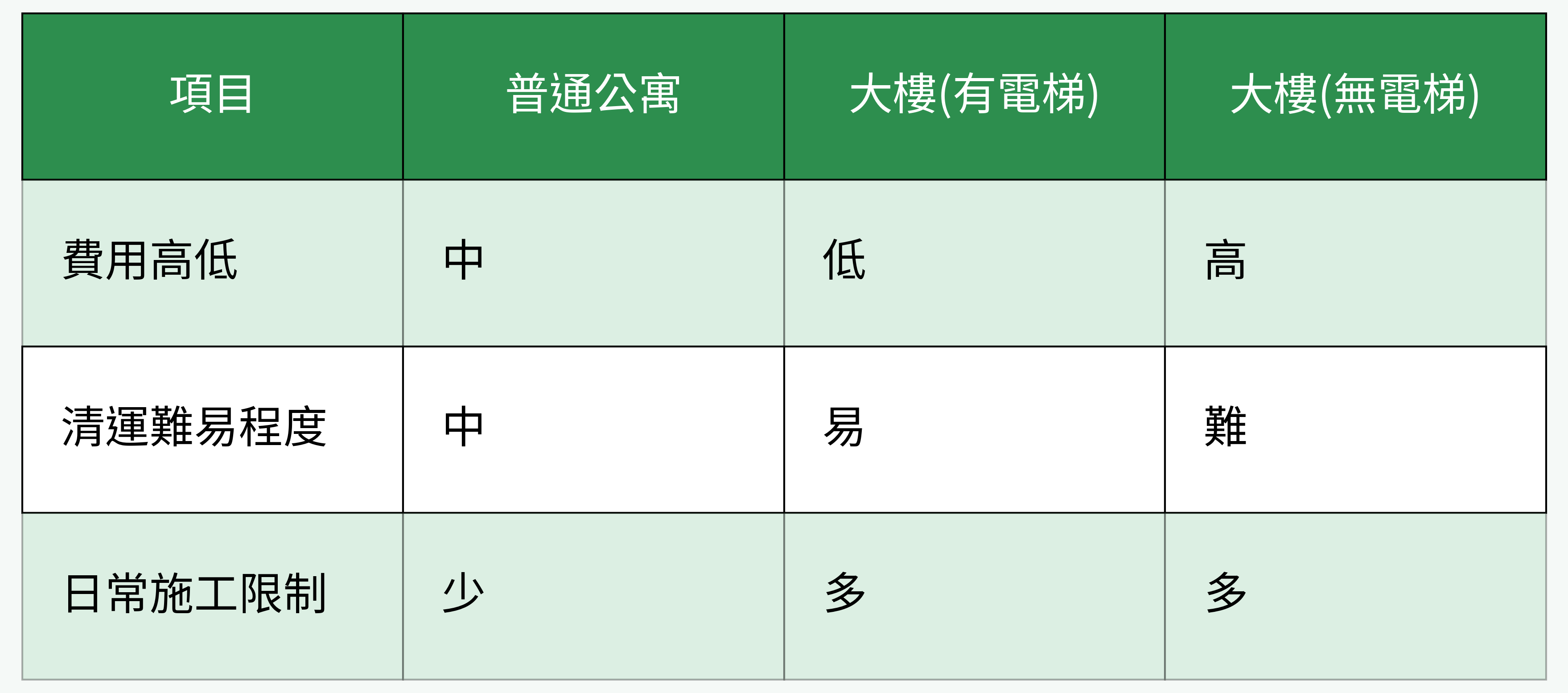

不同居住型態下拆除費用與限制對比

5. 拆除收尾與後續完工檢查

5-1 清理現場、確認垃圾撤運

拆完之後要立即清理現場,確保所有廢棄物妥善撤運。檢查拆除後的地面、牆面、天花等處,協助確認沒有餘留問題,為後續工程創造乾淨環境。

5-2 管線檢查、確保後續工程順利

拆除結束馬上要檢查水電管線是否有破損,必要時立刻修復,避免影響後續施工(如泥作、木工等)無法順利進行。

5-3 填寫拆除檢查清單

許多專業設計師會提供拆除check list(檢查清單),建議新手可以比照填寫,自我檢查每一細項是否確認完成,包括主結構有無誤拆、水電斷路、保護措施、垃圾清運等,讓每一步都可追蹤、審核清楚。

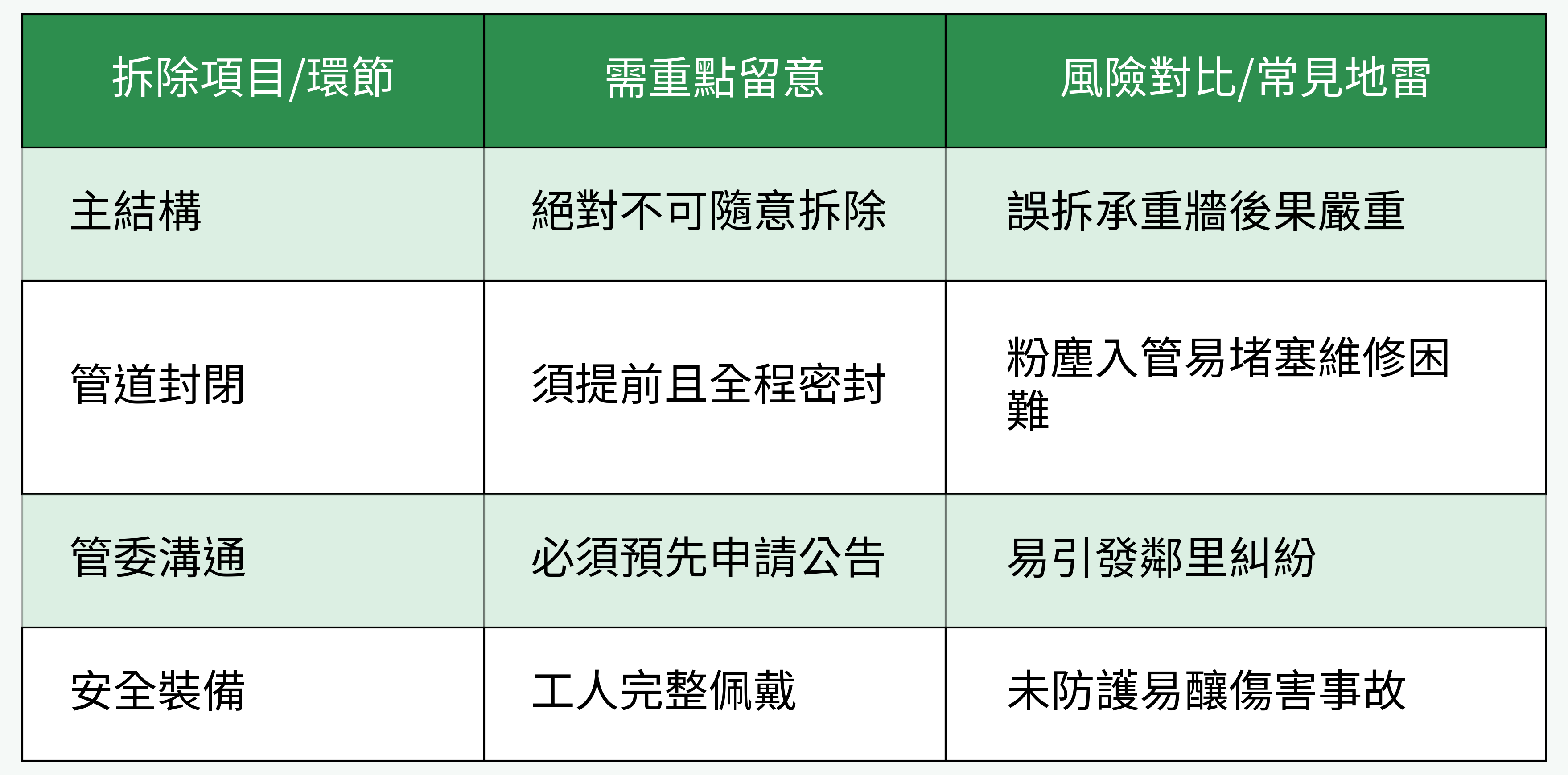

拆除工程重點環節與常見地雷對比
article image

6.拆除工程行情列表

項目
價格/計算單位
保護工程
NT$300起/坪
天花板拆除
NT$800起/坪
磁磚拆除
NT$1,000起/坪(去皮)、NT$1,400起/坪(見底)
隔間牆拆除
NT$1,000起/坪
系統櫃、木作櫃拆除
NT$400起/坪
廚具拆除
NT$5,000起/套
衛浴設備拆除
NT$5,000起/套
廢棄物清運
NT$10,000起/車

*備註:實際價格會依照區域、天氣狀況、人力、物價、樓層與拆除易難度等情況有所不同,價格僅供參考,依實際報價為主。

拆除是一切裝修工程的開端,做得好後續才能一路順暢。要記得從溝通通知、現場拍照、設計圖規劃、管道封閉、保護工程、水電切斷、正常拆除順序到垃圾處理每個環節都不能掉以輕心。對新手而言,建議多做紀錄、寫下每一項過程,跟進進度check list,適時尋求專業設計團隊協助,能規避最常見糾紛與風險,讓裝修旅程安心無憂。動手前,這份攻略先收藏起來,遇到問題一項項核對,讓你輕鬆變身裝修小達人!
你問我答
我想自己拆舊家具和地磚,但怕拆壞鄰居家或公共區域,要怎麼避免這類糾紛?
你可以在拆除前先拍照紀錄現狀,並主動通知管委會及鄰居,張貼公告,保障自己的權益與維持良好關係。此外記得用保護材料包覆搬運路線與公共設施,這樣可以大幅減少糾紛和損壞風險。
未解決
剛買的二手屋要大拆重裝,怎麼知道哪些牆可以拆,哪些牆千萬不能動?
一般來說,厚度超過15公分的牆大多屬於承重或結構牆,不可以隨便拆除!你最好找專業結構師現場評估,確定安全無虞再動工,若誤拆到主結構,除了安全有疑慮還可能違反法規甚至影響房屋價值。
未解決
裝修拆除到底要花多少錢和多少時間,怎麼避開被胡亂加價?
拆除費一般佔整體裝修預算的5-8%,視工程規模、層樓、是否有電梯等會有變動。通常2-3天可拆完。建議一定要事前確認報價明細,問清人工、保護、清運等費用是否全含,若有特殊需求(如假日或大型機具)須事先註明,避免後面臨時加價。
