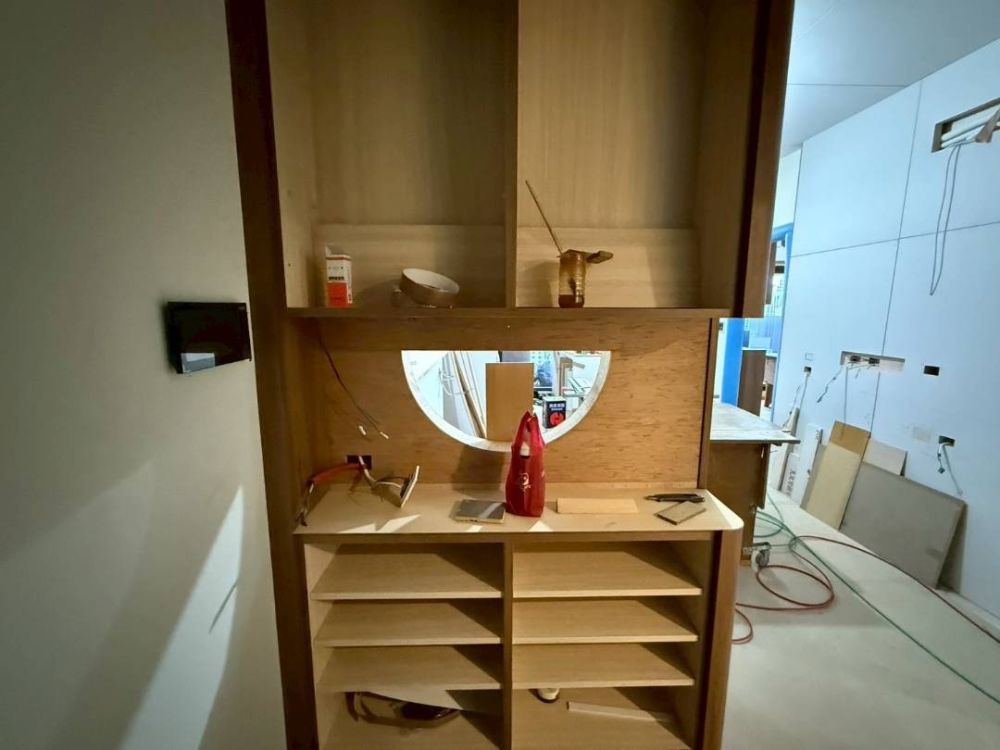

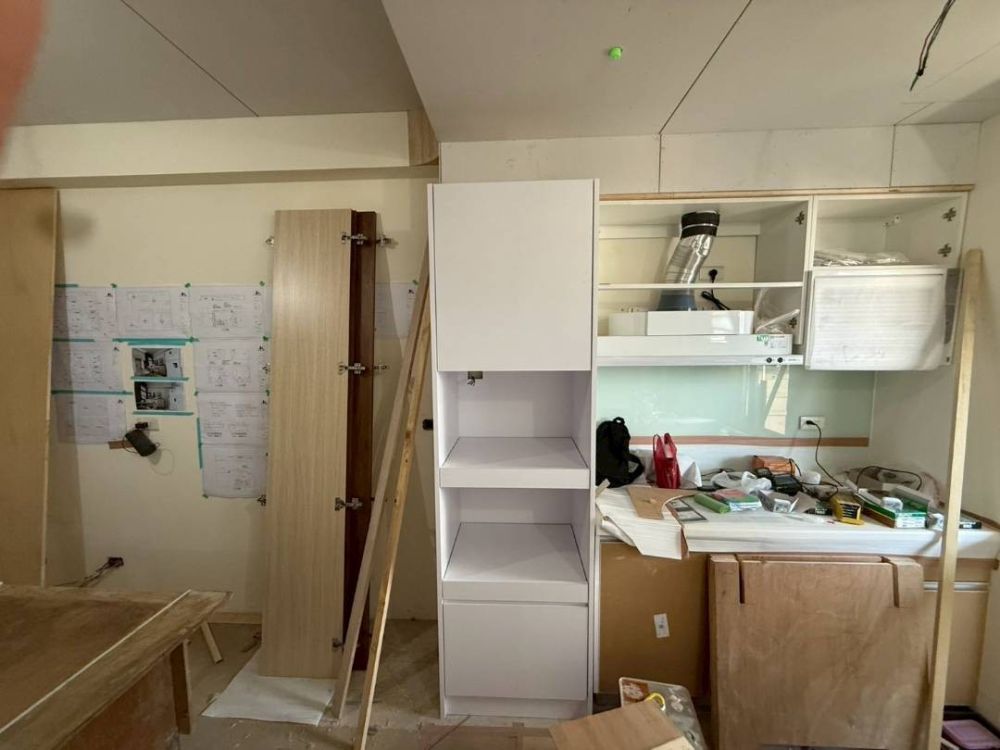

114/06/08 1.活動櫃進場

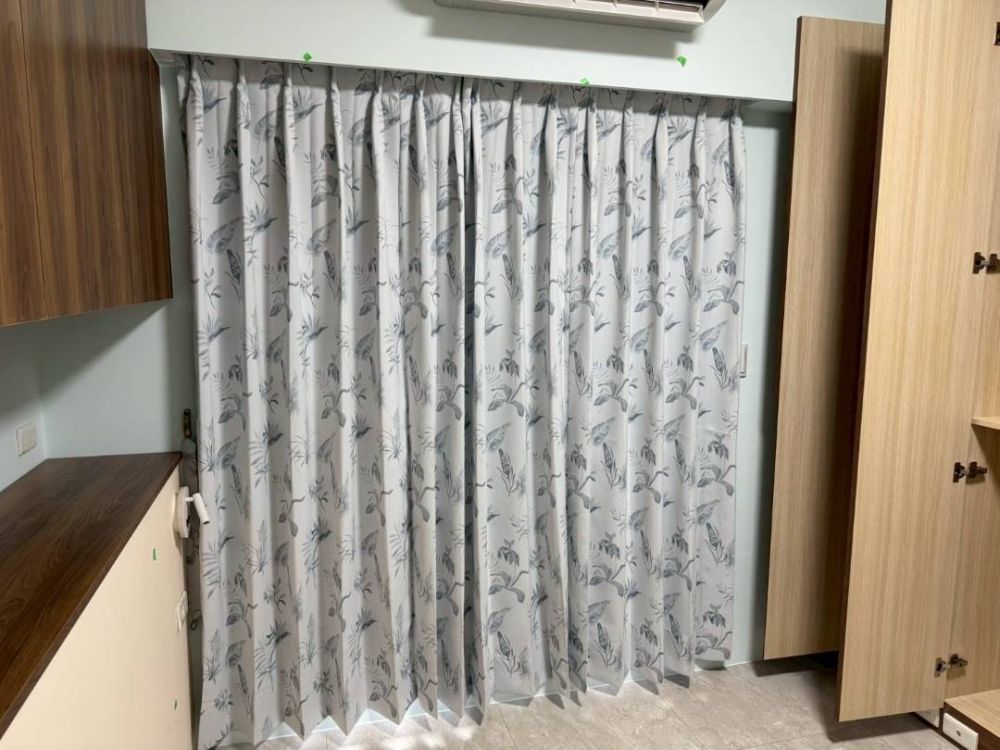

114/06/06 1.室內窗簾安裝

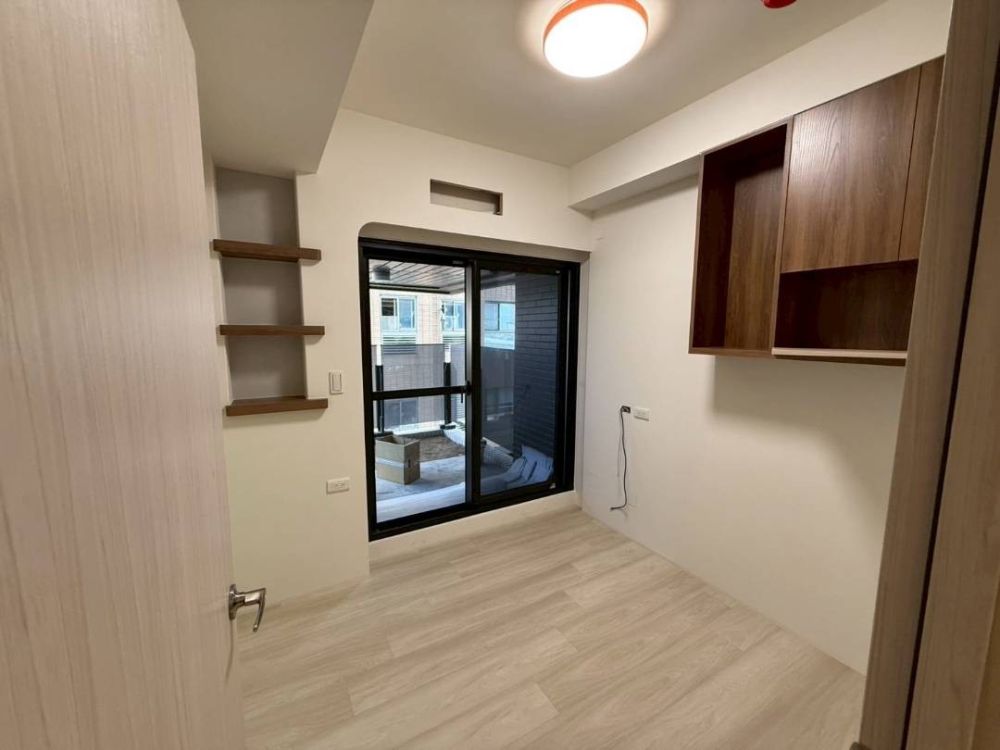

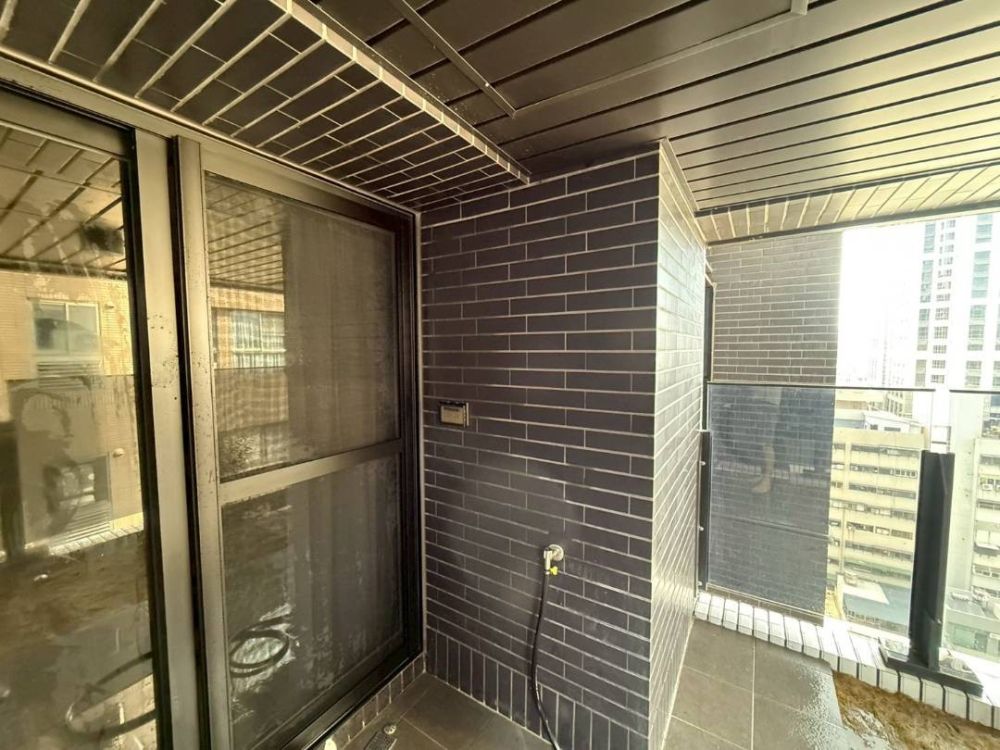

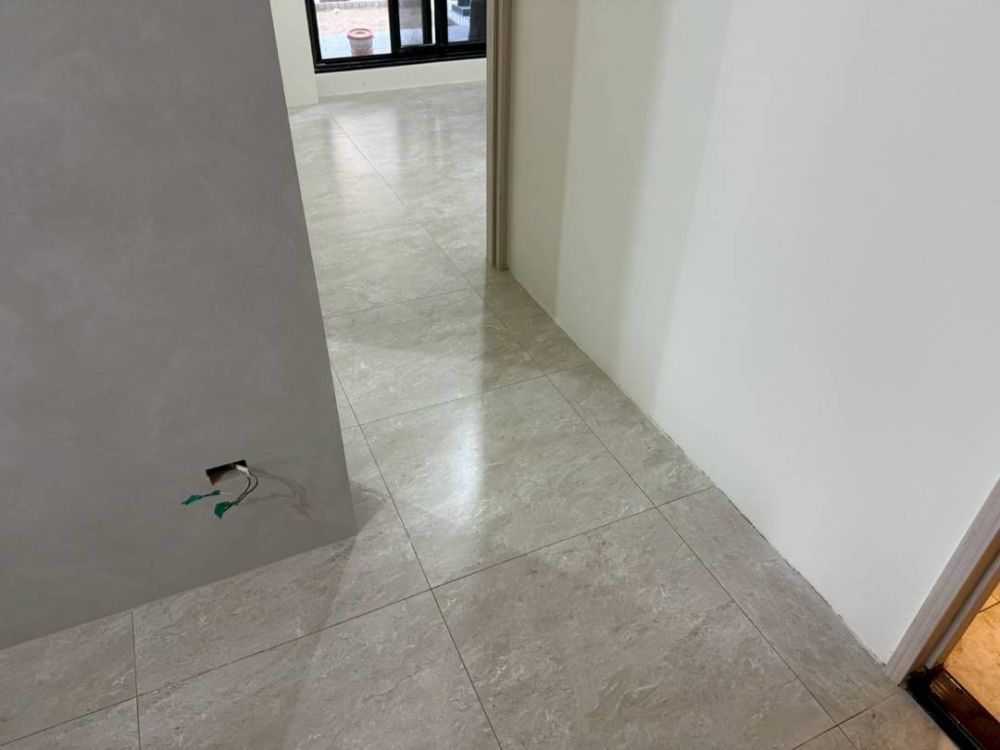

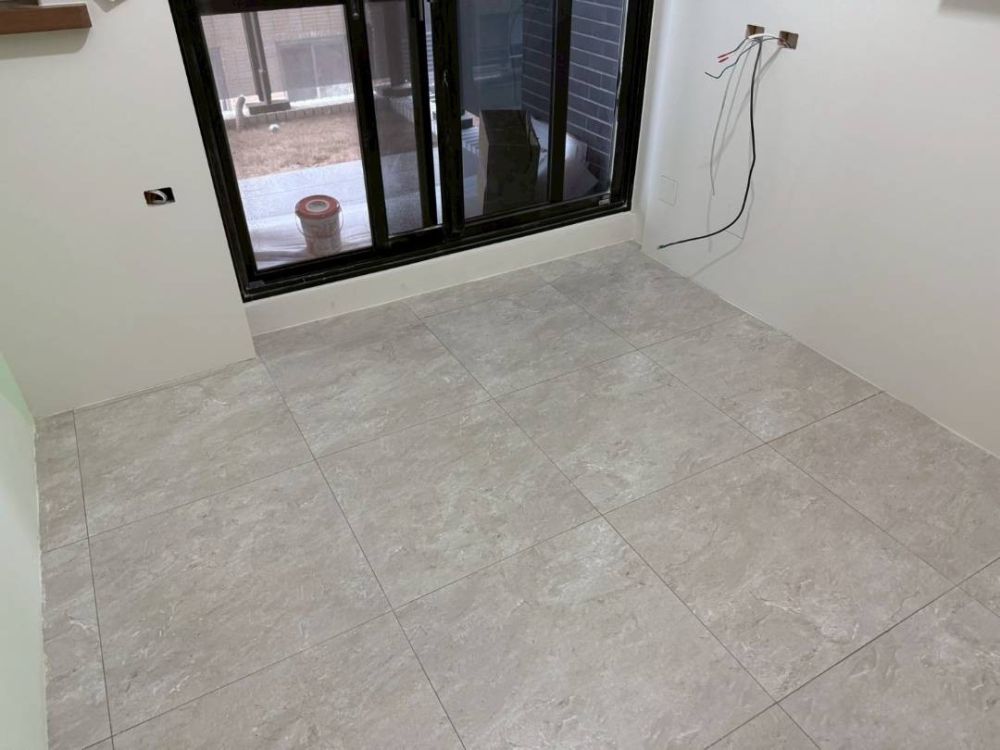

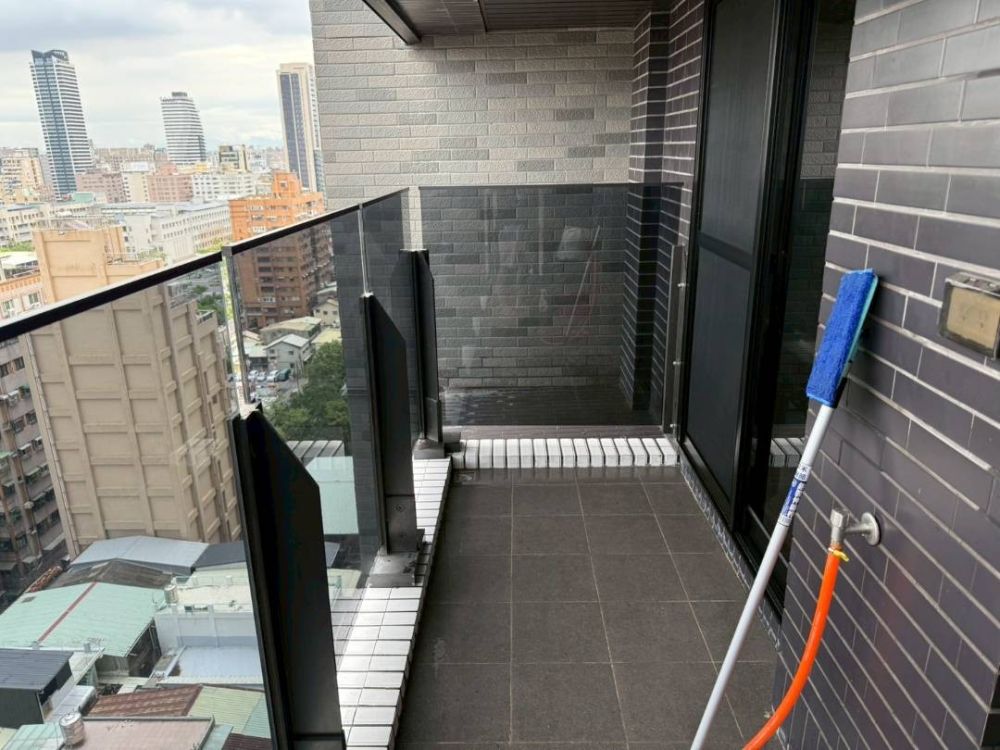

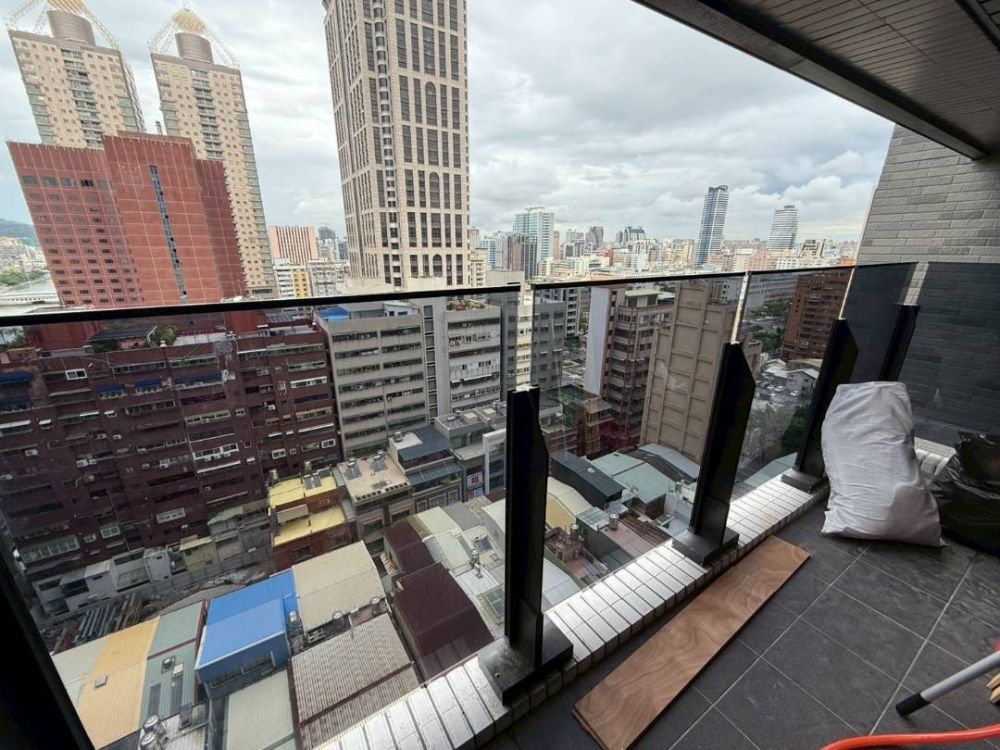

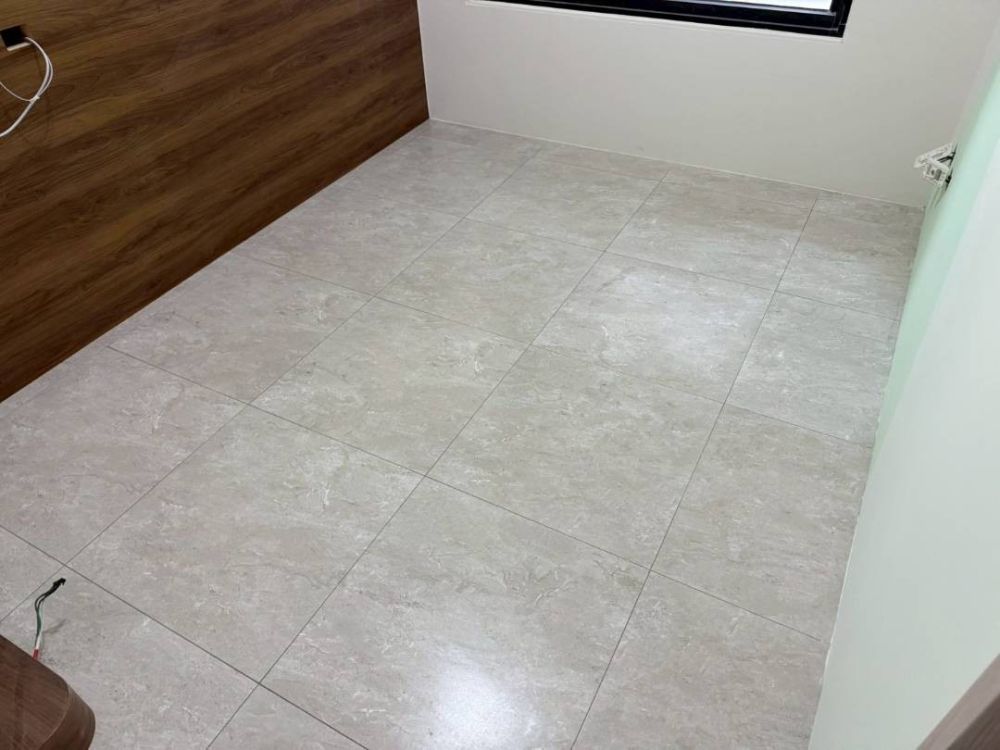

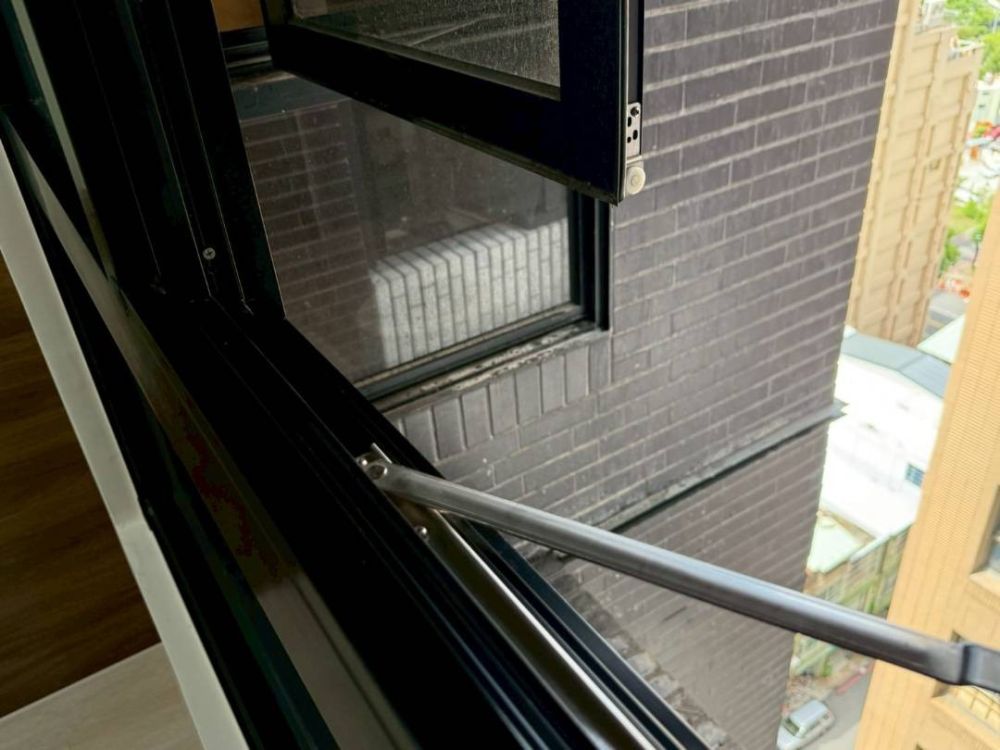

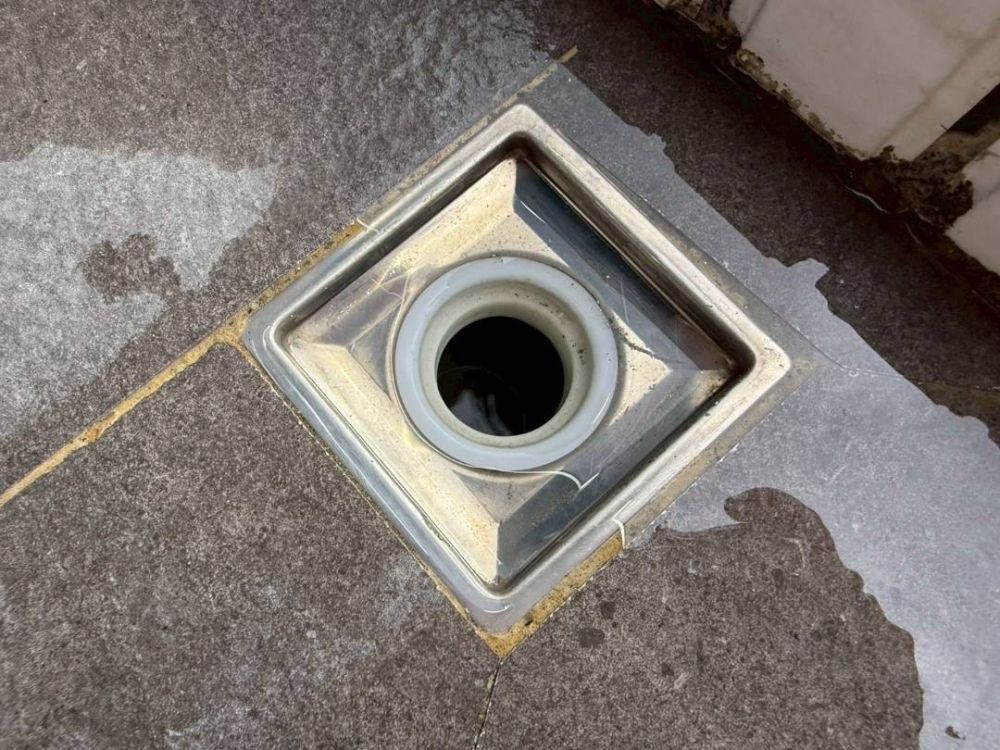

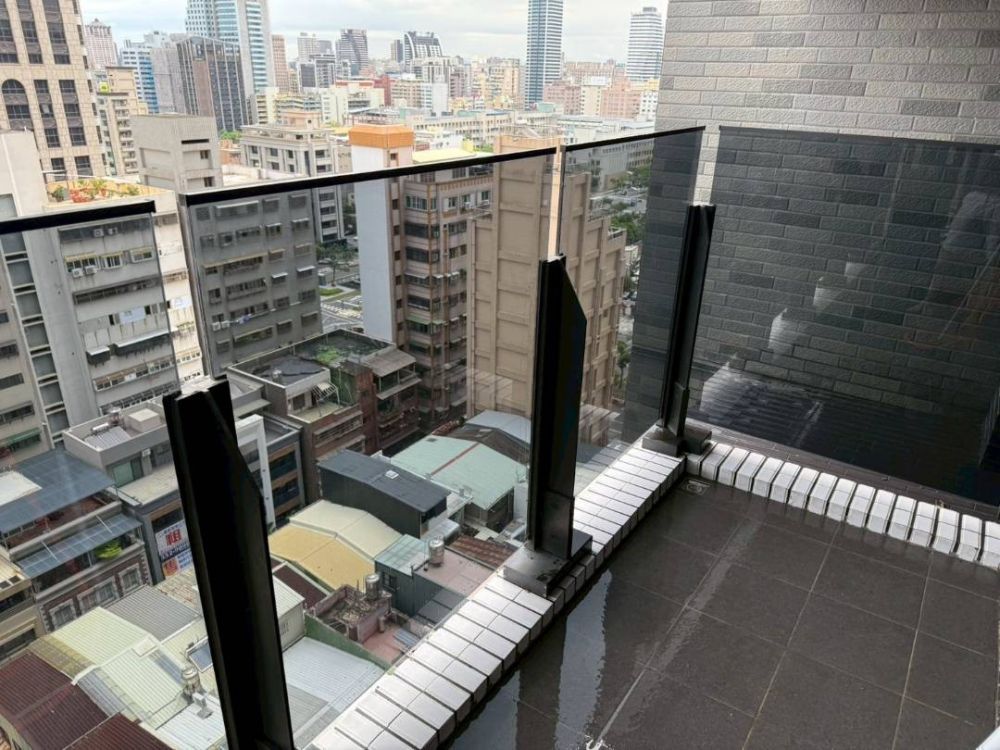

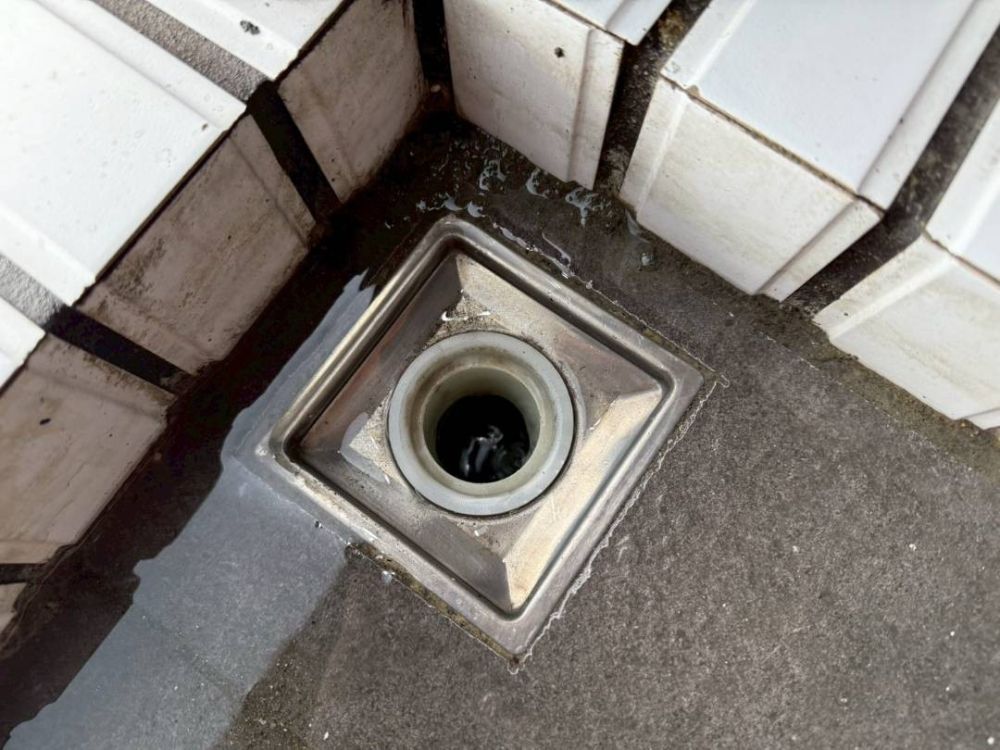

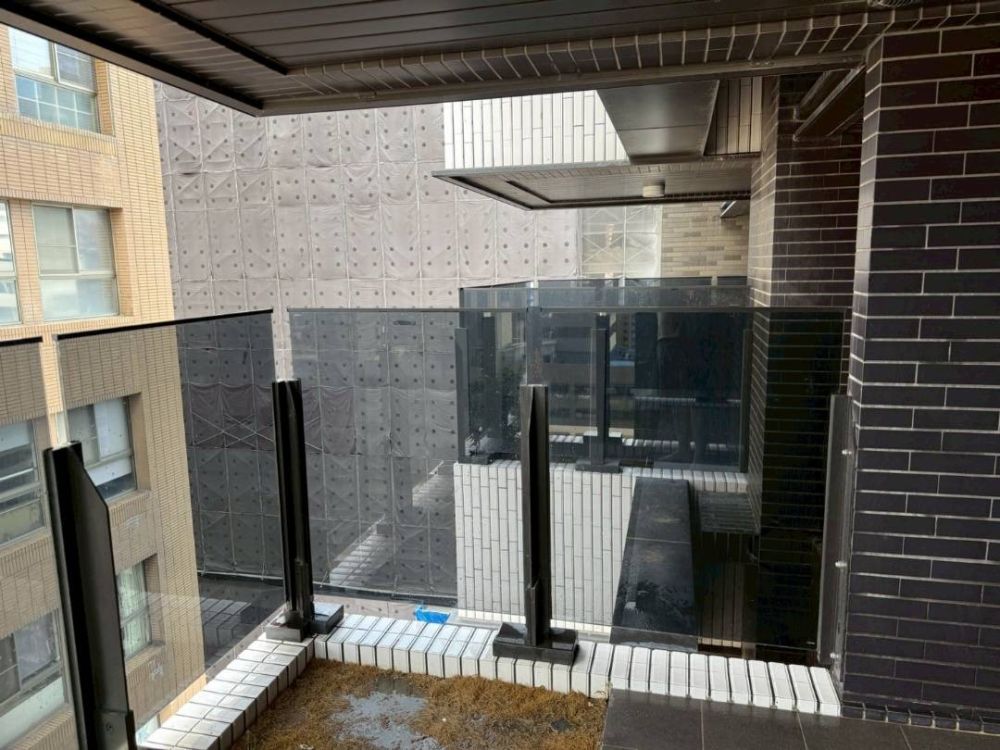

114/06/05 1.陽台交屋前清潔
114/06/04 1.陽台交屋前清潔

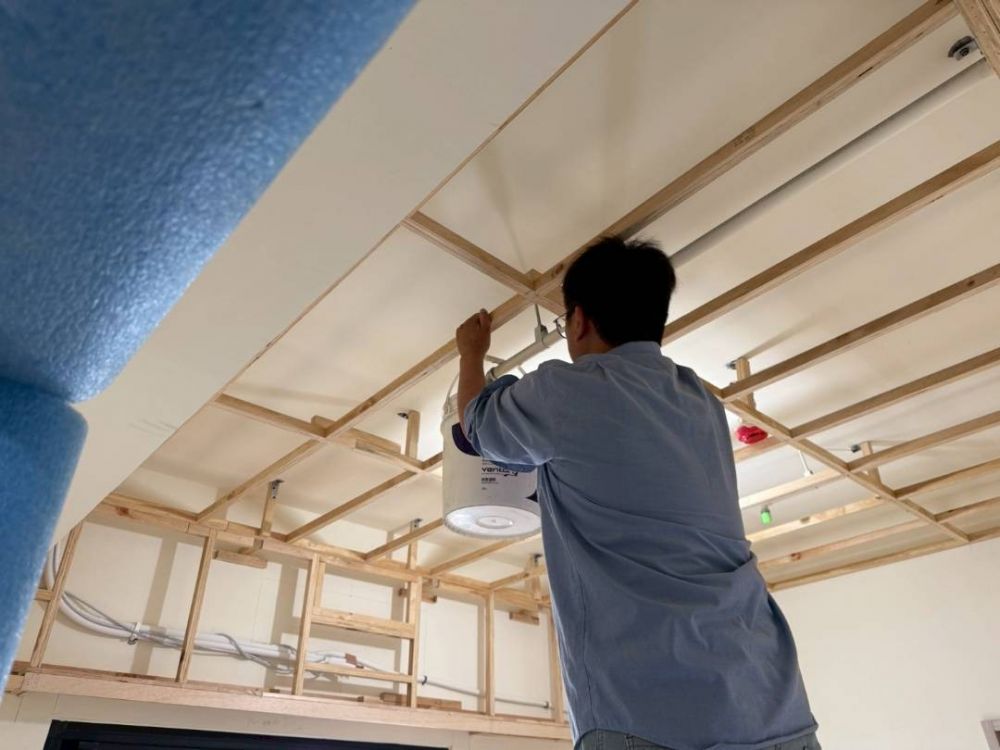

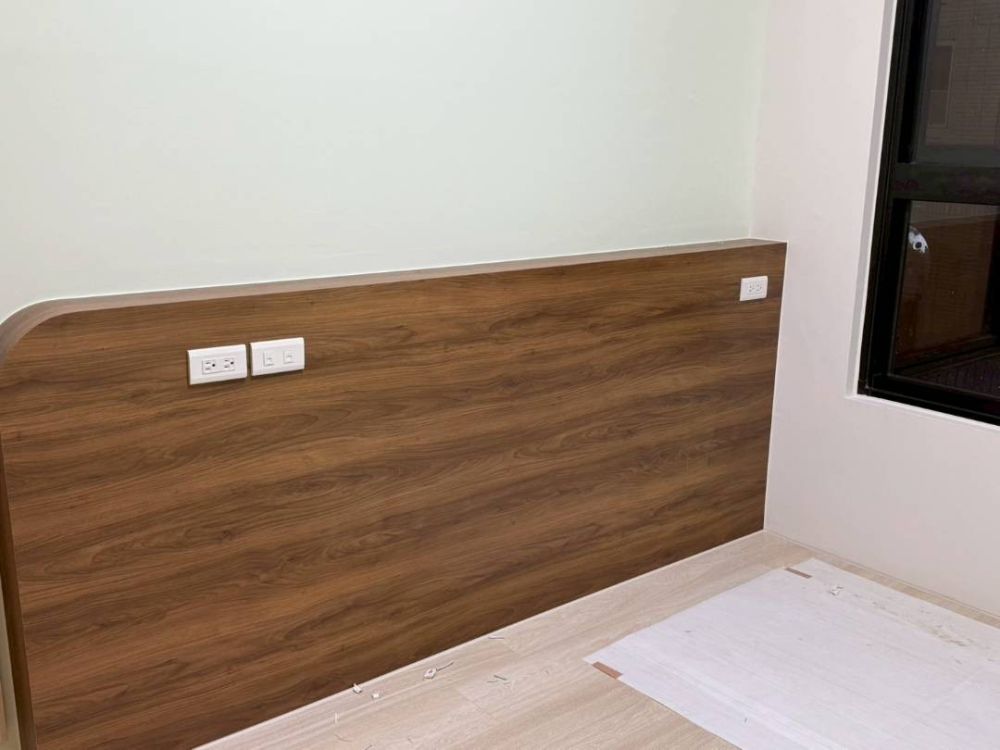

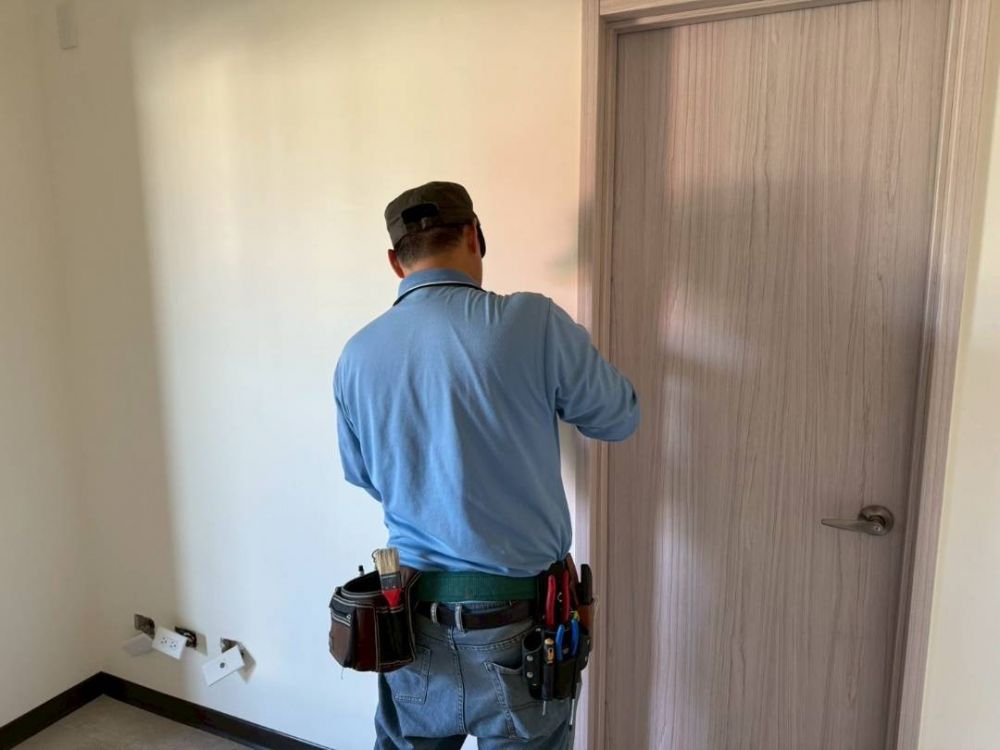

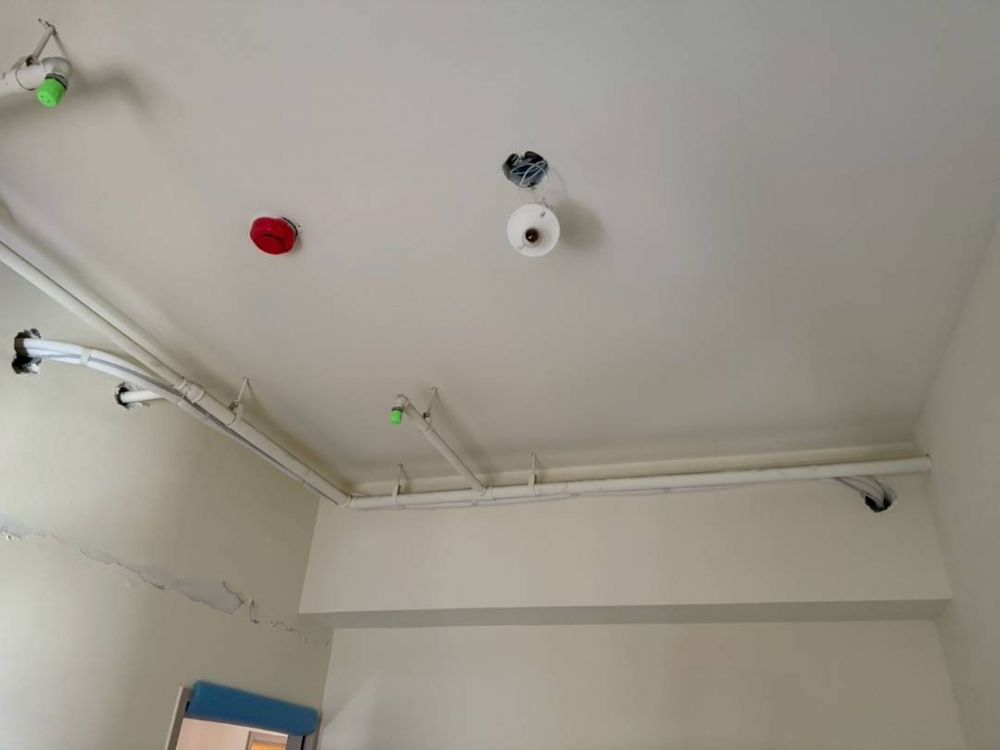

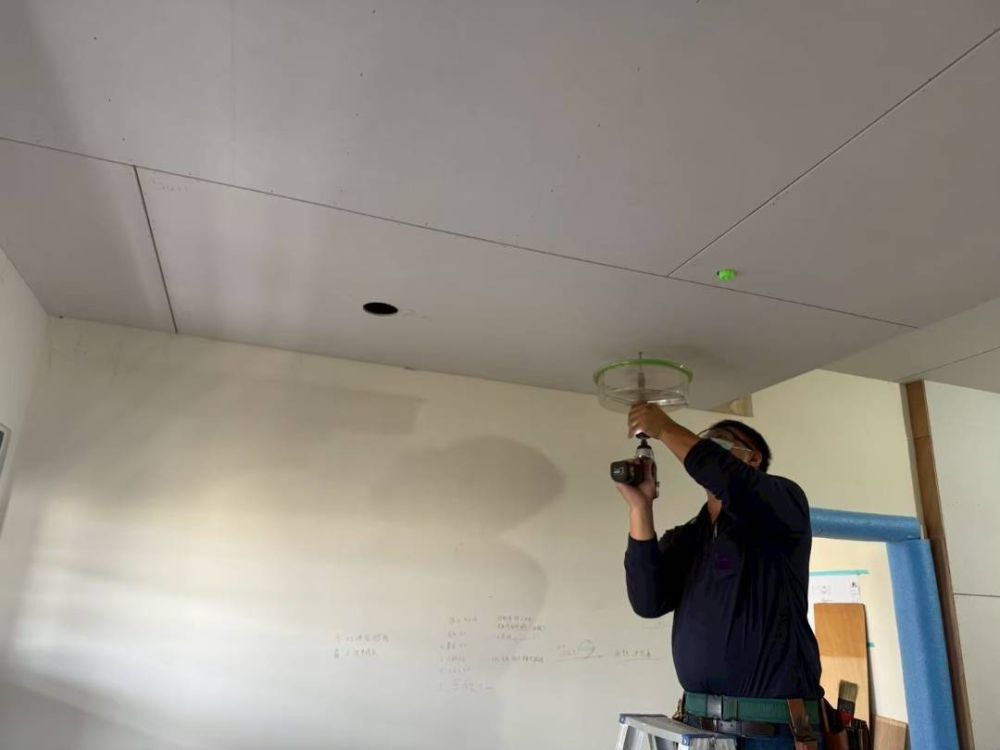

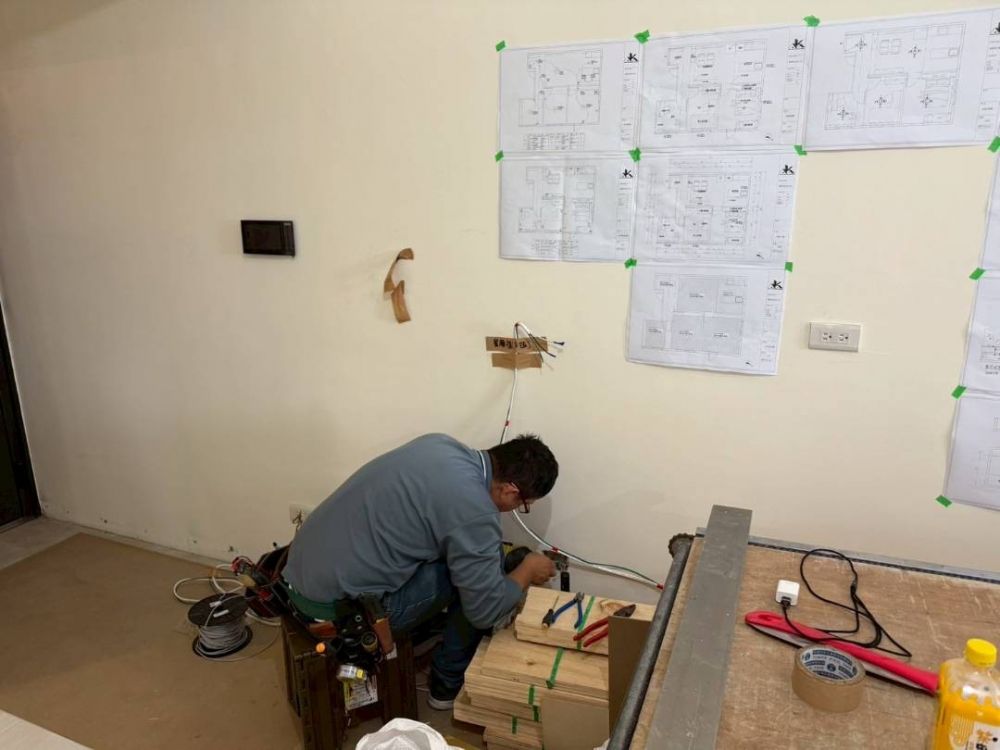

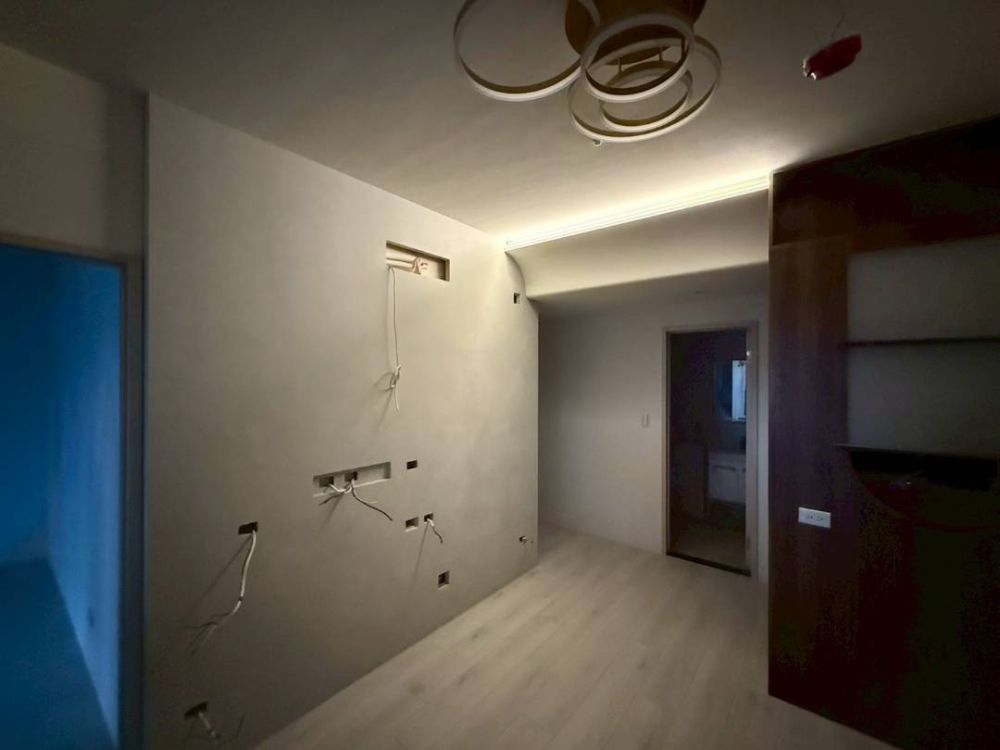

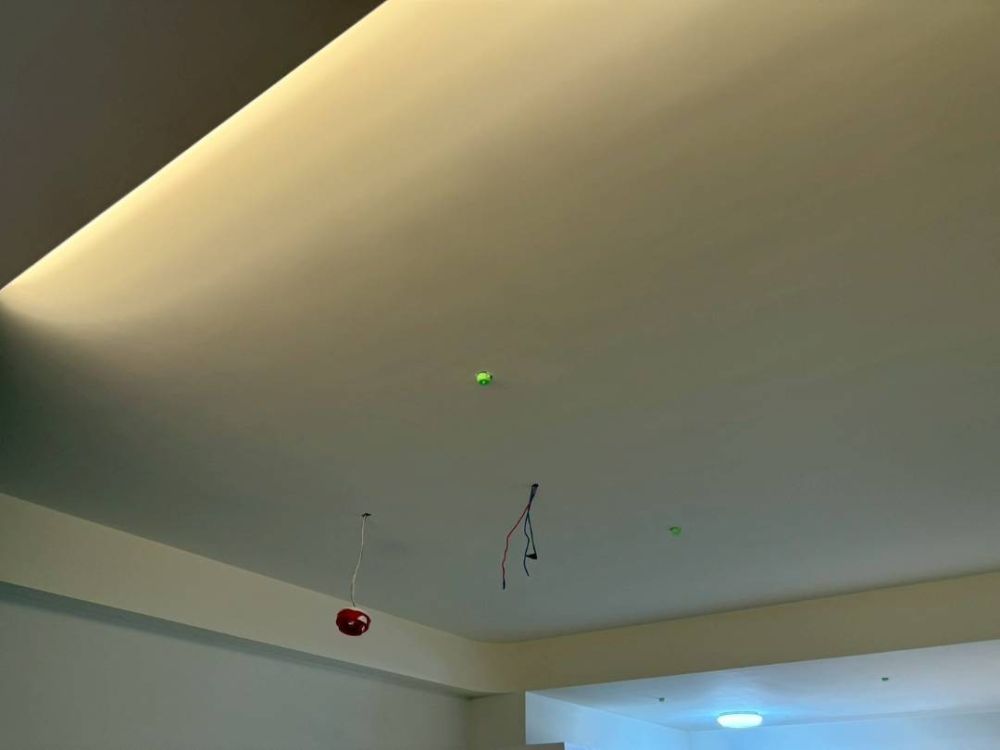

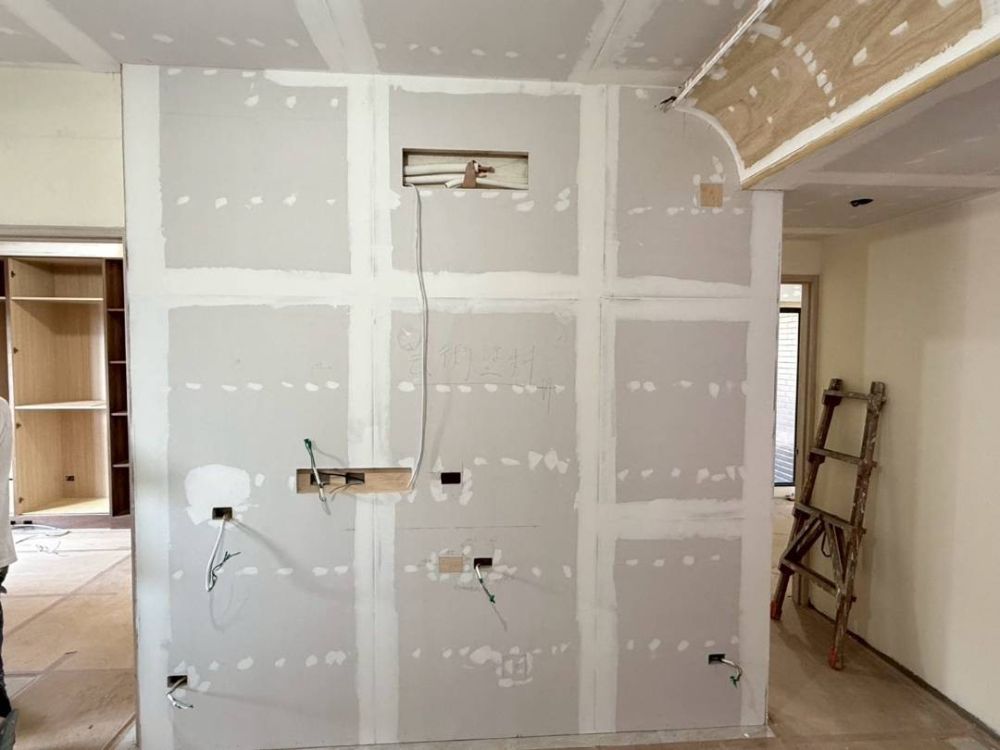

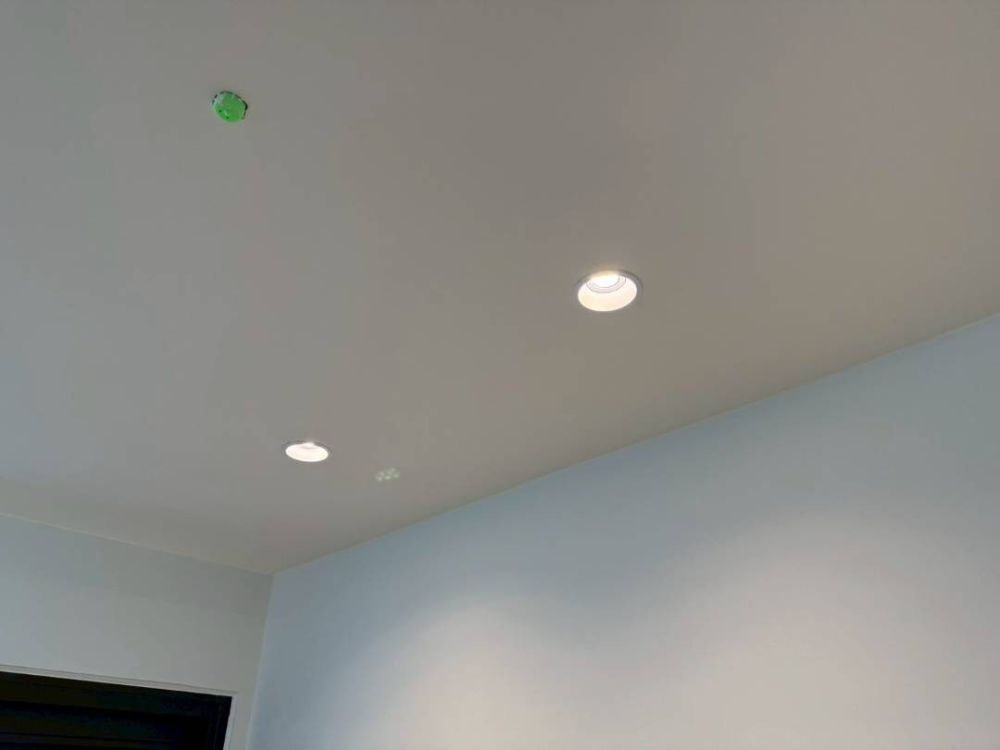

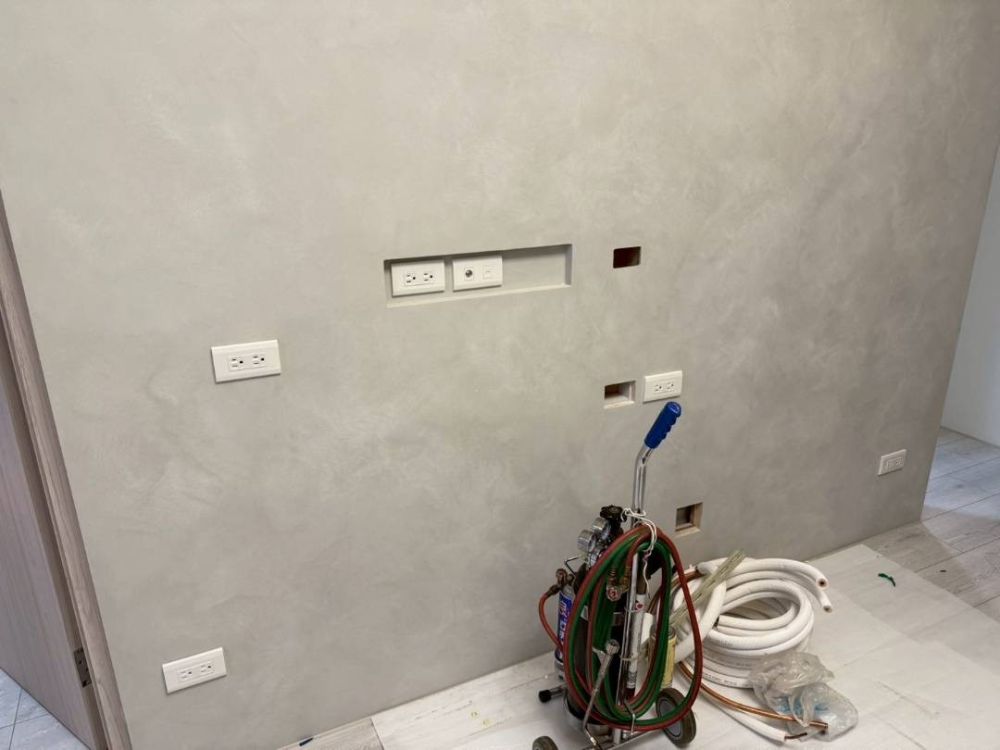

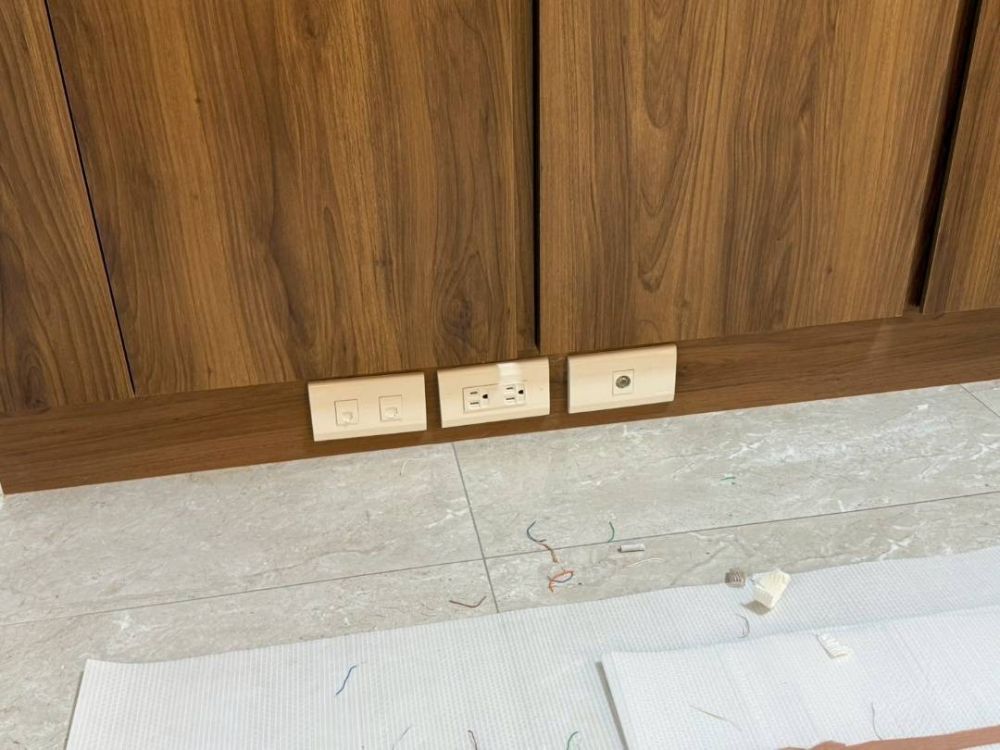

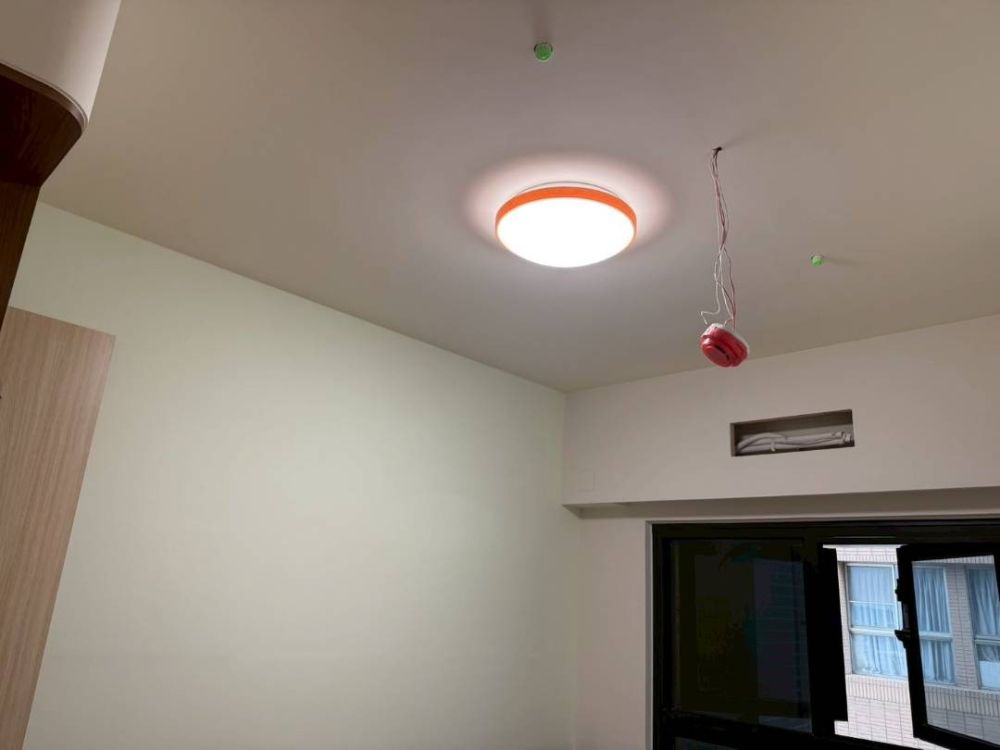

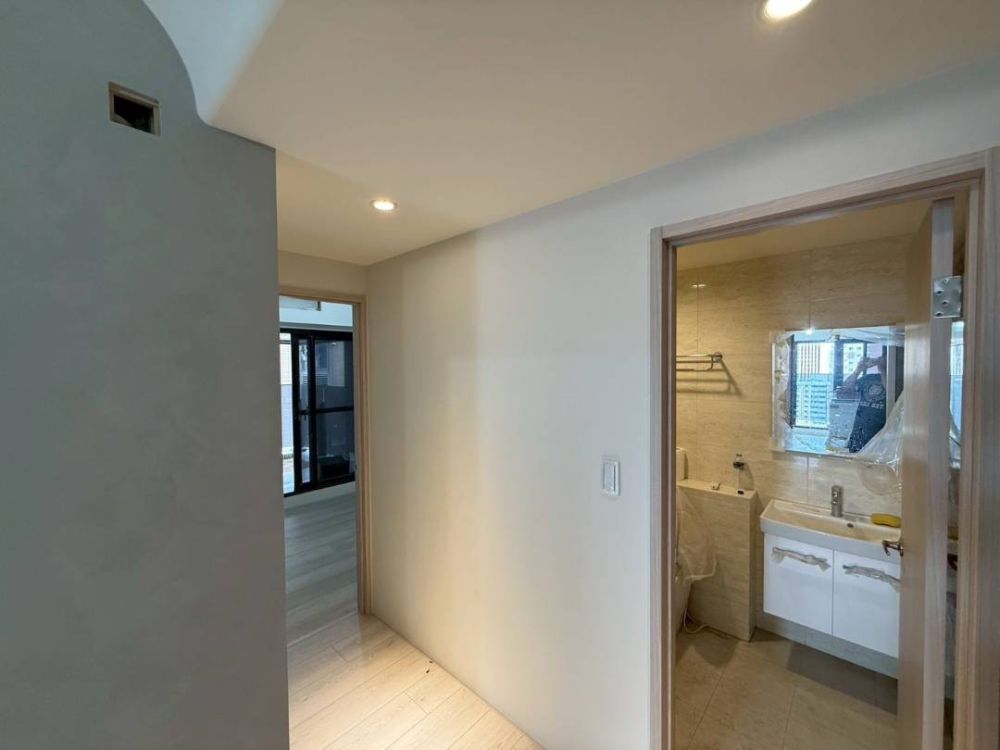

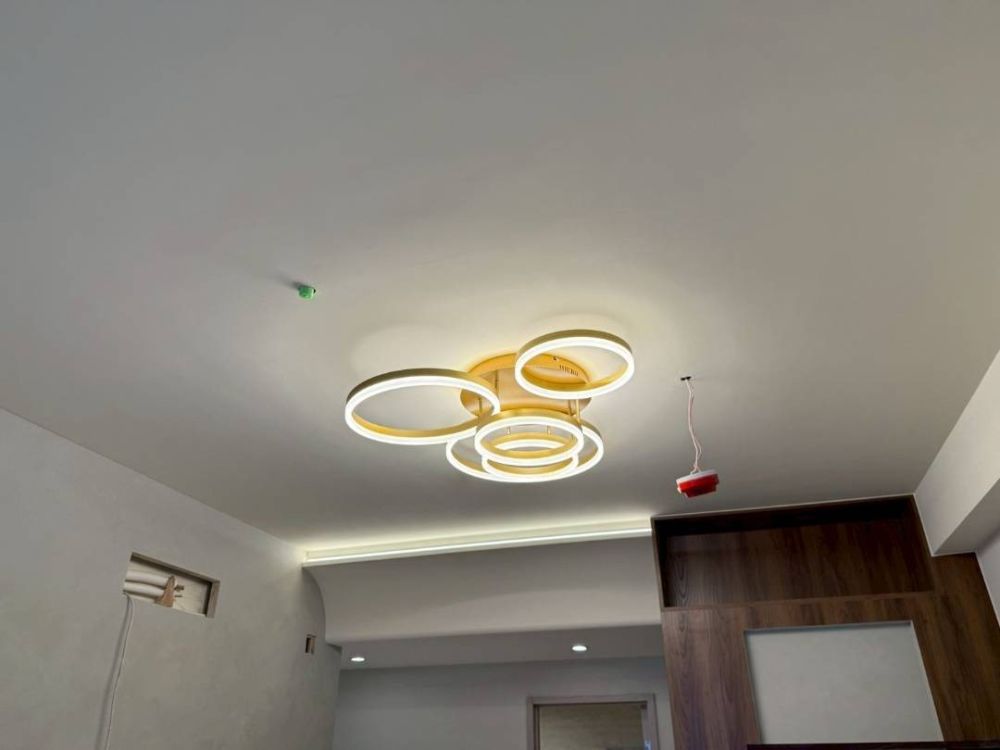

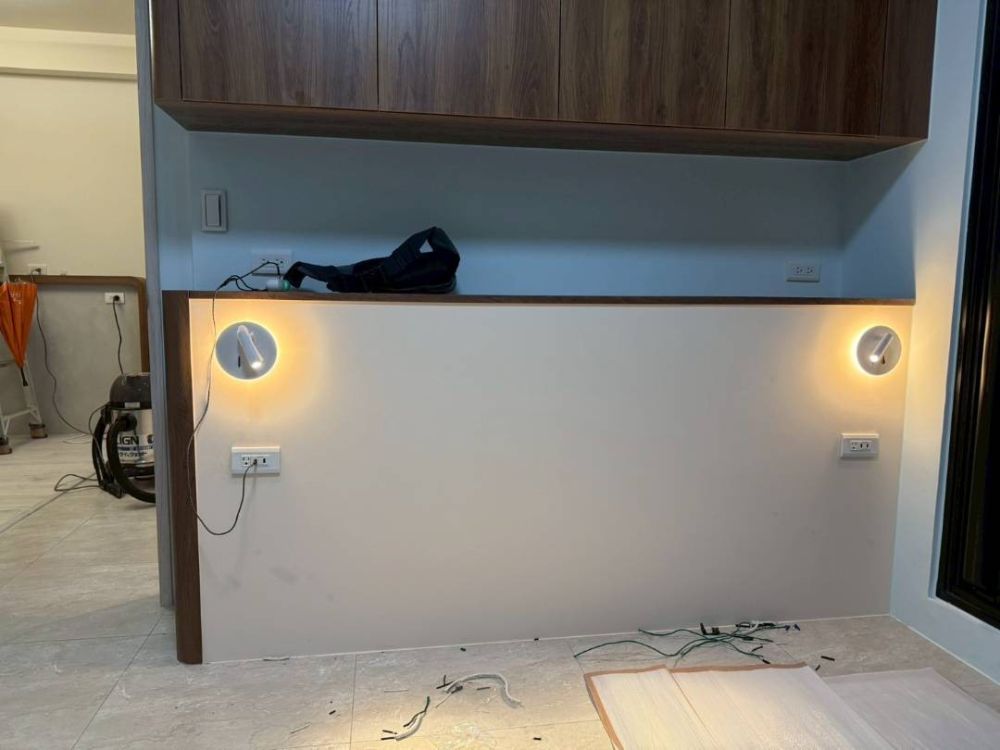

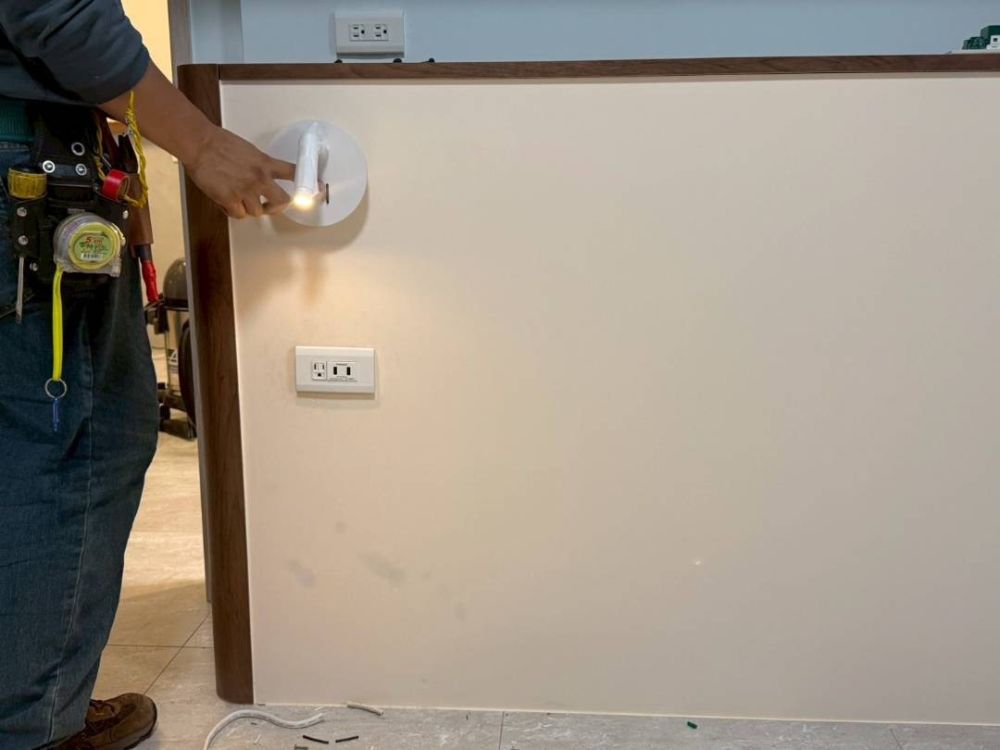

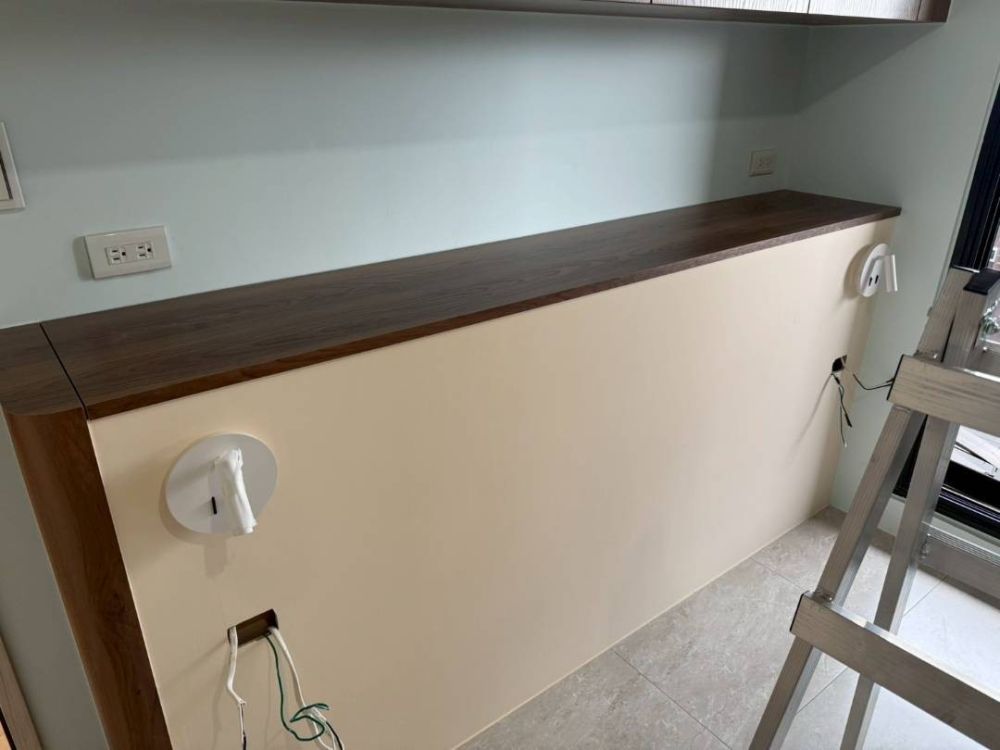

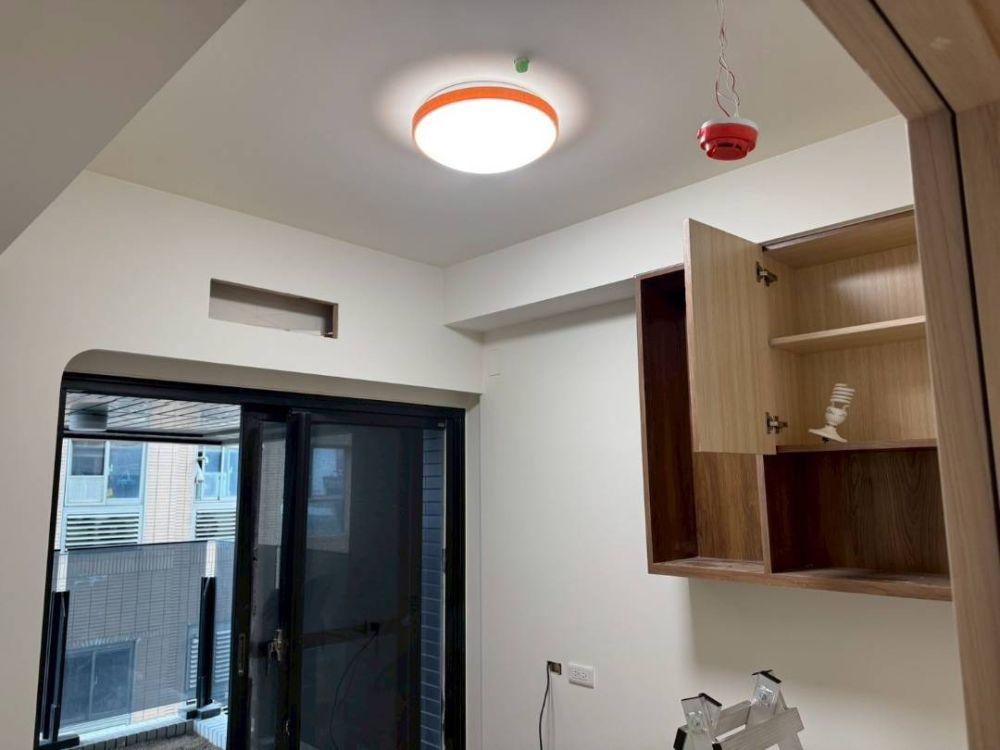

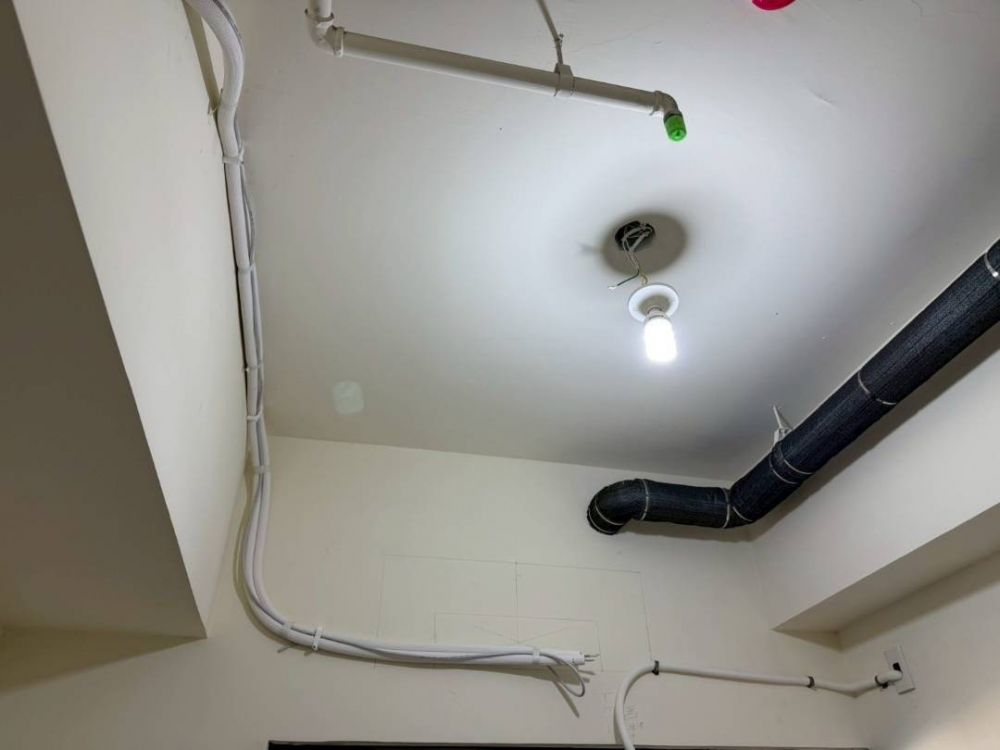

114/06/03 1.水電燈具及開關插座安裝

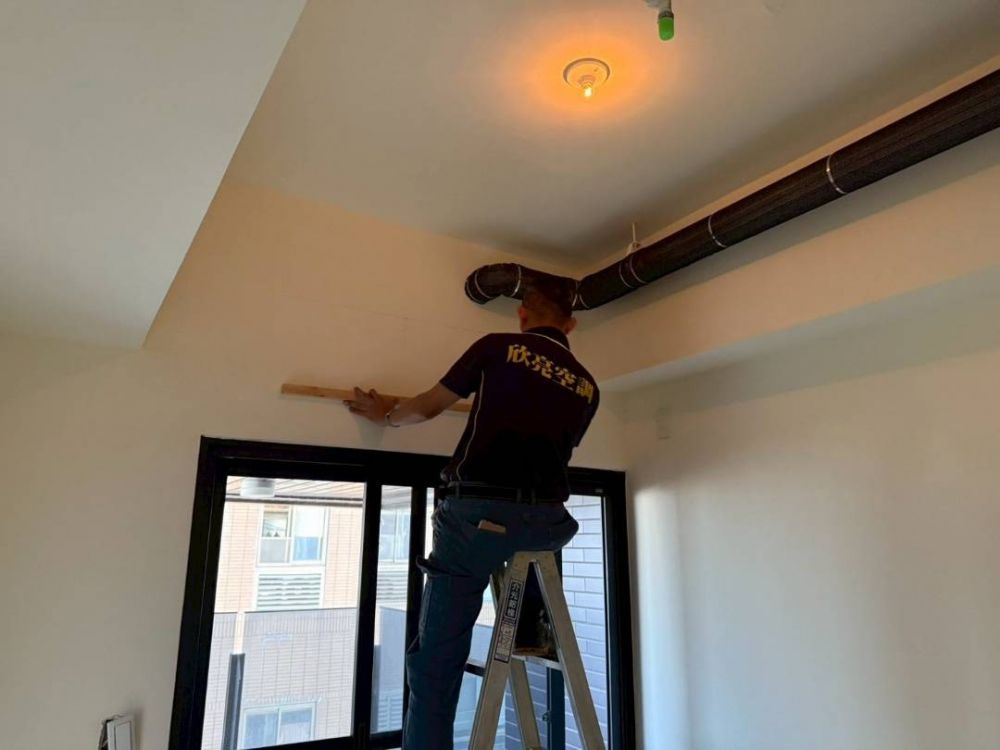

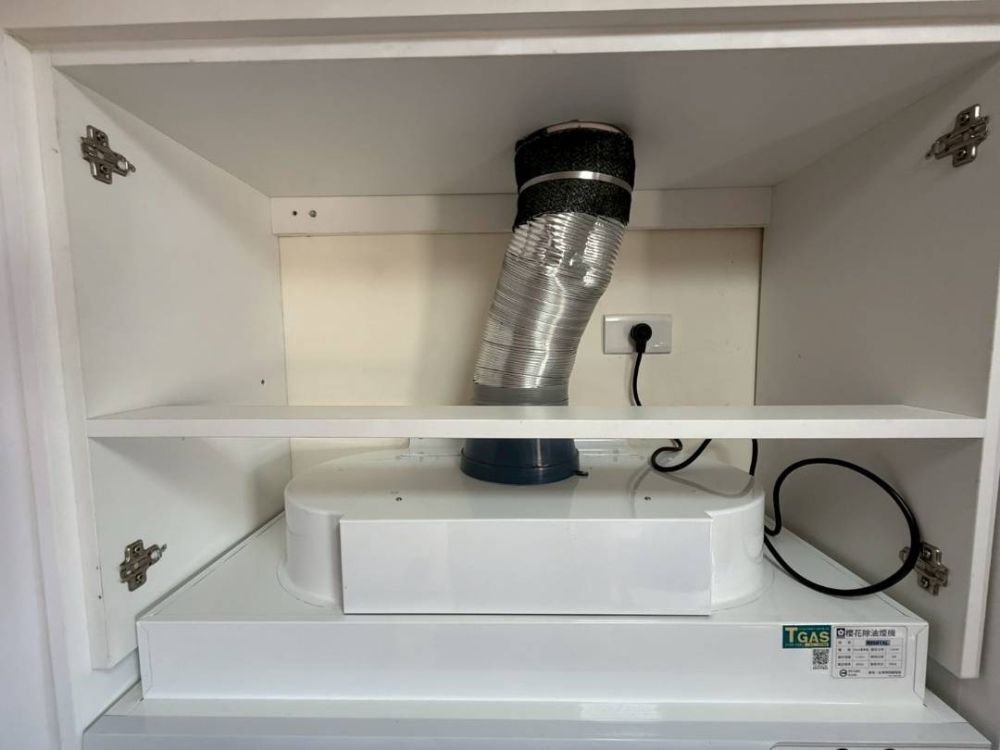

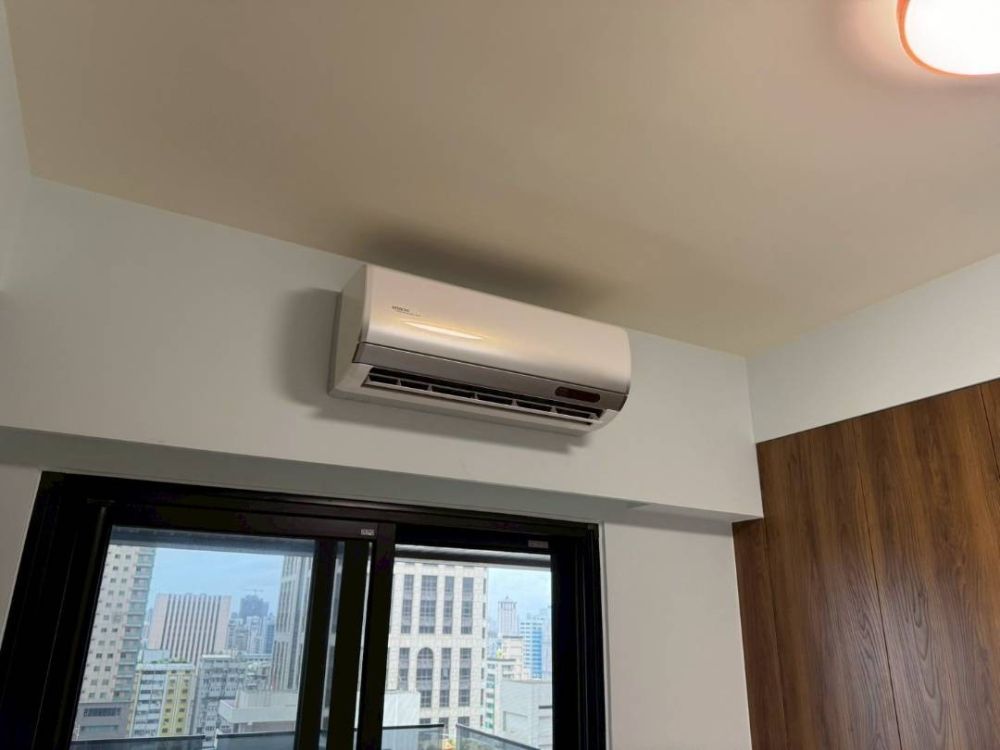

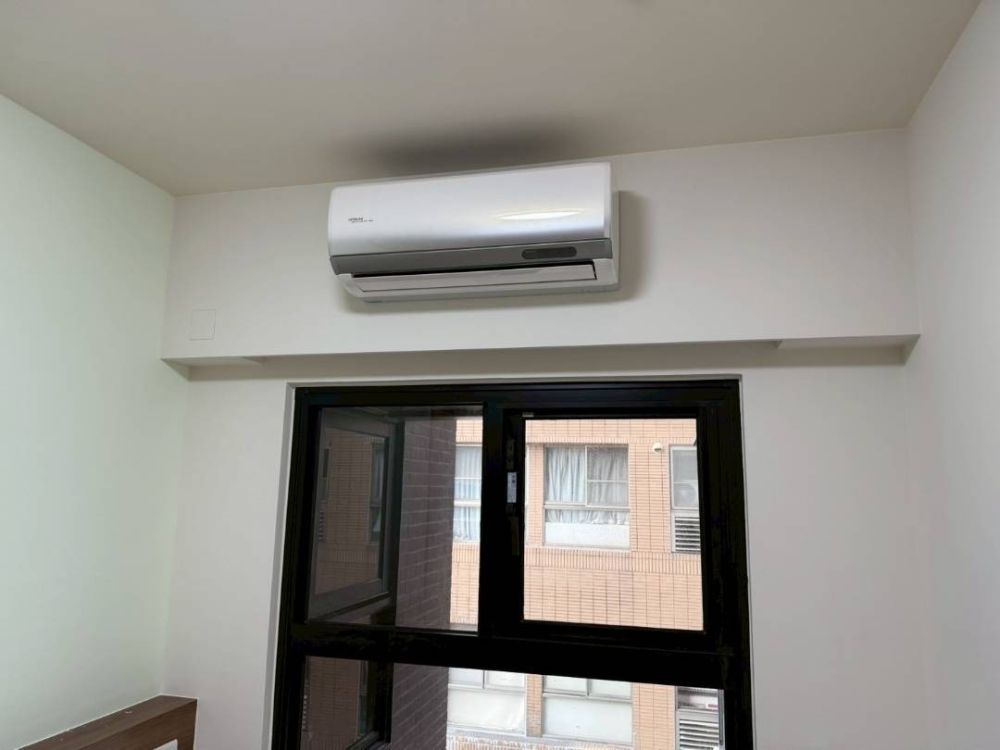

114/06/02 1.全戶室內機安裝

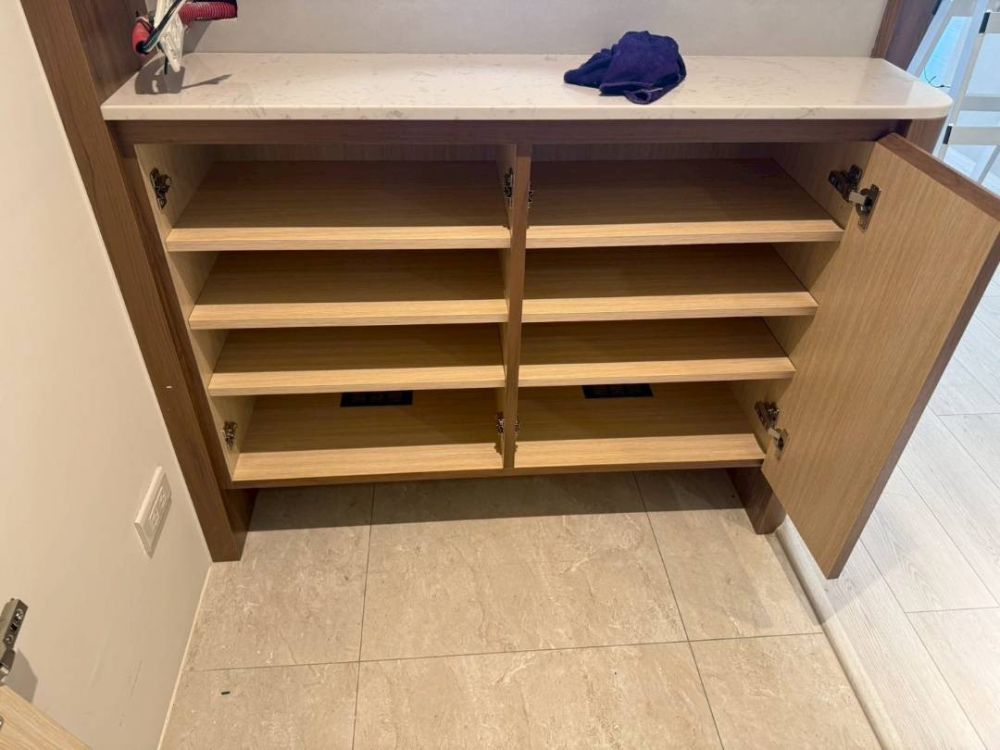

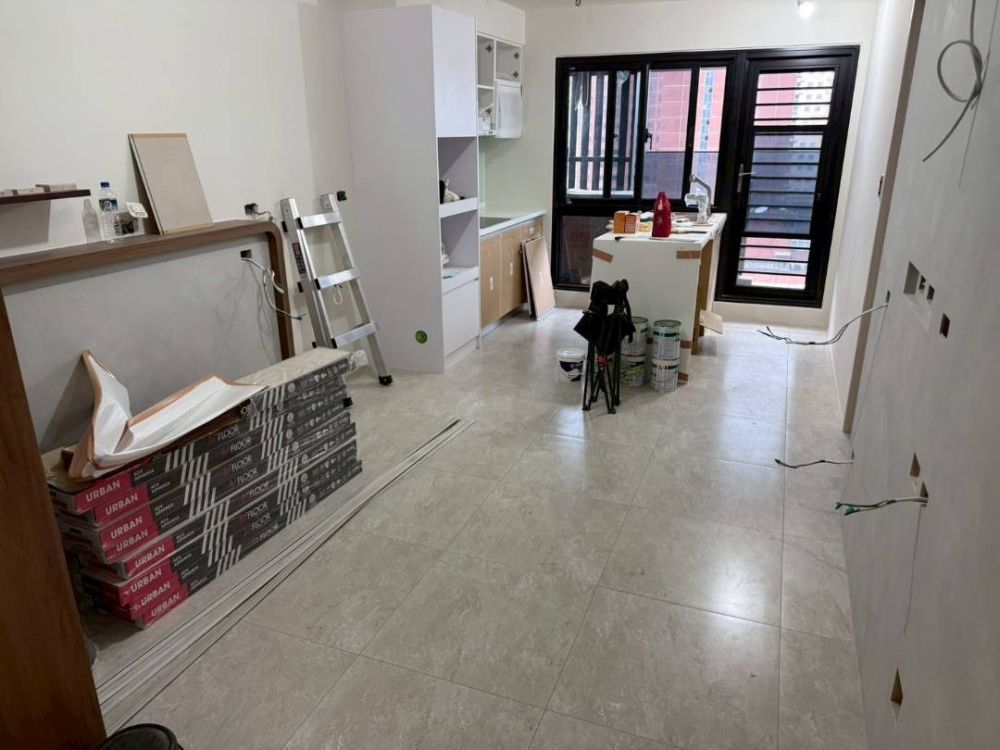

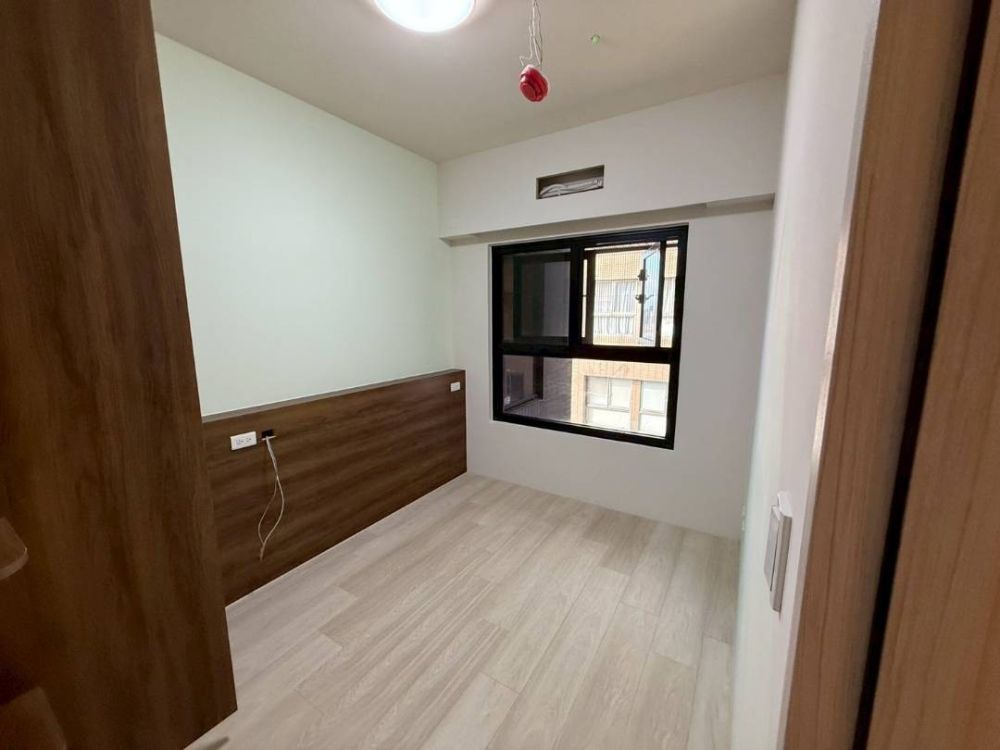

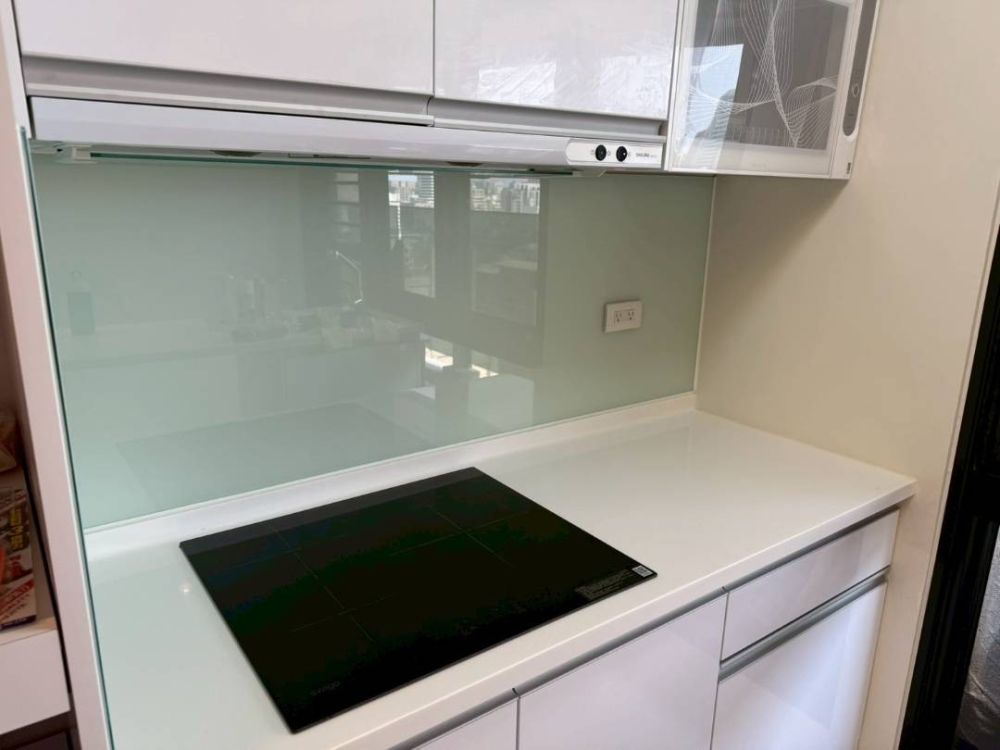

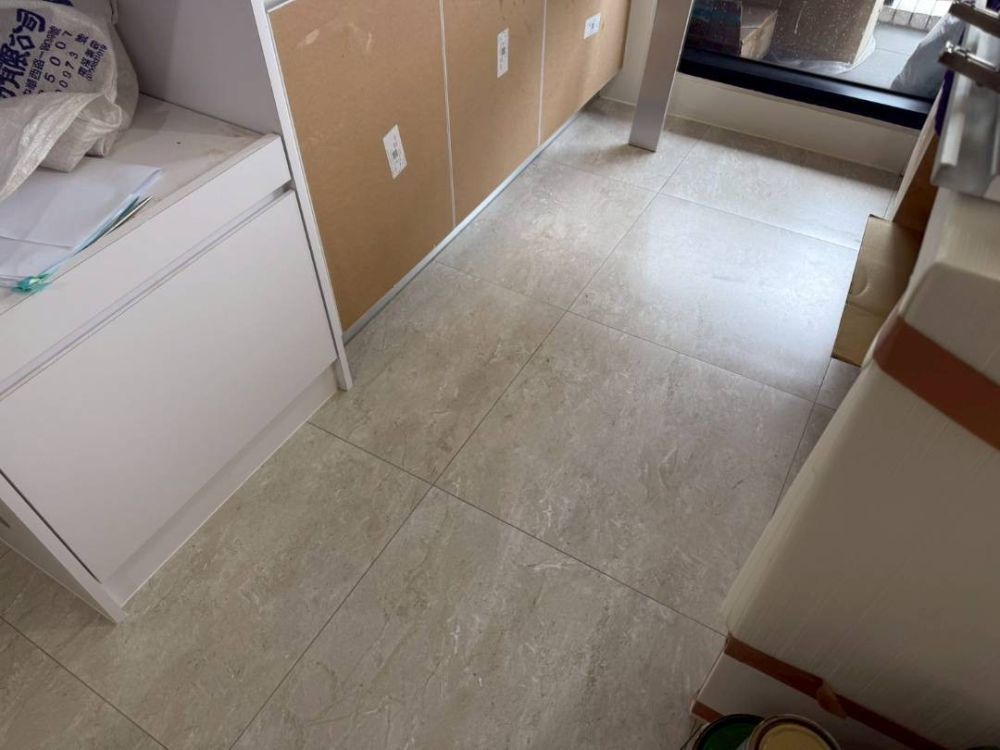

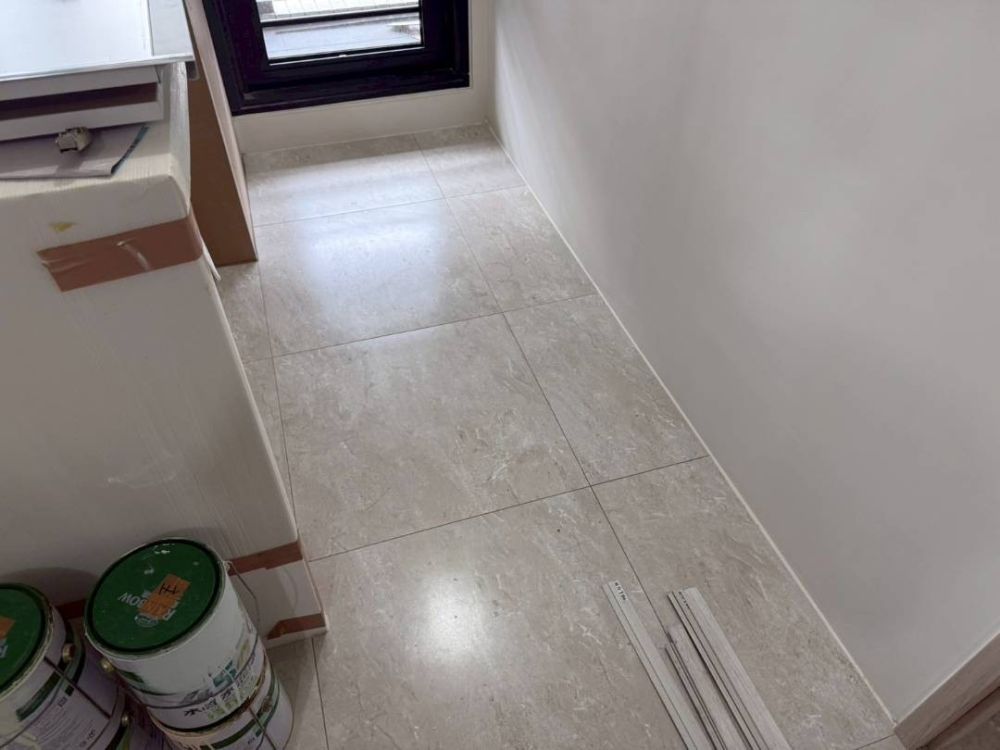

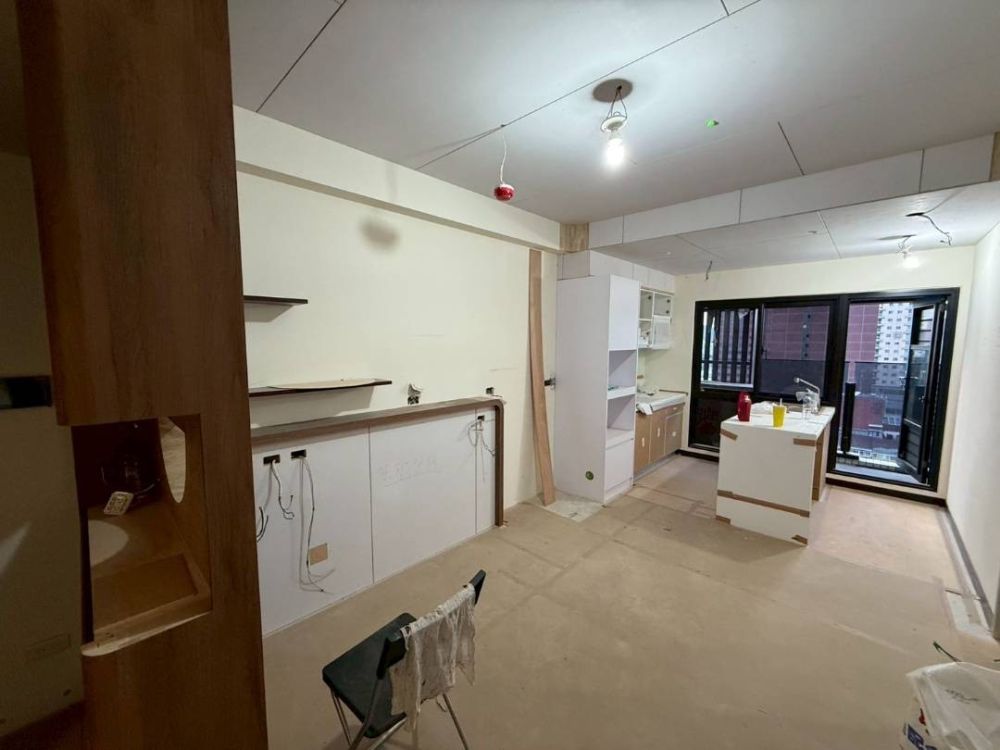

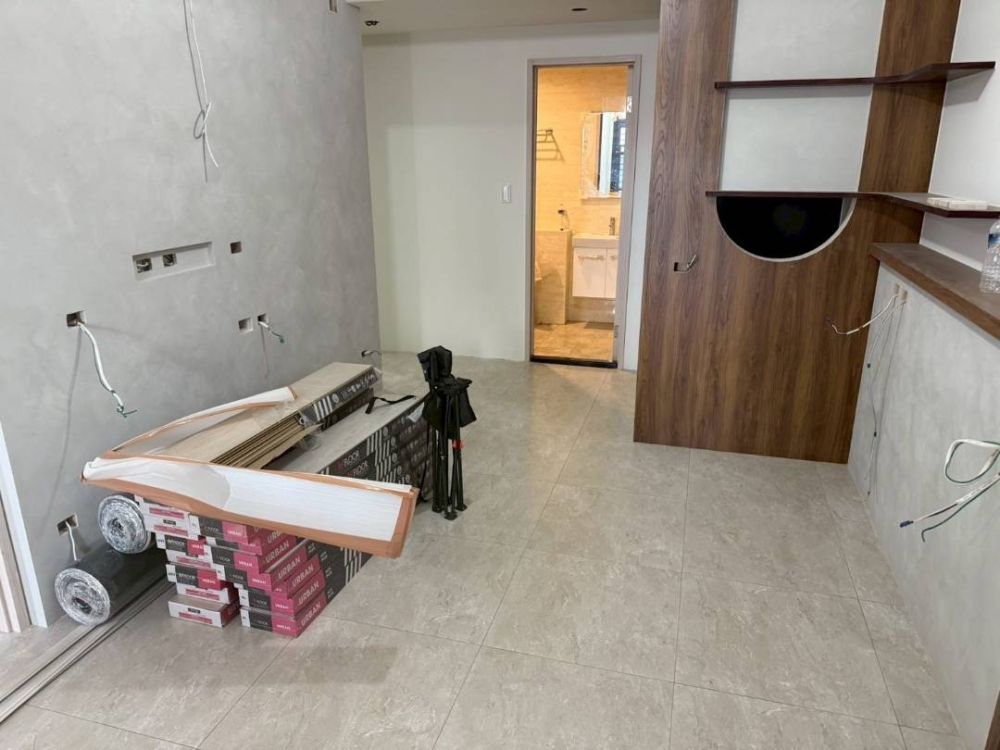

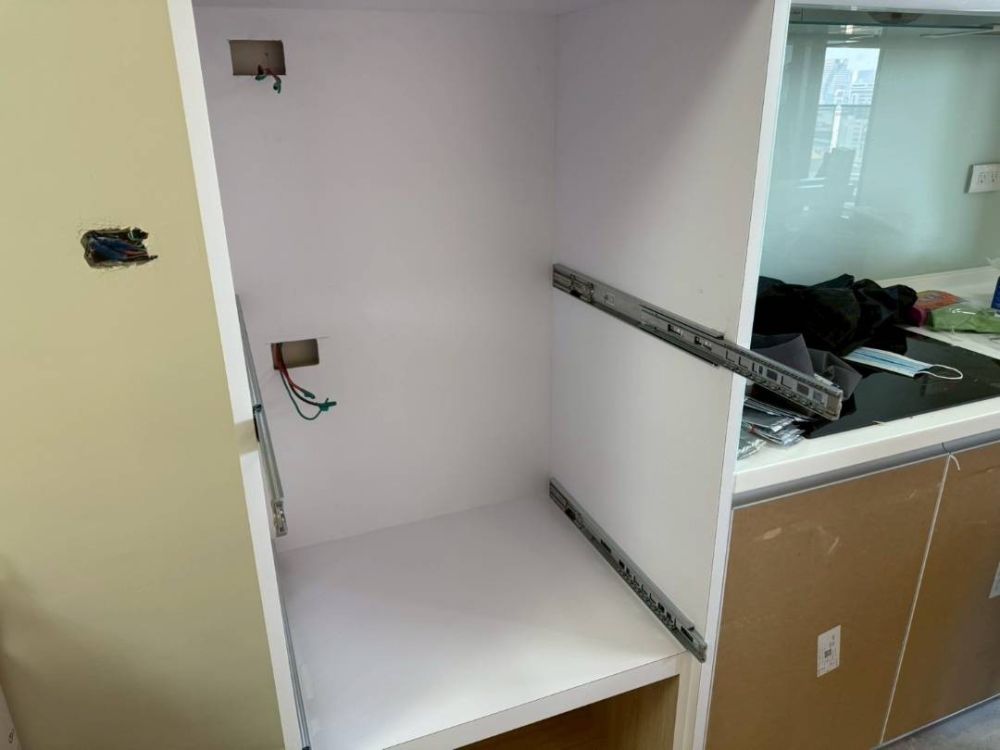

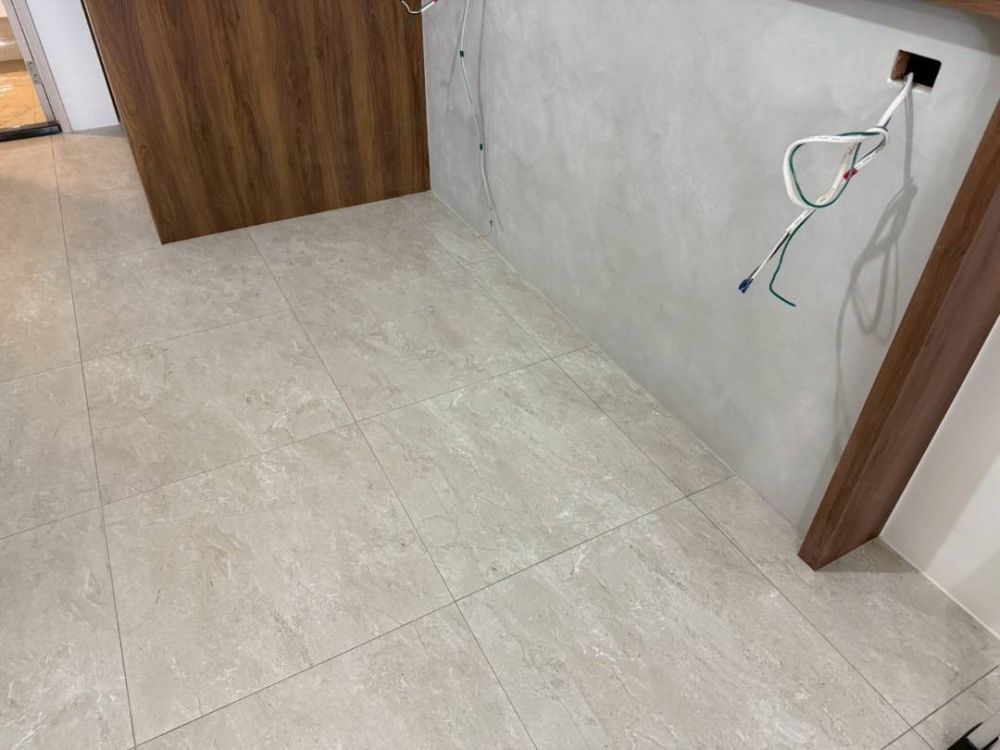

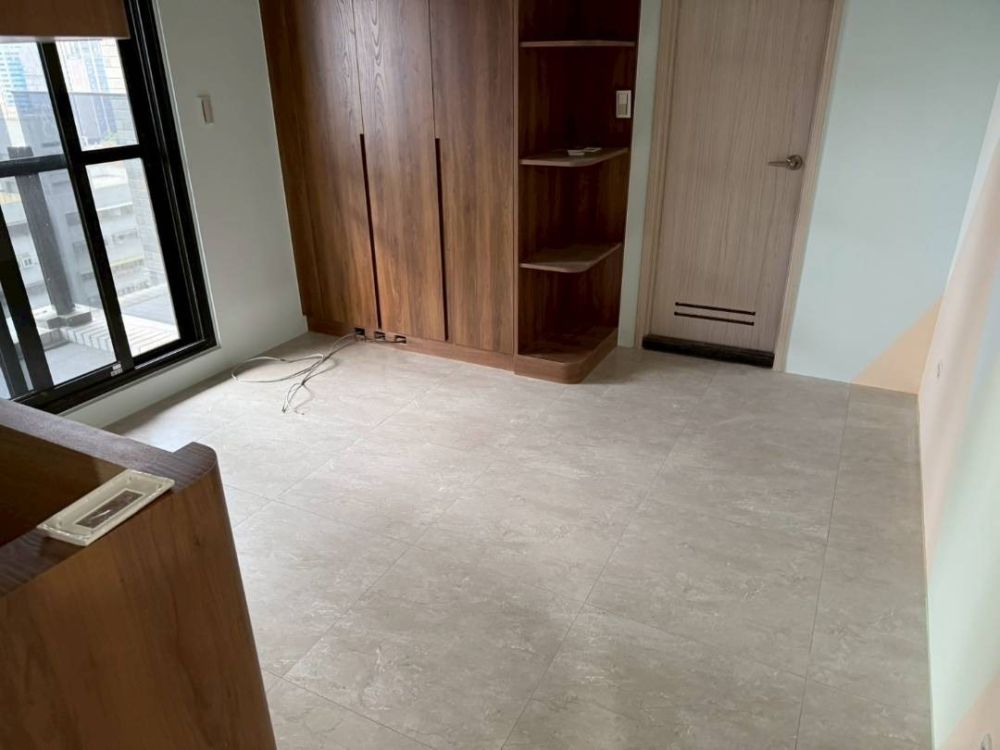

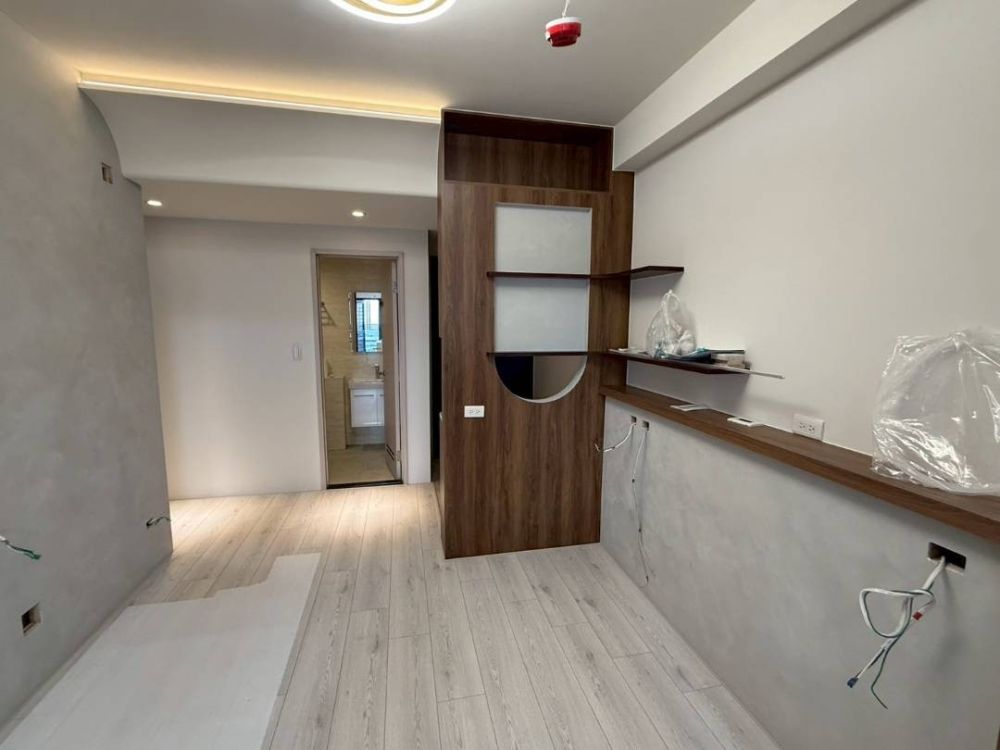

114/05/31 1.全戶室內細清

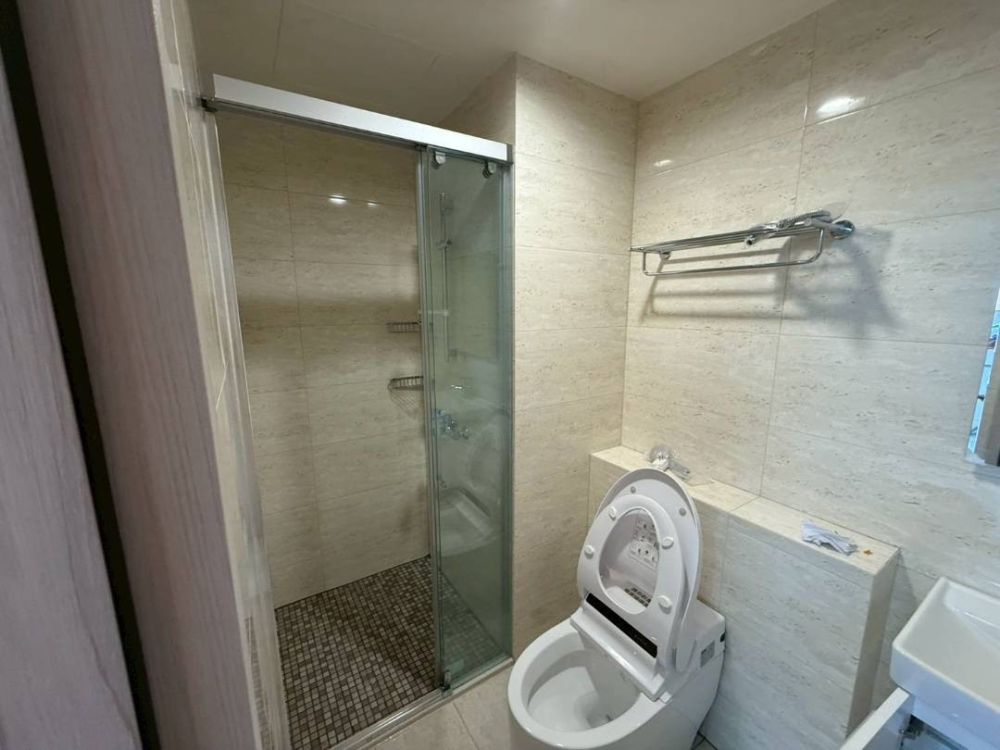

114/05/30 1.全戶室內細清

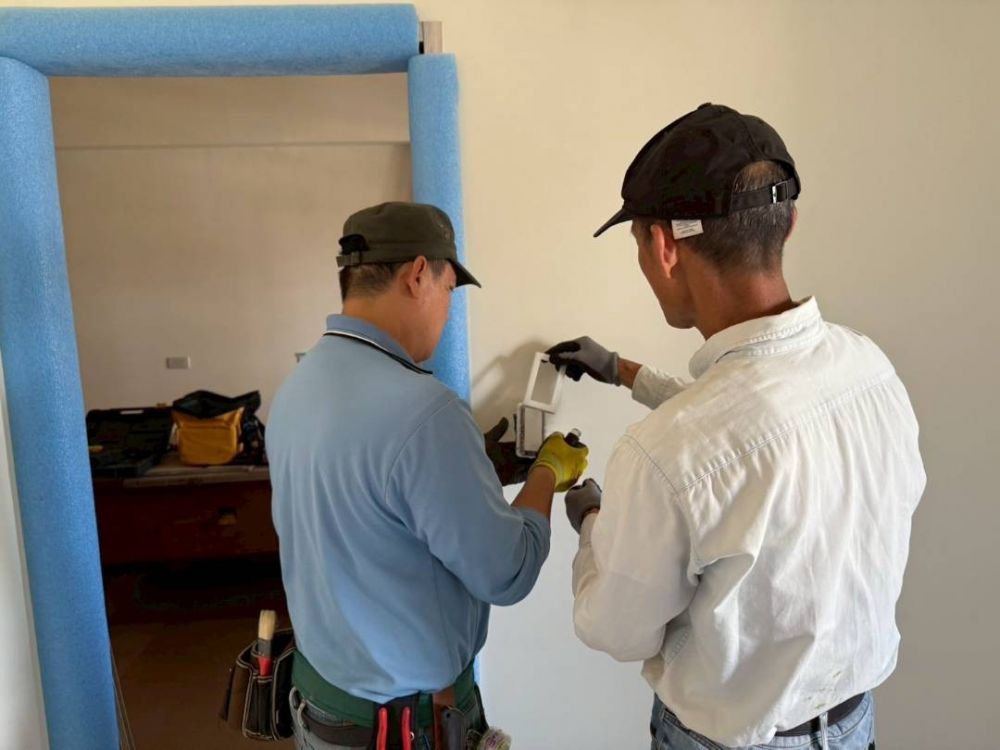

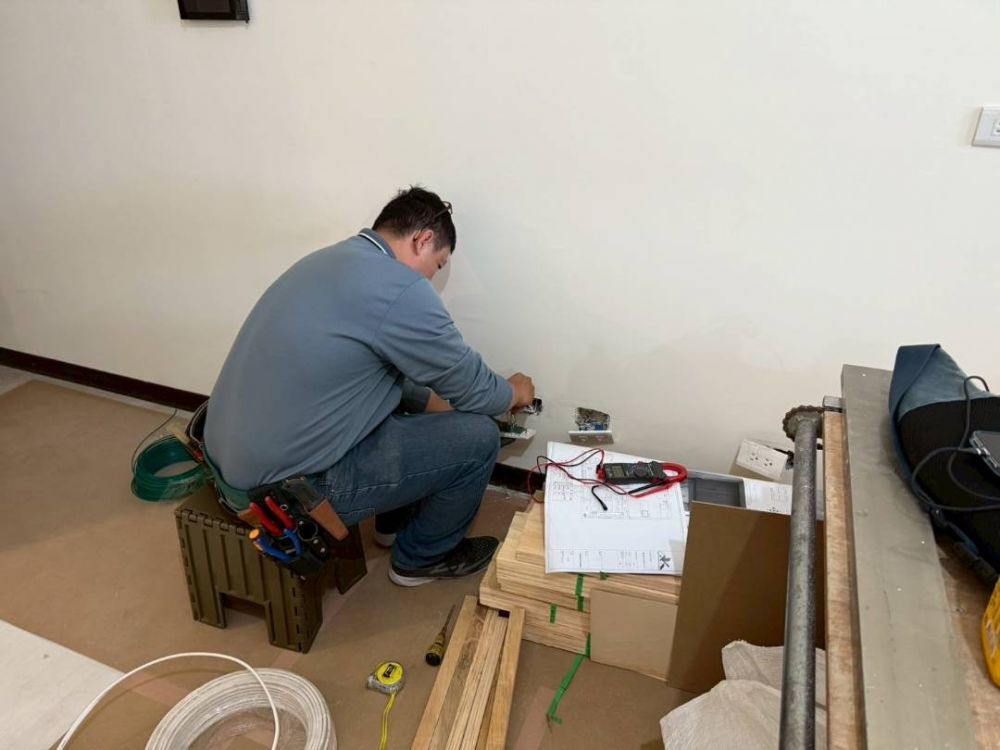

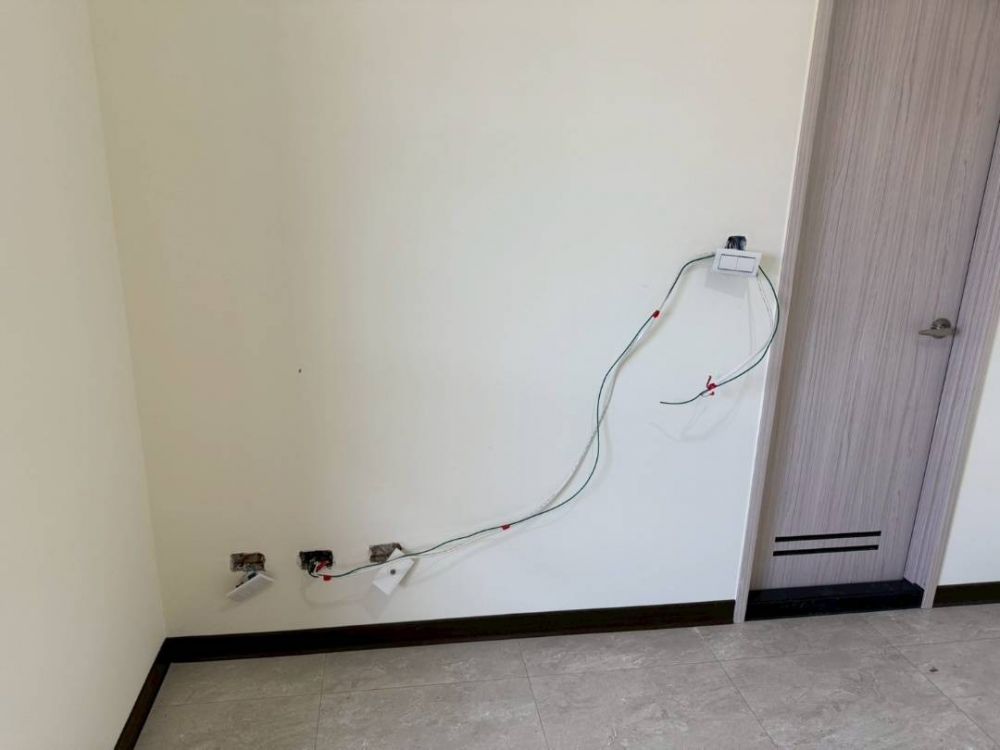

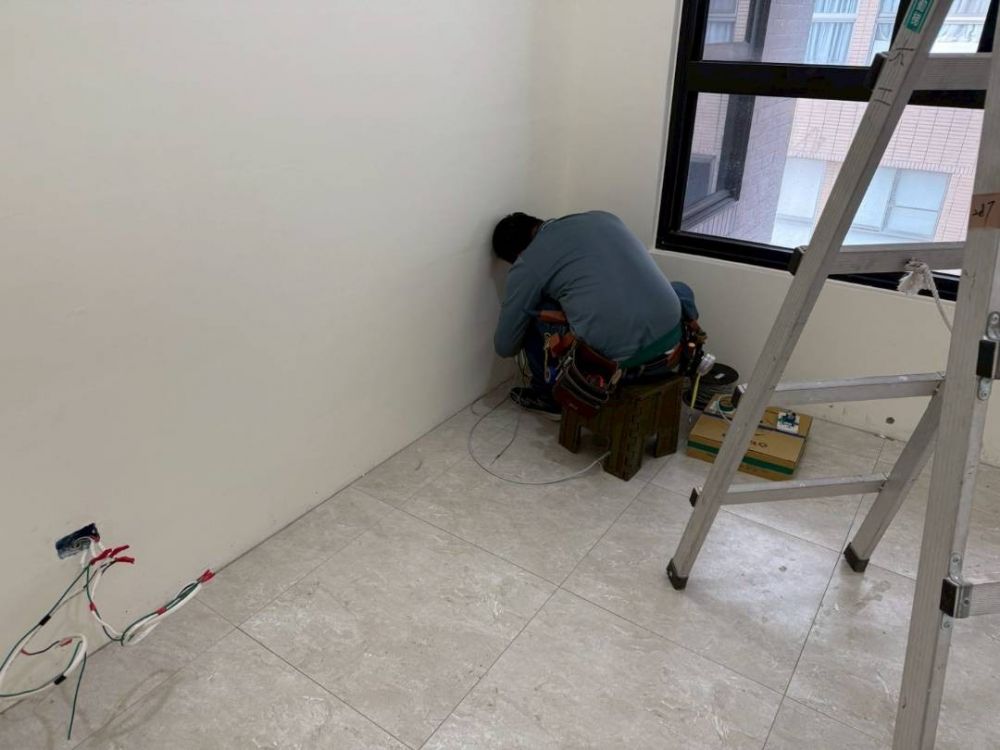

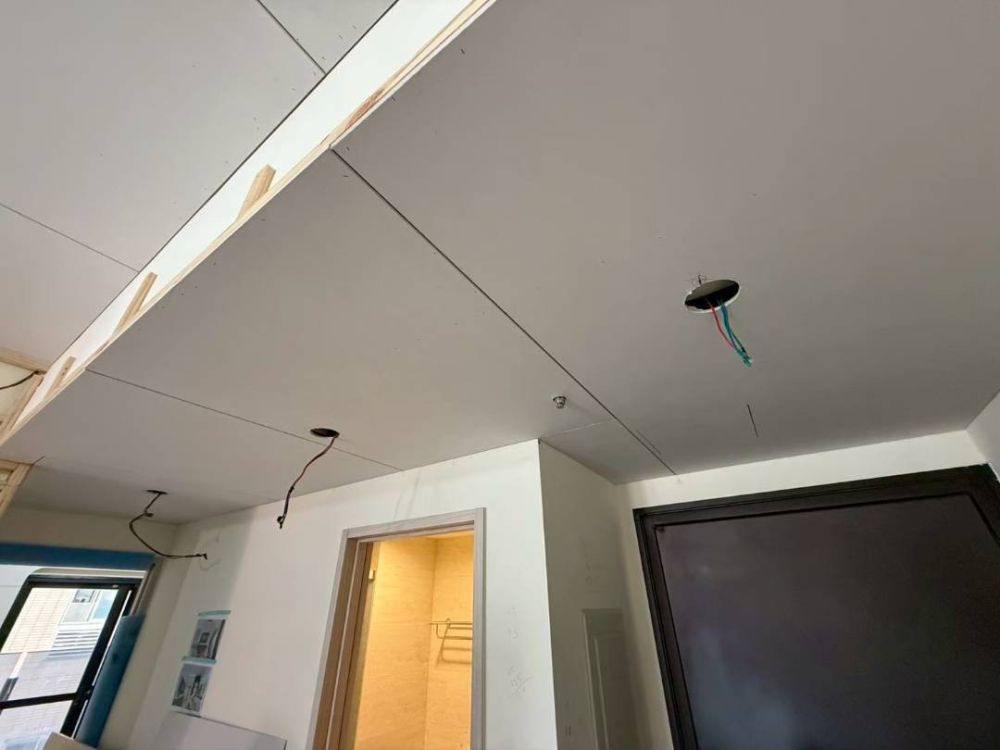

114/05/29 1.水電燈具開關插座安裝

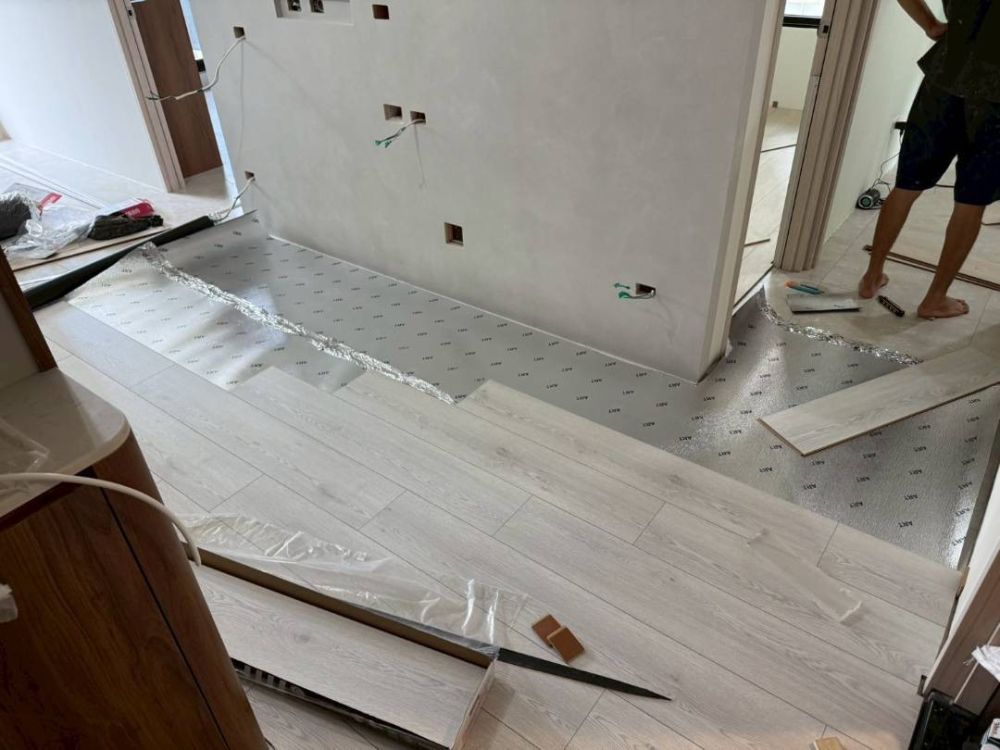

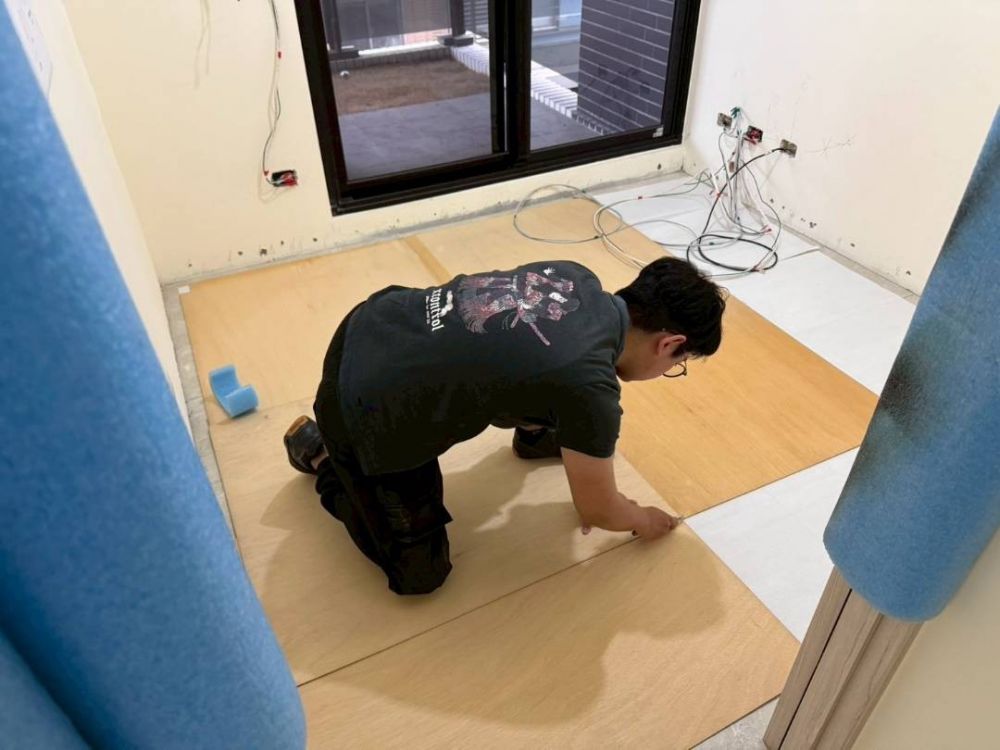

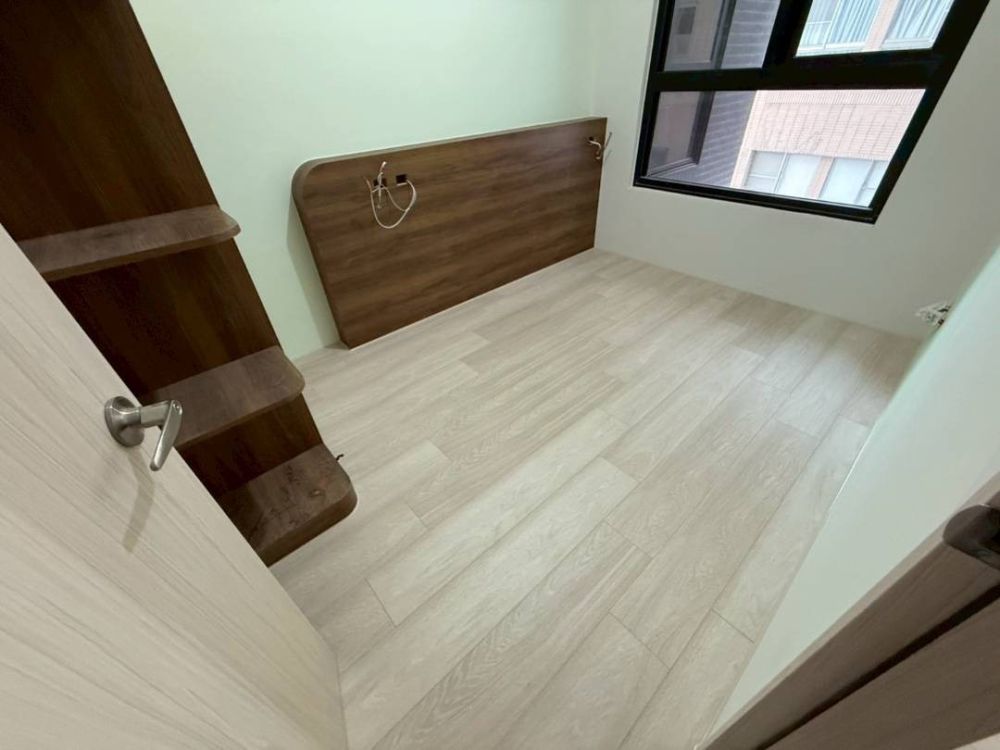

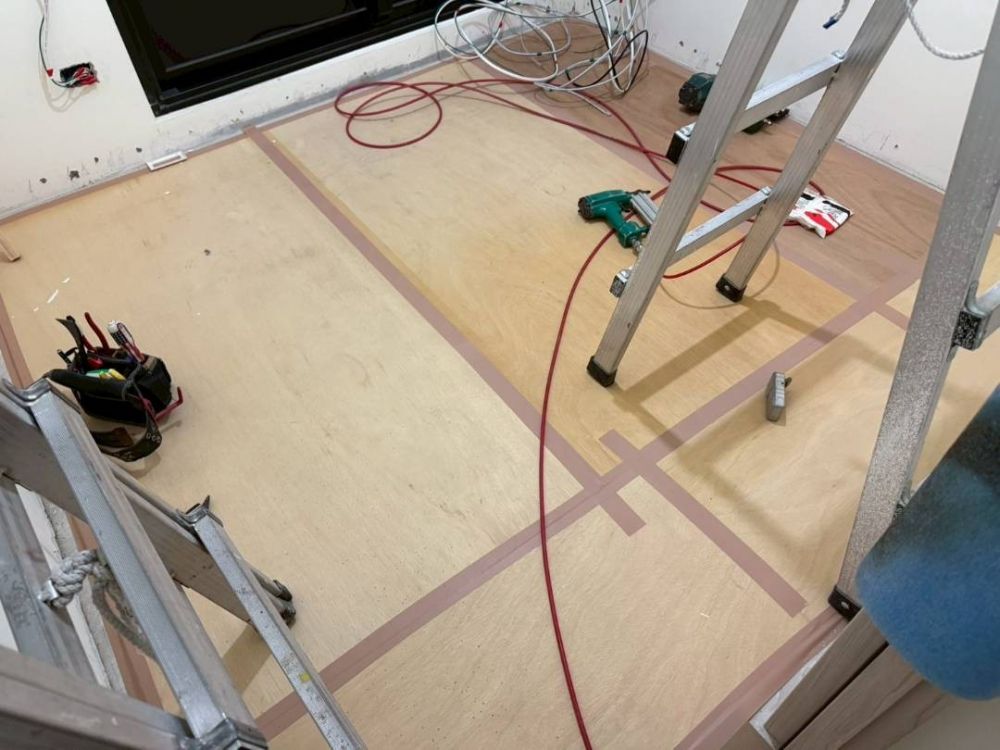

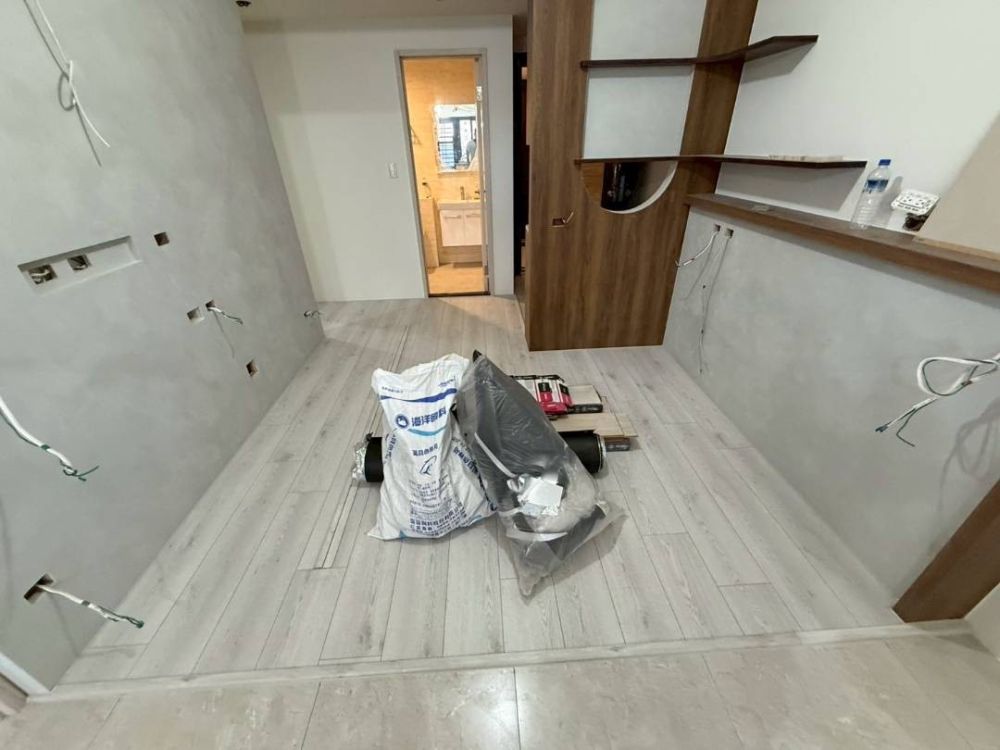

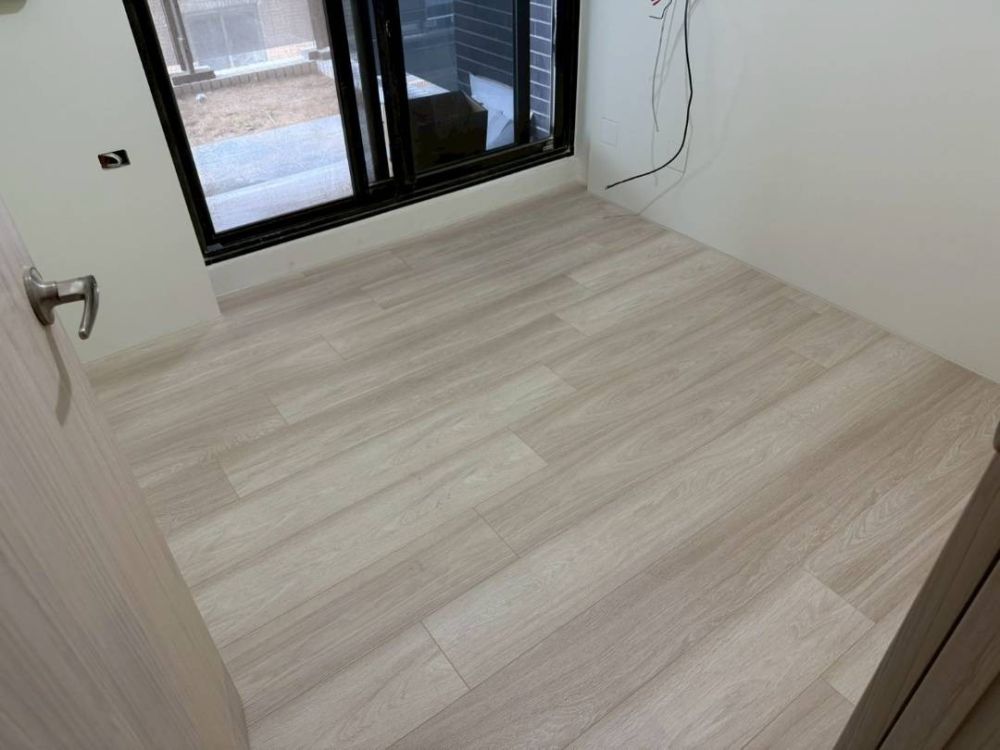

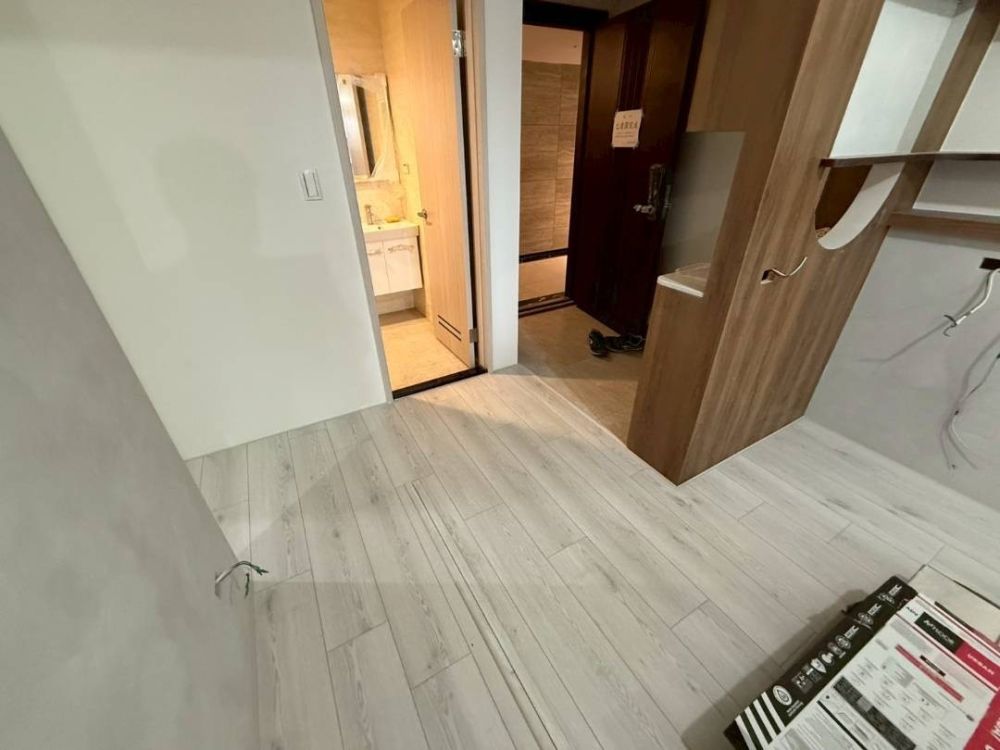

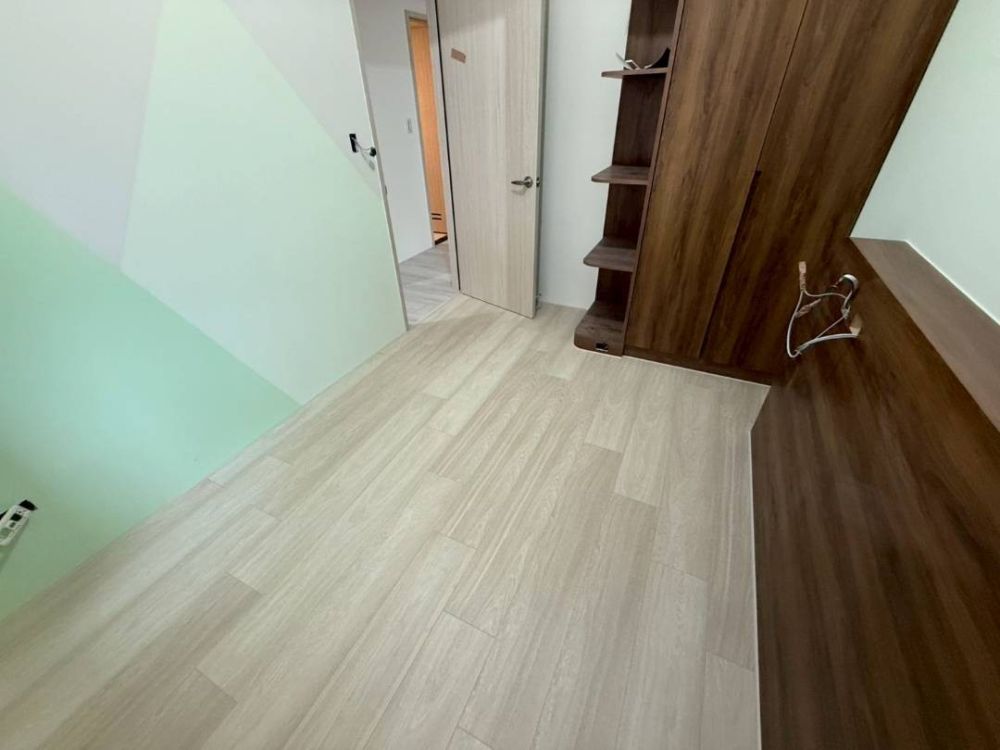

114/05/28 1.木地板施工
114/05/27 1.地面保護拆除清潔
114/05/26 1.地面保護拆除清潔 2.木地板材料進料

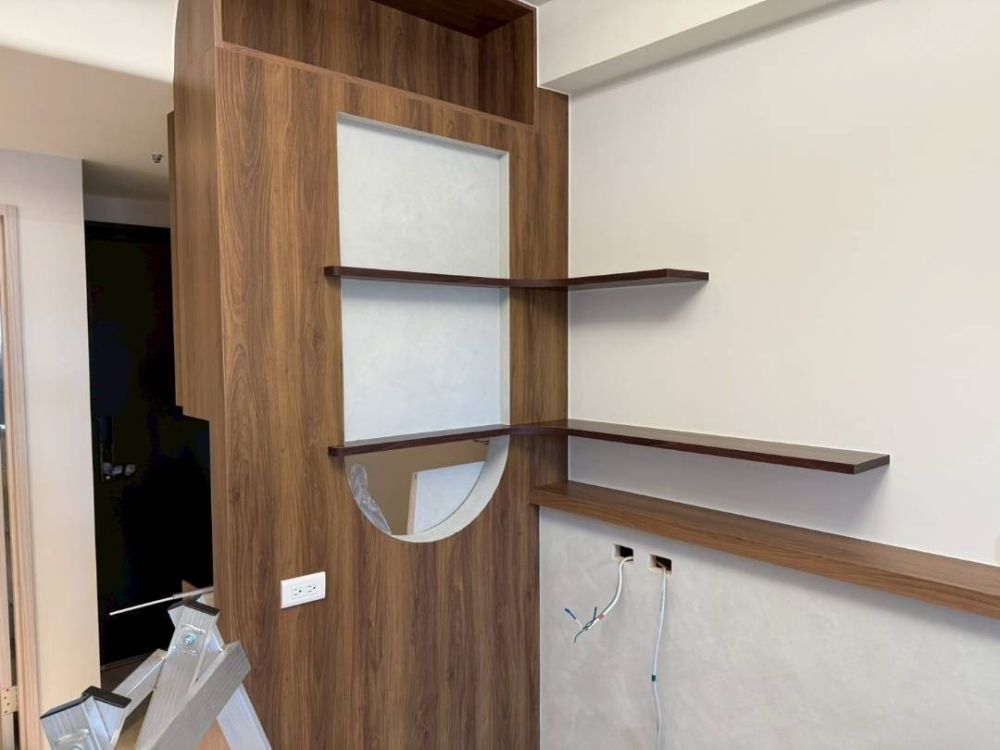

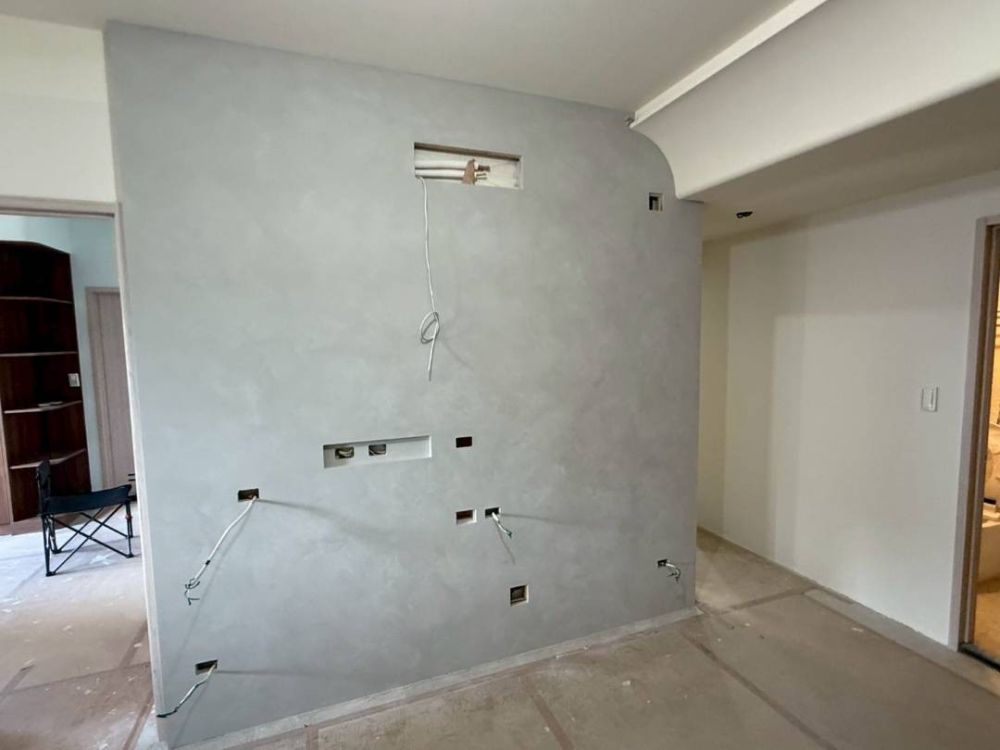

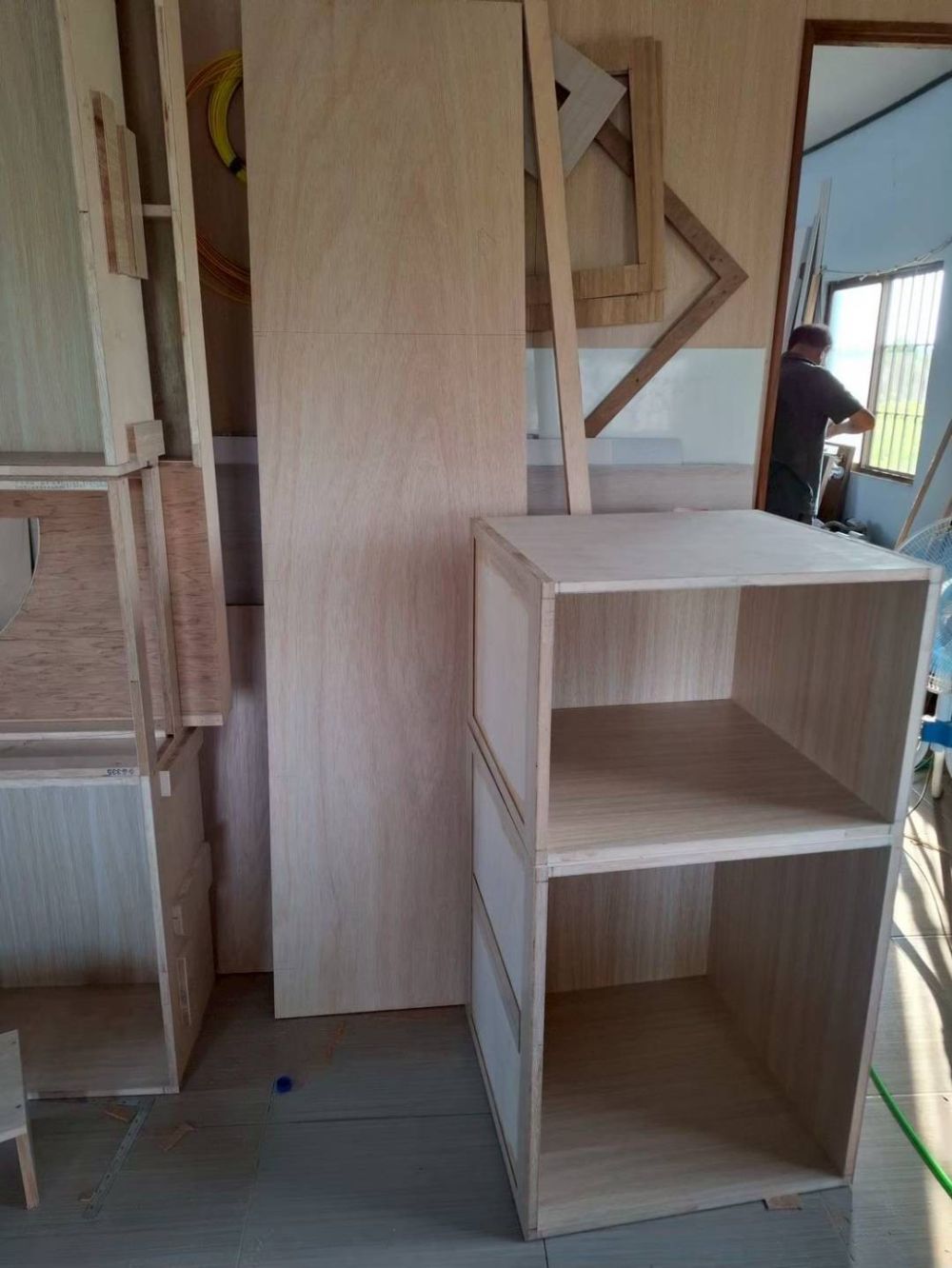

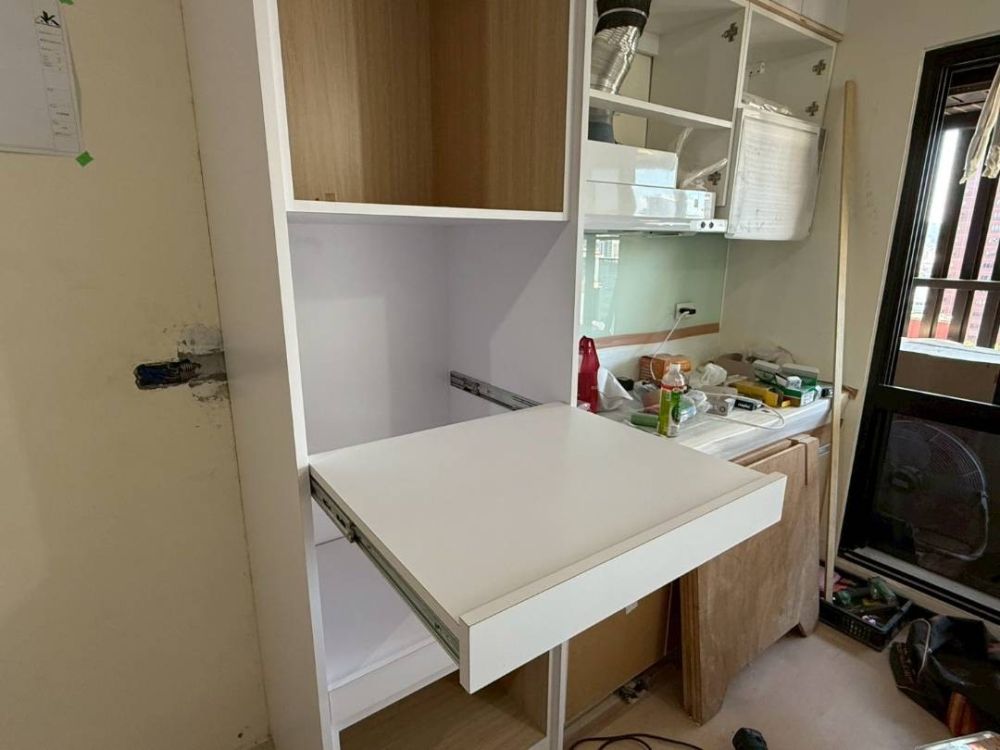

114/05/23 1.繪圖牆面施作 2.藝術塗料施作
114/05/22 1.繪圖牆面施作 2.藝術塗料施作前保護

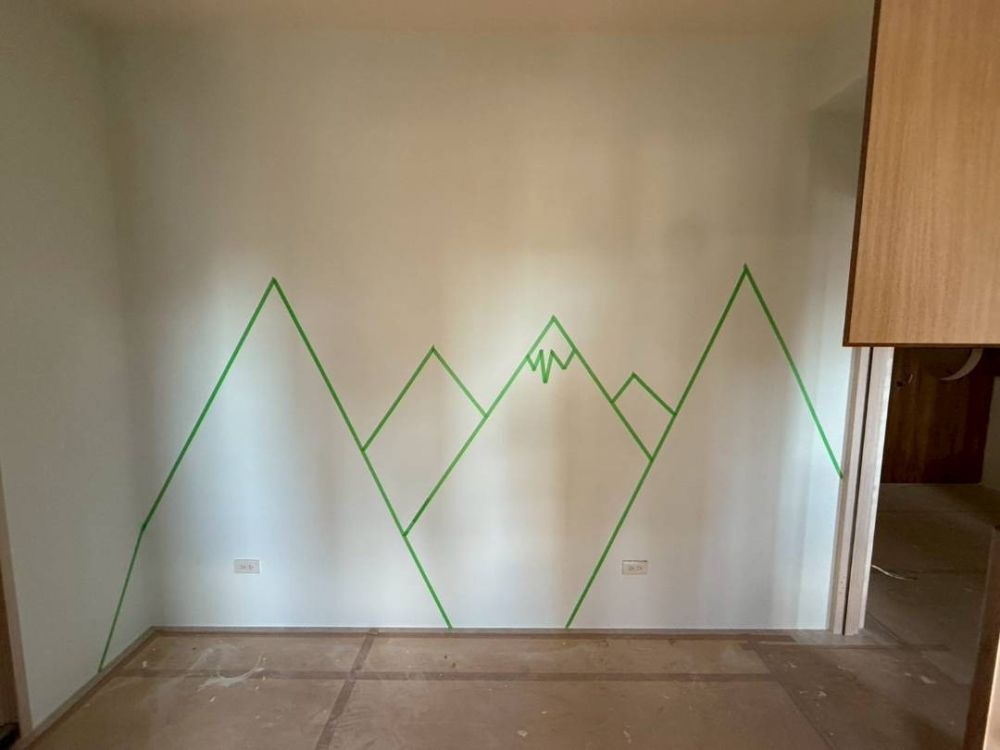

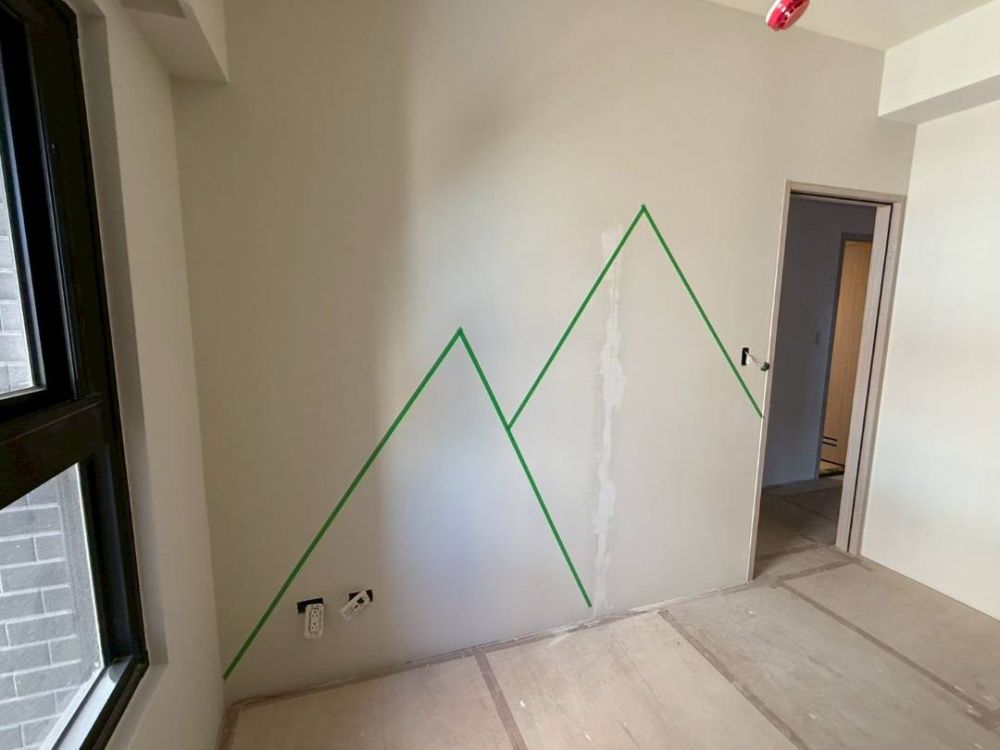

114/05/21 1.繪圖牆面放樣

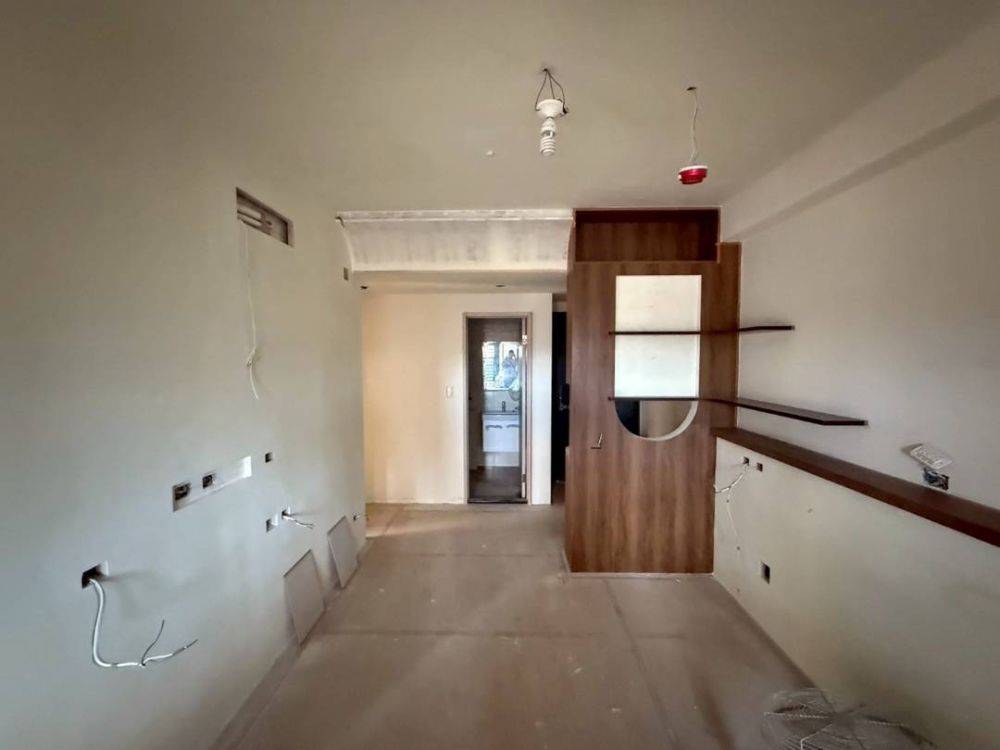

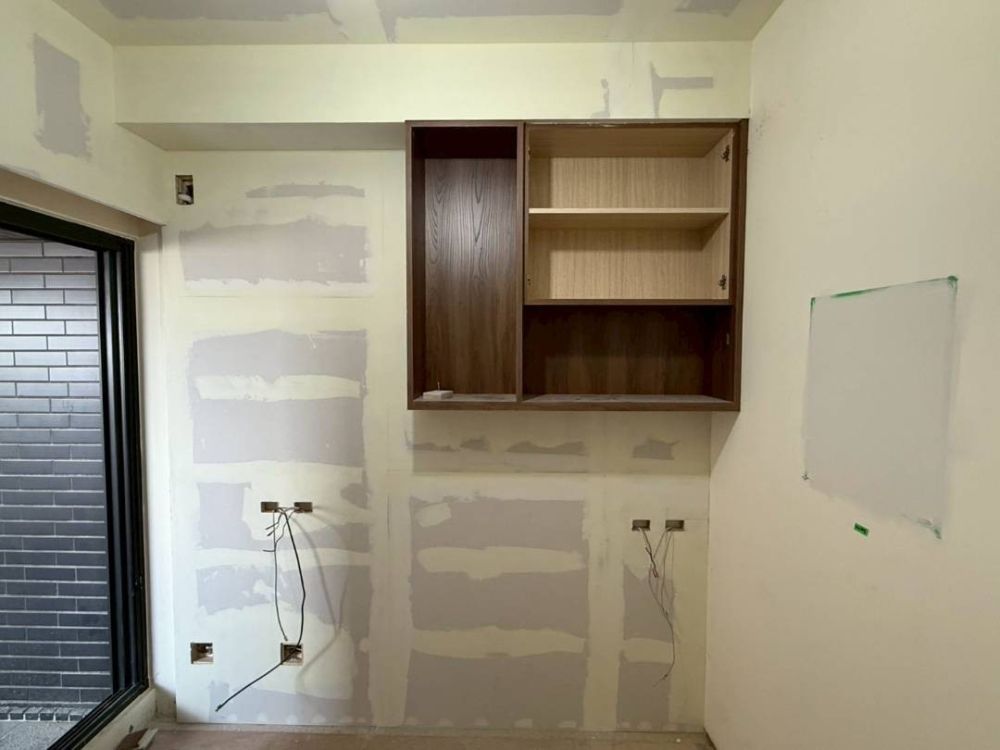

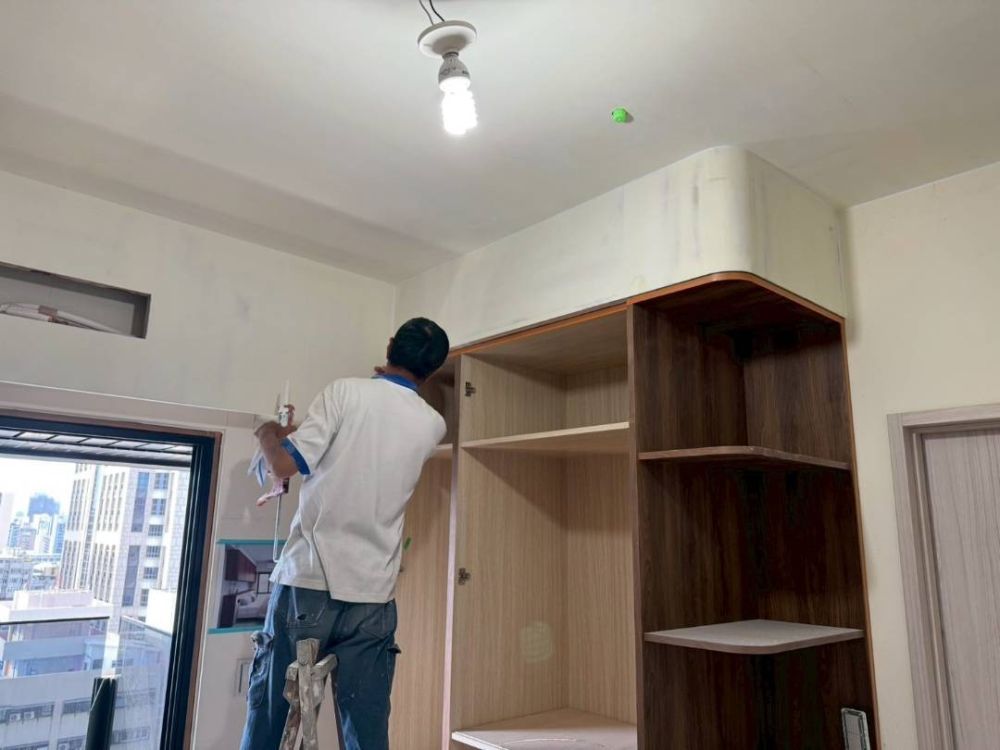

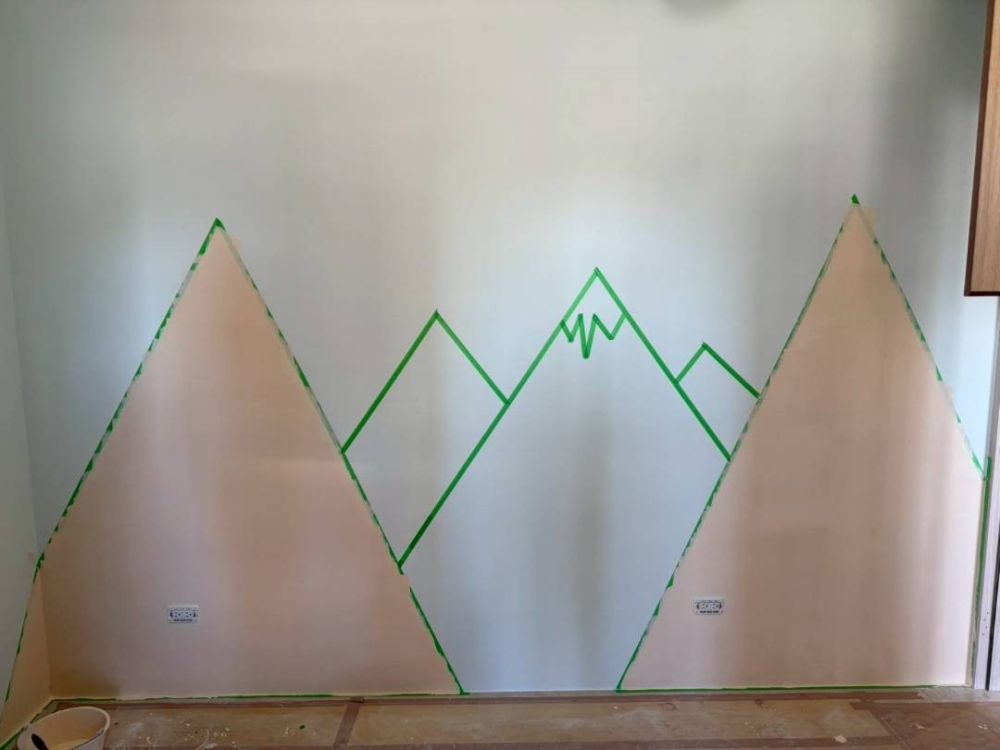

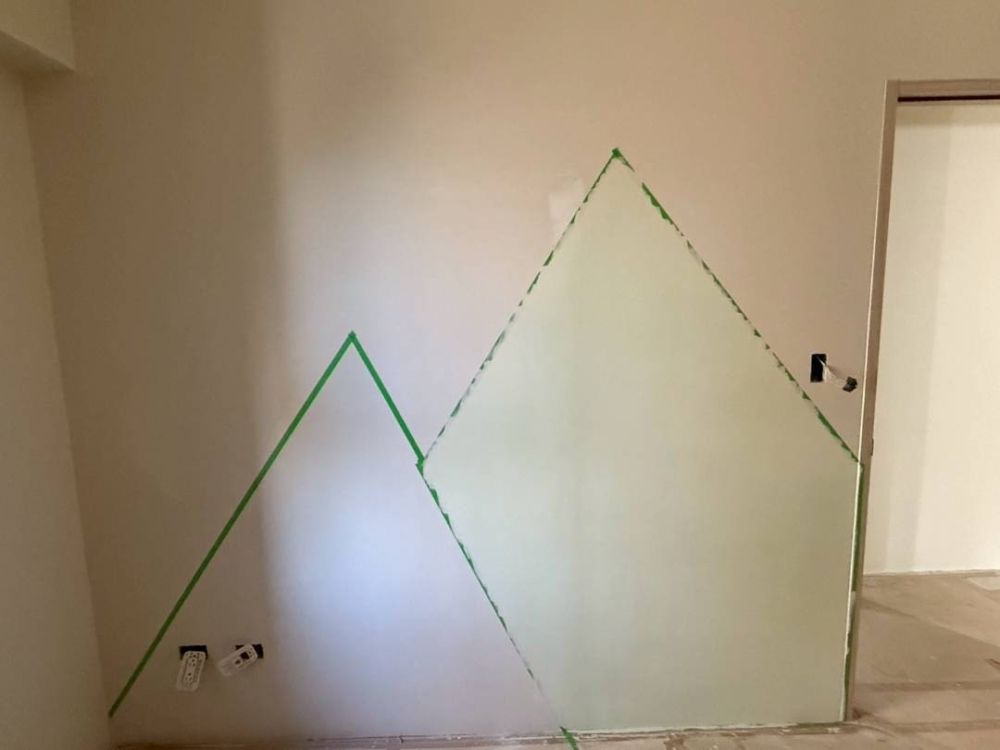

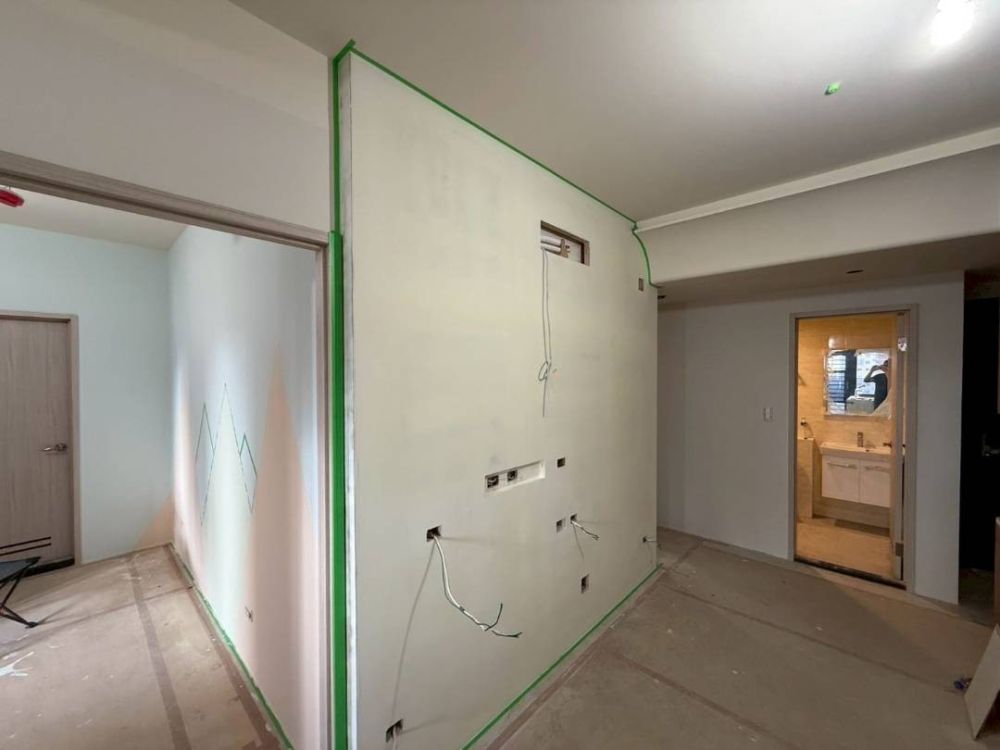

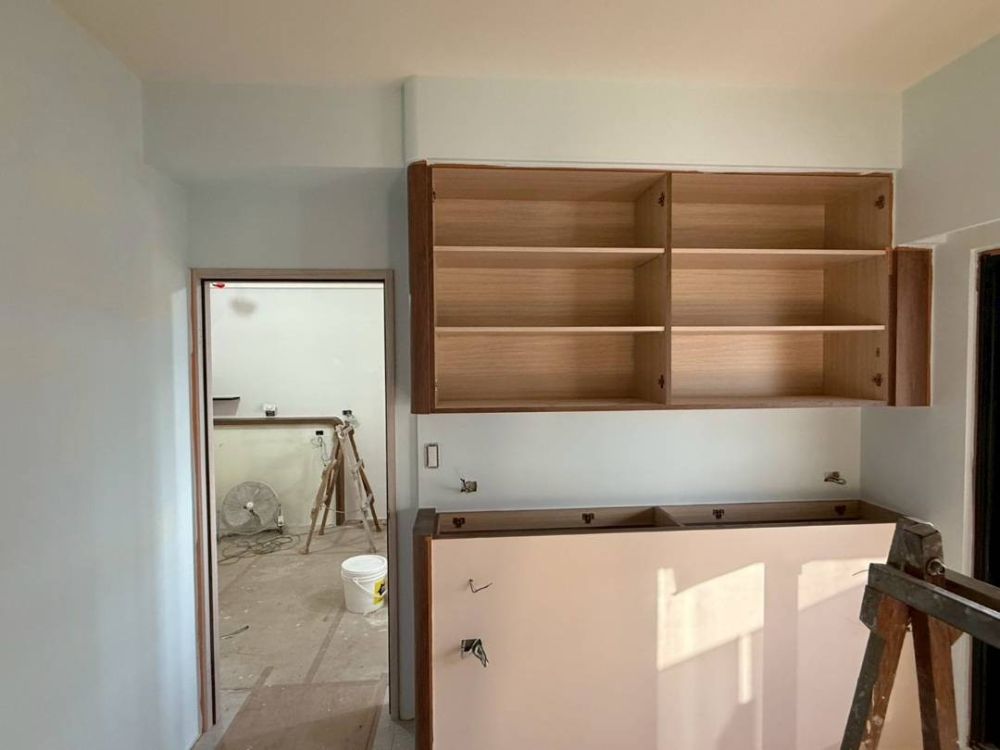

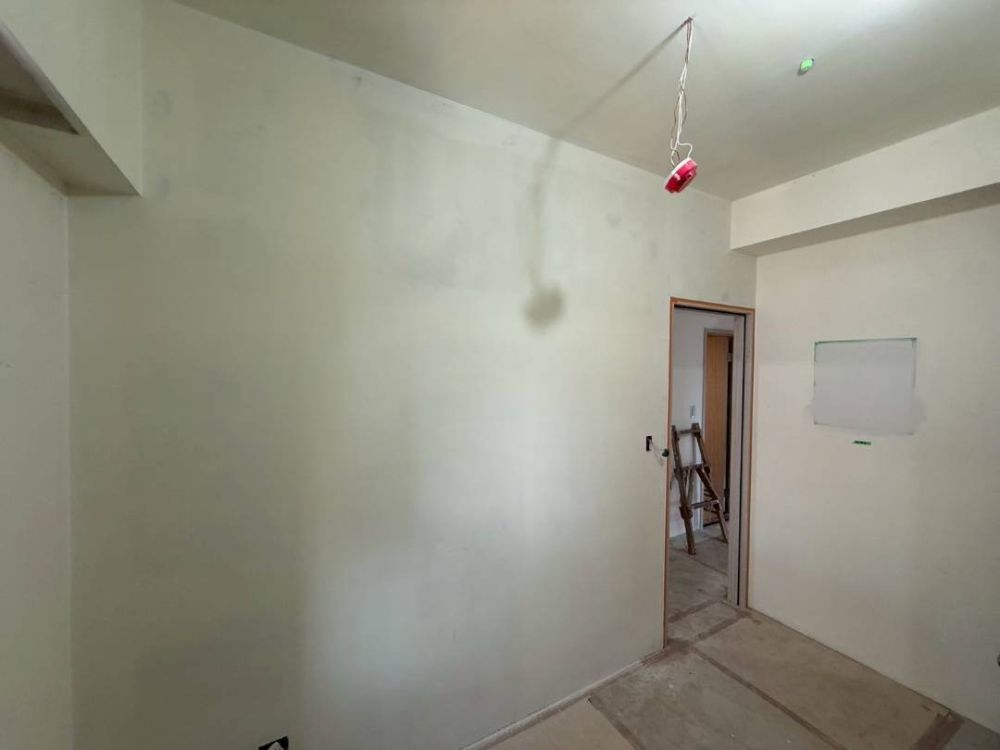

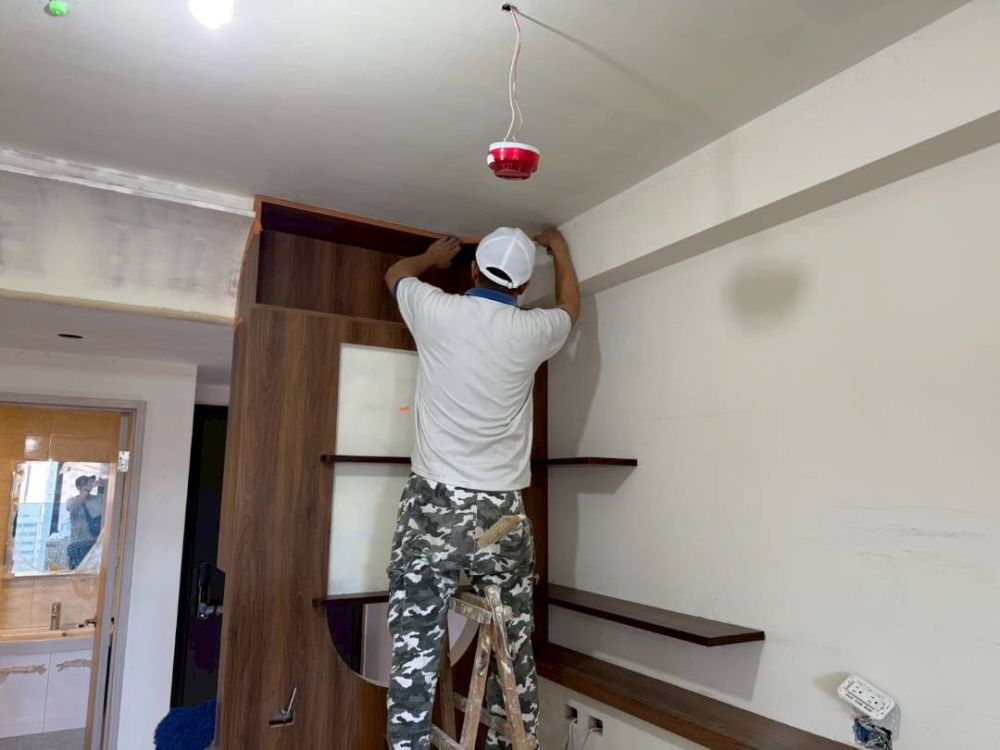

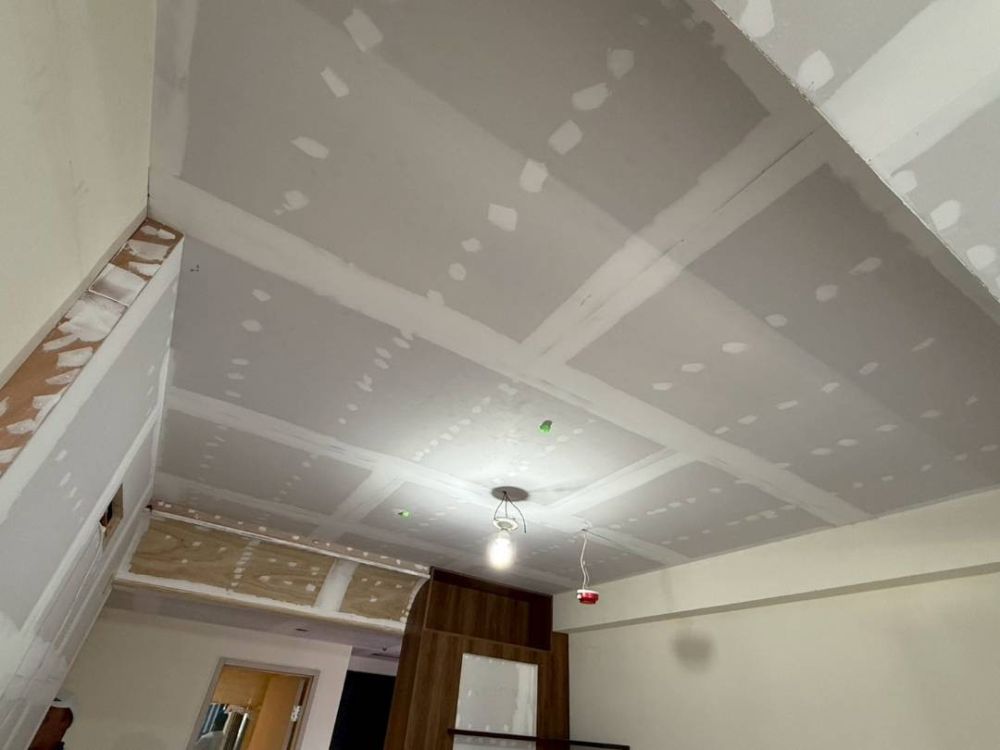

114/05/20 1.油漆底塗施作後局部修補 2.第2次上色

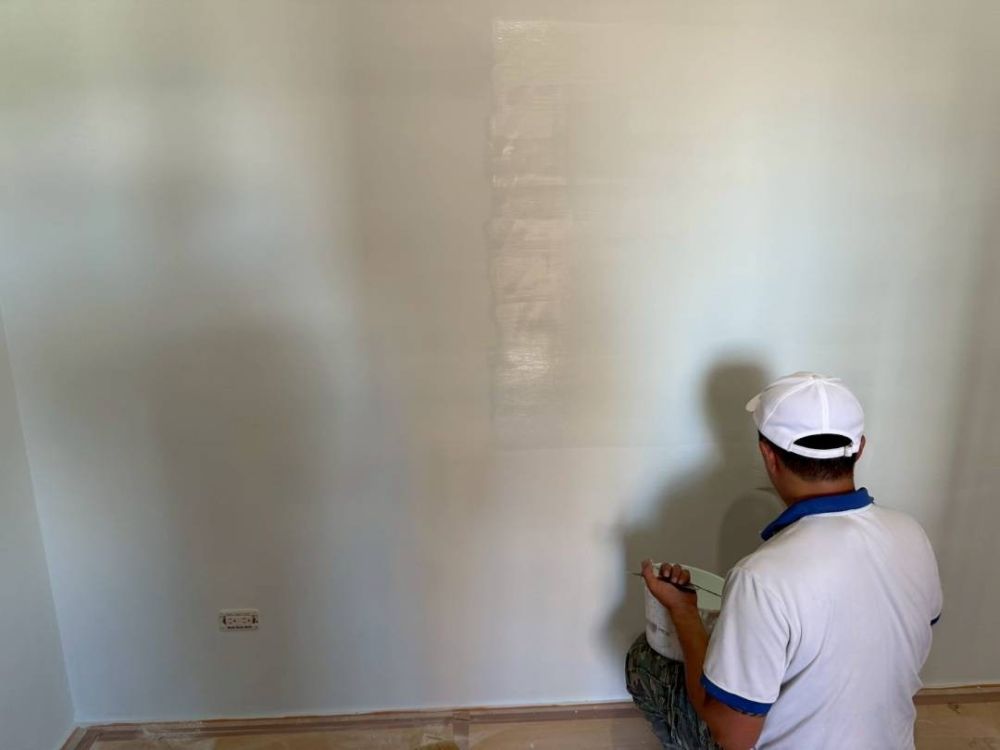

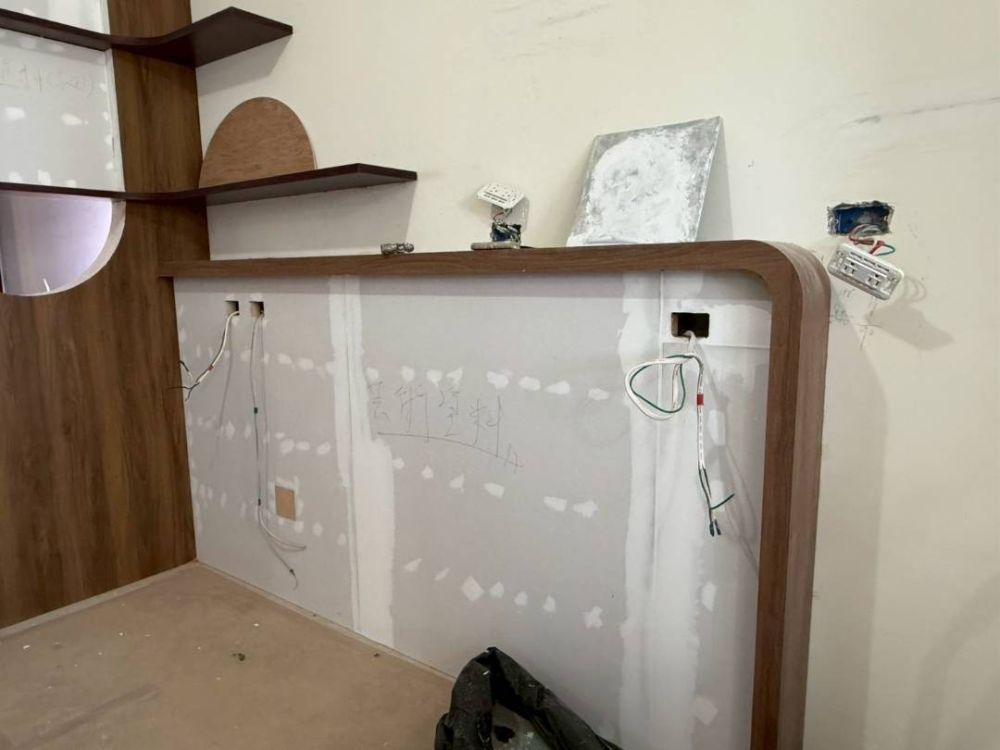

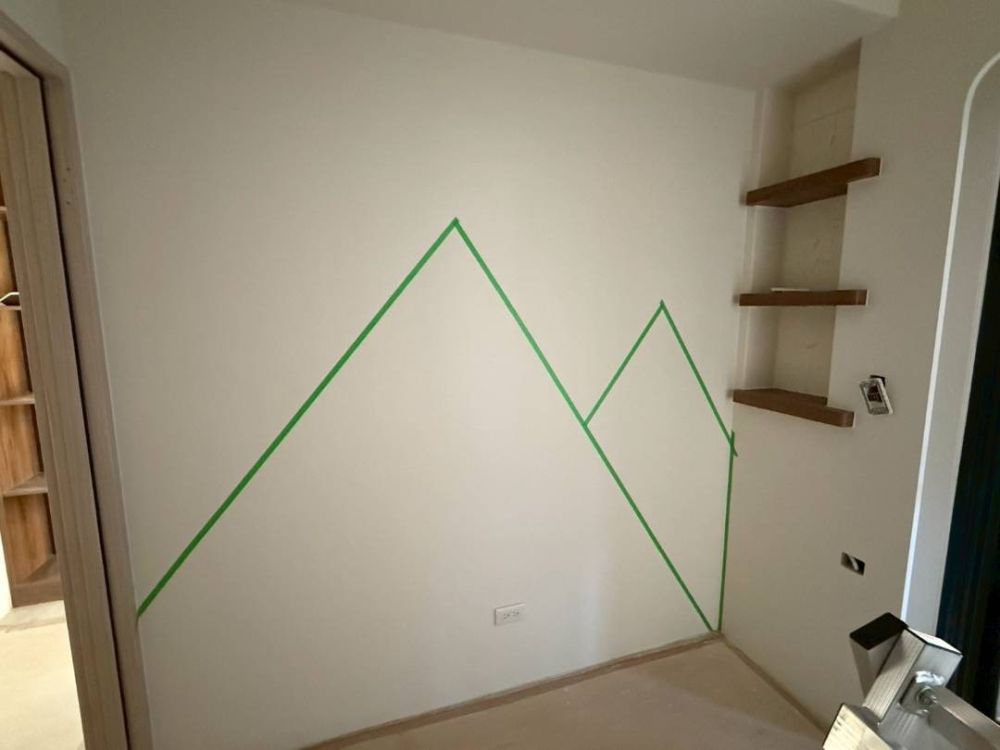

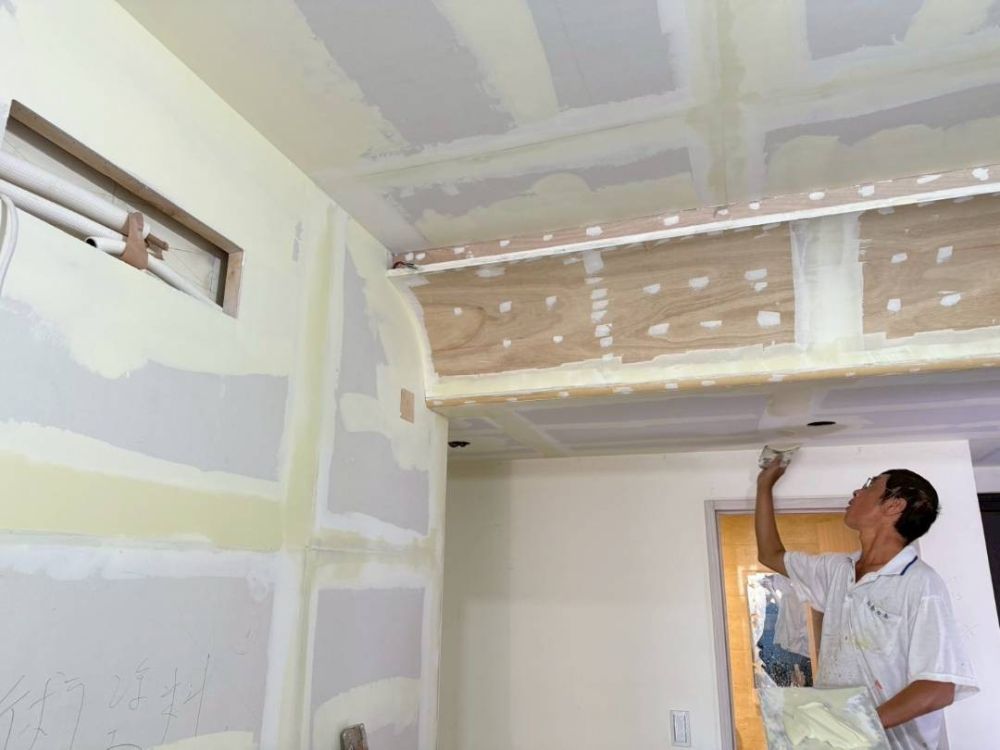

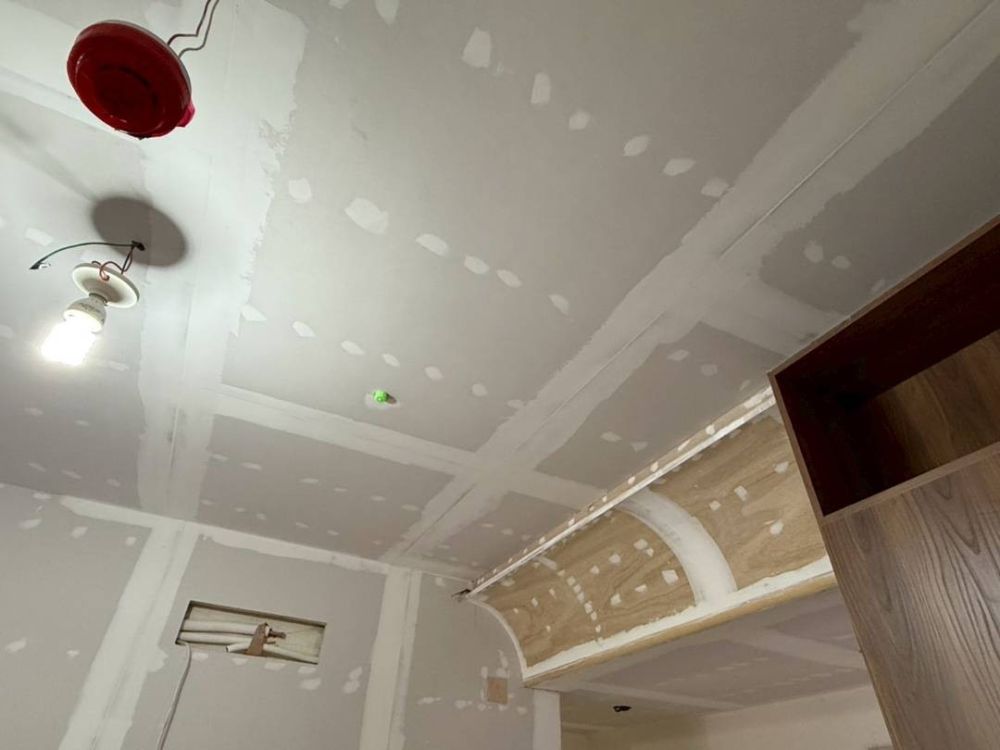

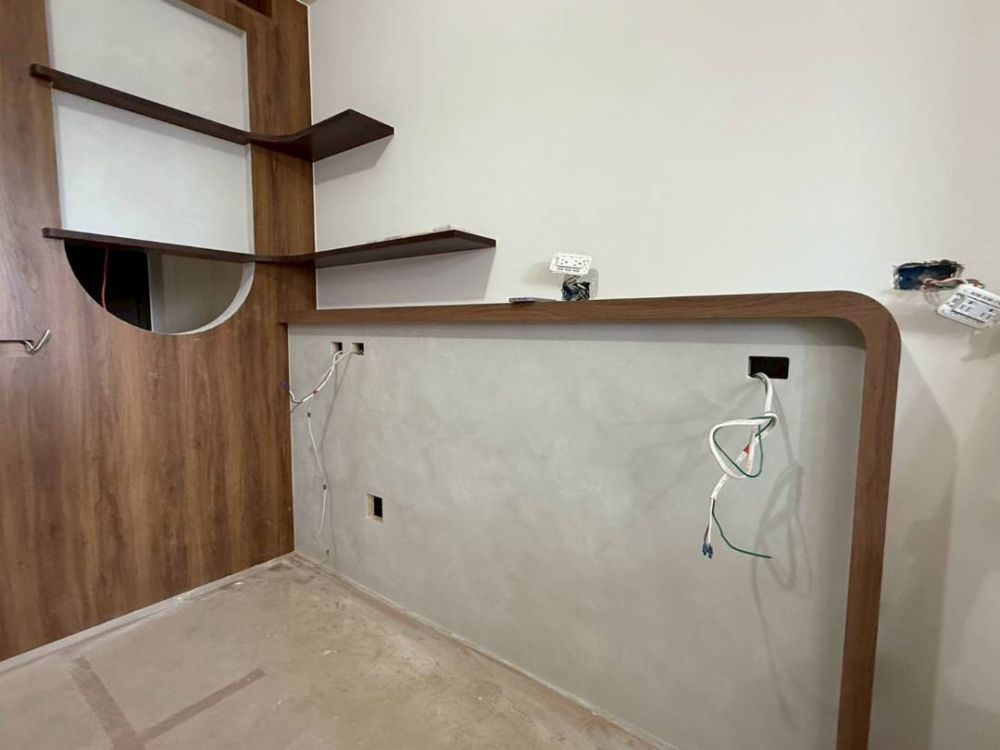

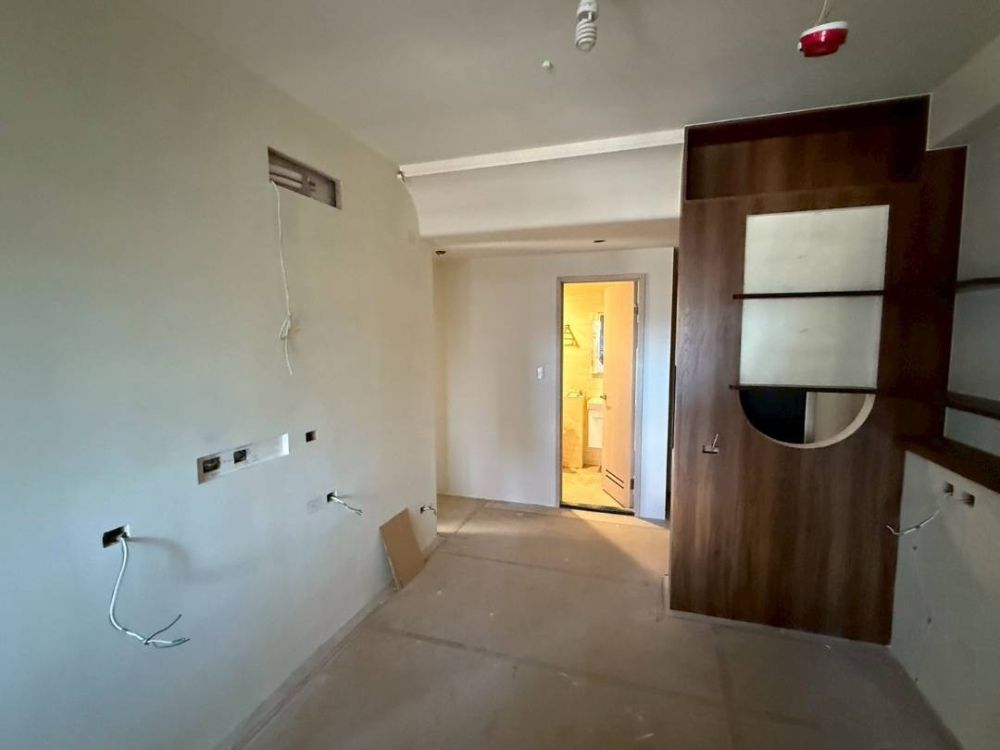

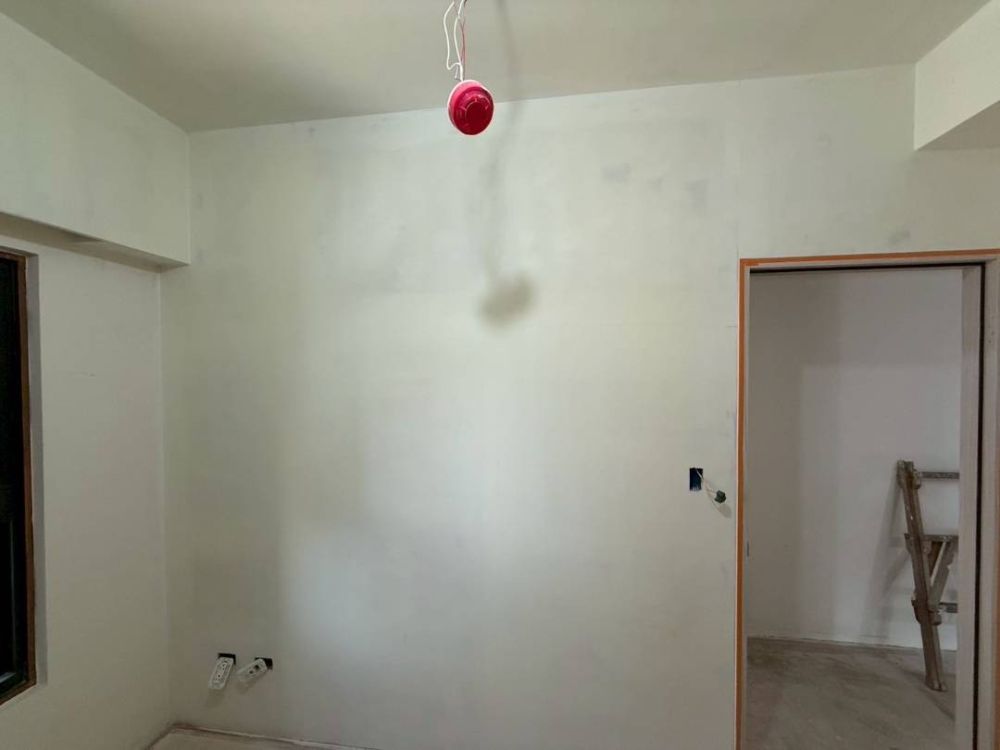

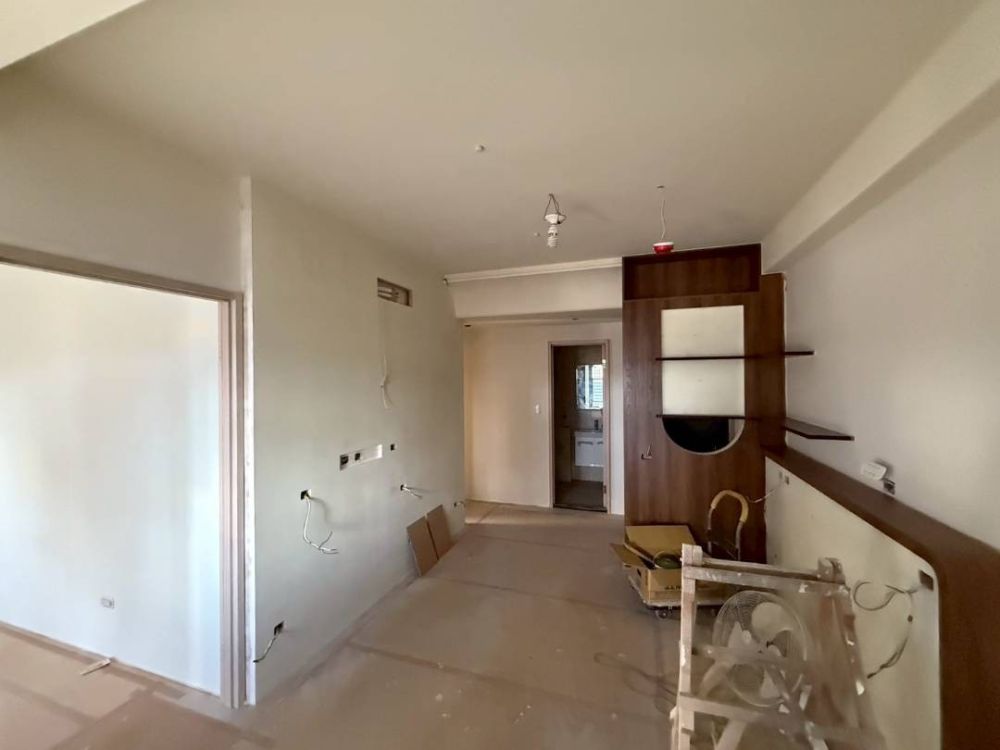

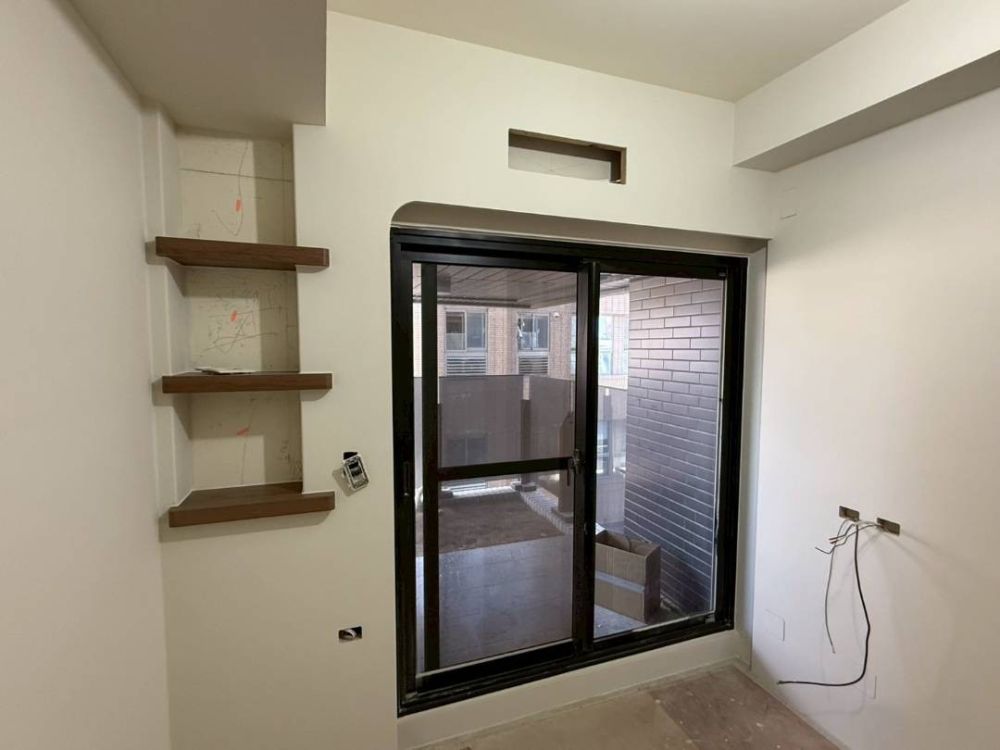

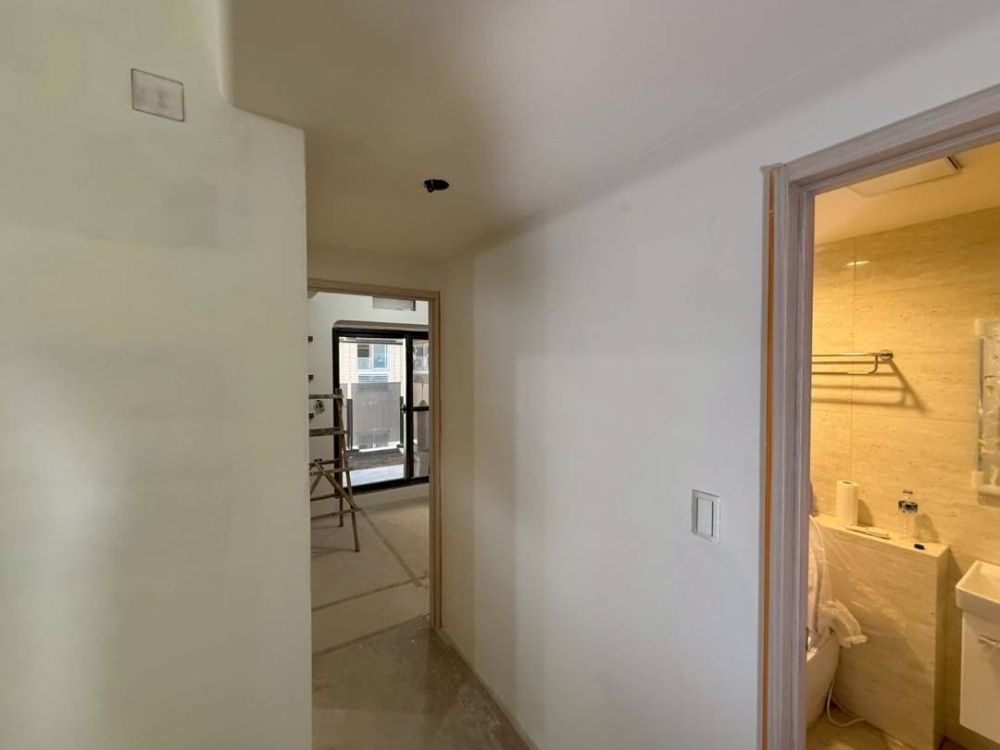

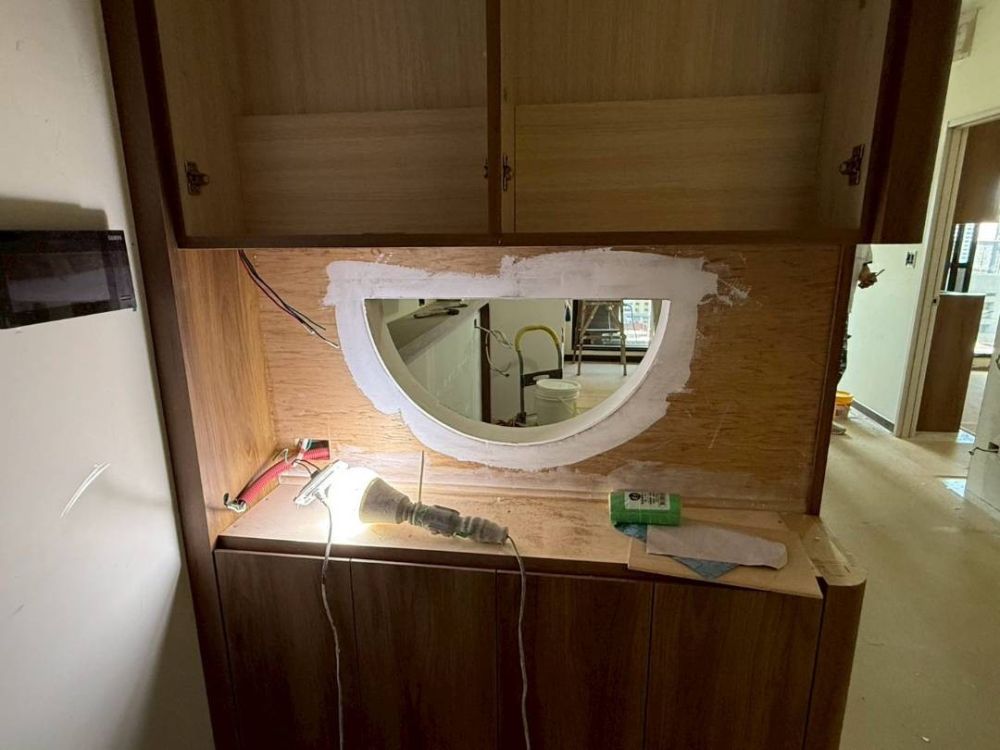

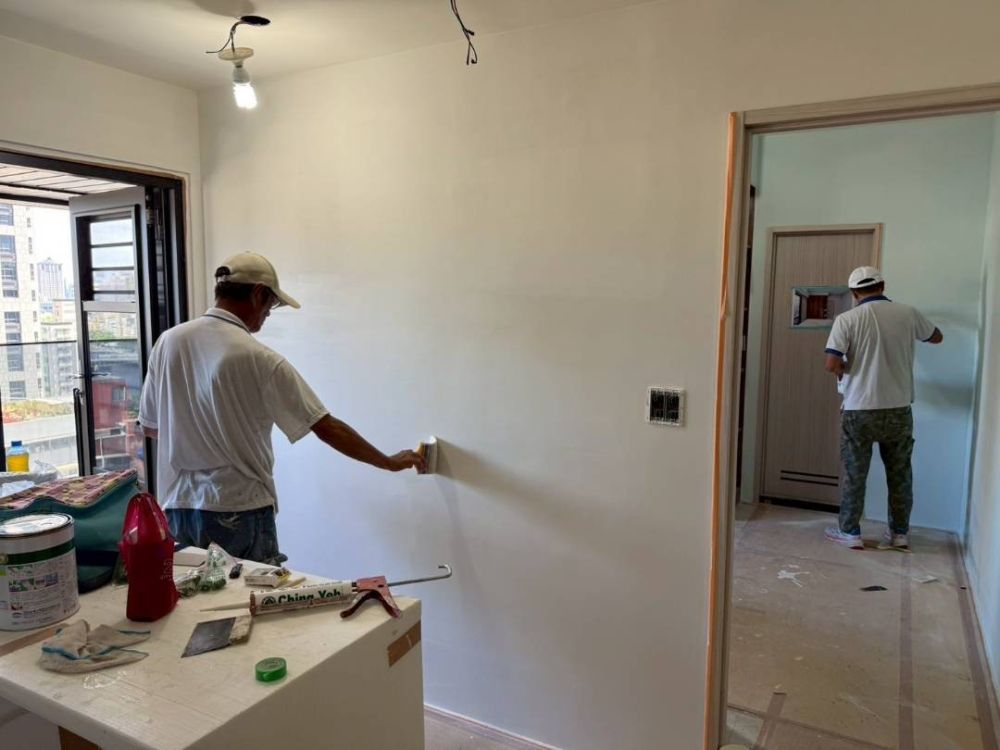

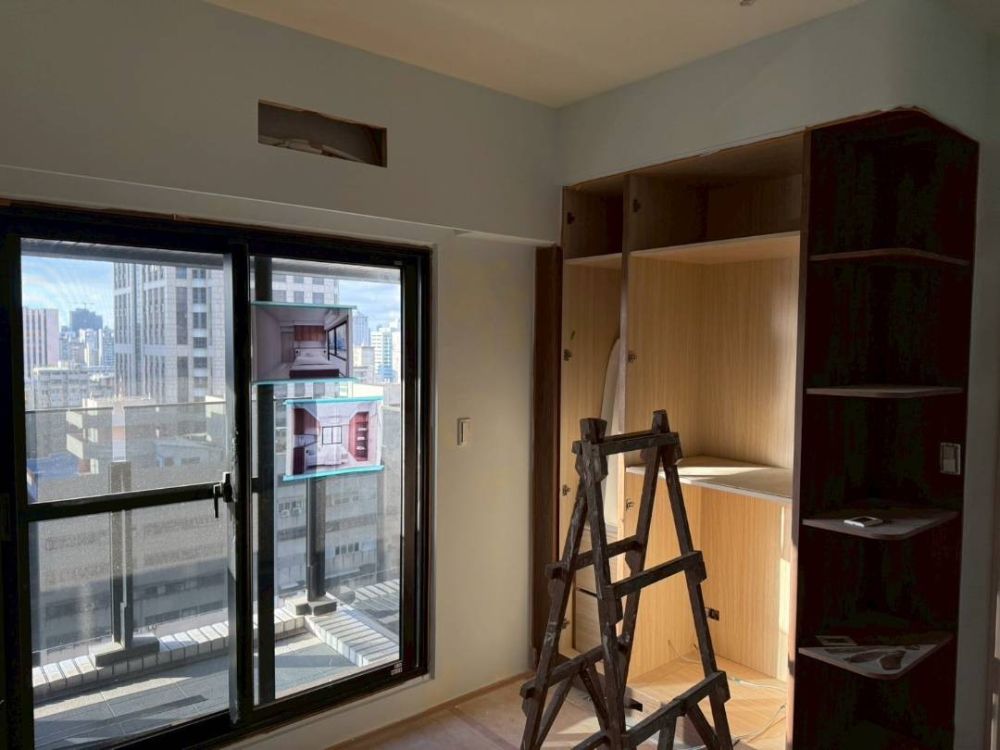

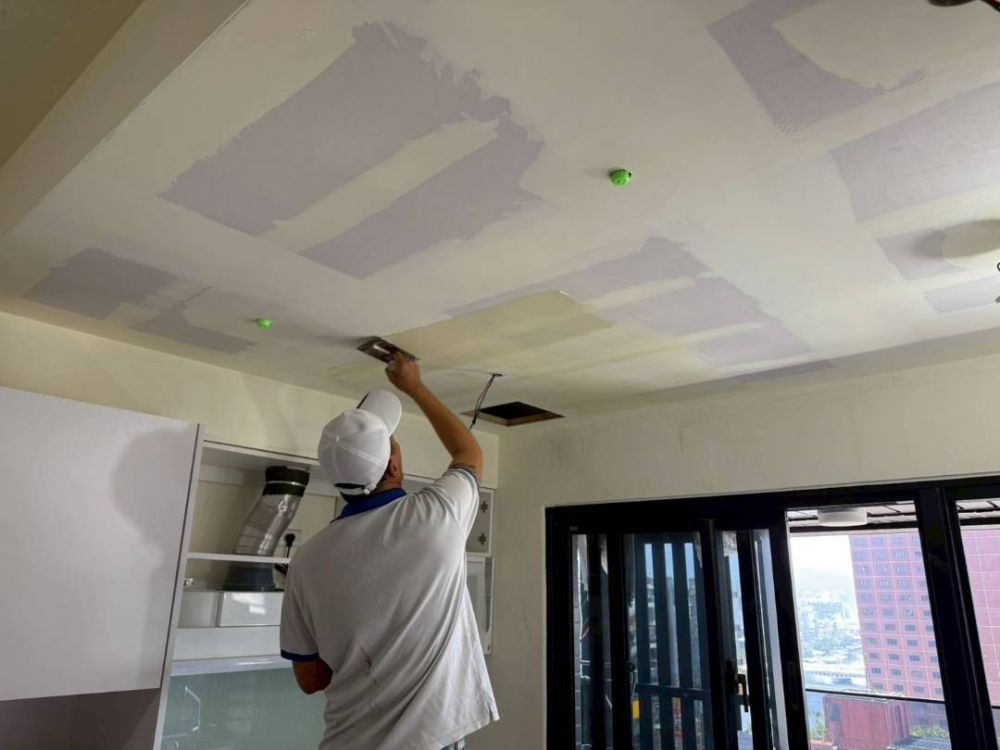

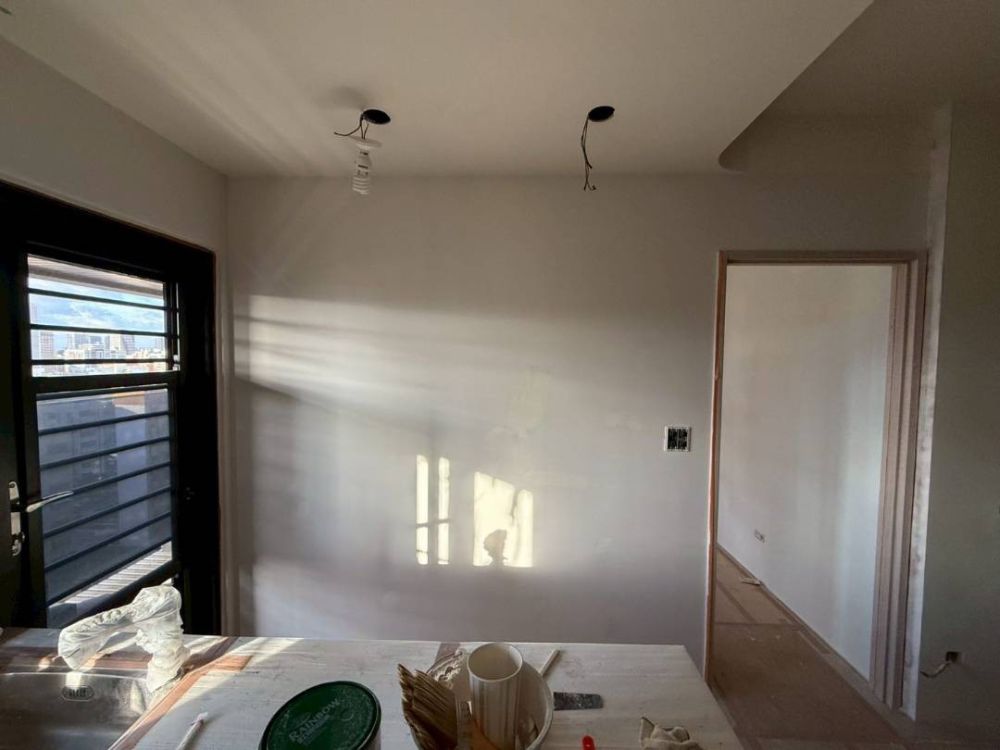

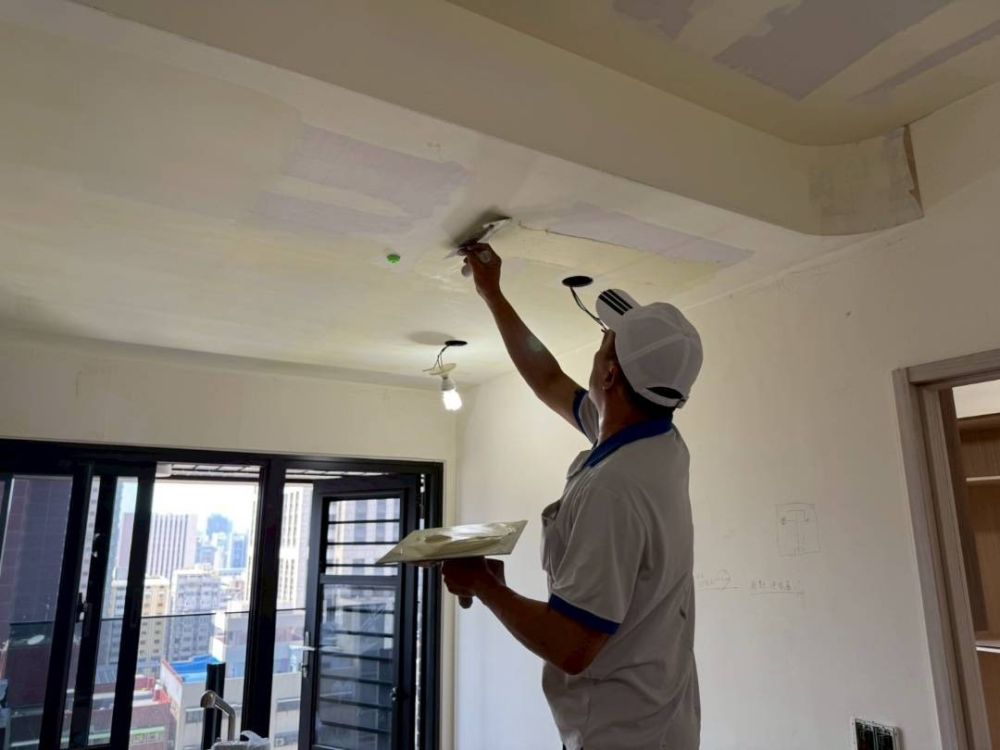

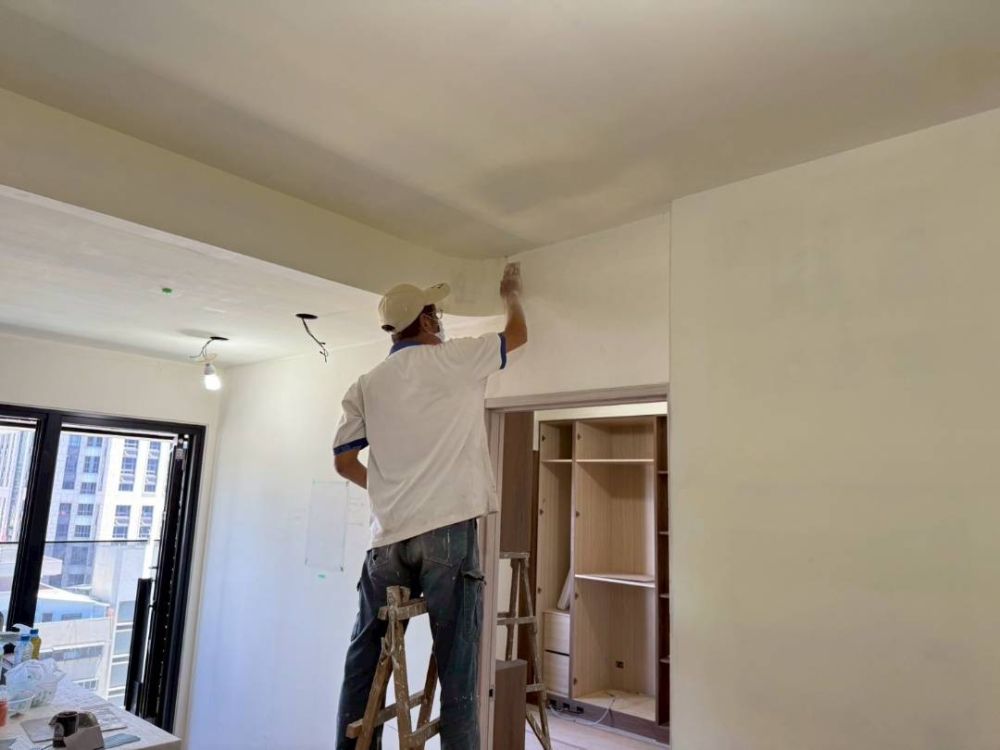

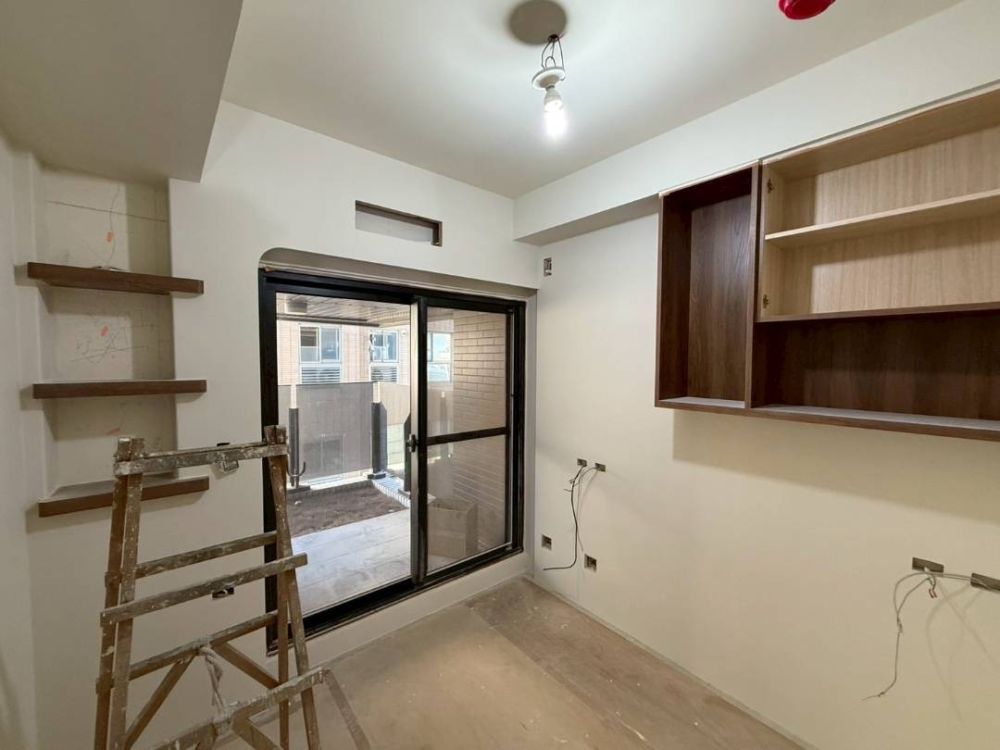

114/05/19 1.油漆底塗施作

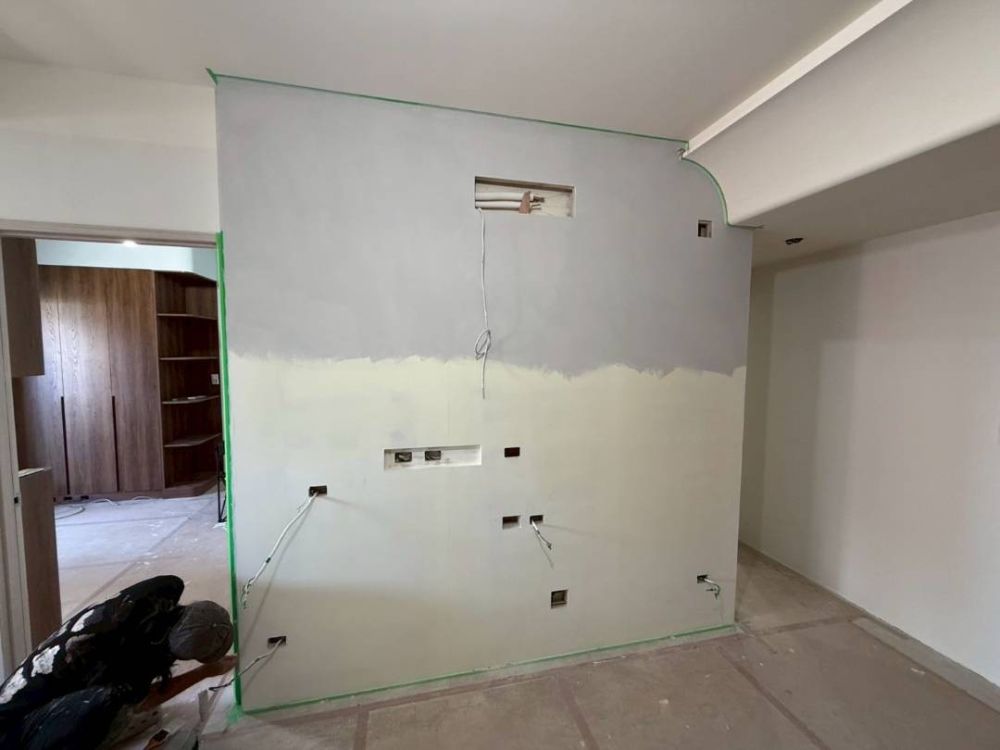

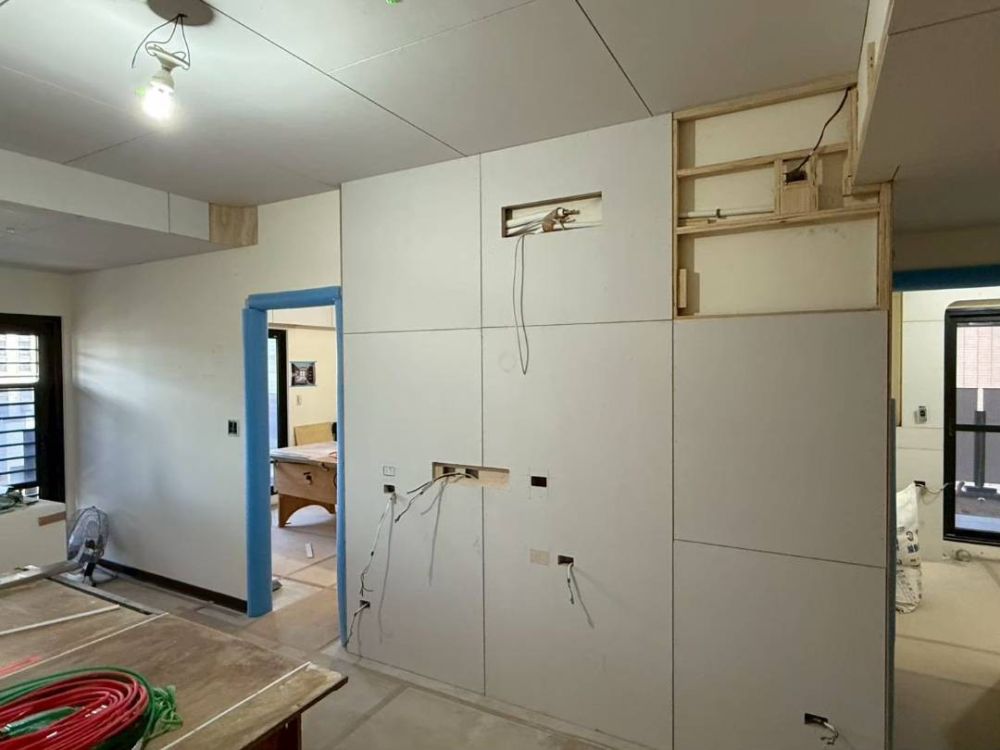

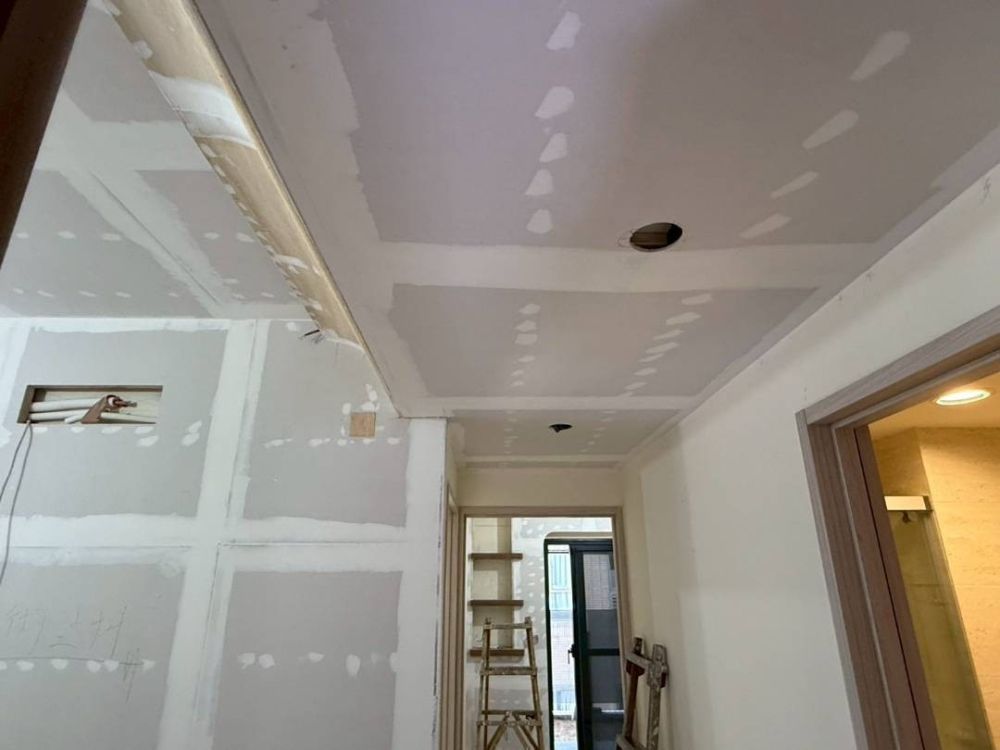

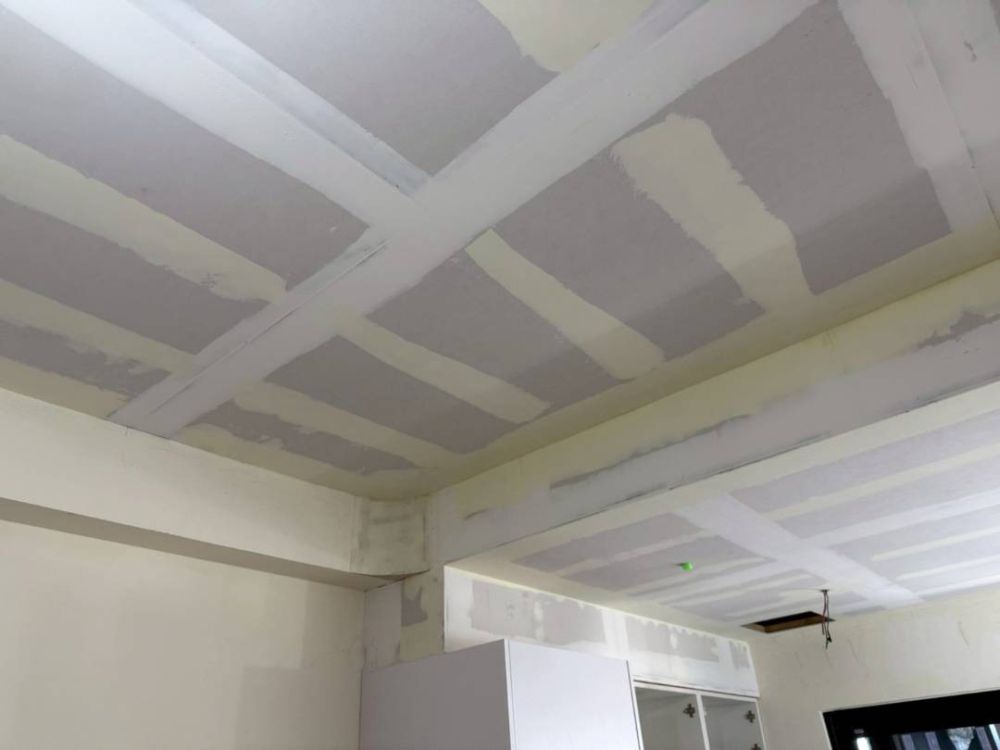

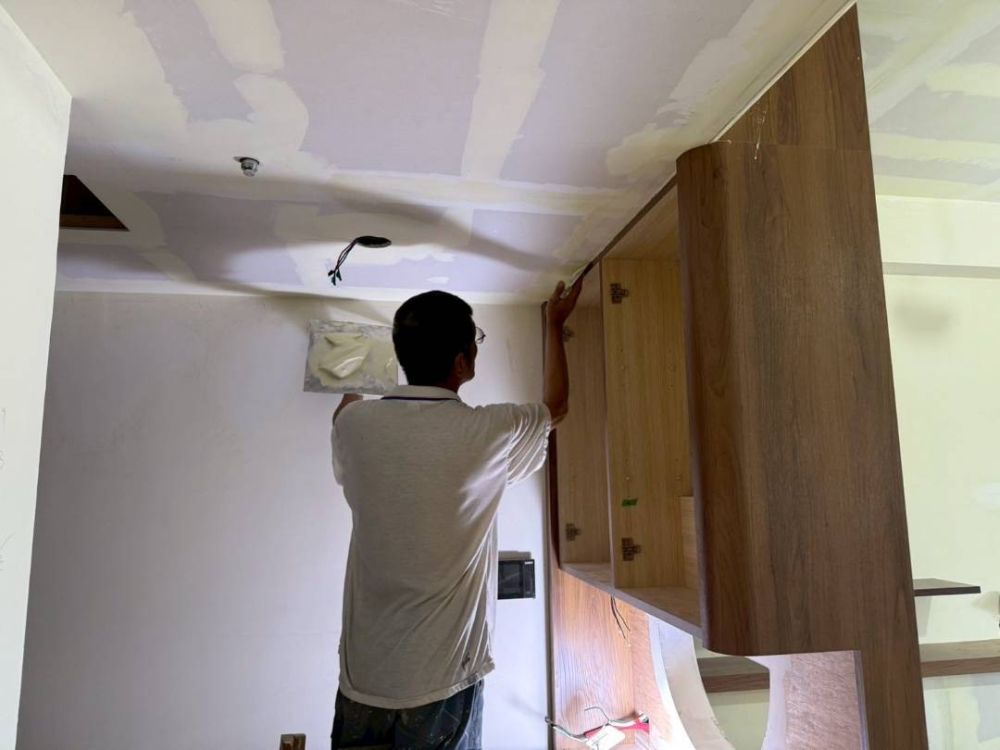

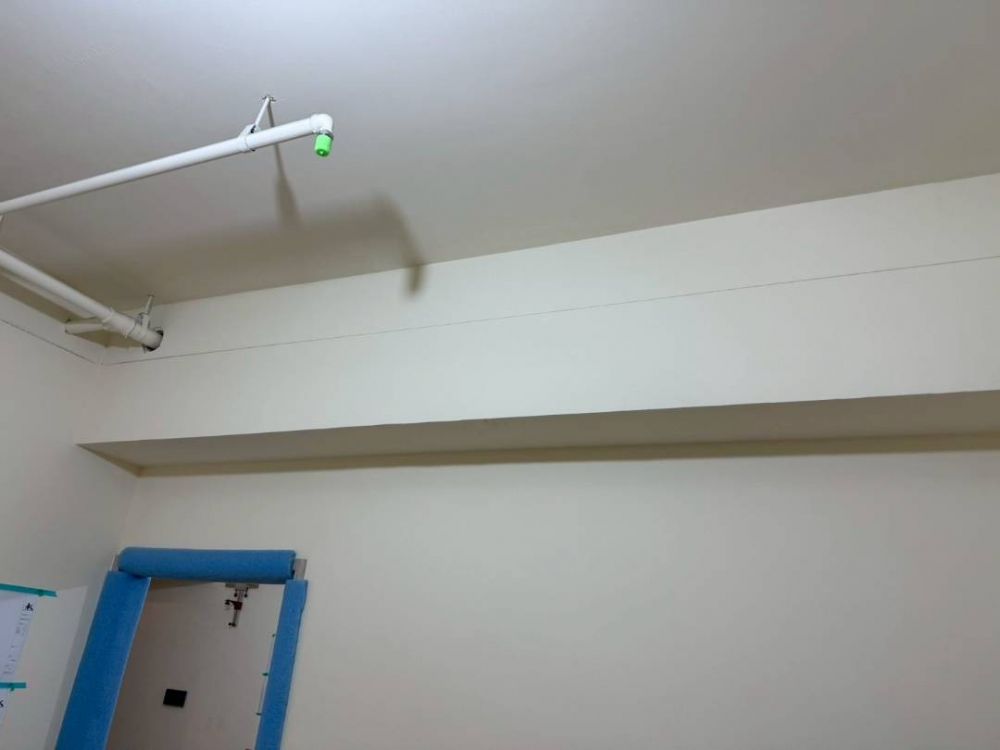

114/05/16 1.天花板及牆面批土研磨 2.陰角打矽利康

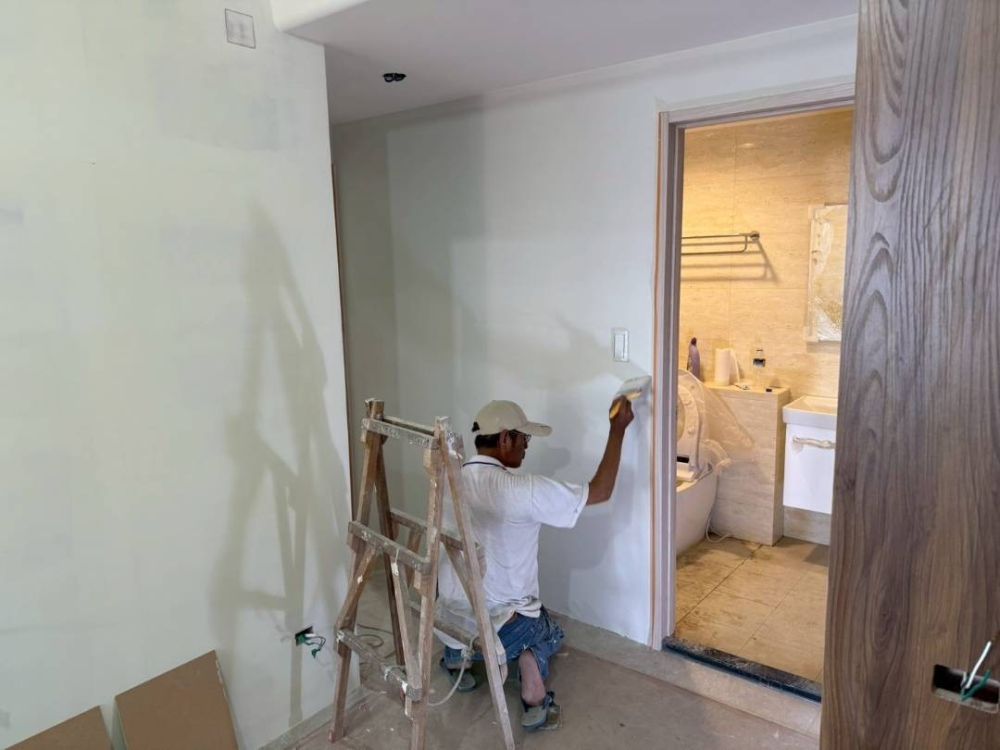

114/05/15 1.天花板及牆面油漆批土(第二次)

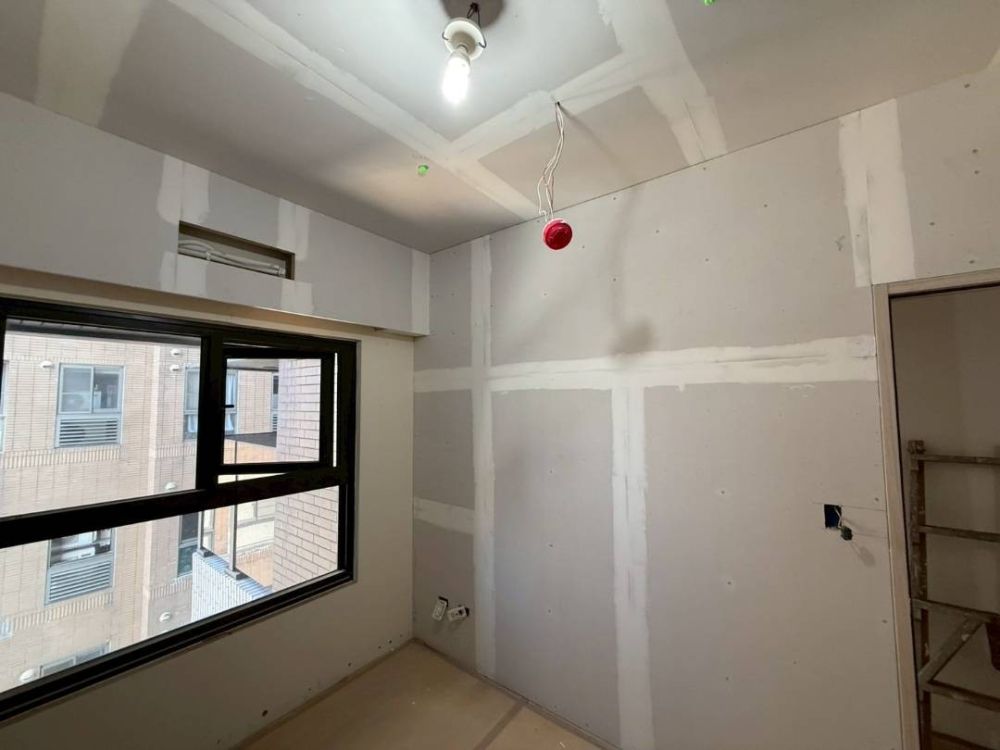

114/05/14 1.天花板及牆面油漆批土上AB膠

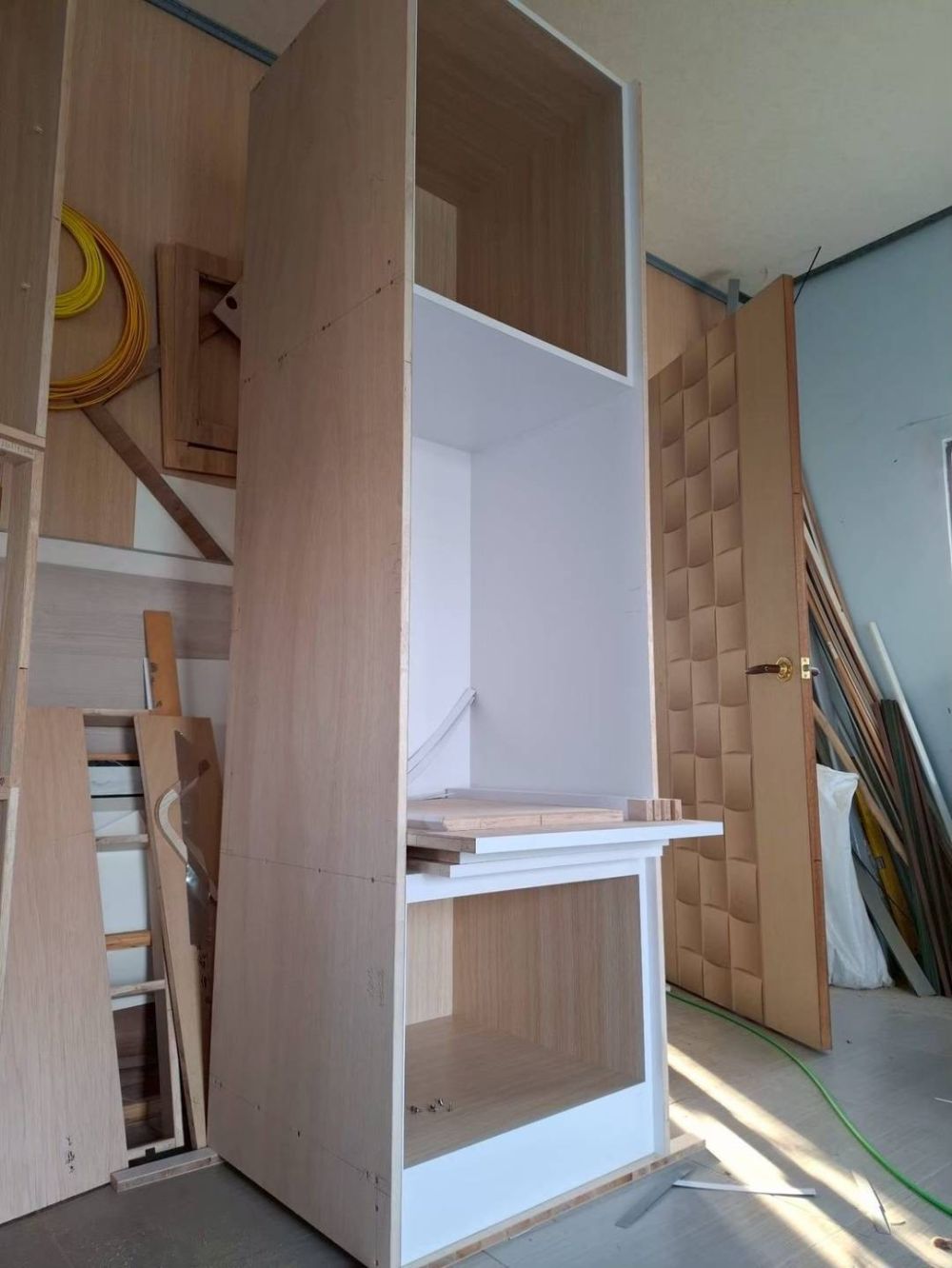

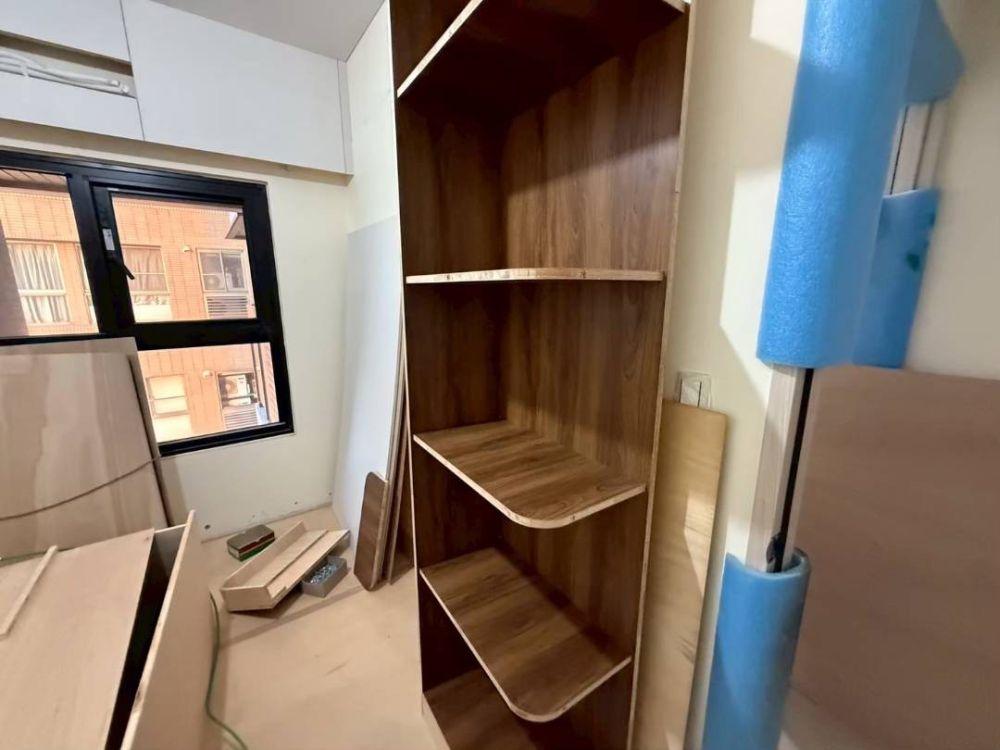

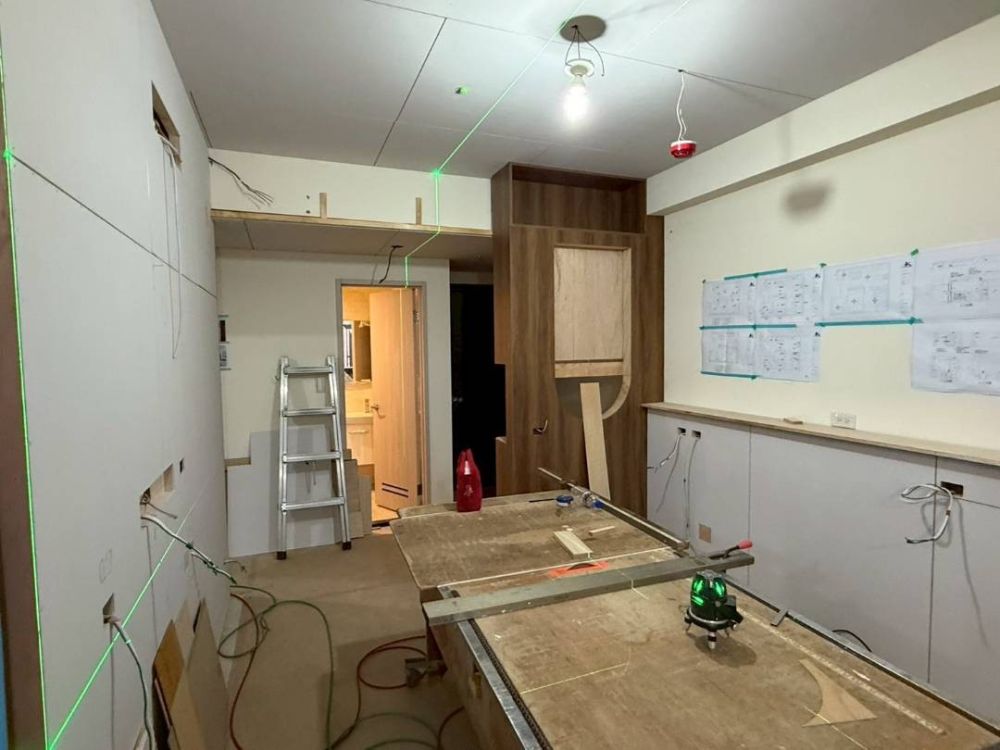

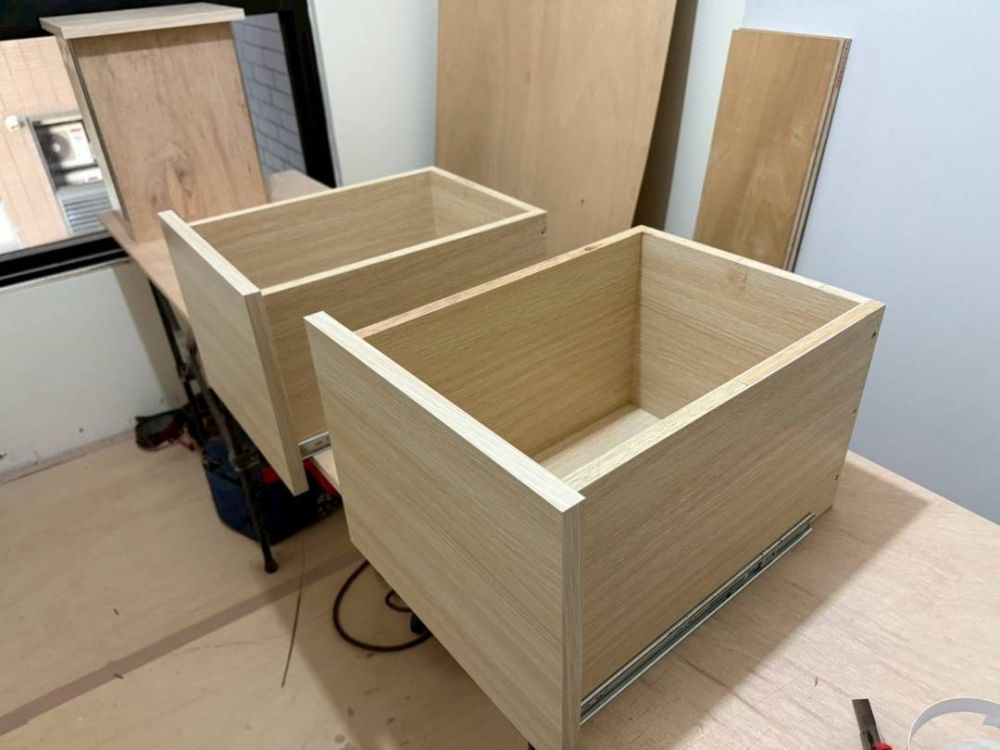

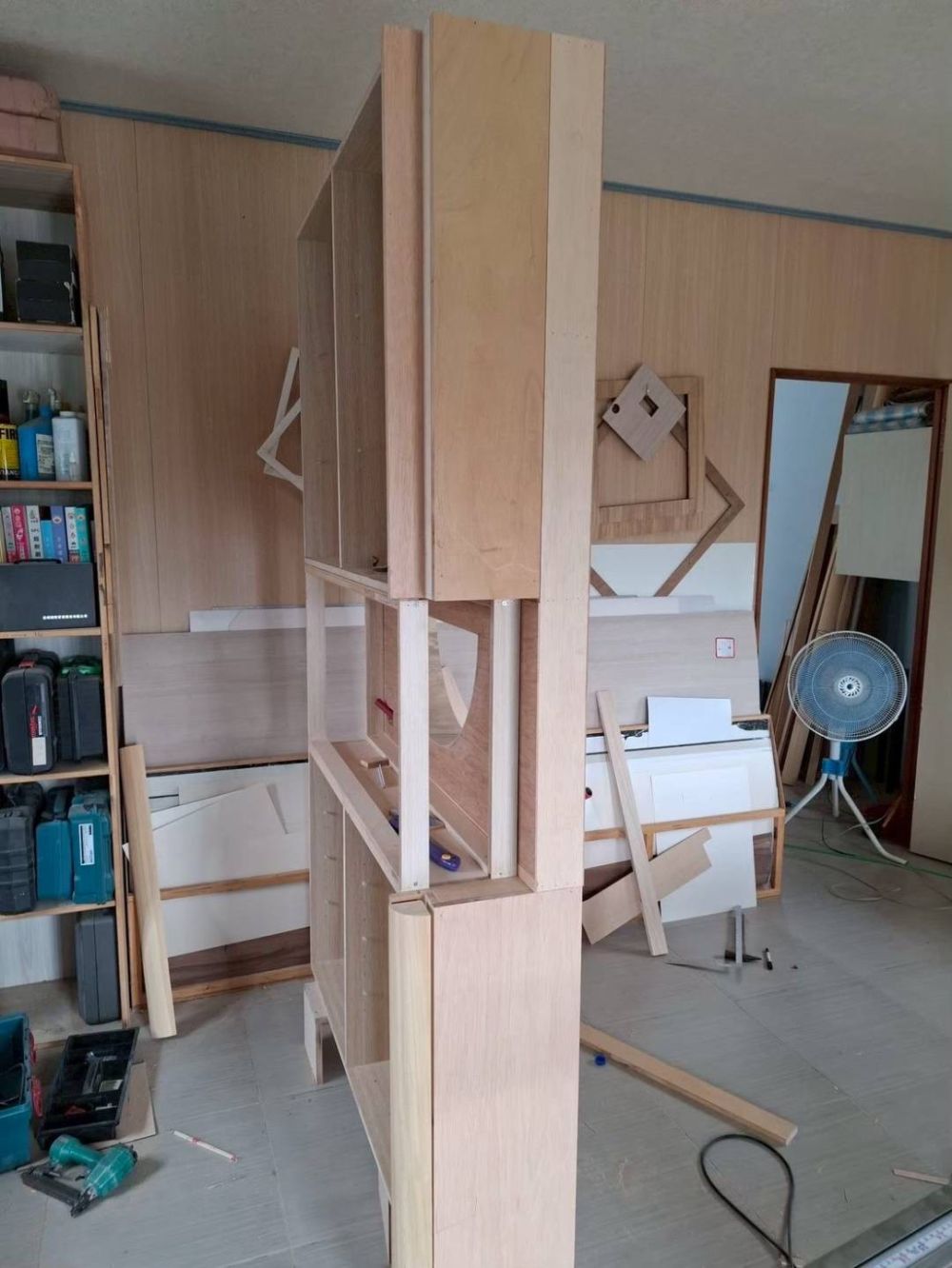

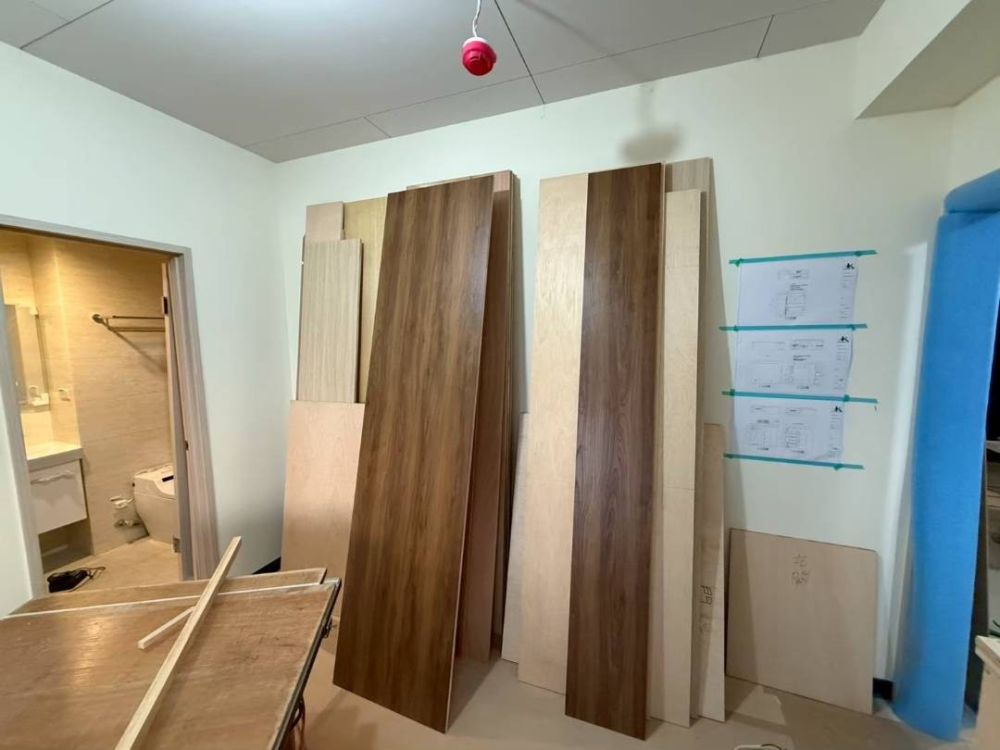

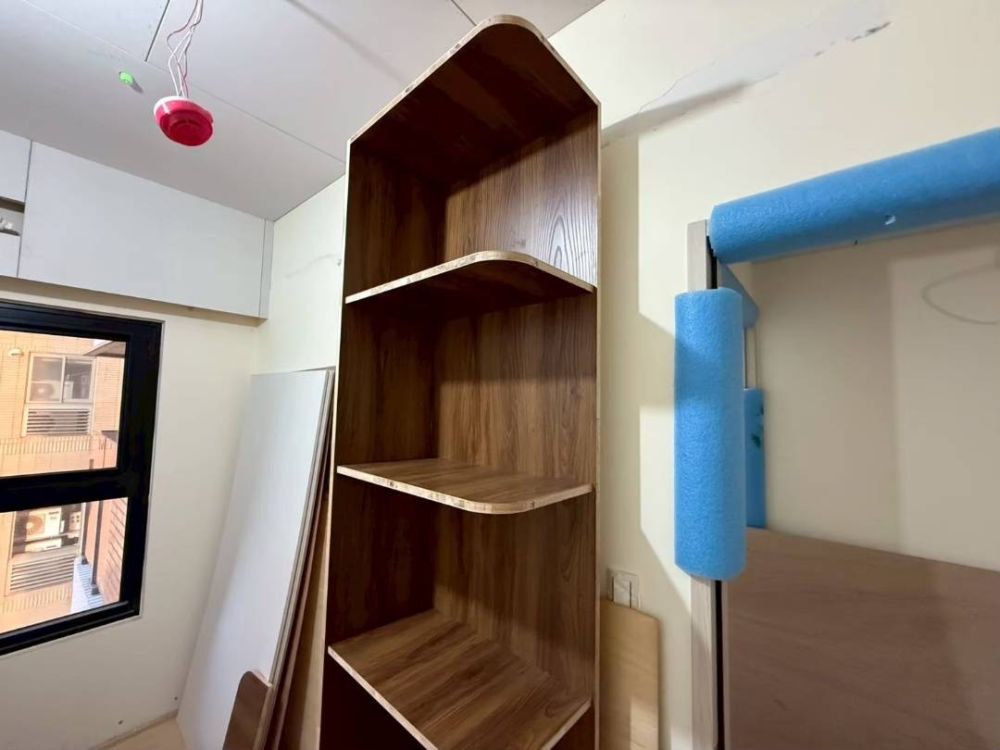

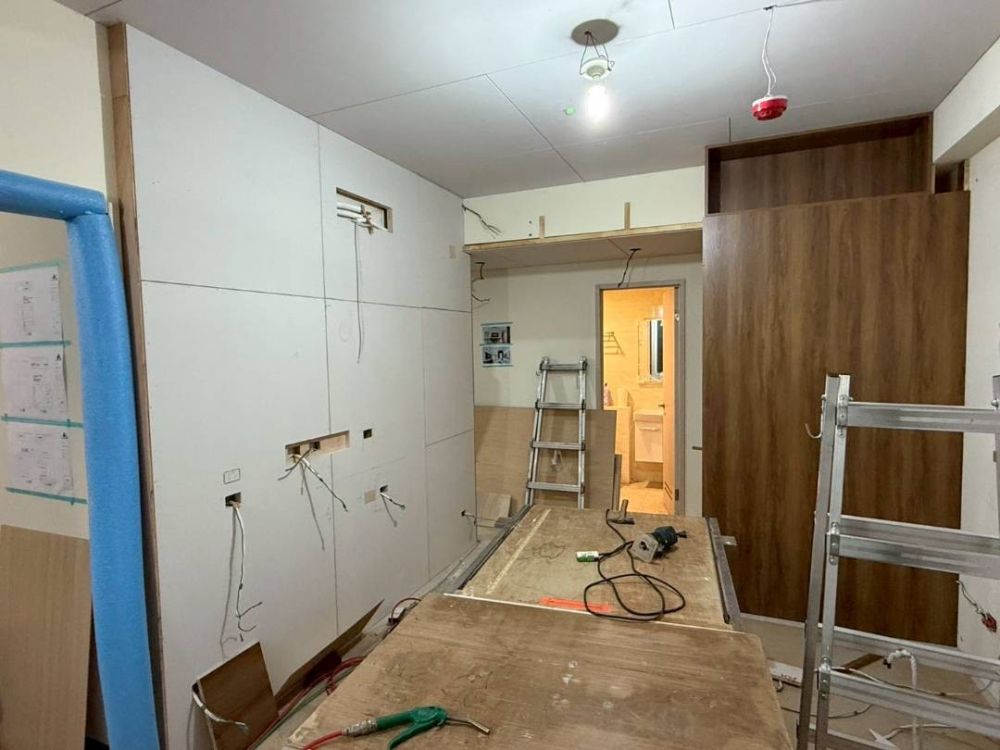

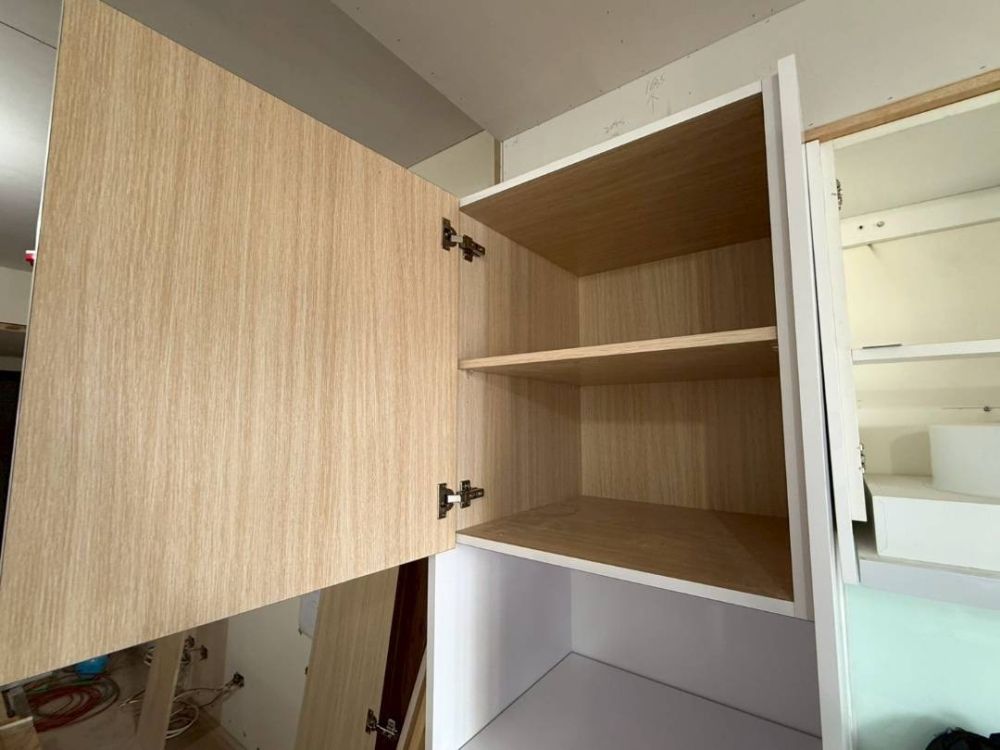

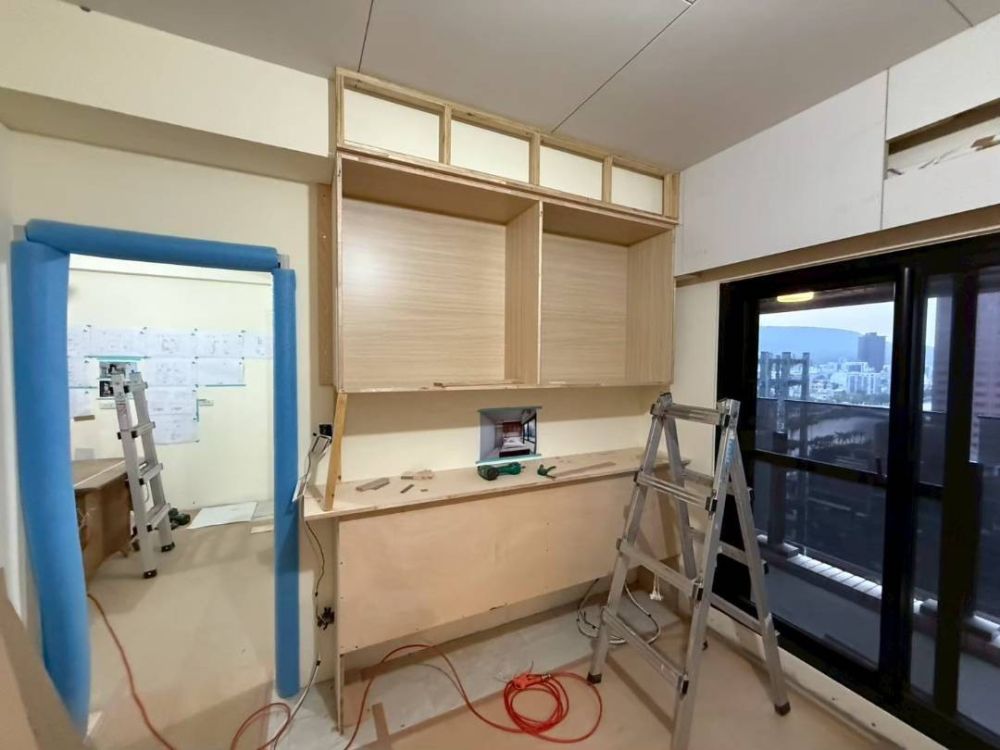

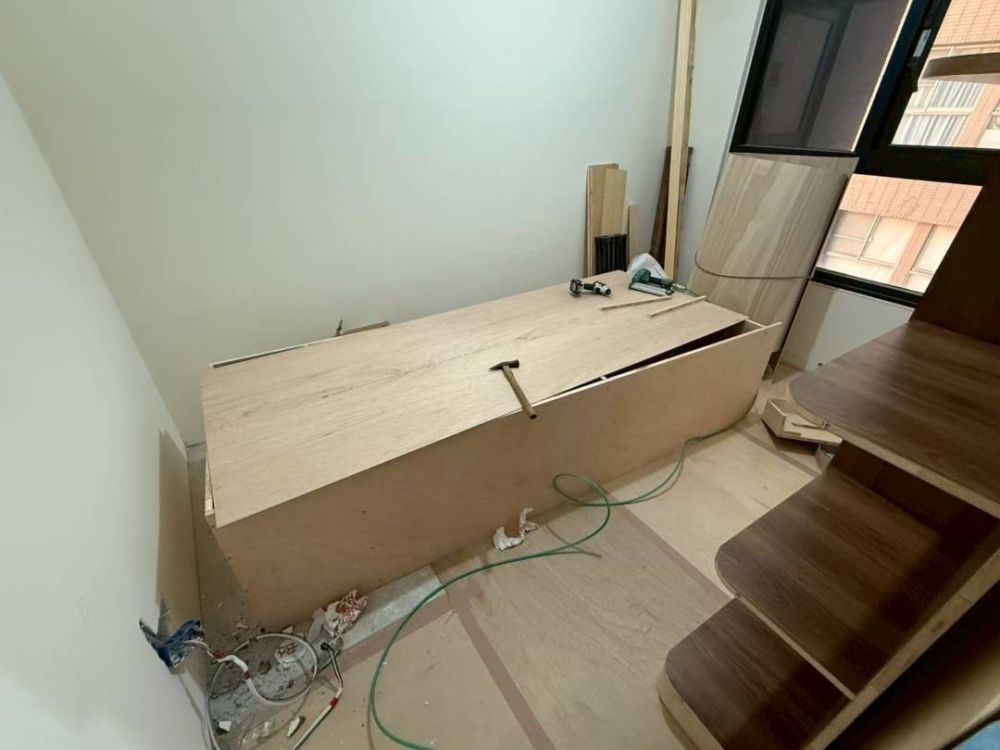

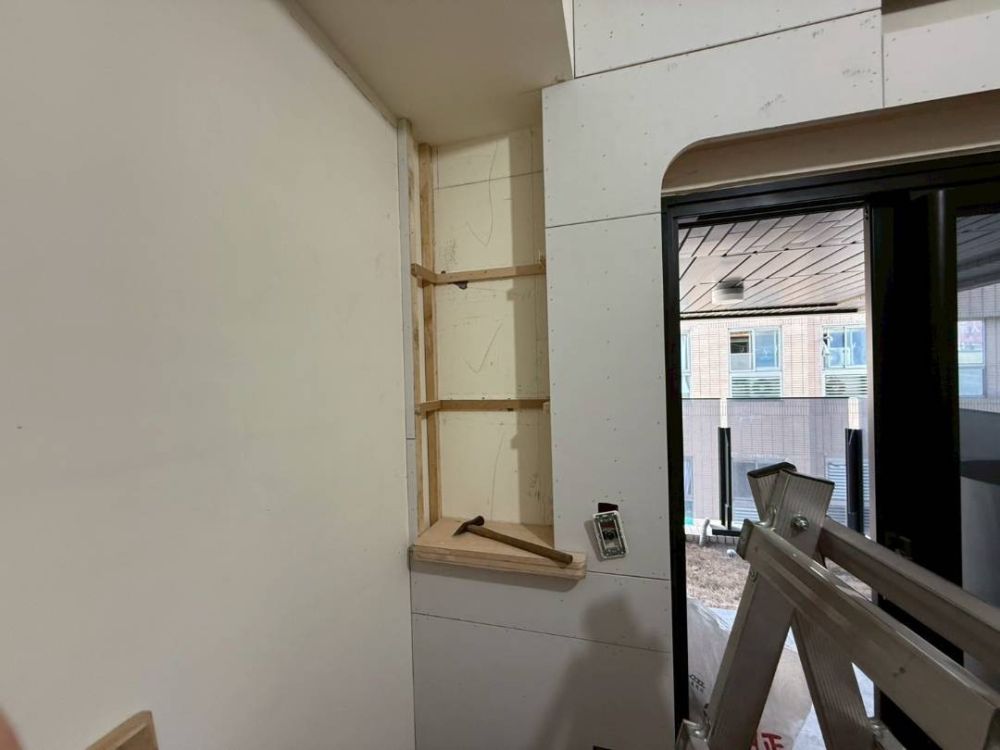

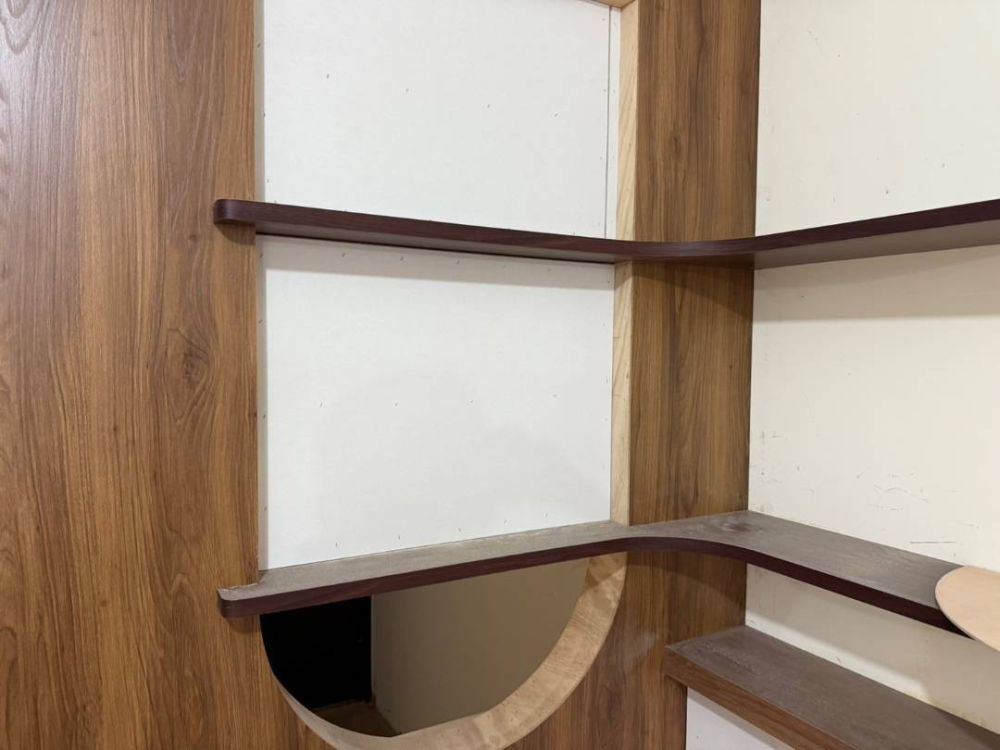

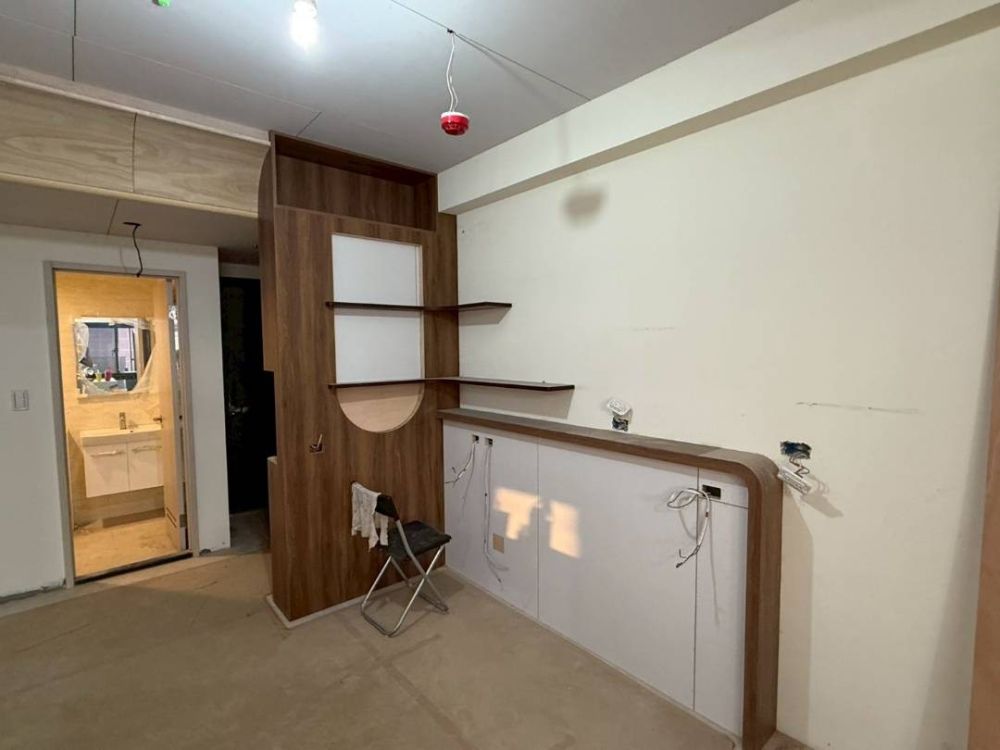

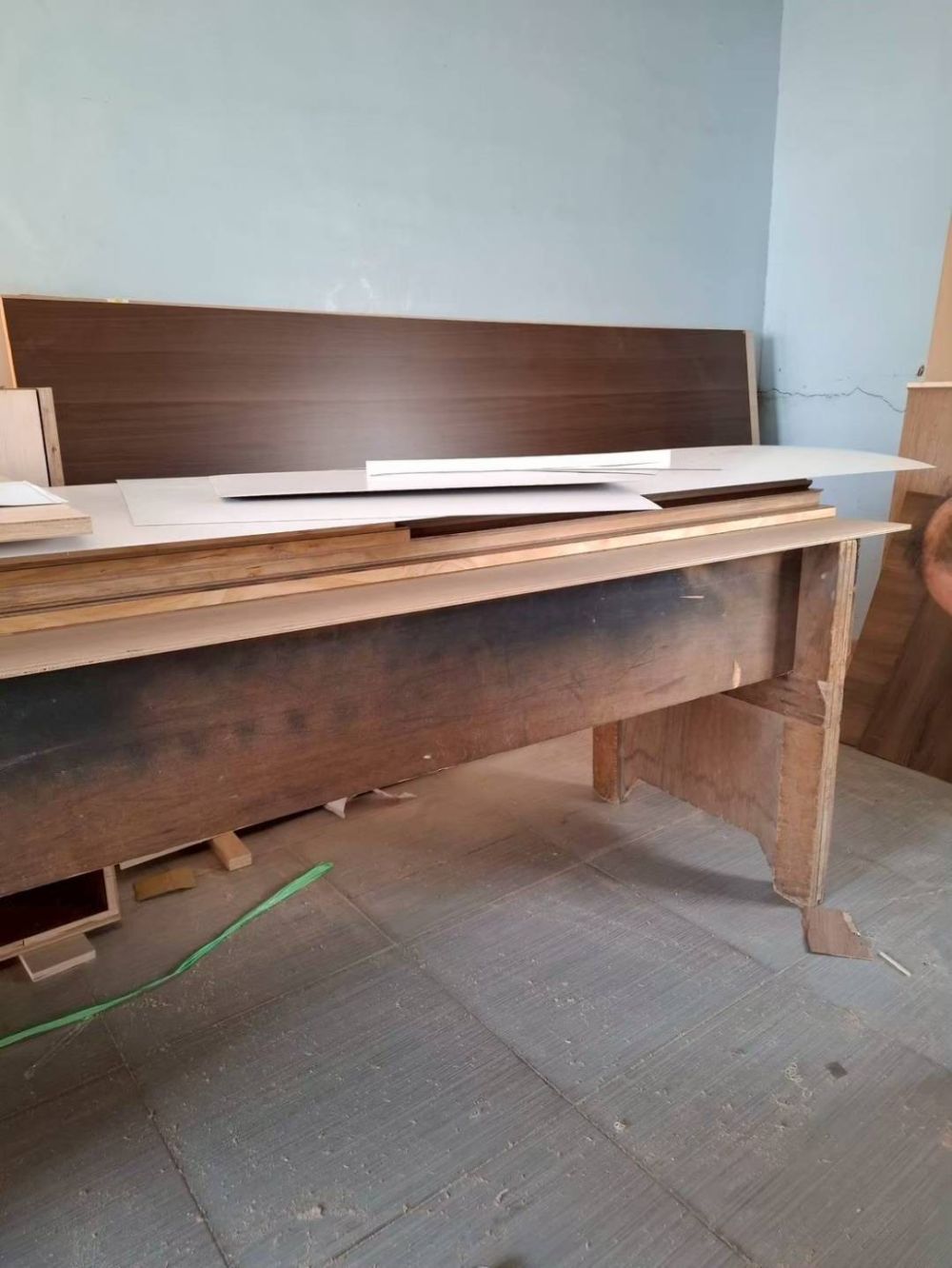

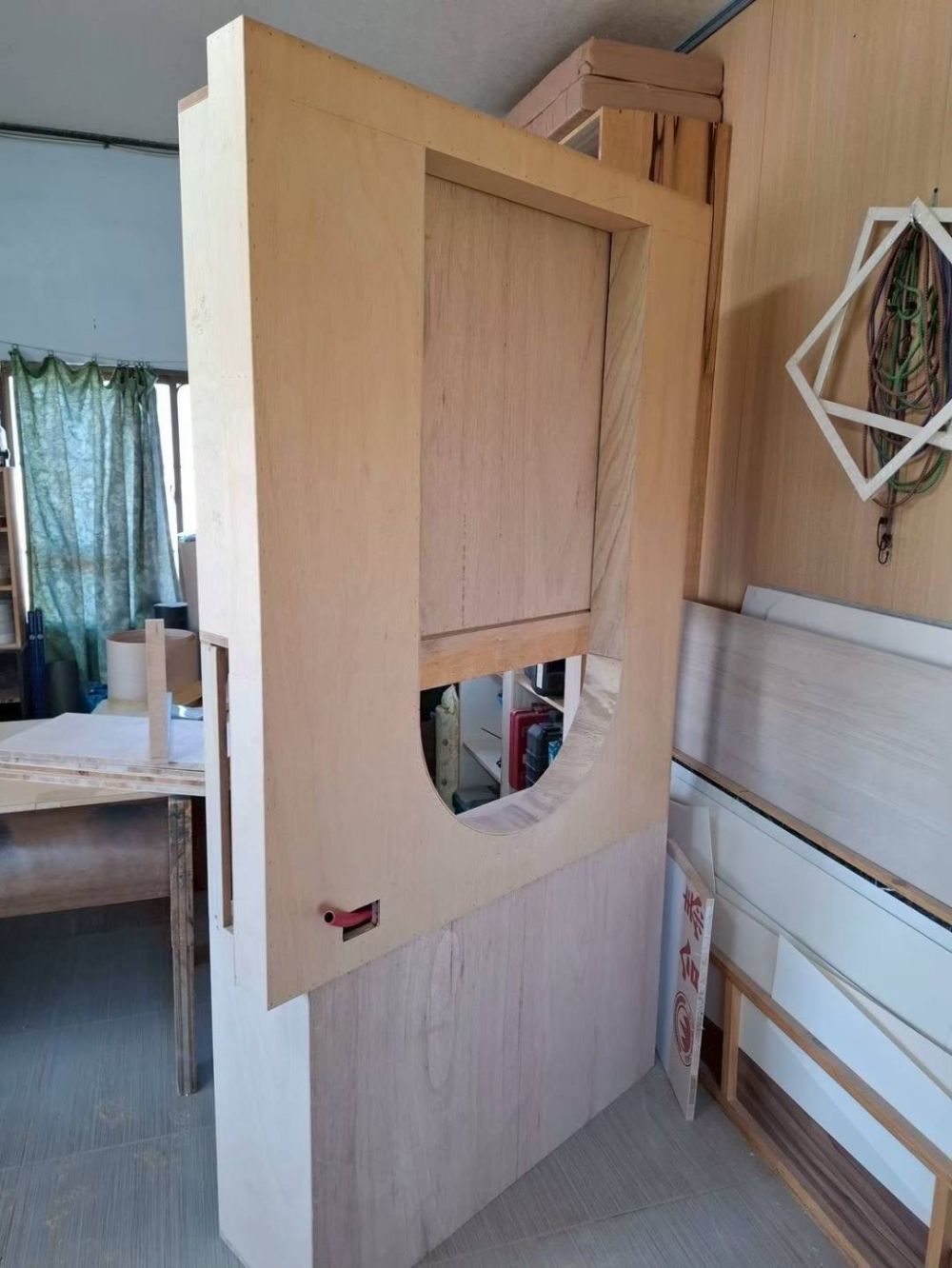

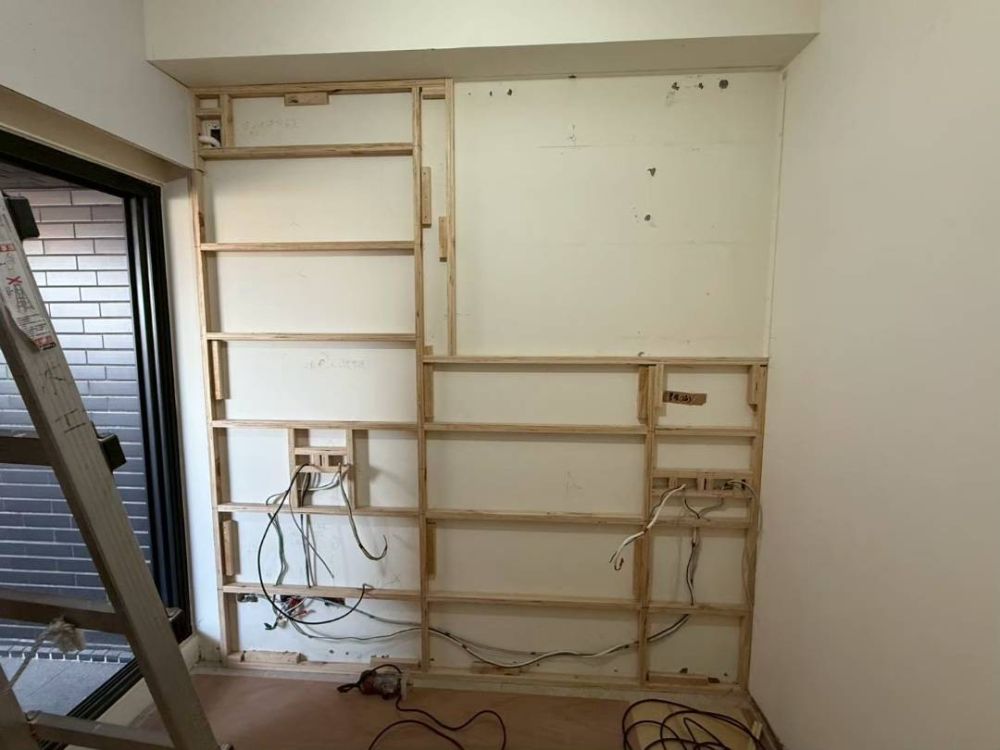

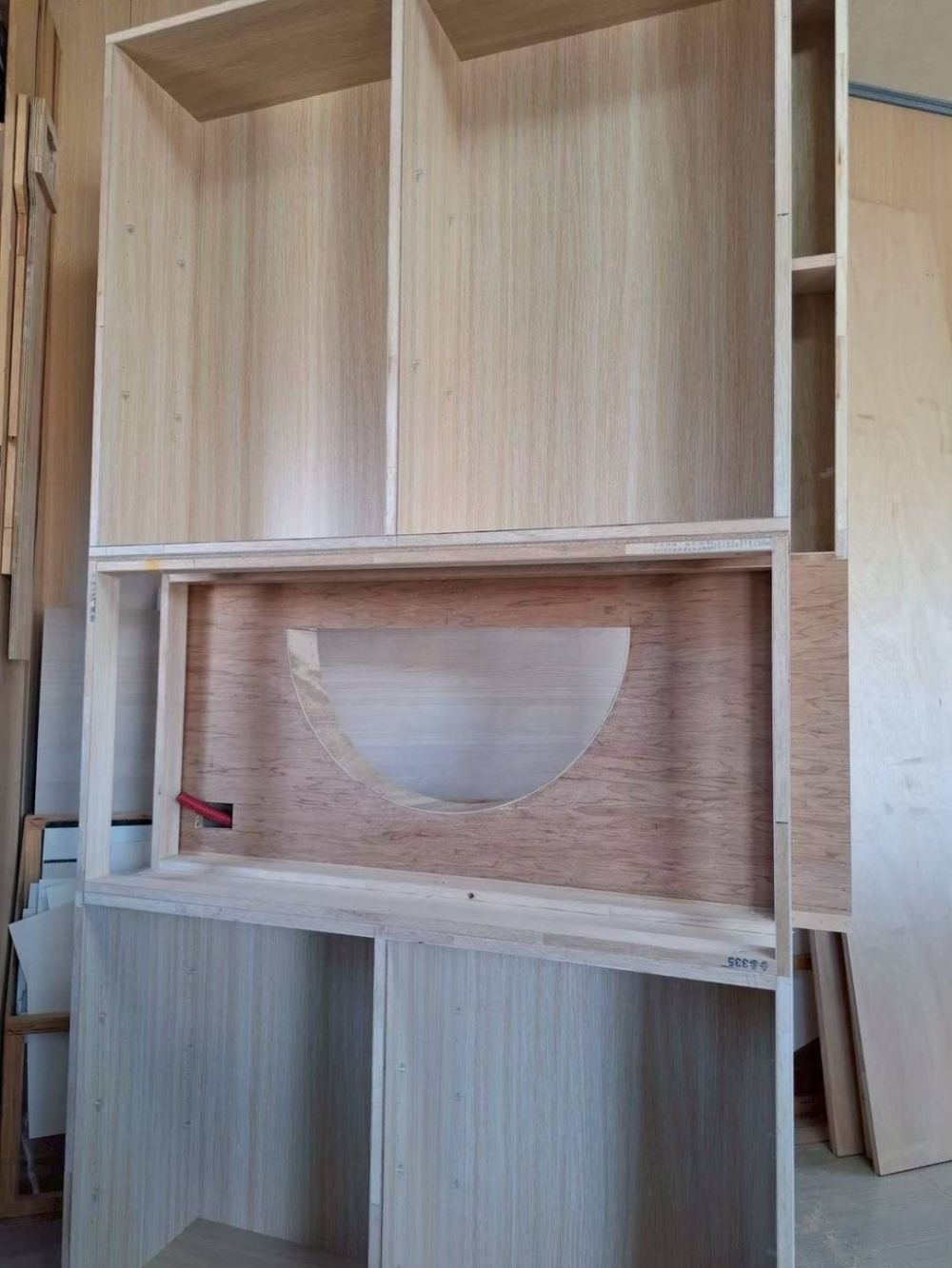

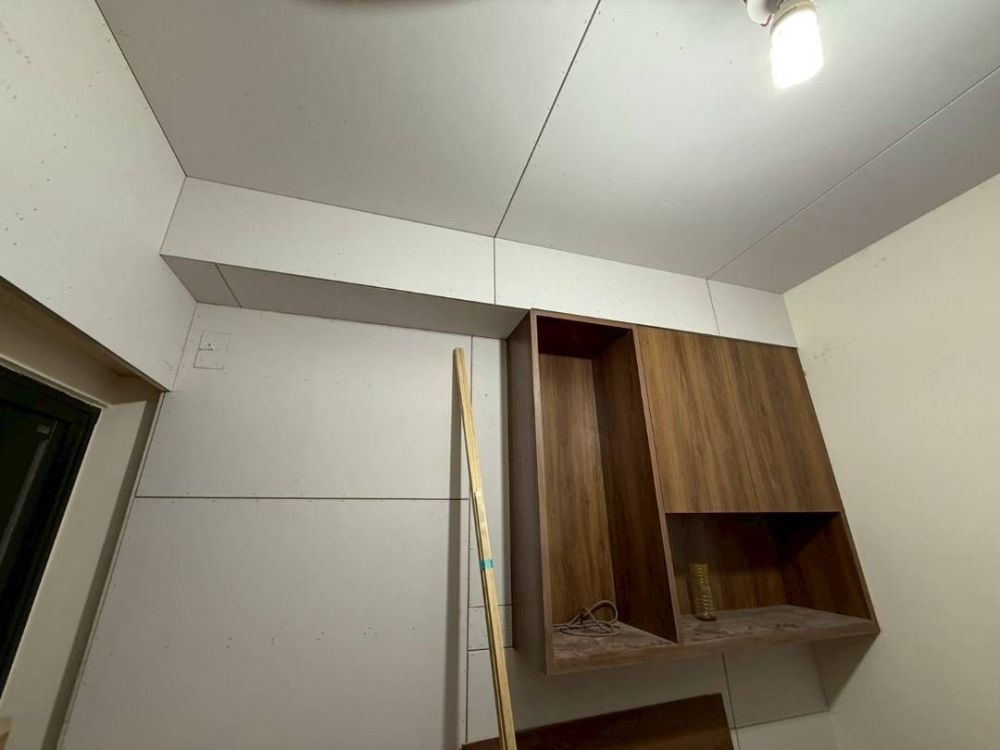

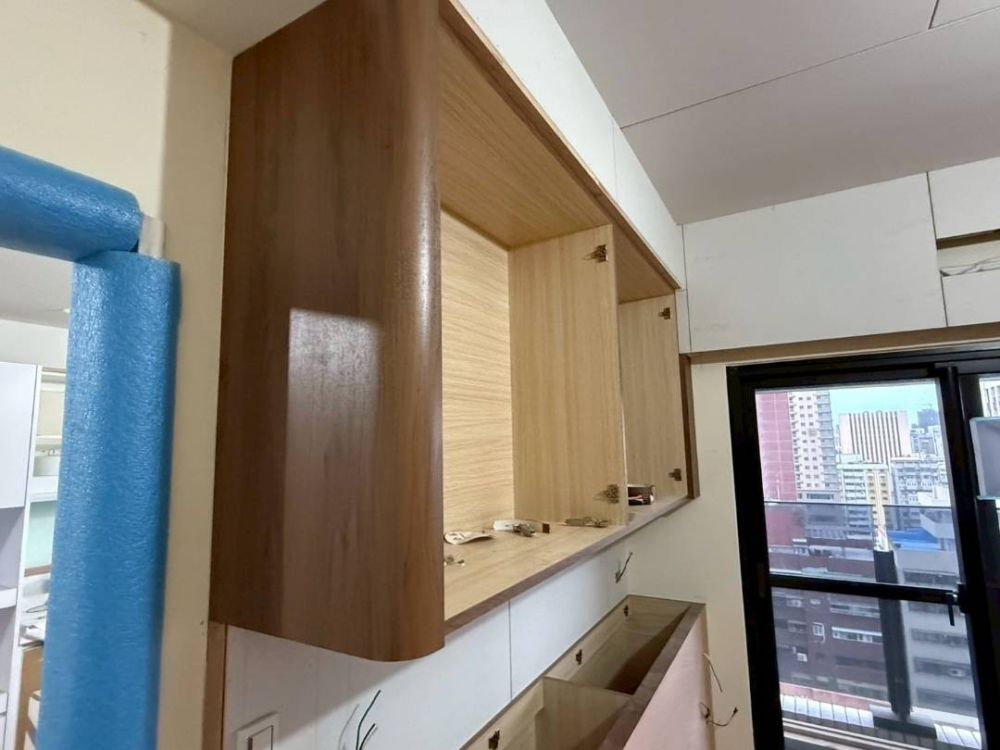

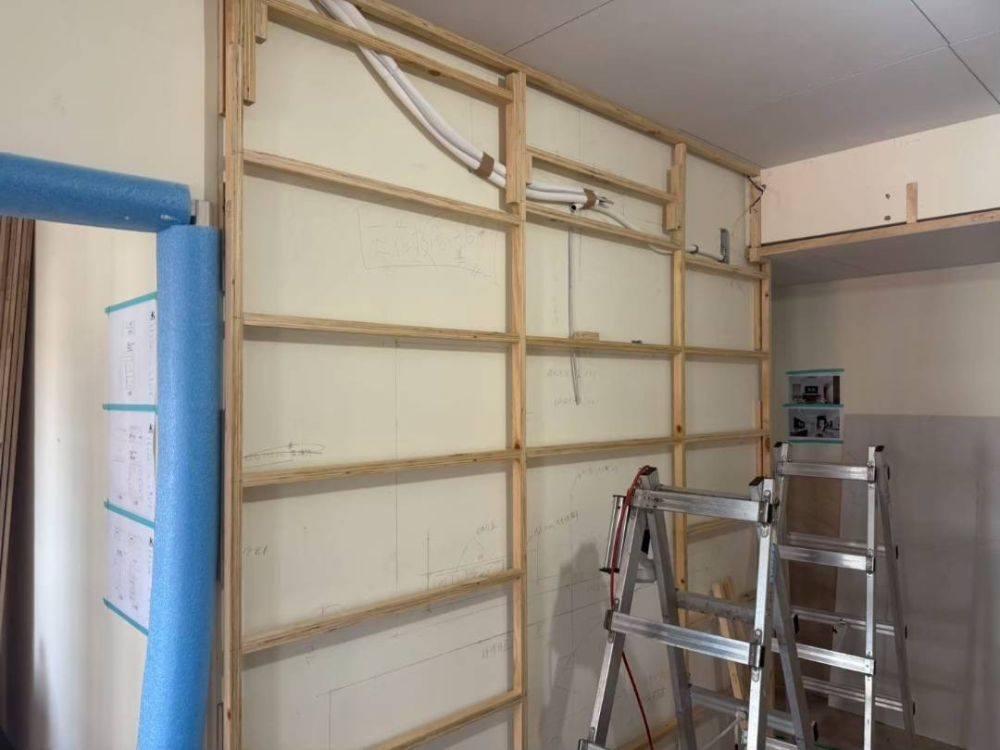

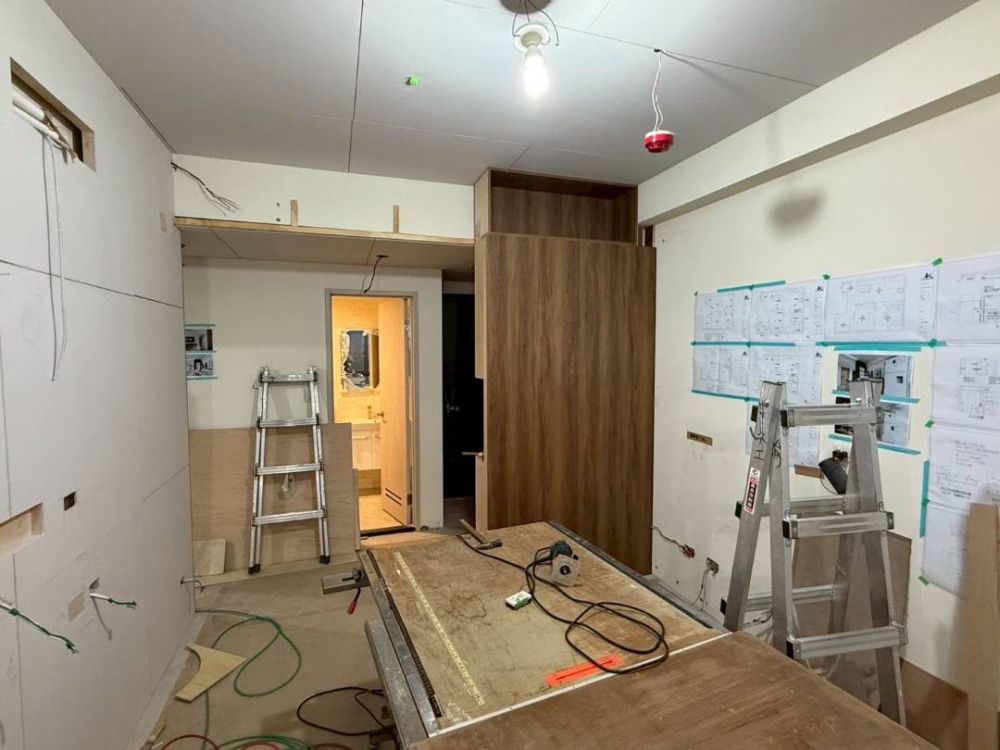

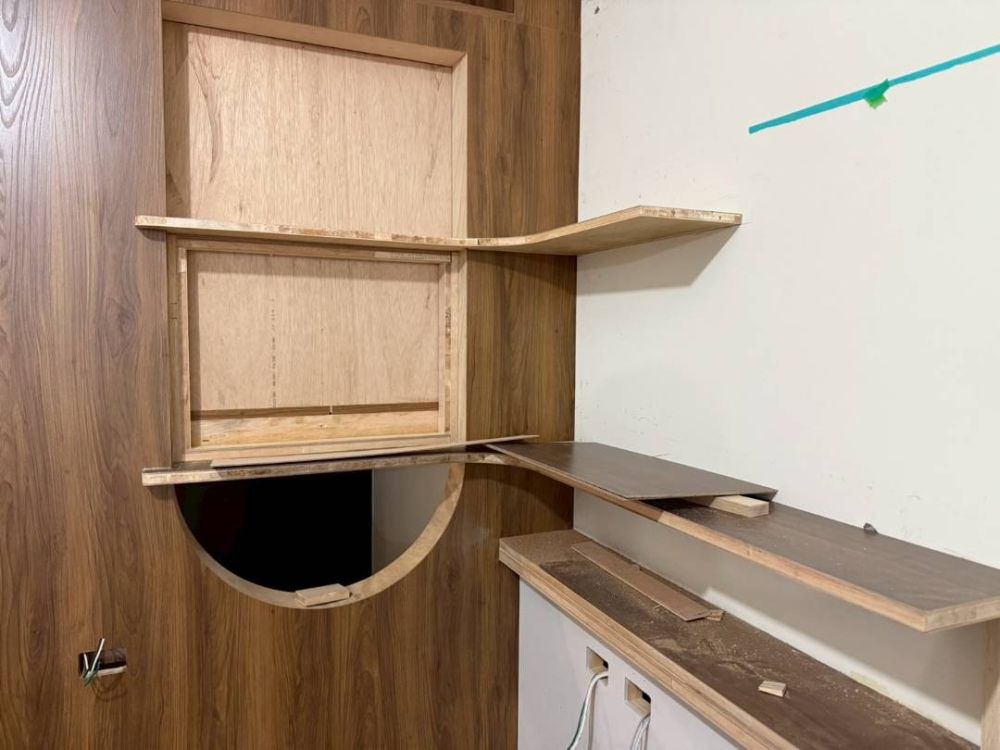

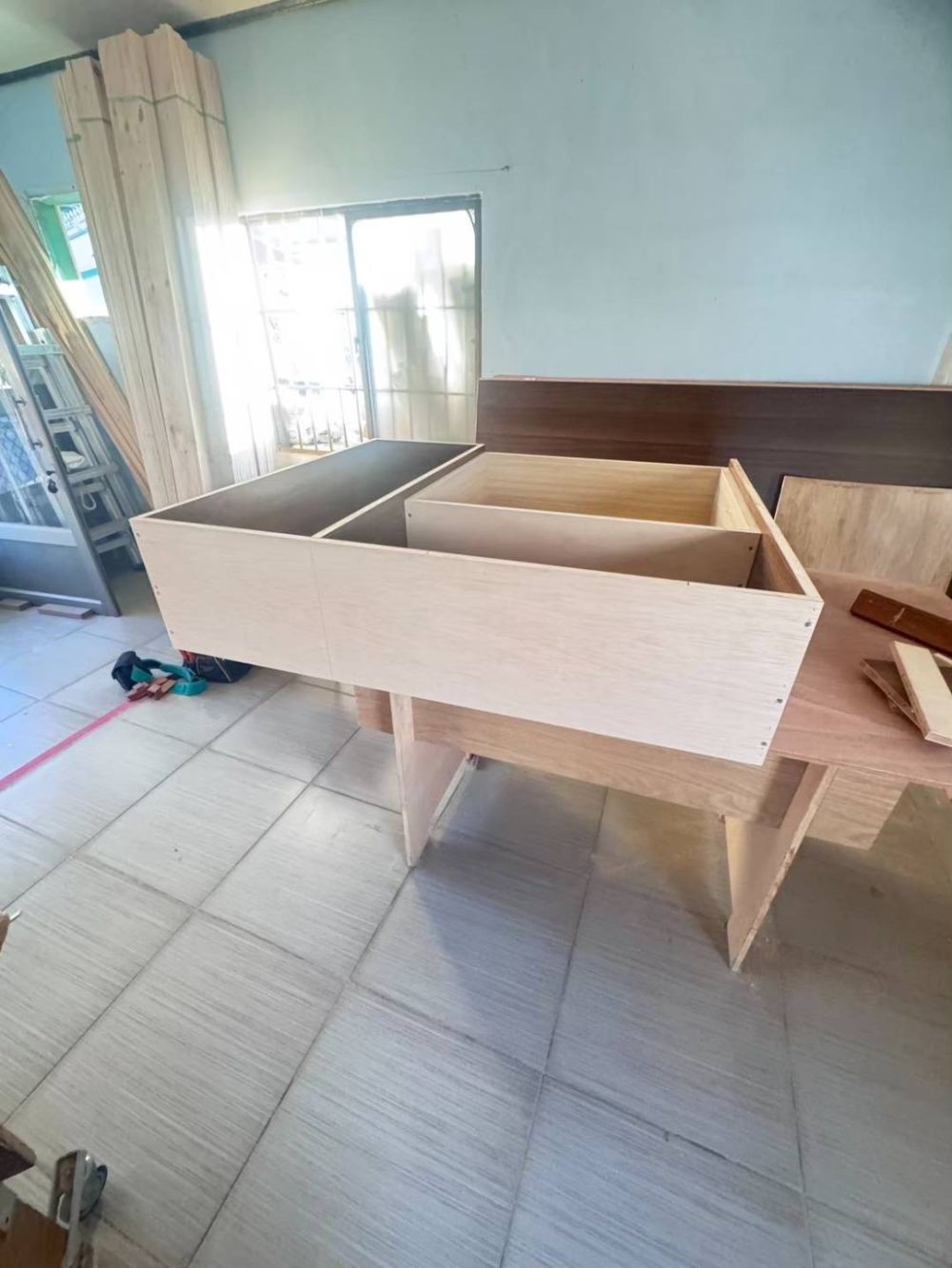

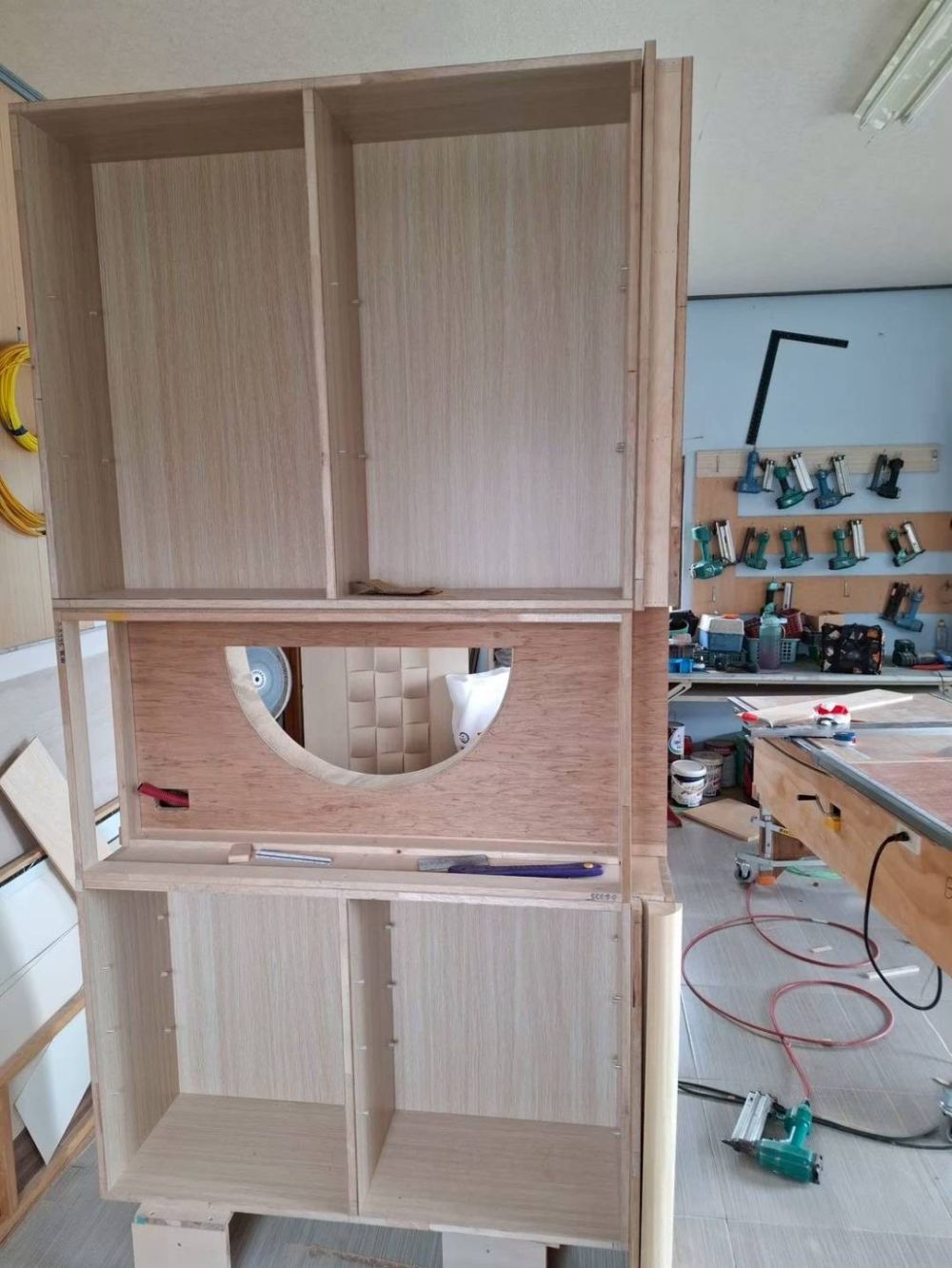

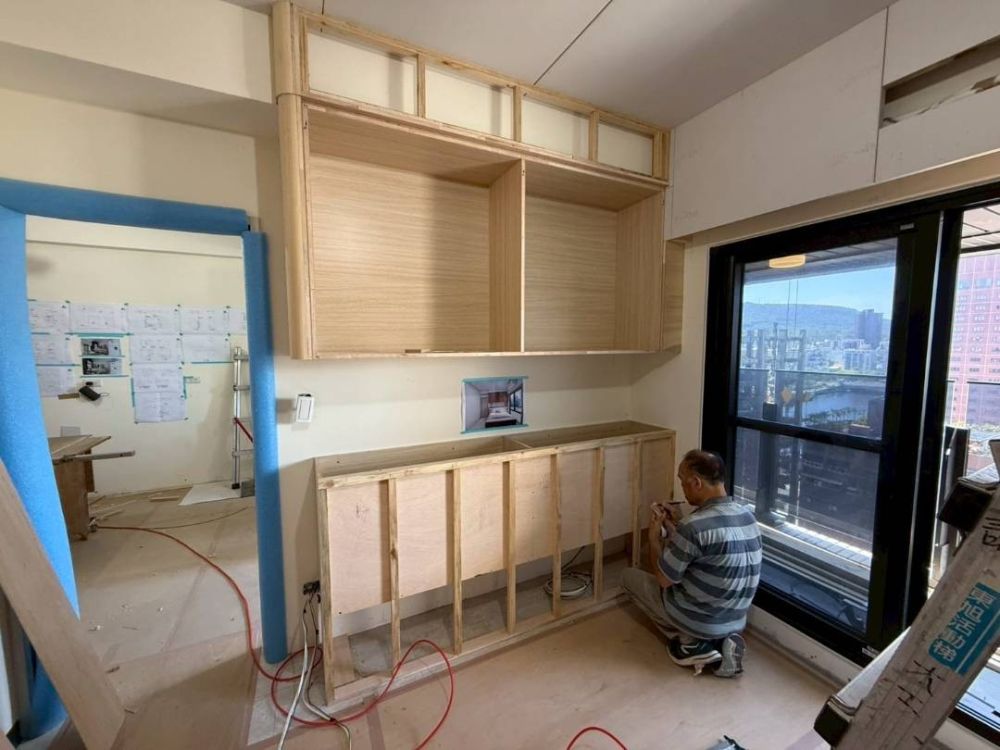

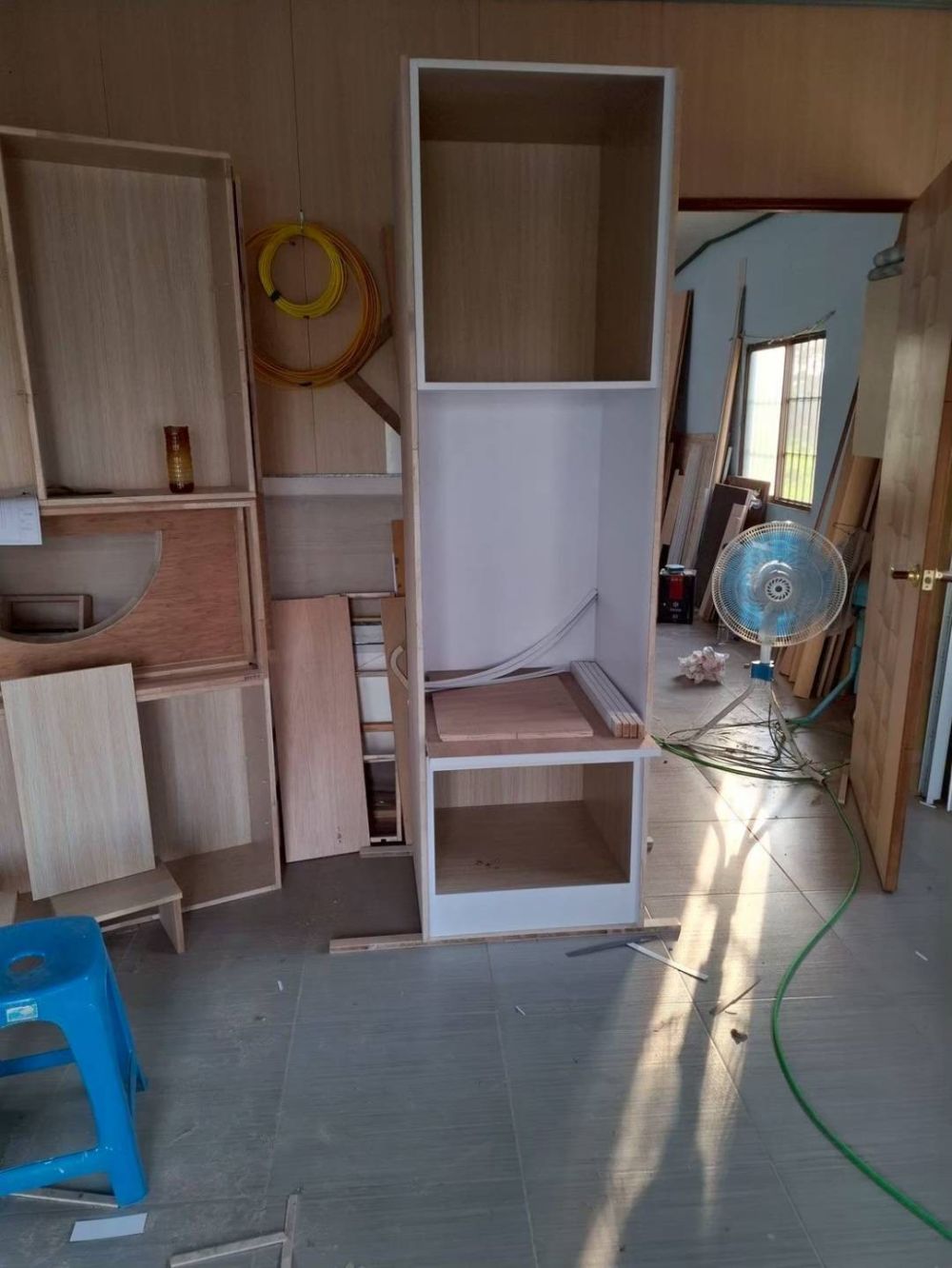

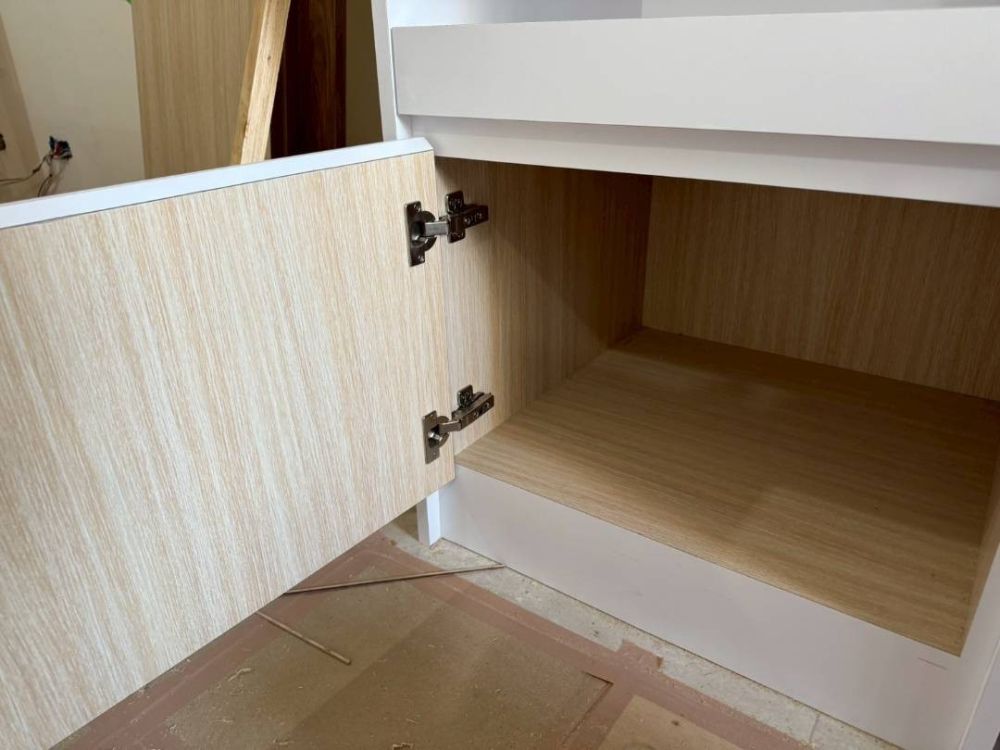

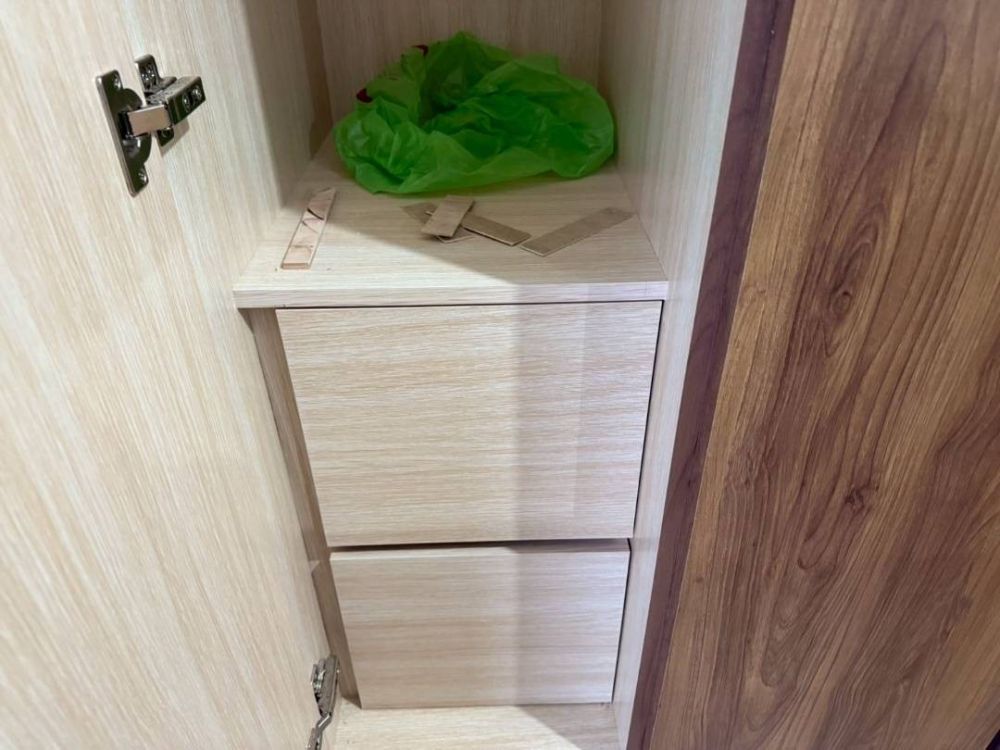

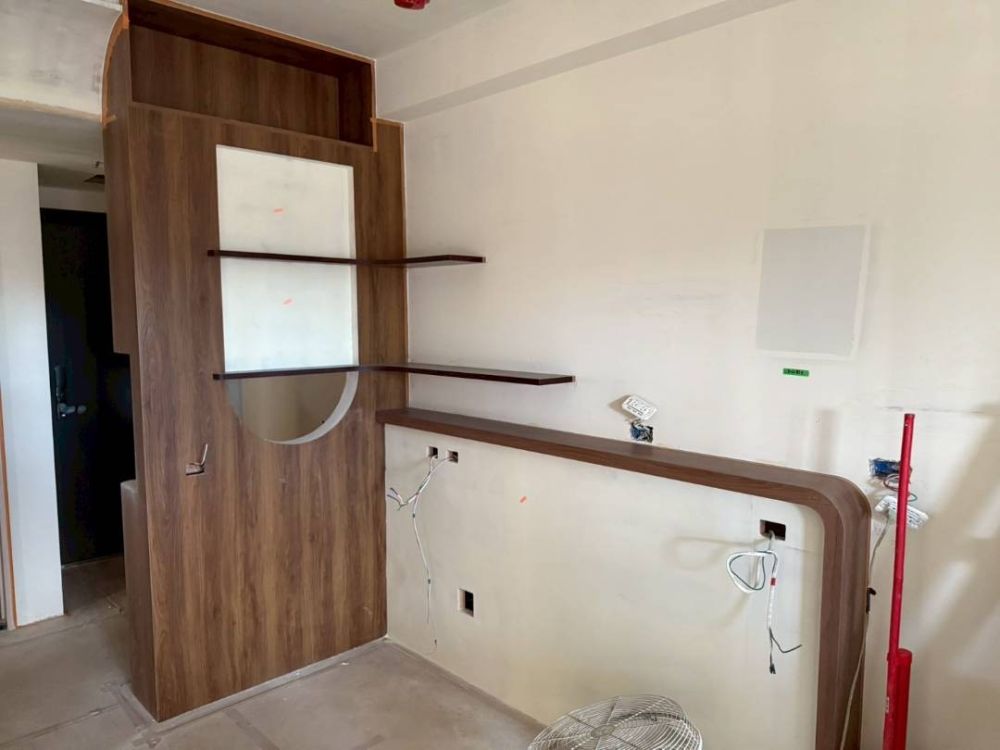

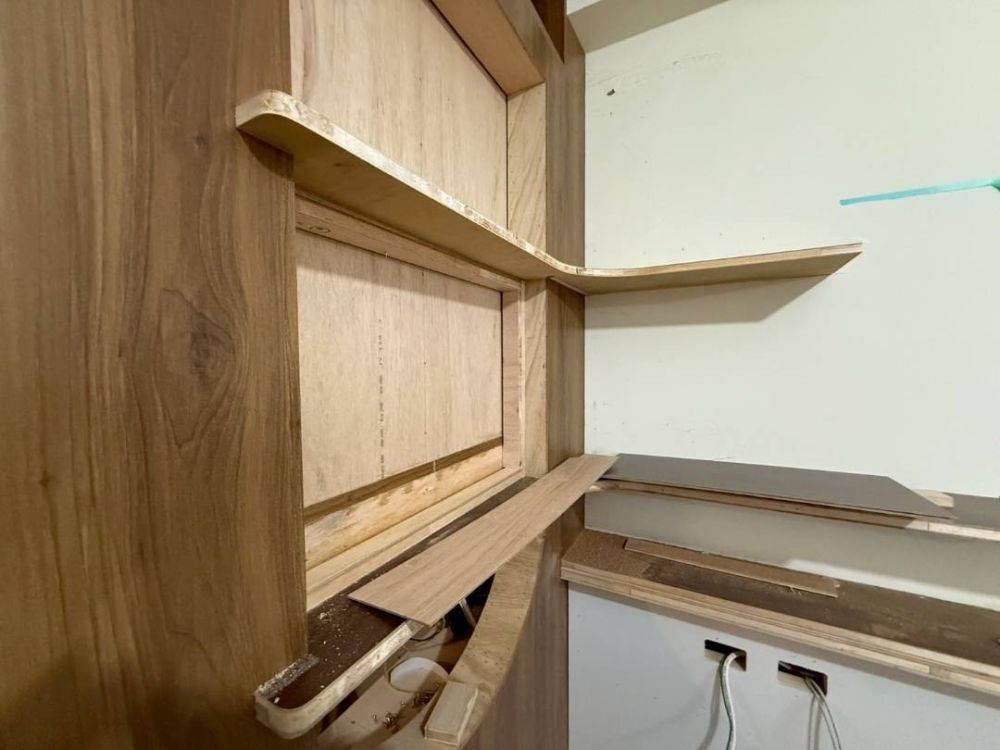

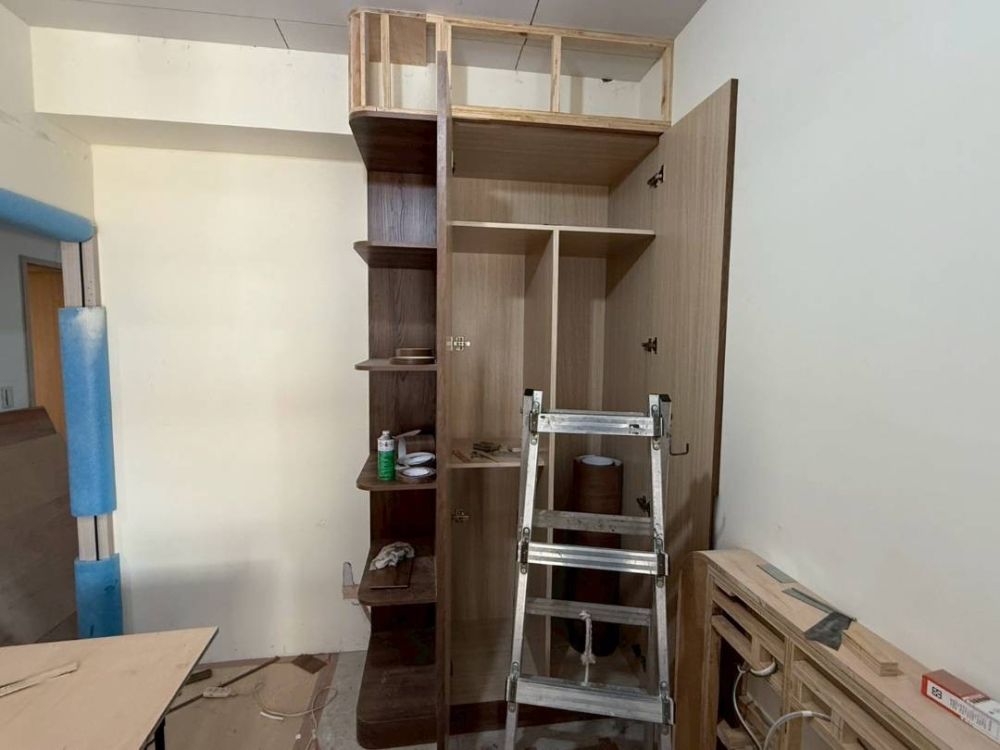

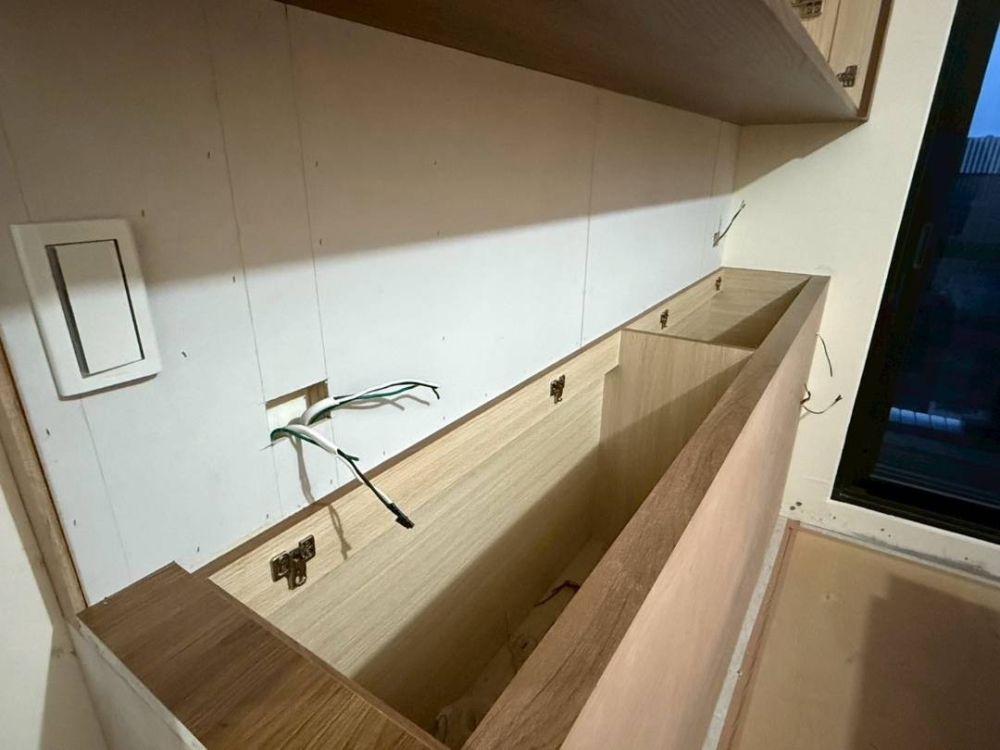

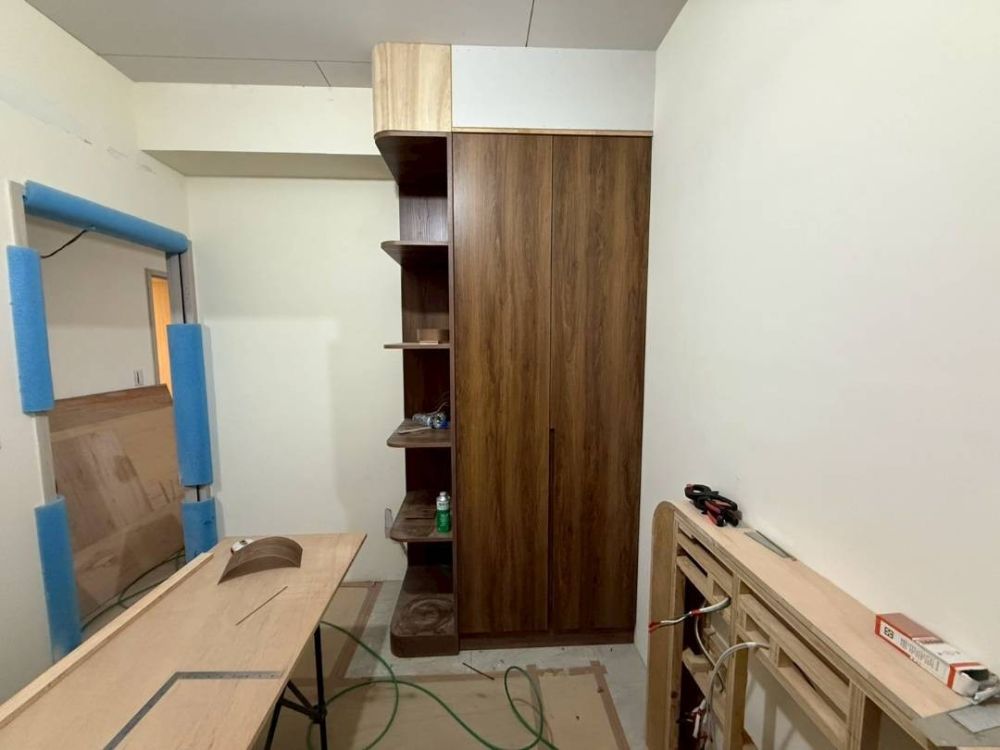

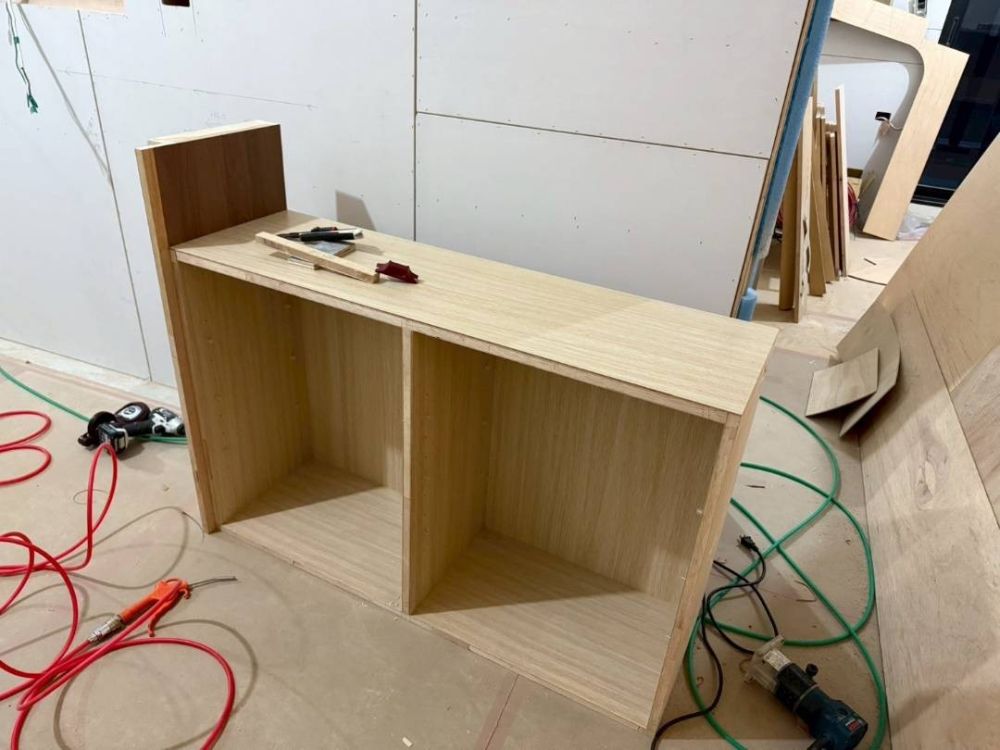

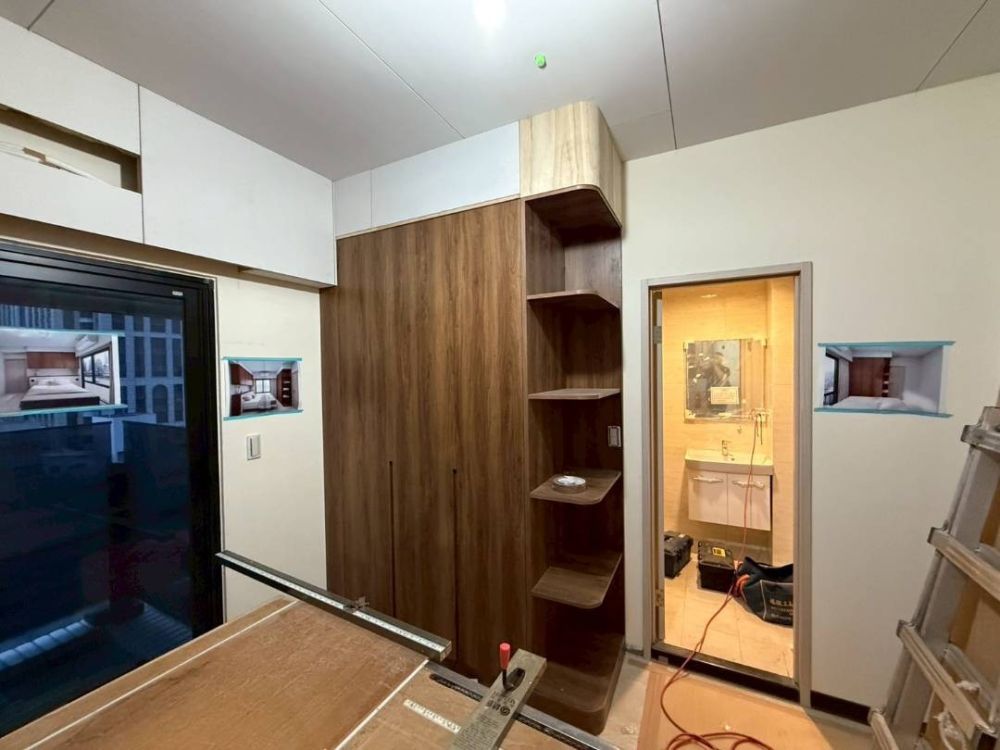

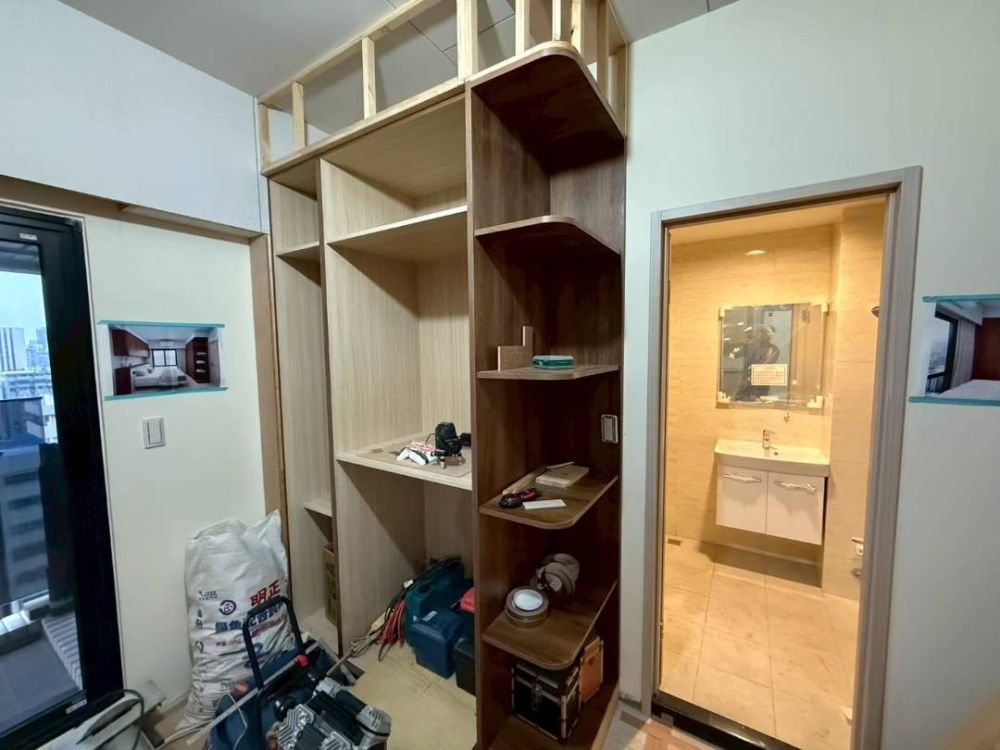

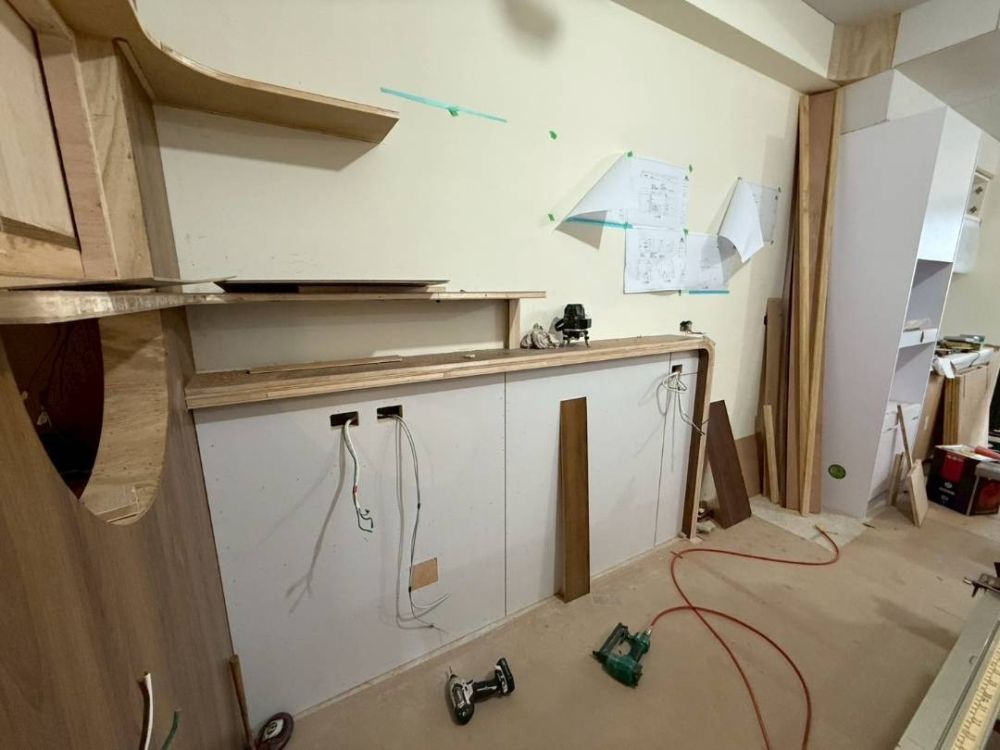

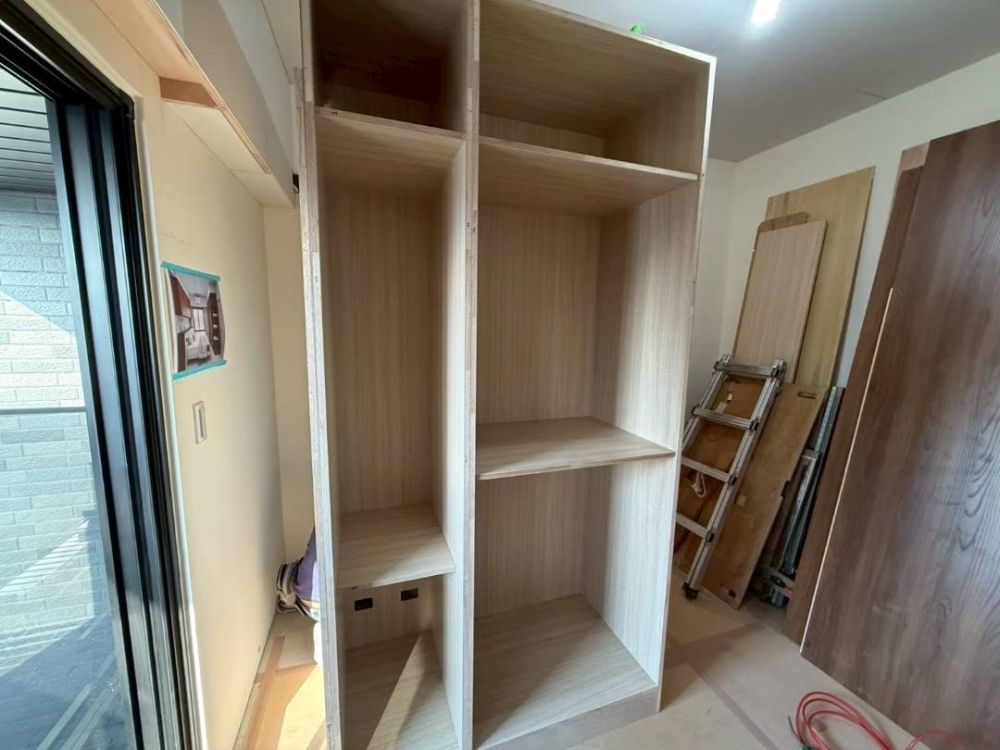

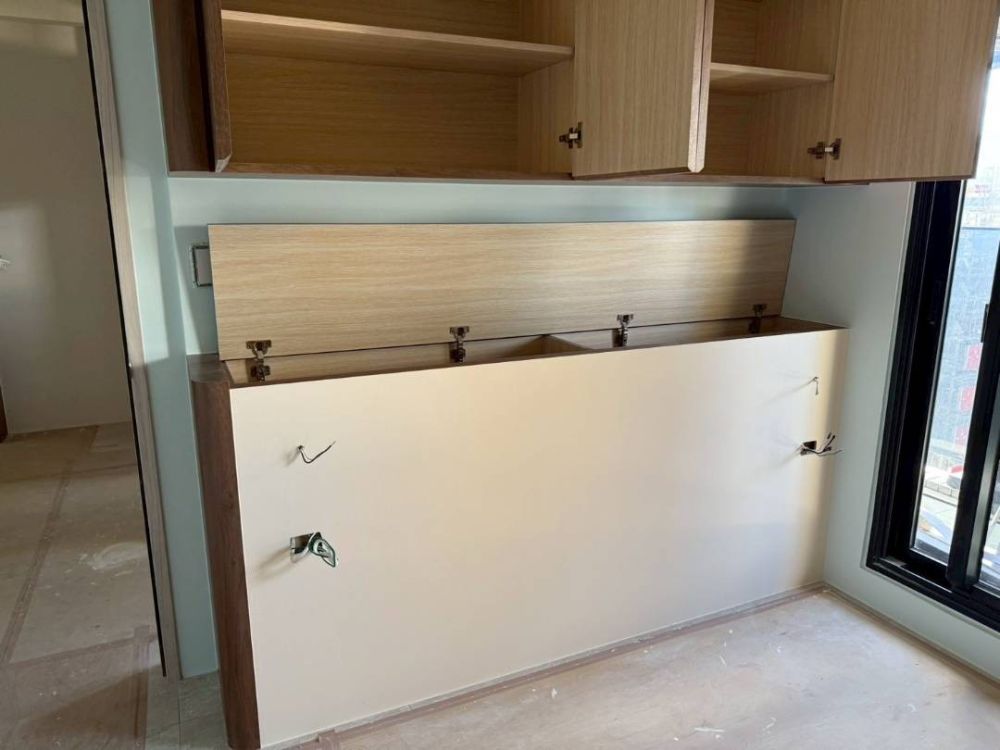

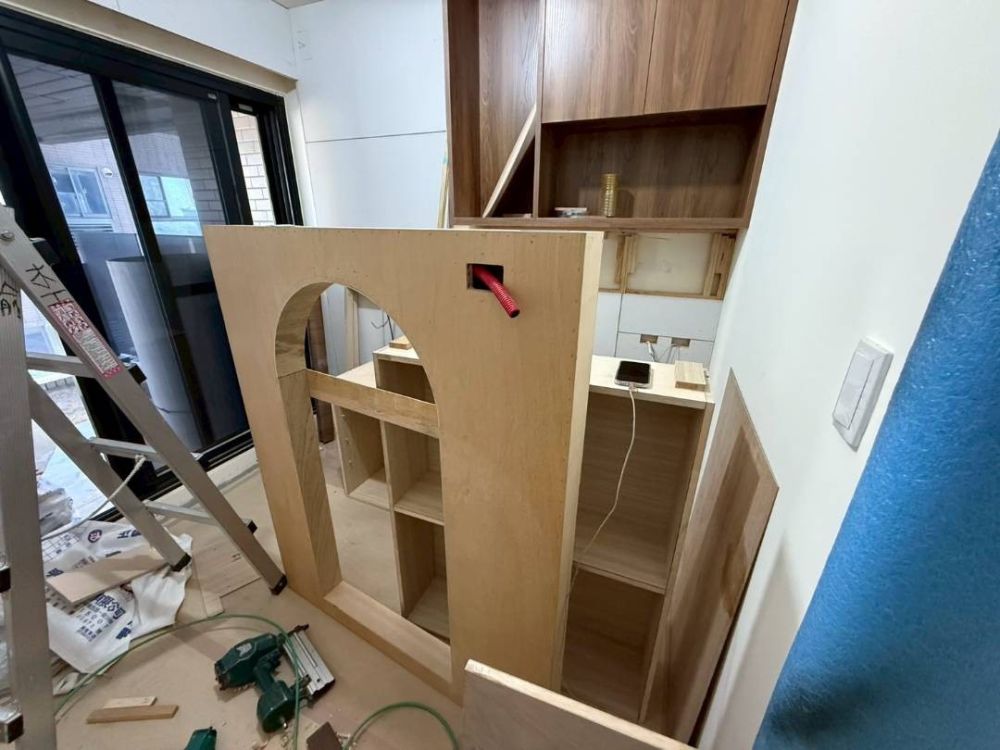

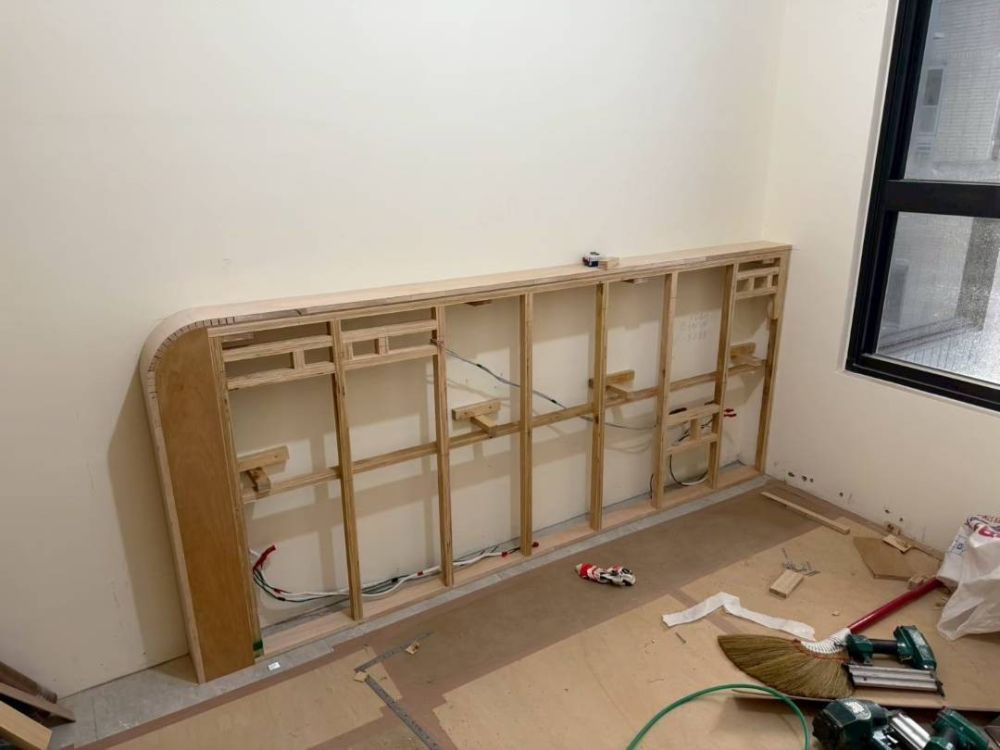

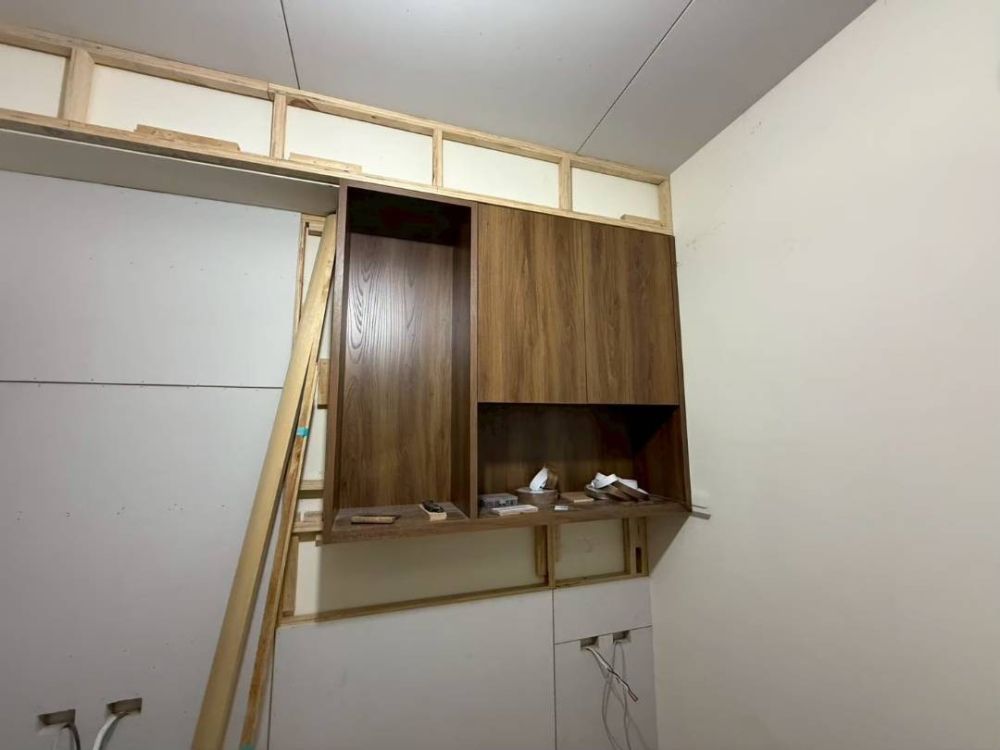

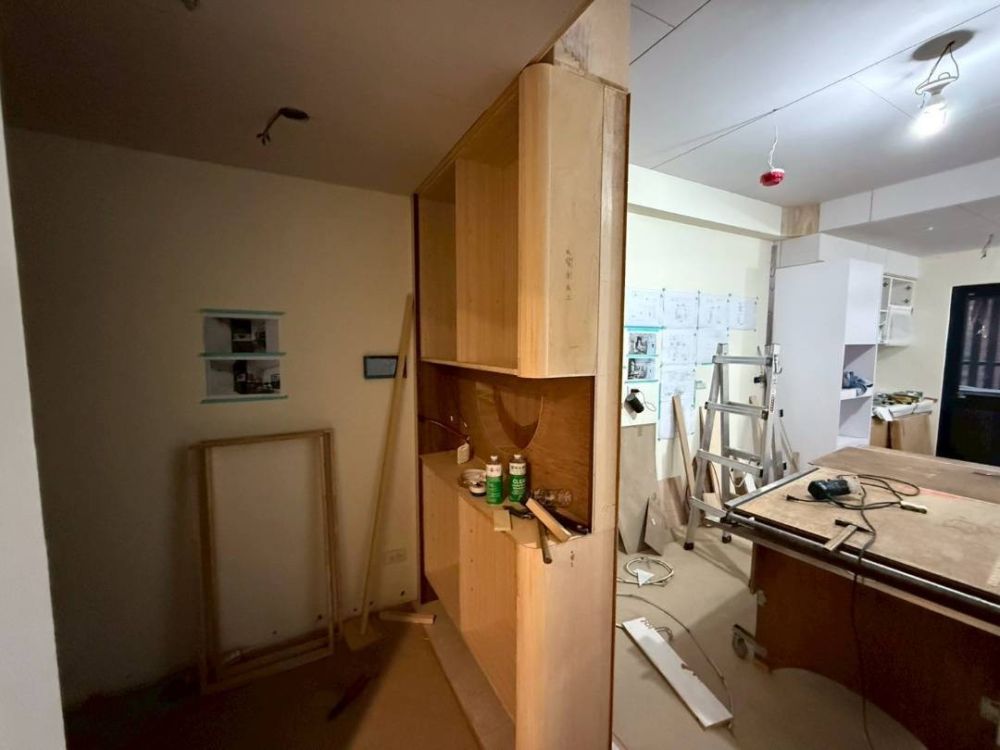

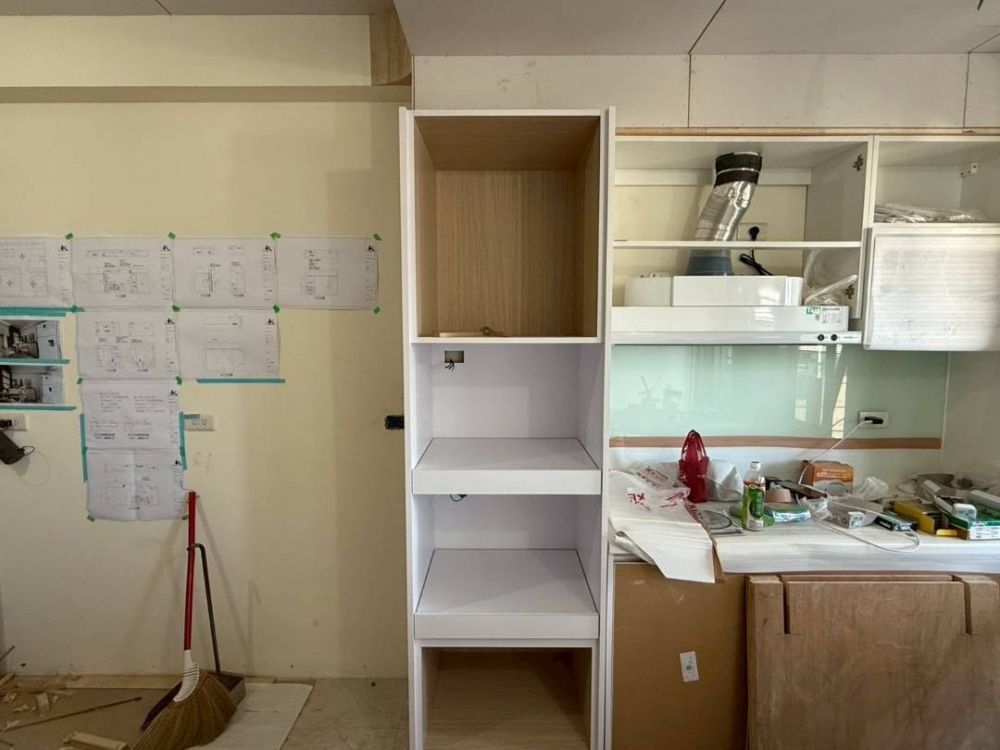

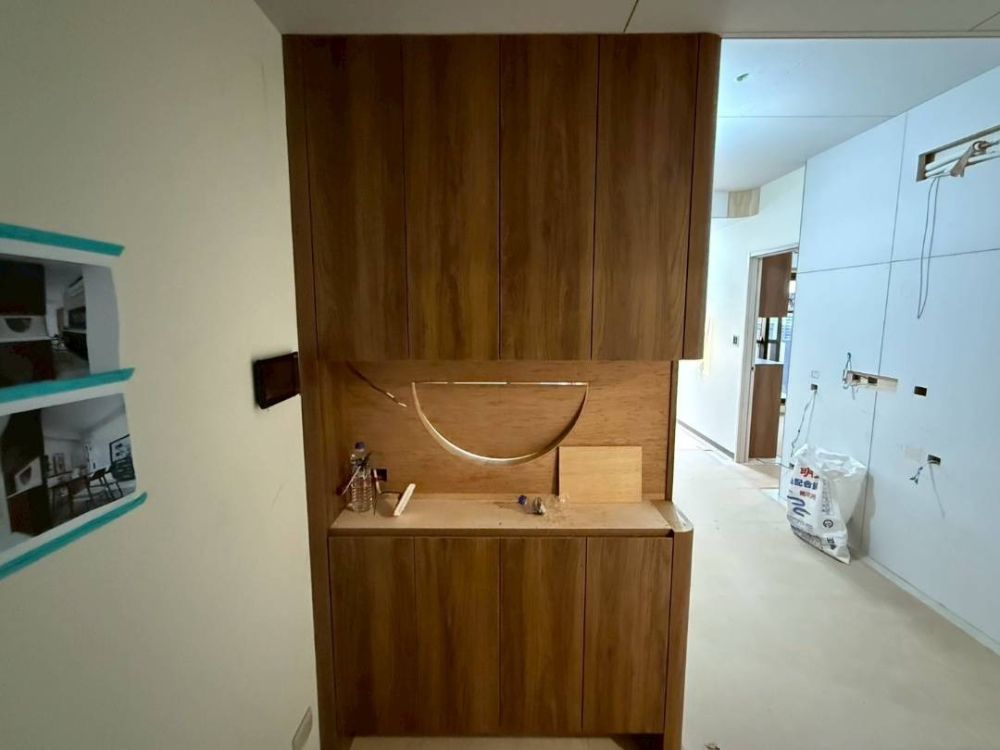

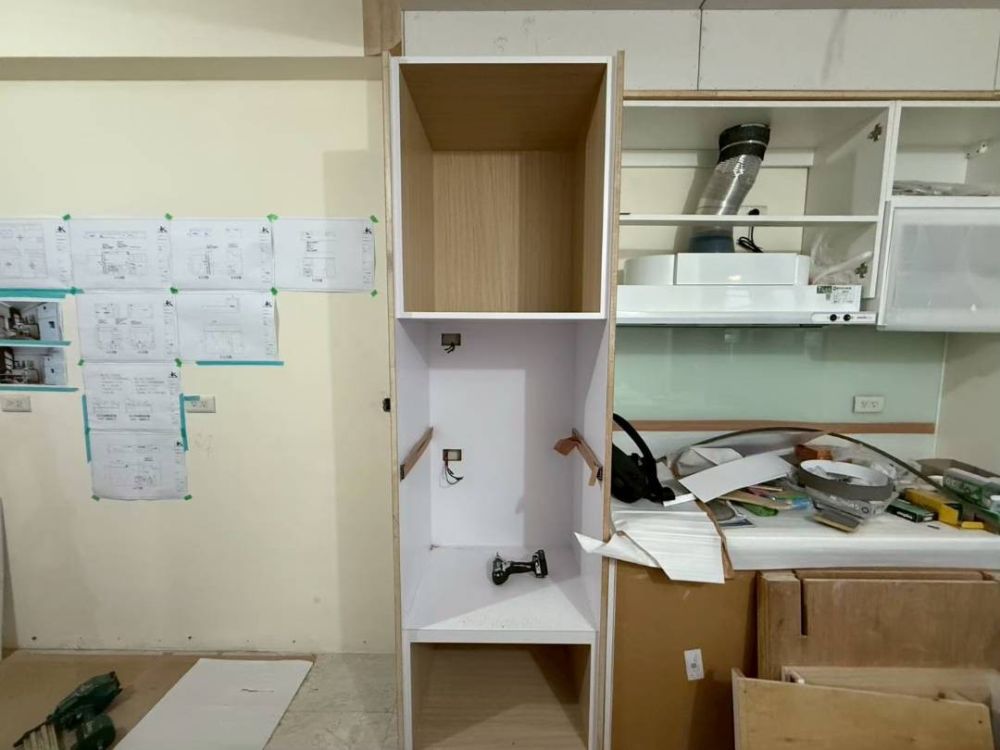

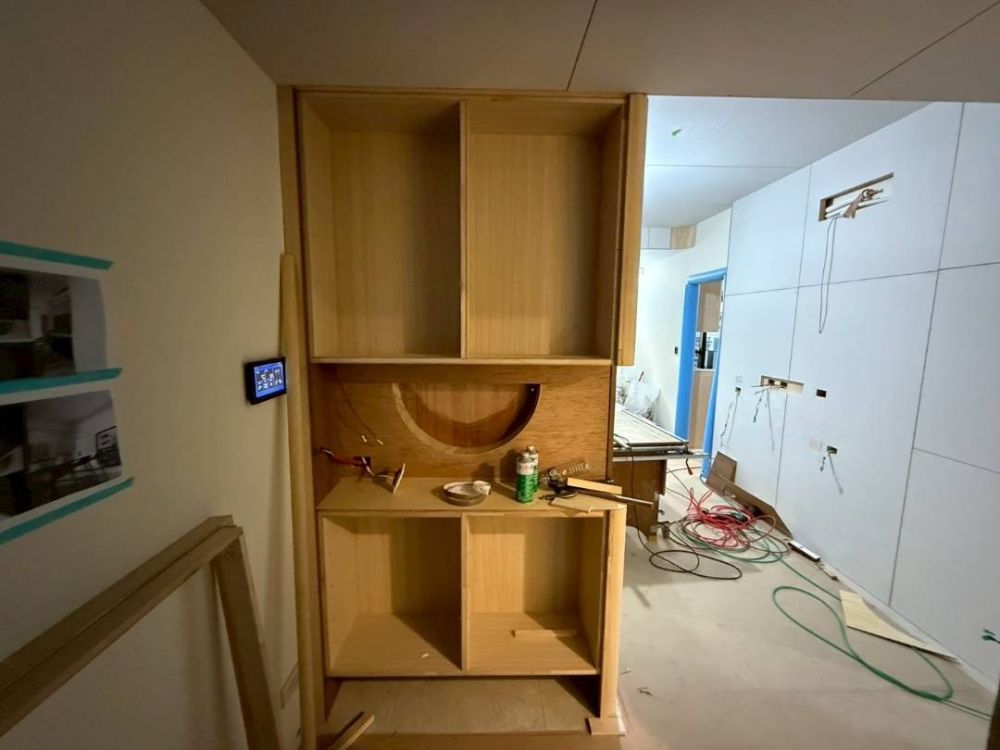

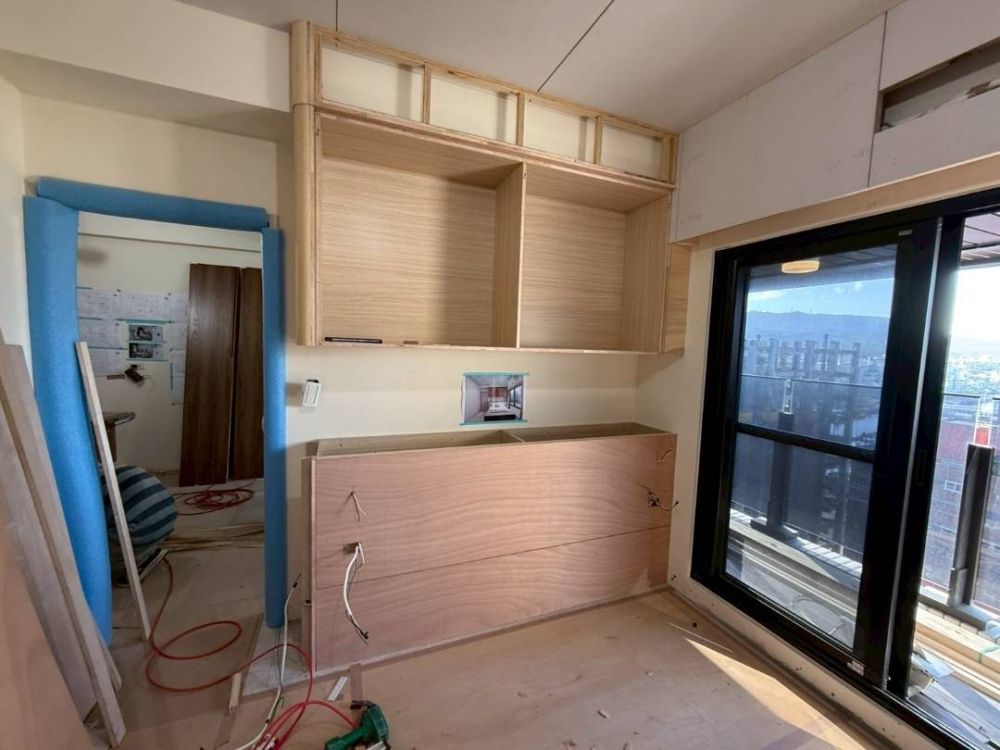

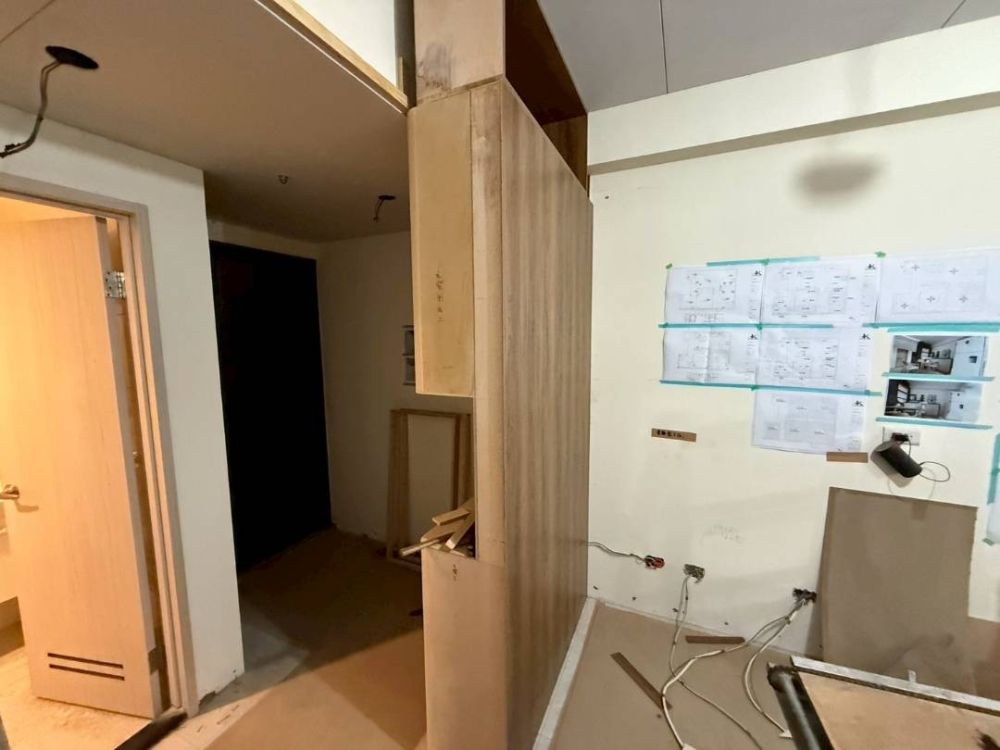

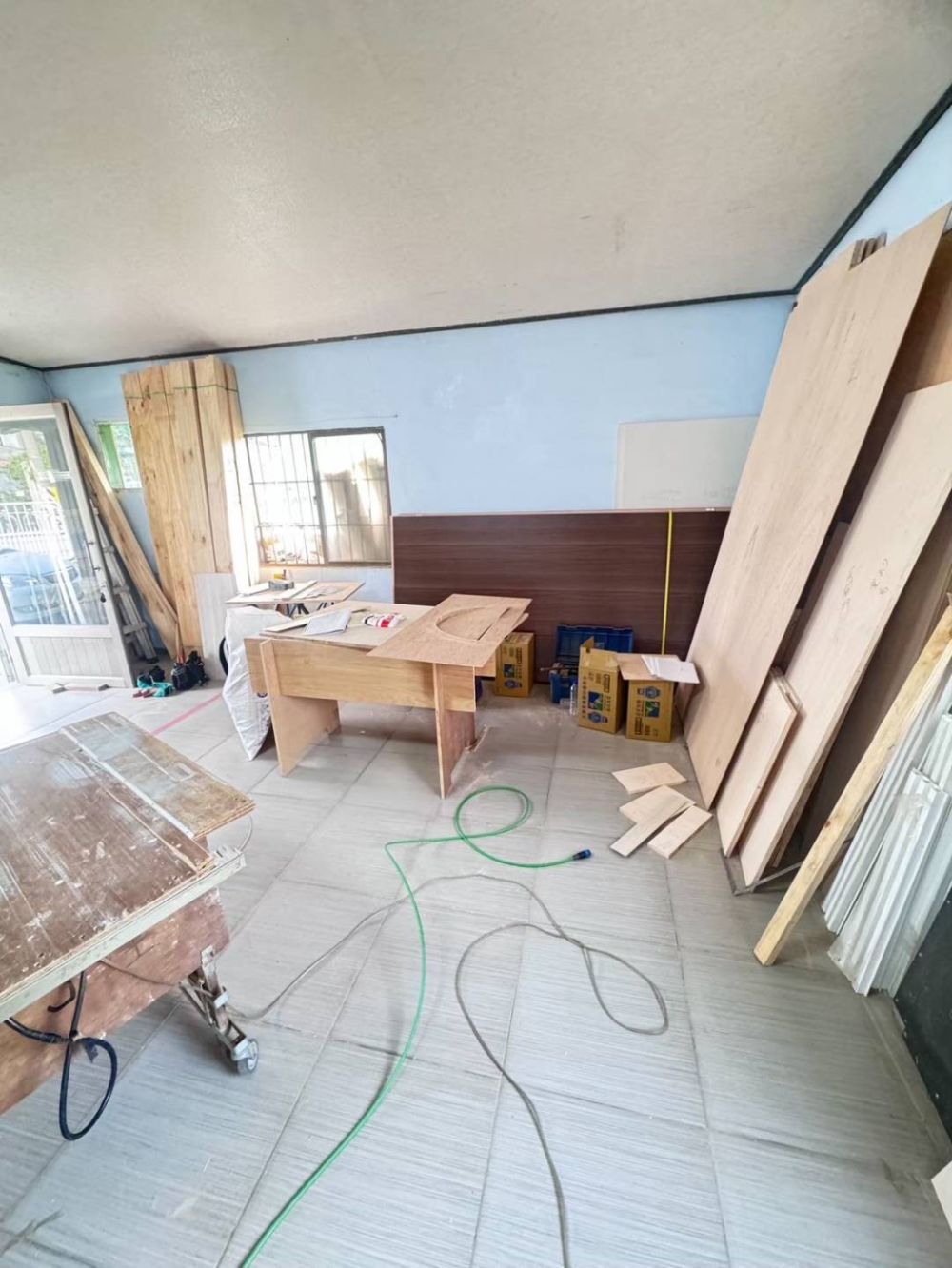

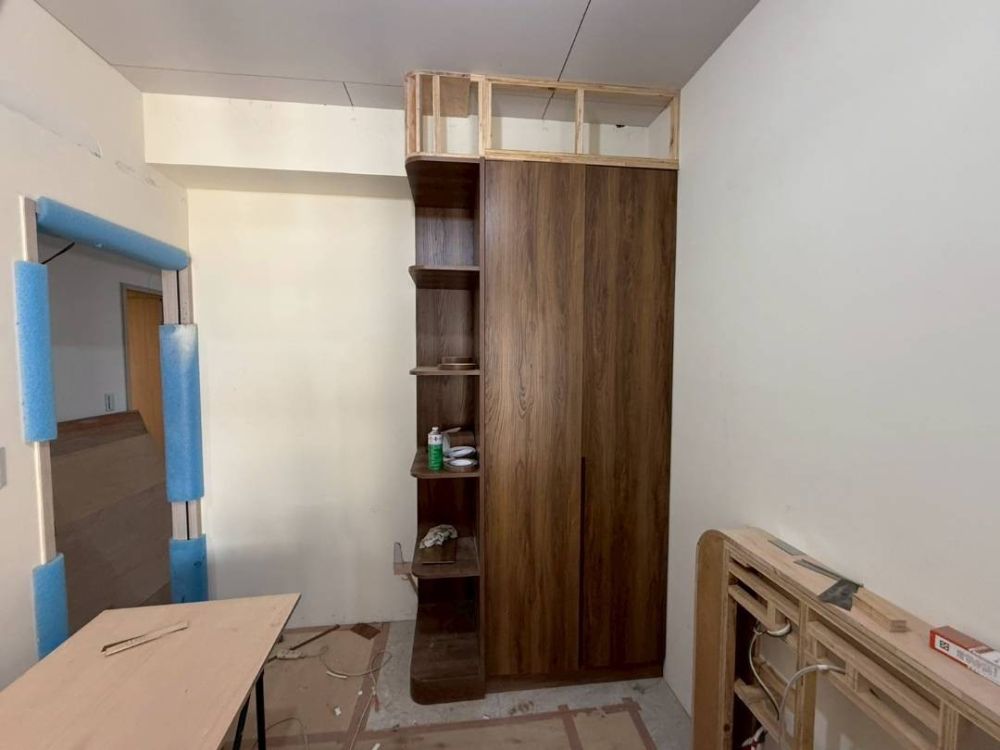

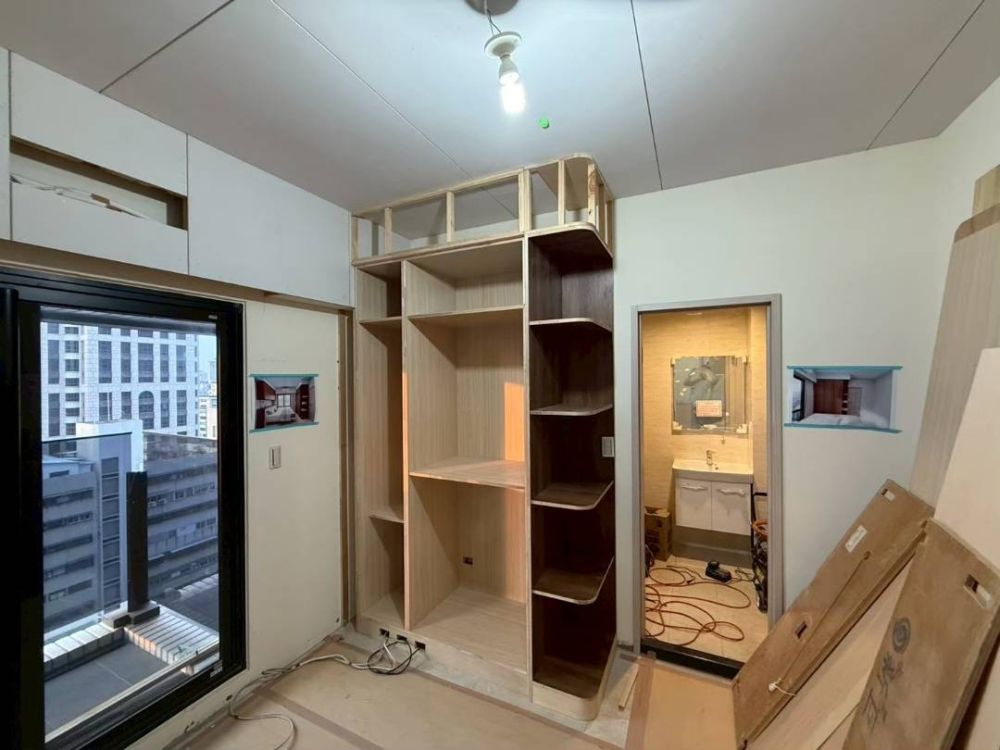

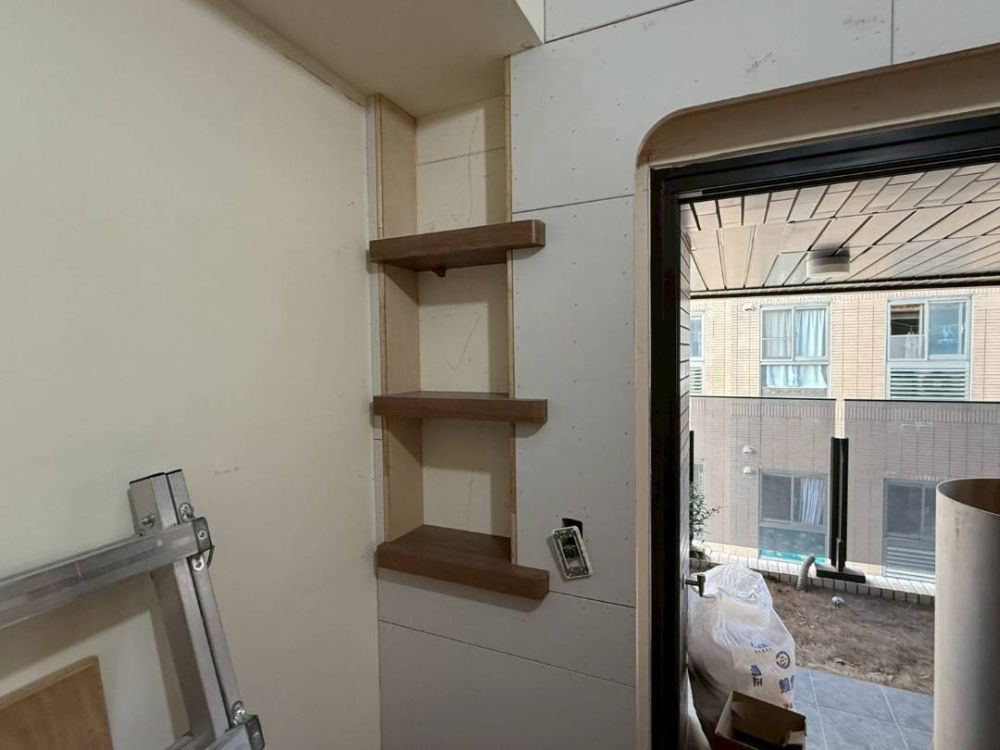

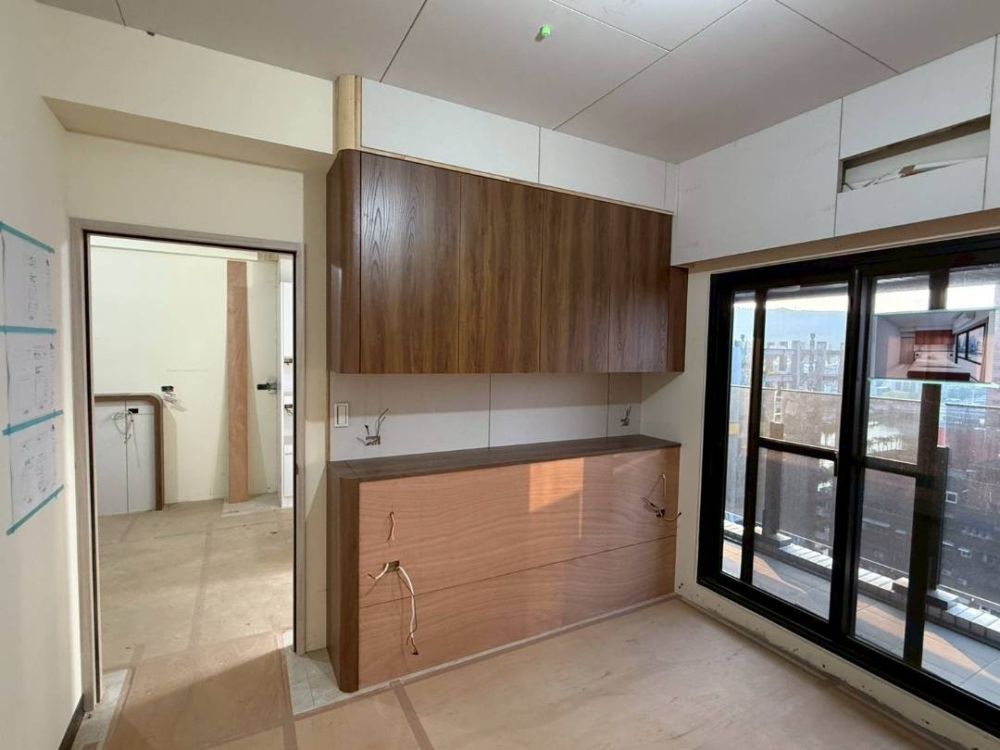

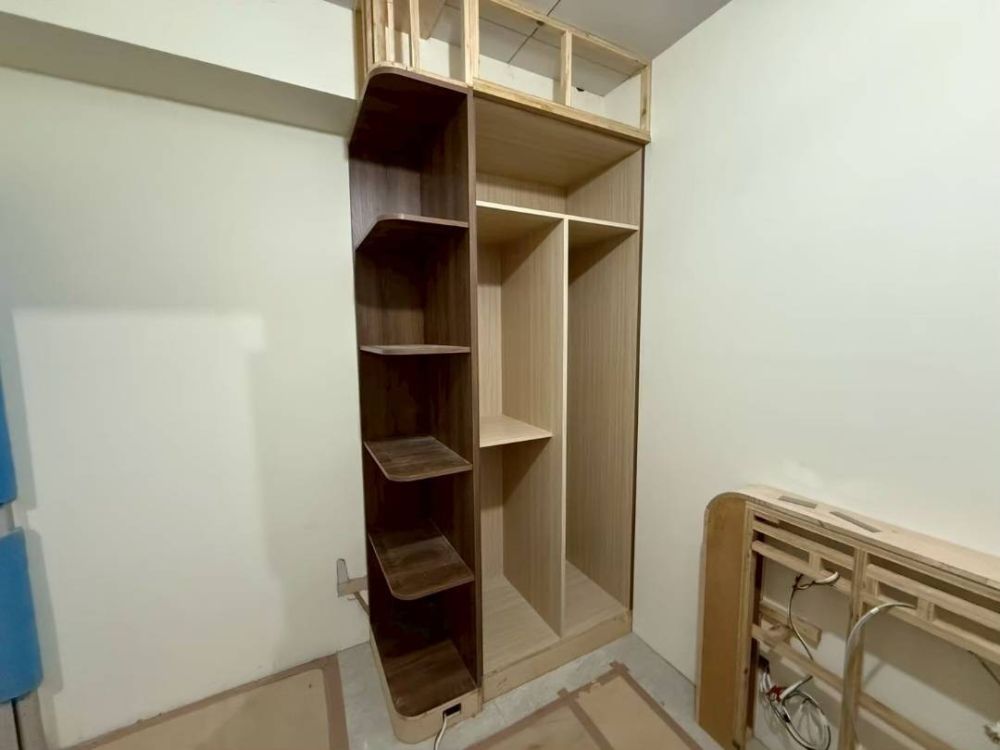

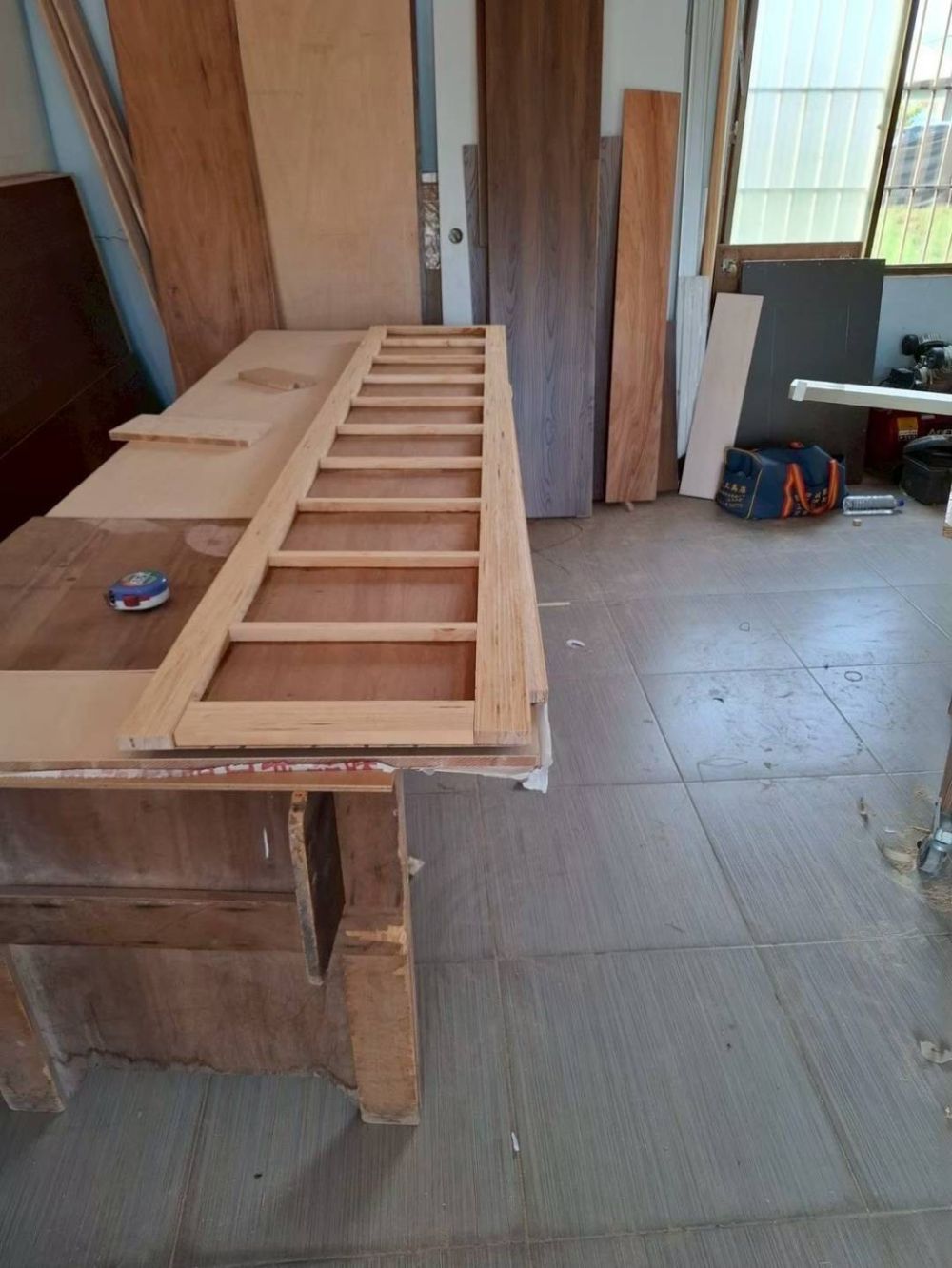

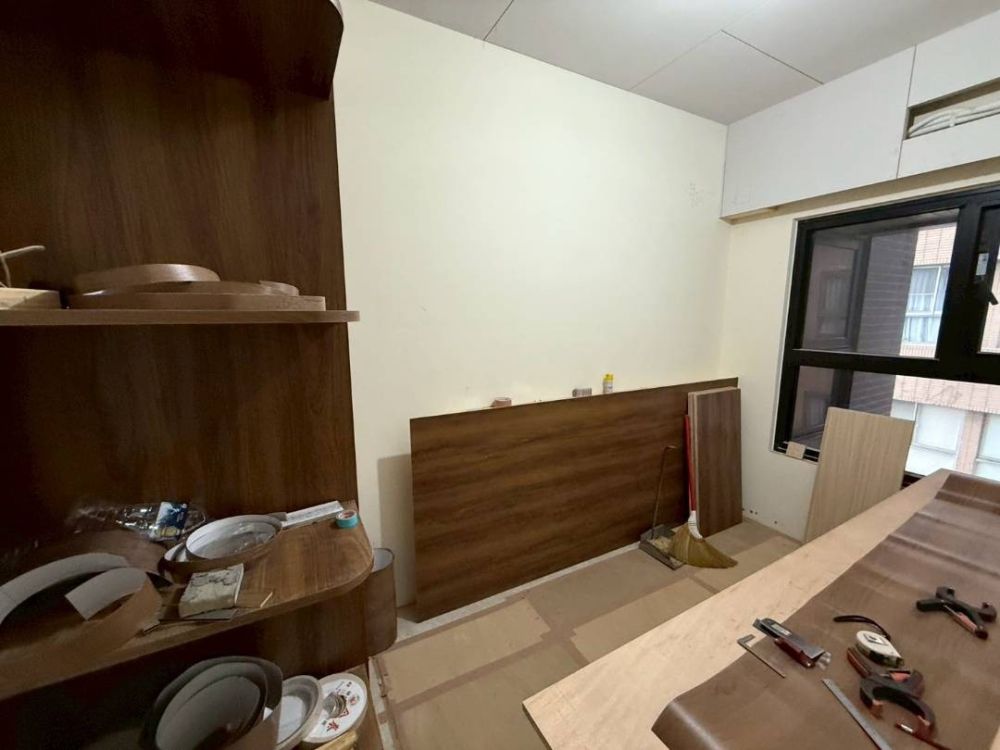

114/05/13 1.木作櫃體施工
114/05/12 1.木作櫃體施工
114/05/09 1.木作櫃體施工
114/05/08 1.木作櫃體施工

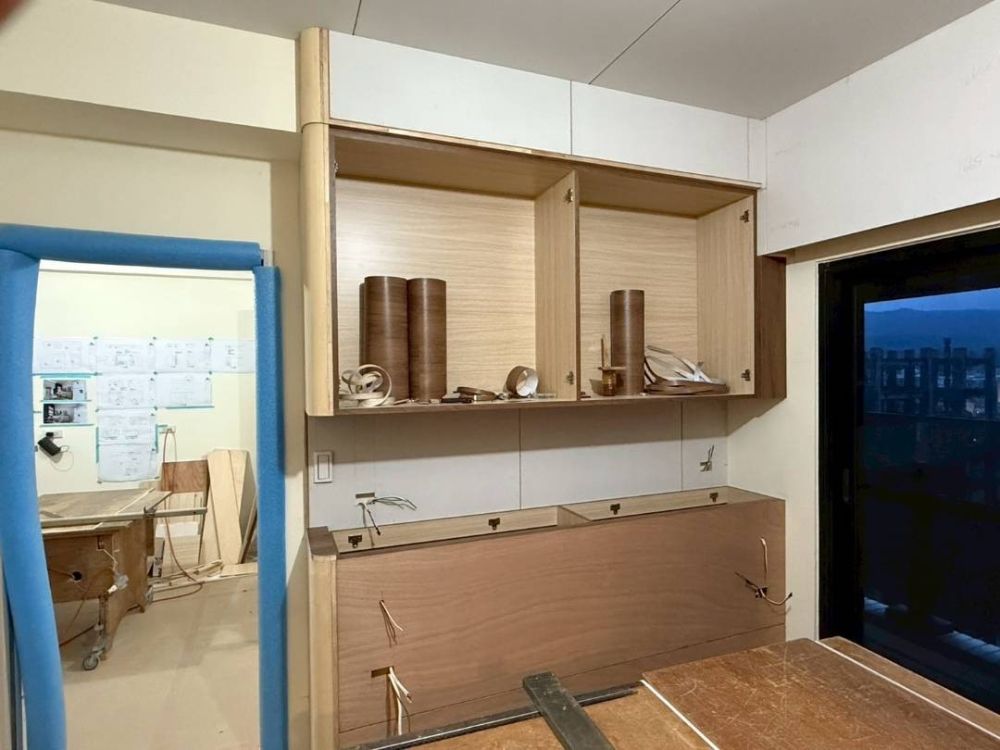

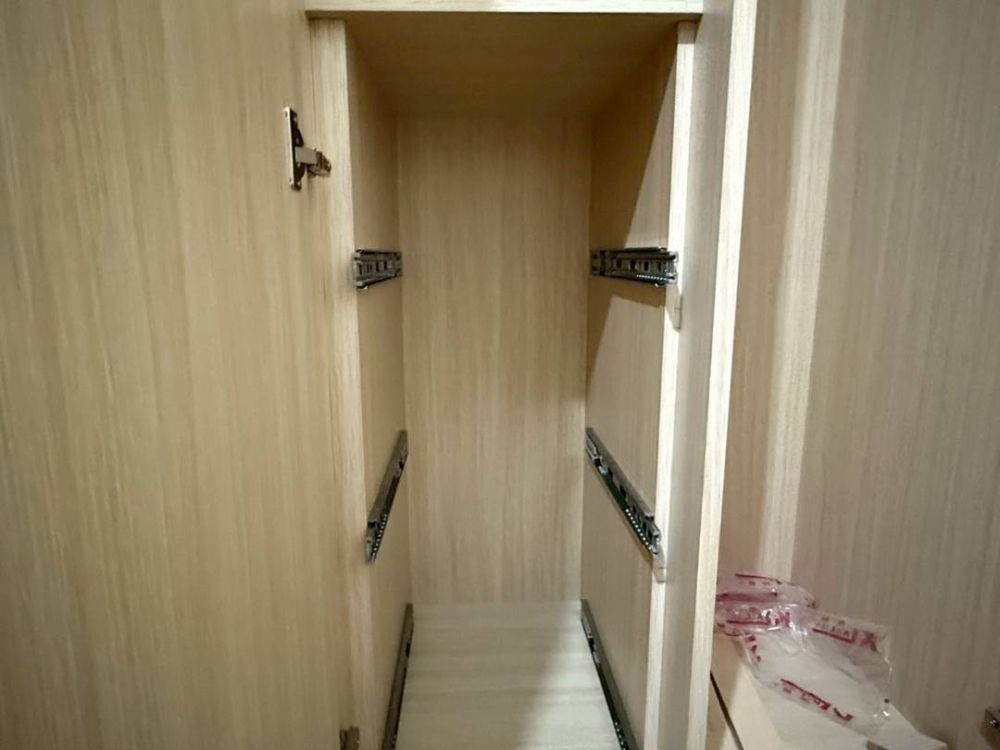

114/05/07 1.木作櫃體施工

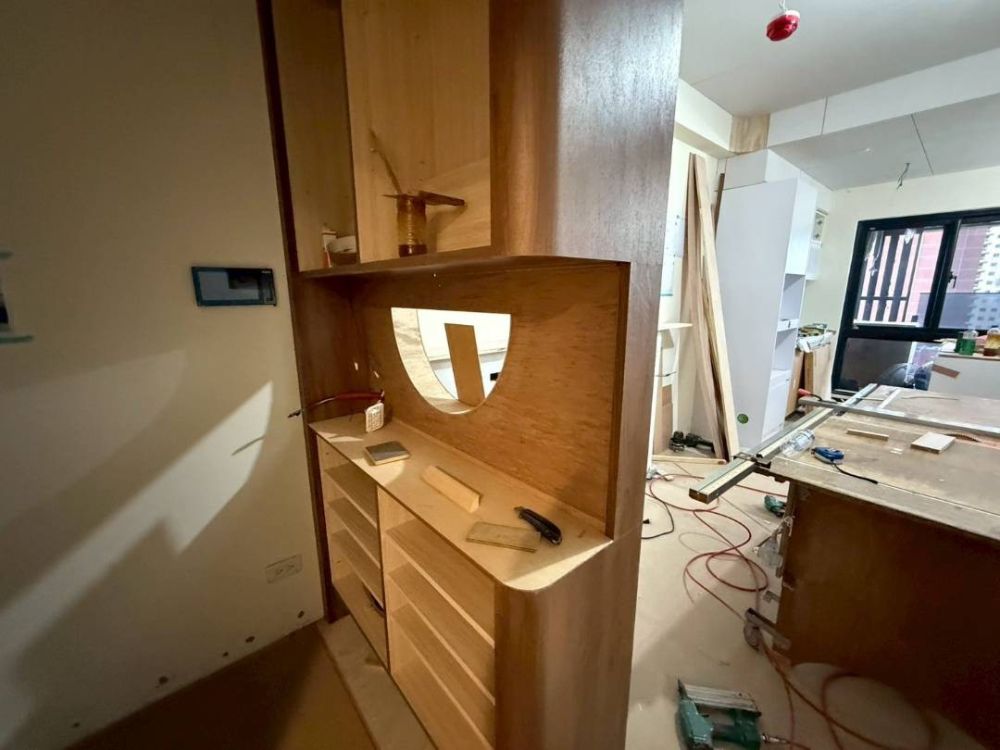

114/05/06 1.木作櫃體施工貼皮封板
114/05/05 1.木作櫃體施工貼皮封板

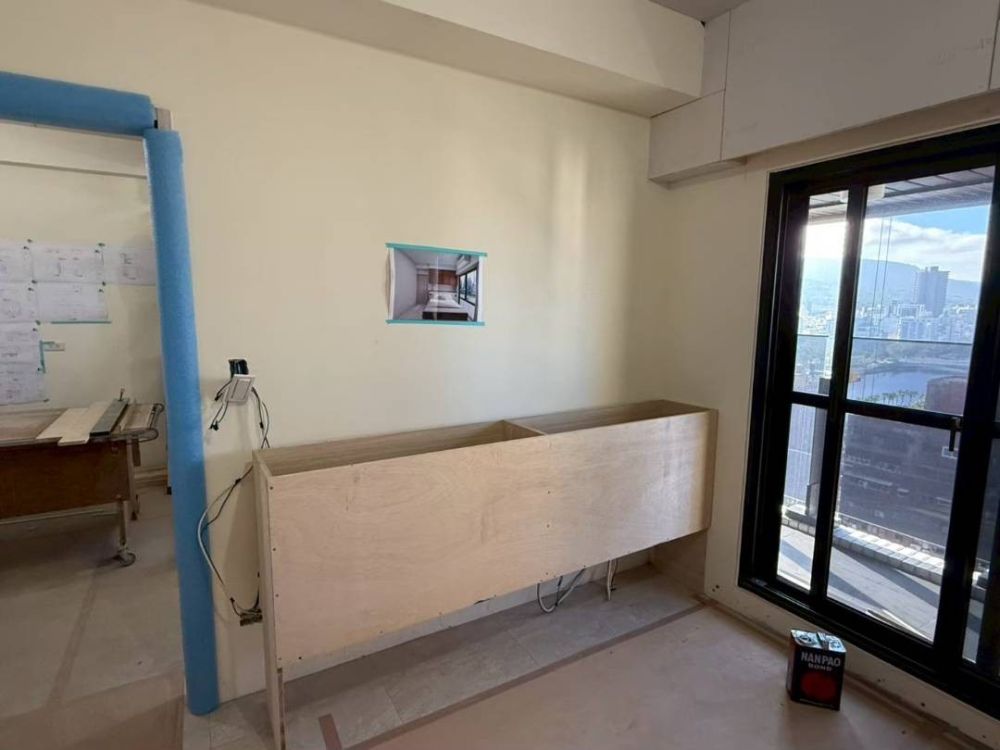

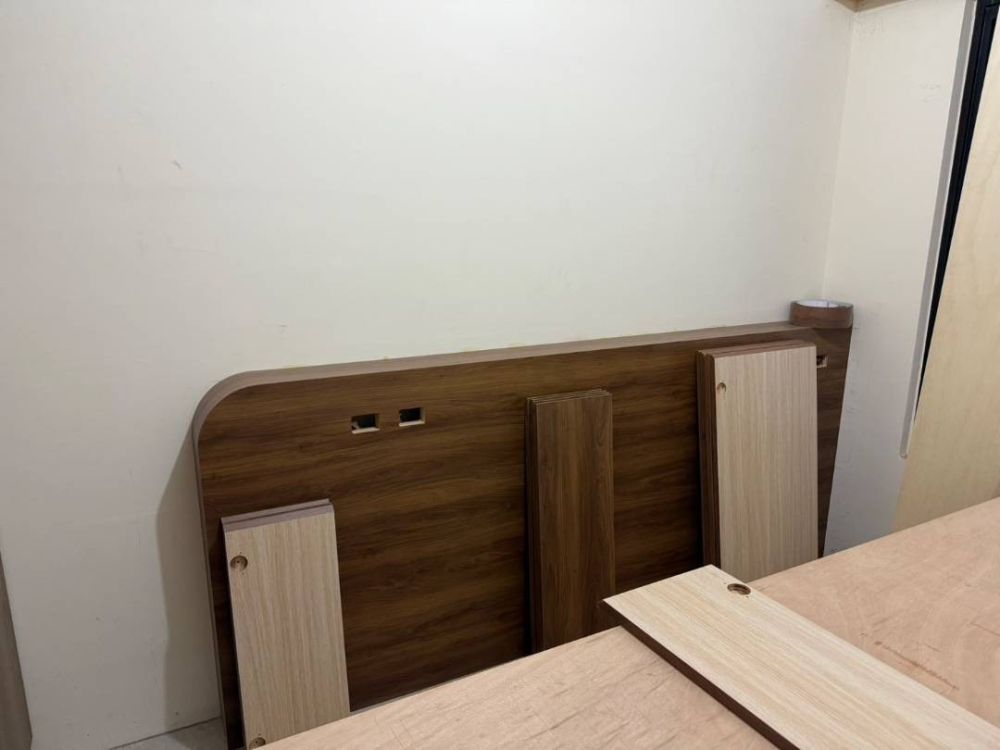

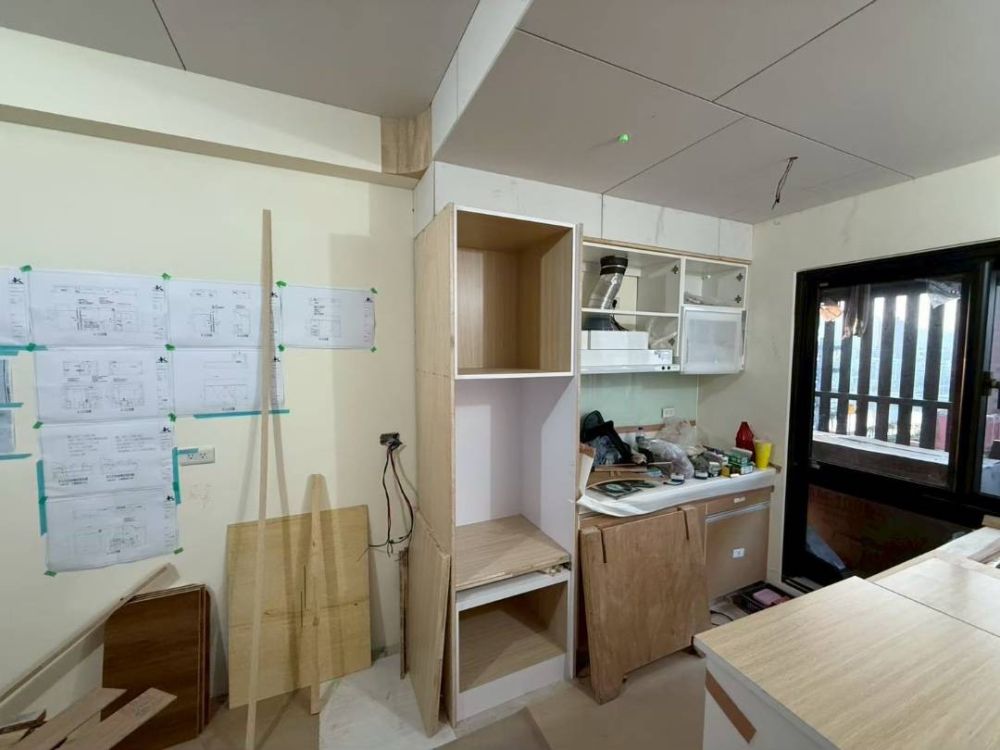

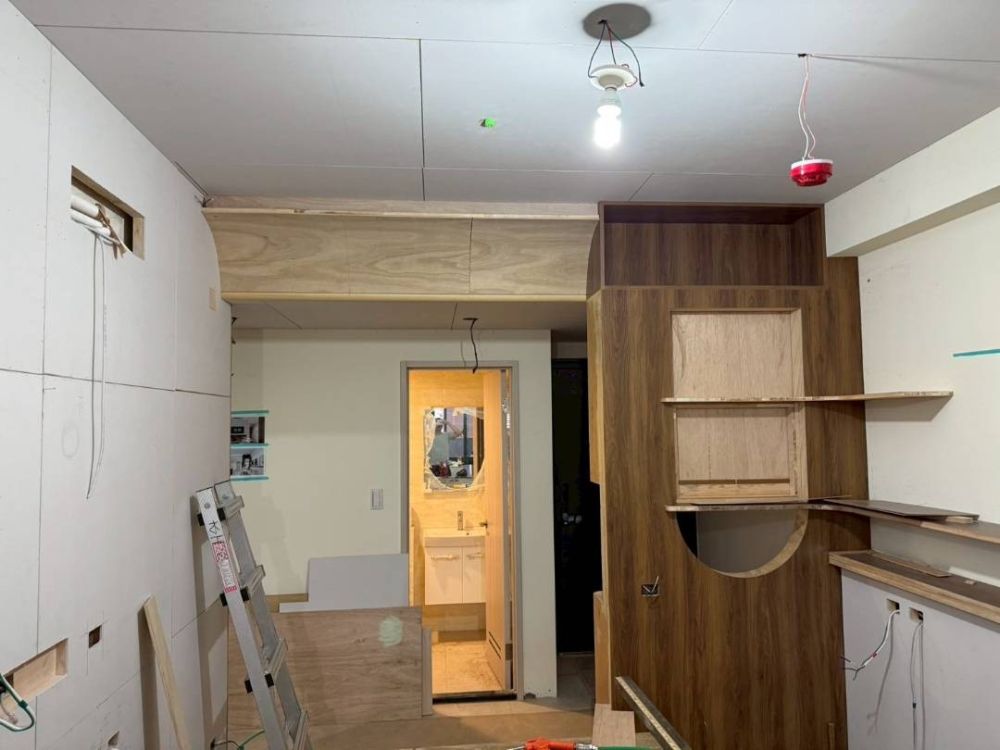

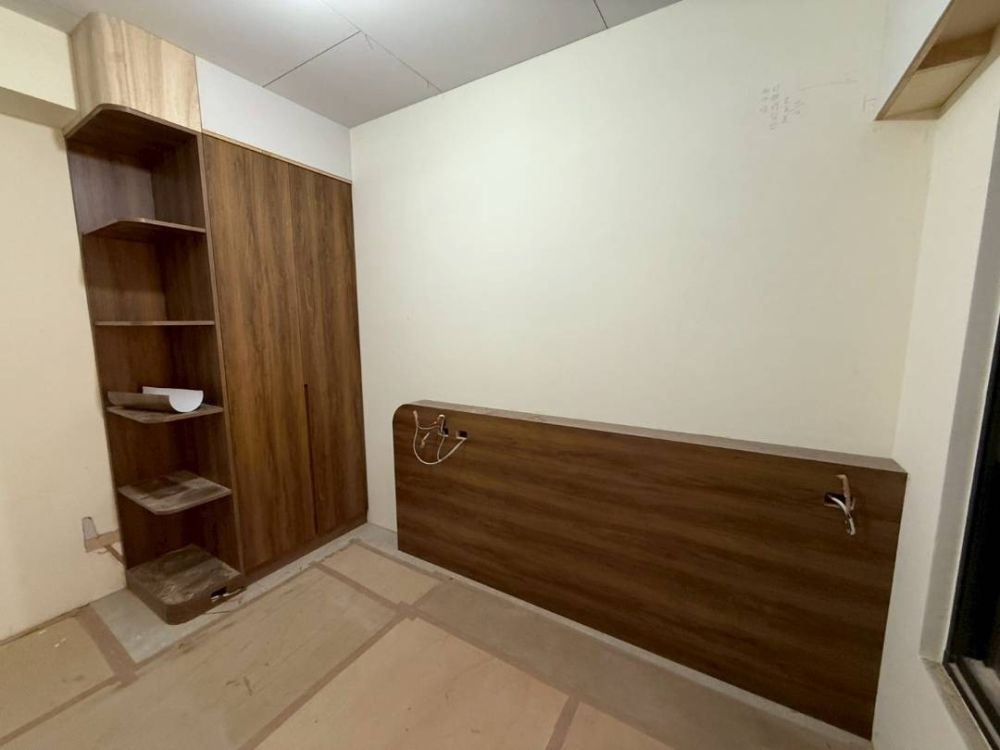

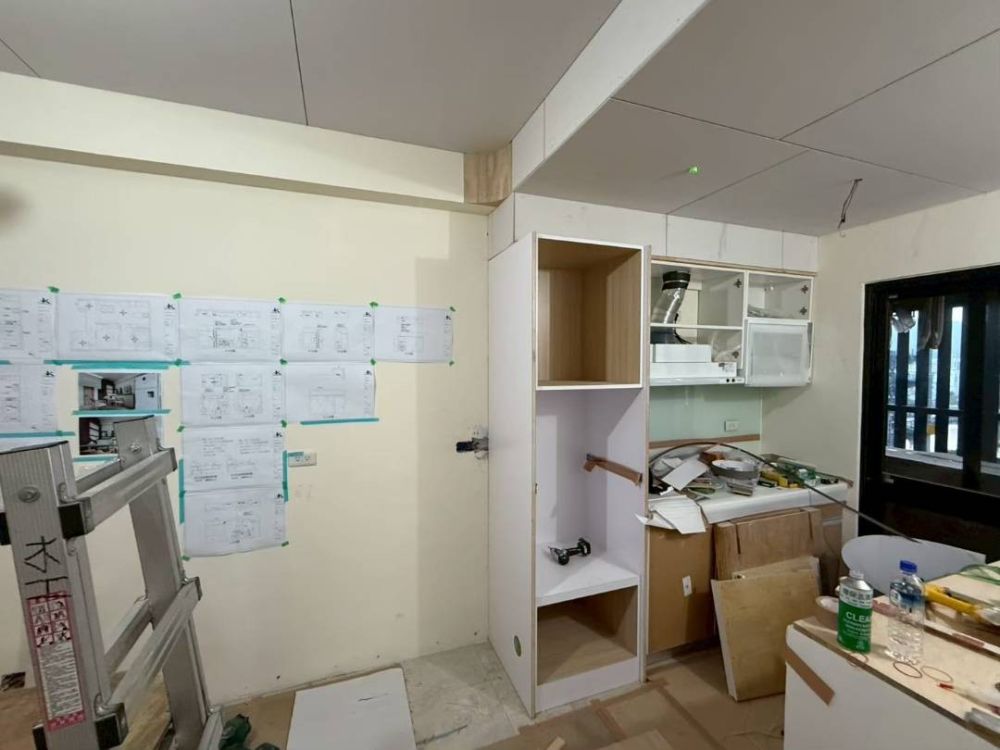

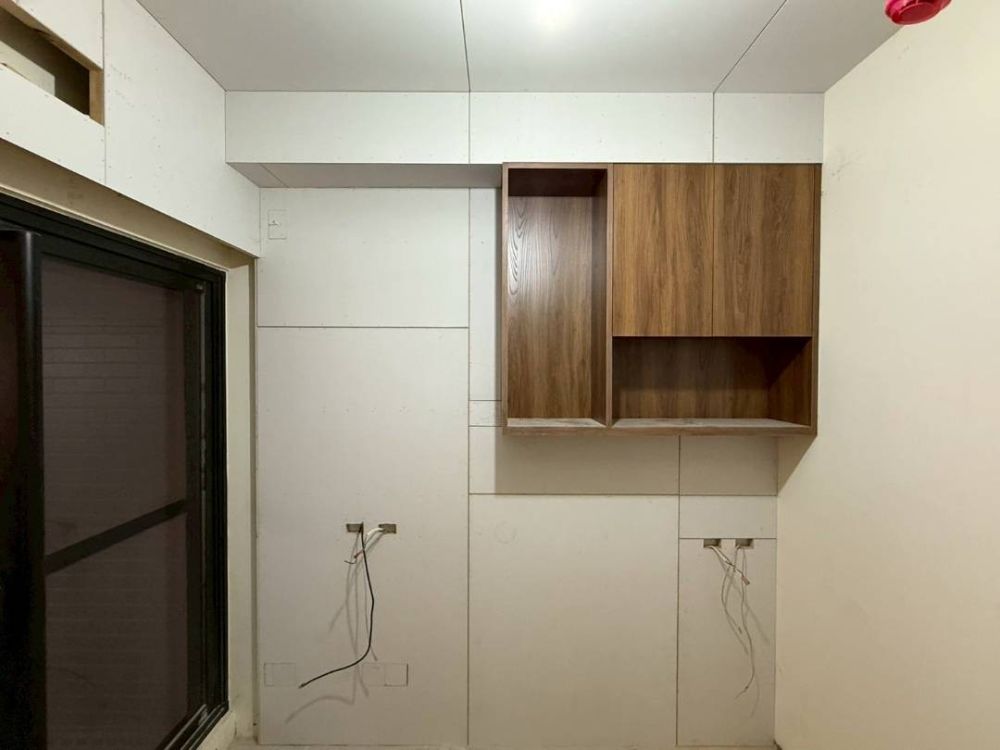

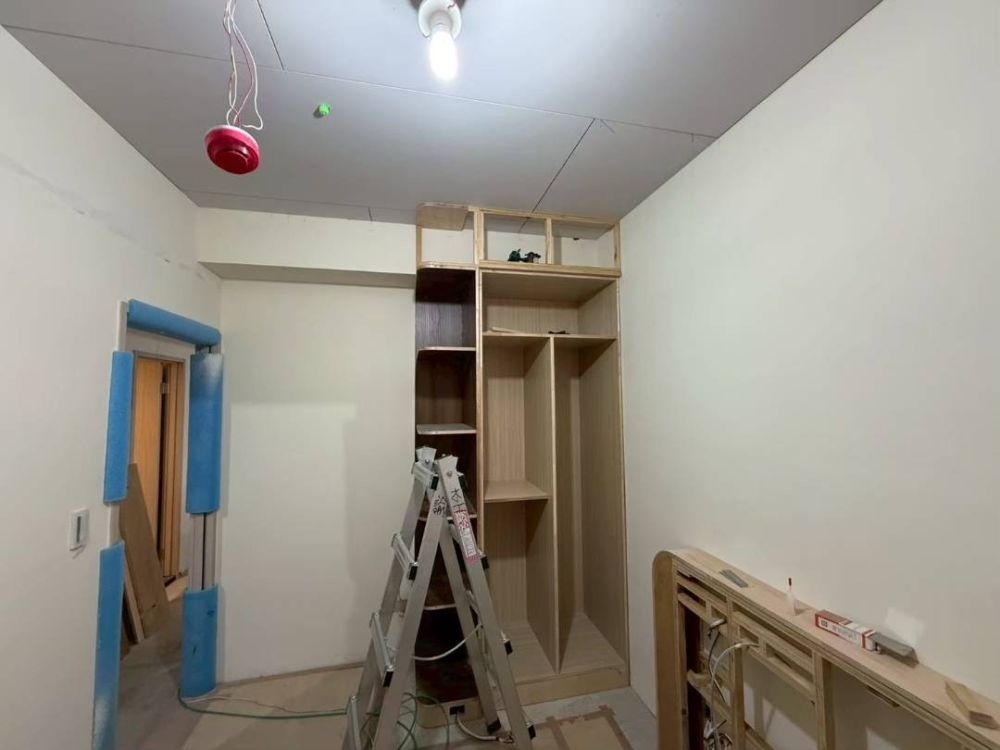

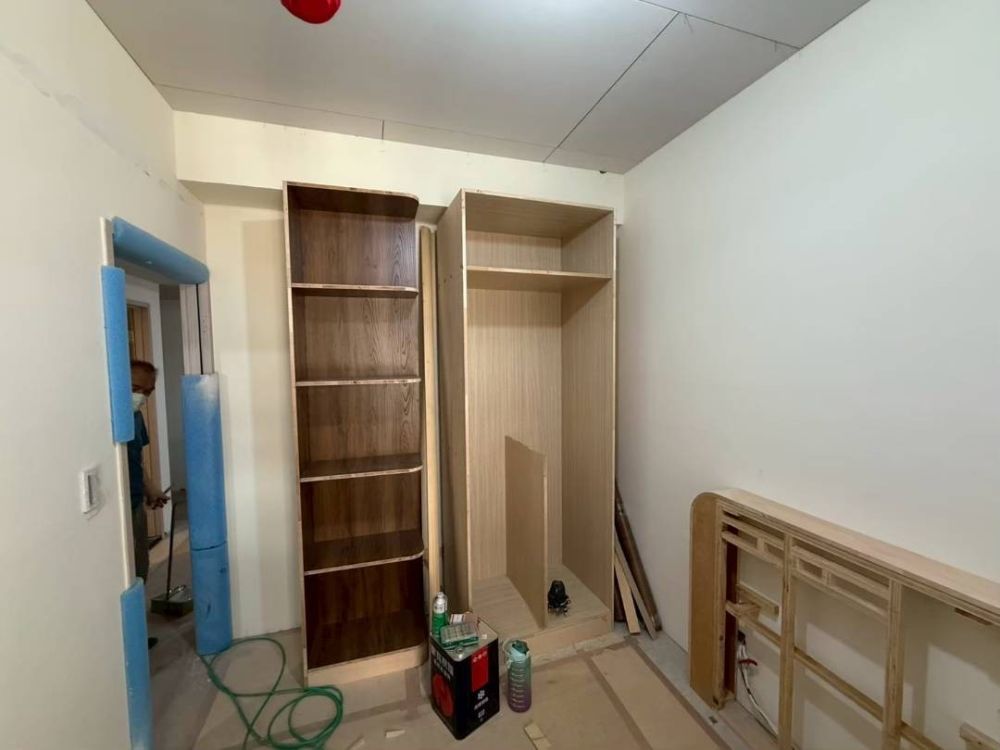

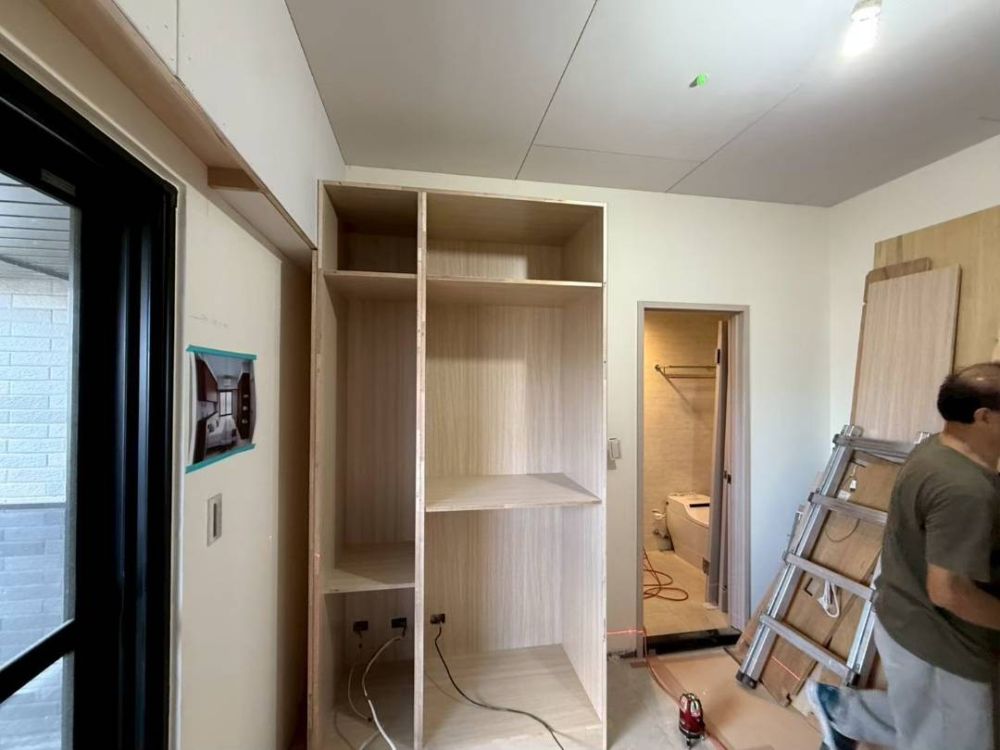

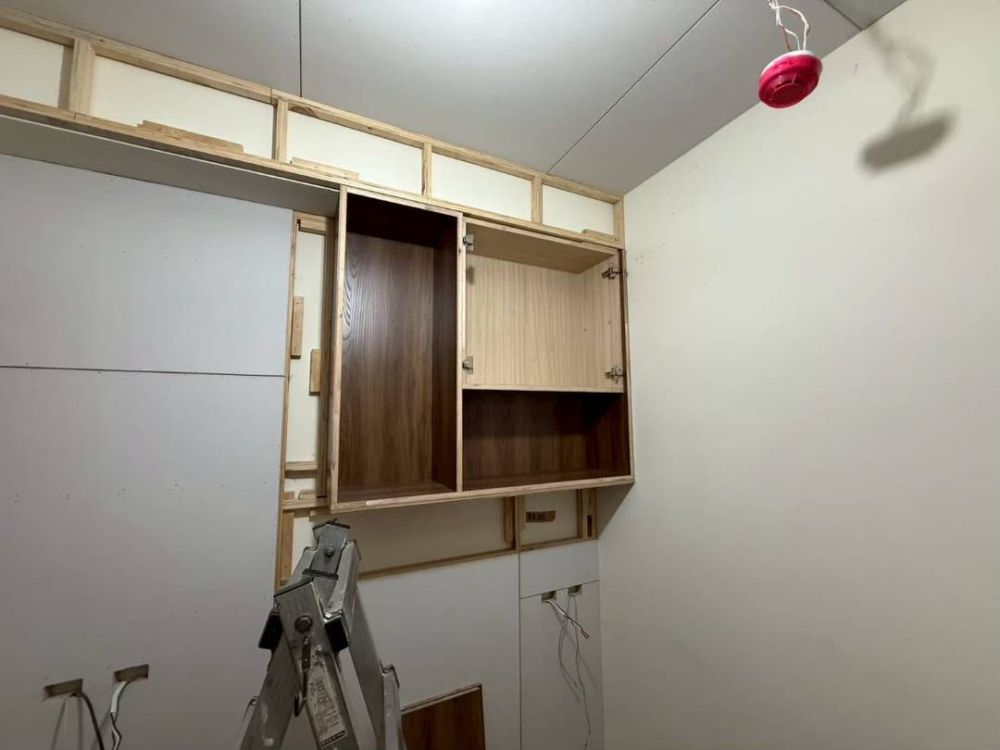

114/05/02 1.木作櫃體定位
114/04/30 1.木作櫃體定位
114/04/29 1.木作櫃體定位 2.床頭背牆施作
114/04/28 1.櫃體進場定位

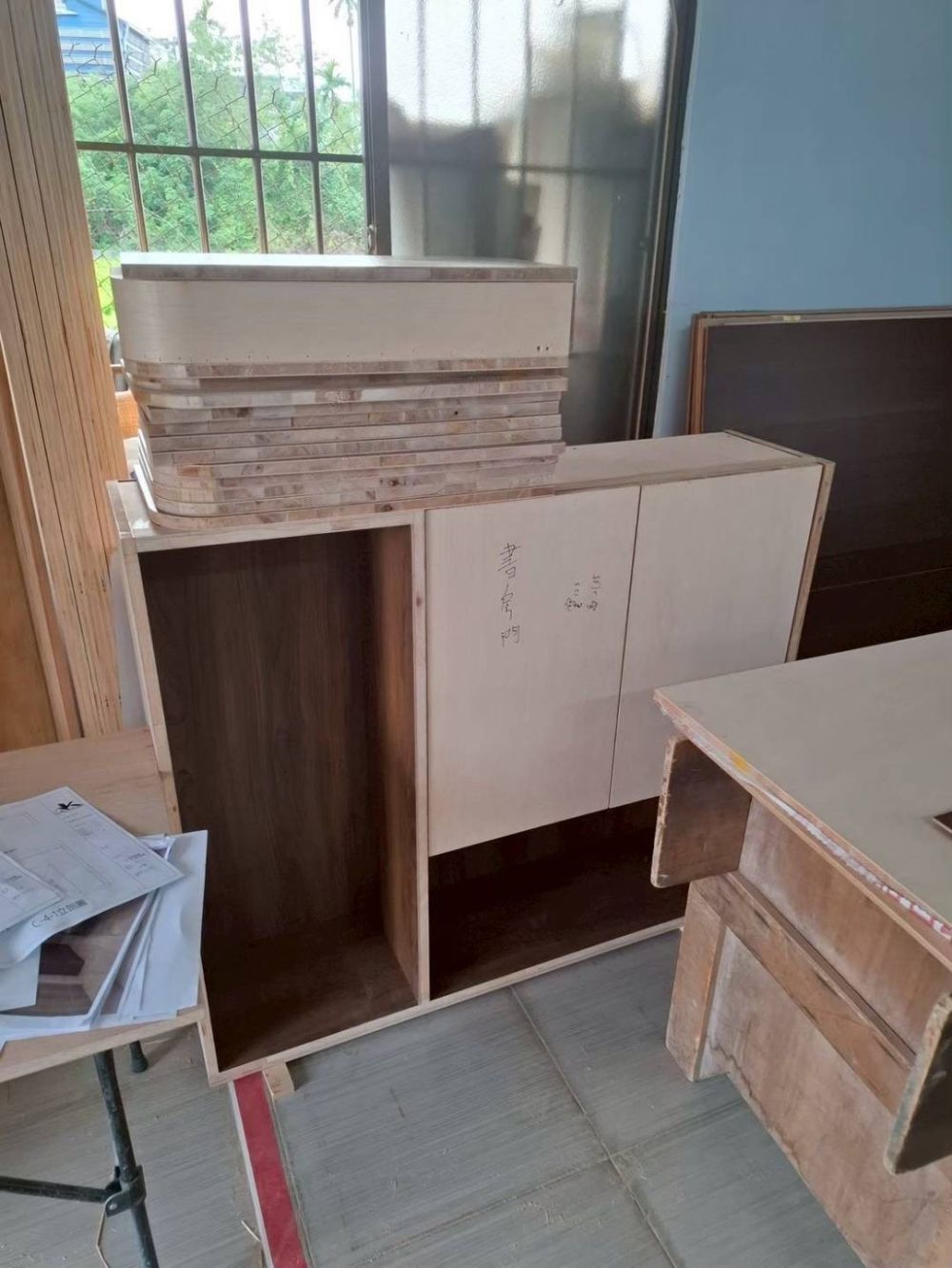

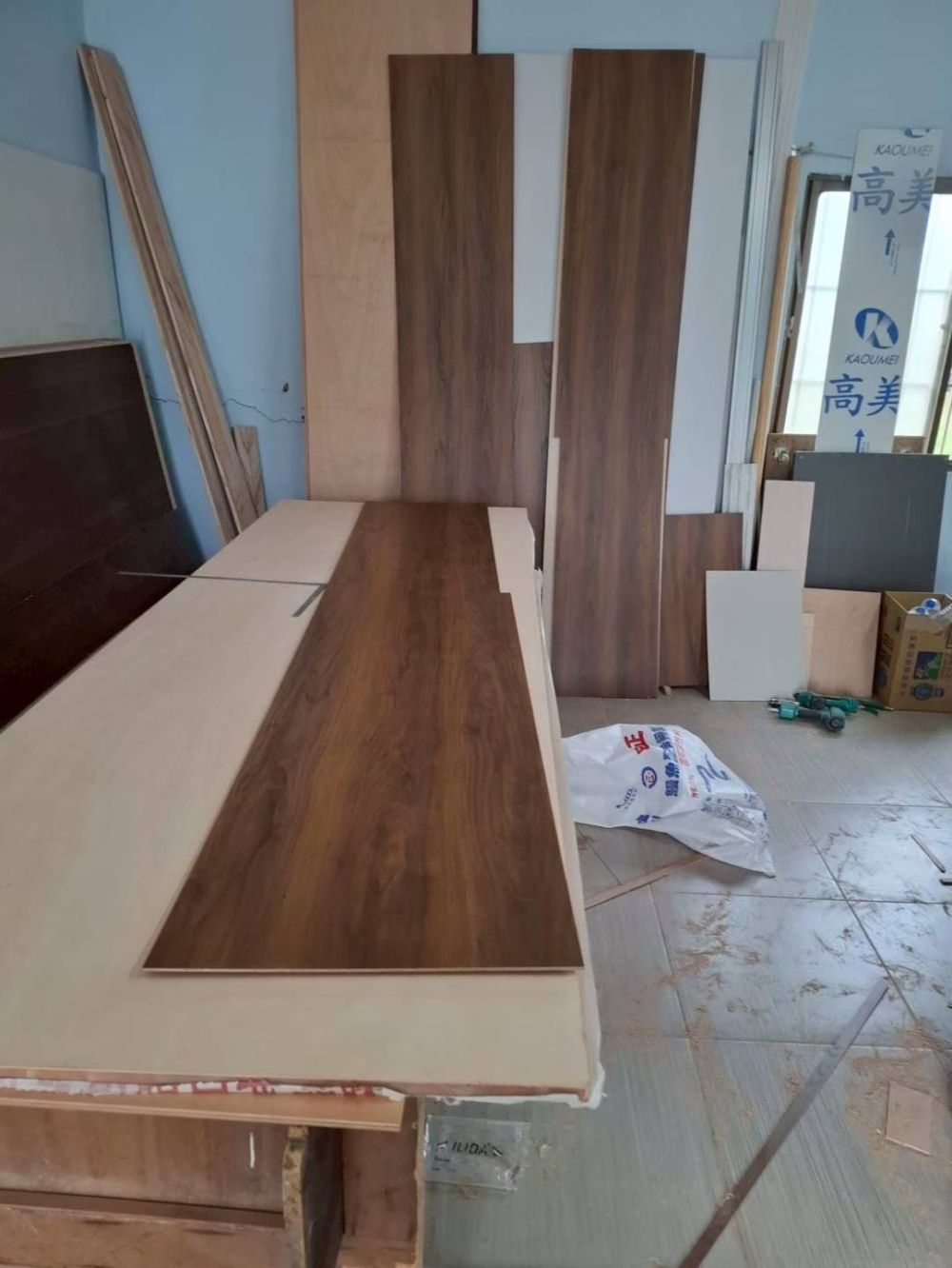

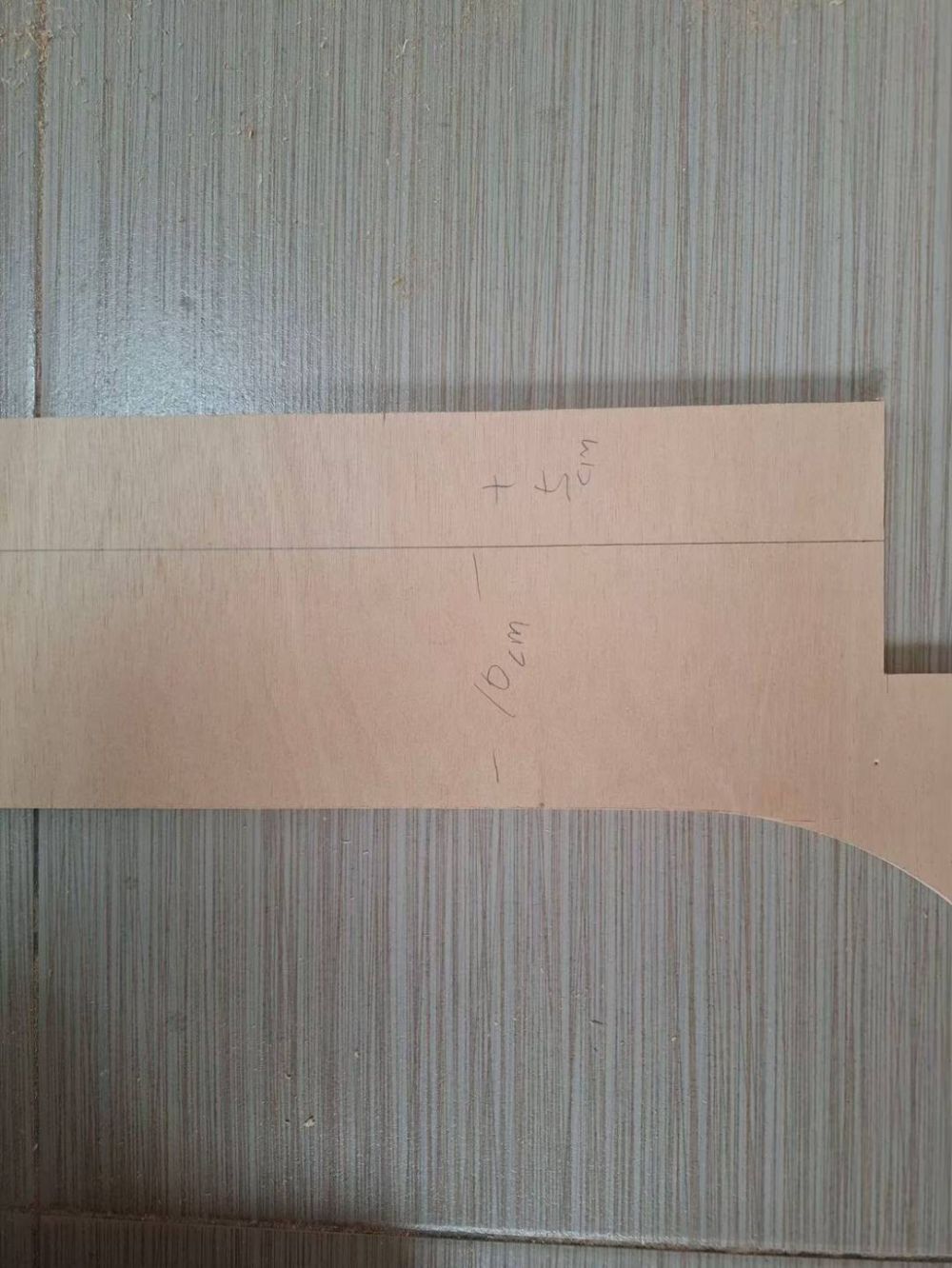

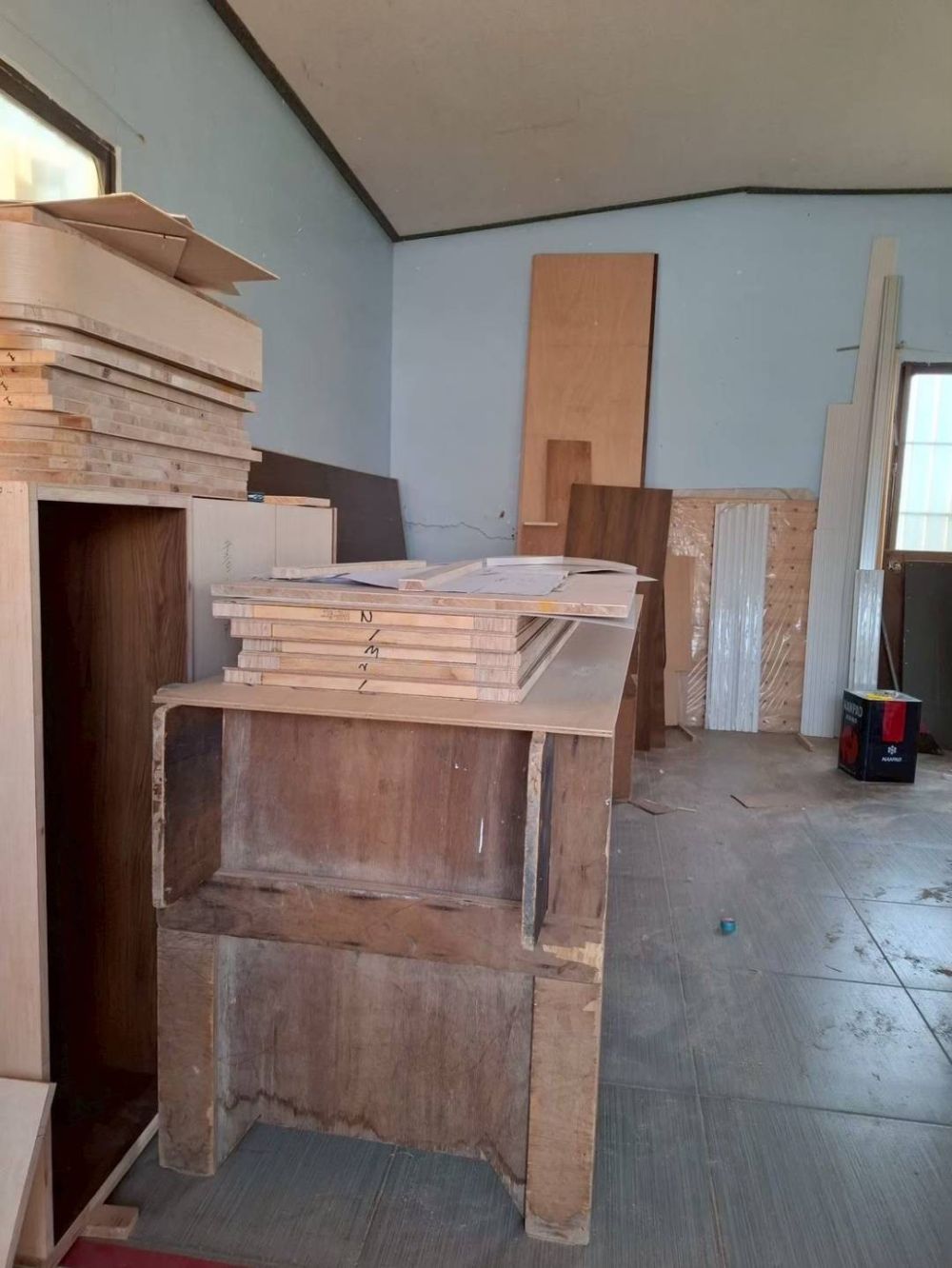

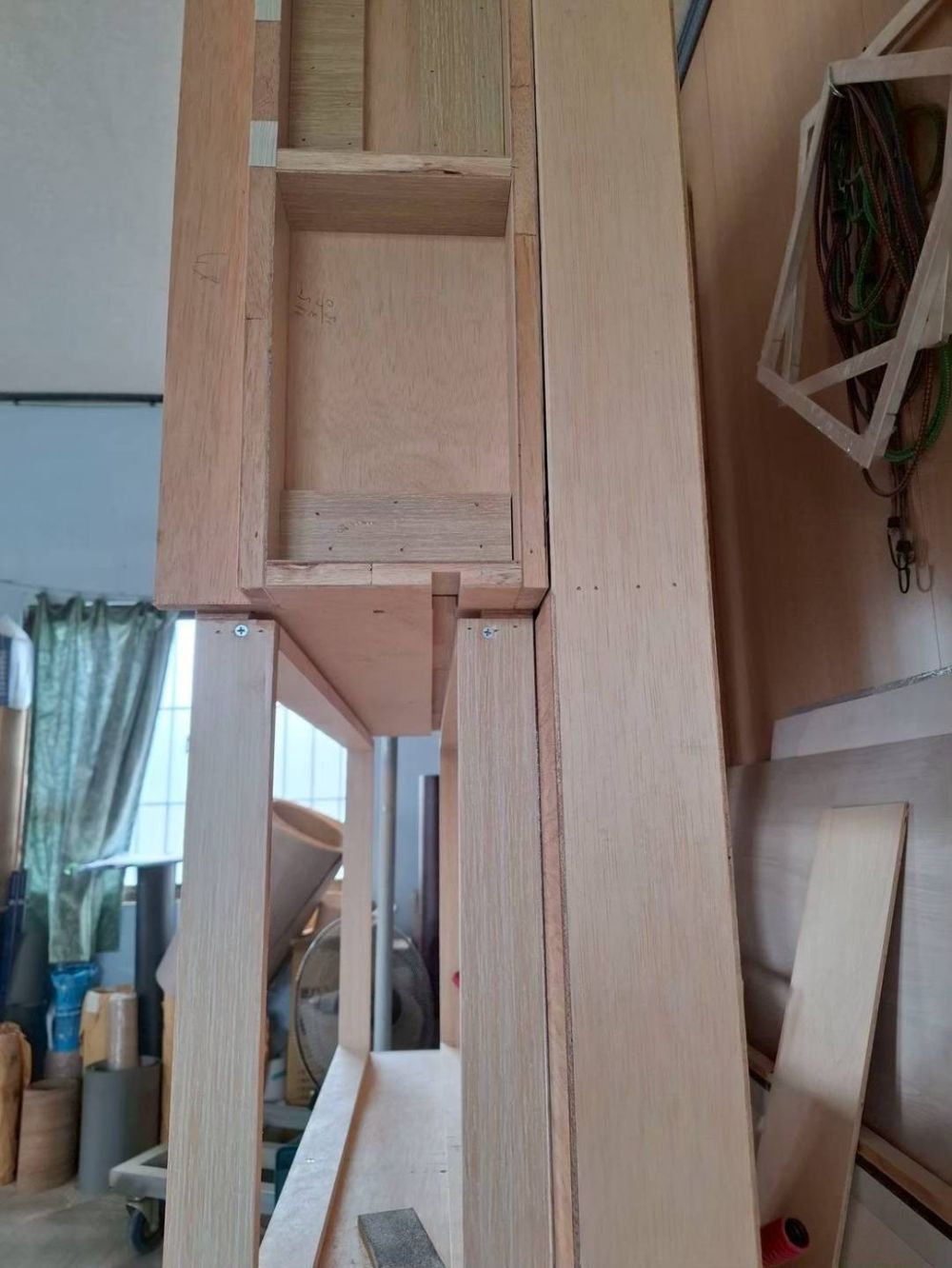

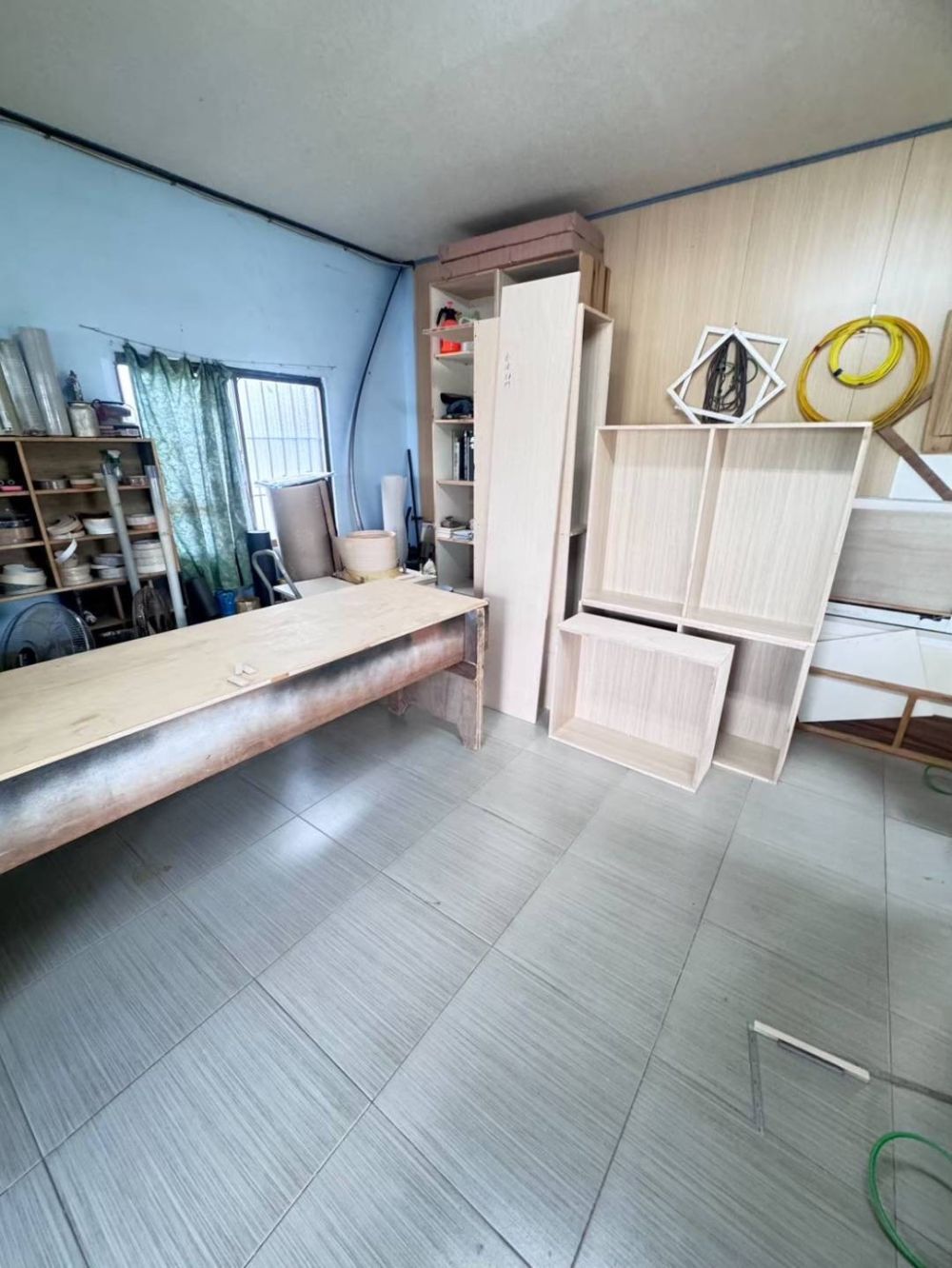

114/04/25 1.櫃體工廠裁切施作
114/04/24 1.櫃體工廠裁切施作
114/04/23 1.櫃體工廠裁切施作

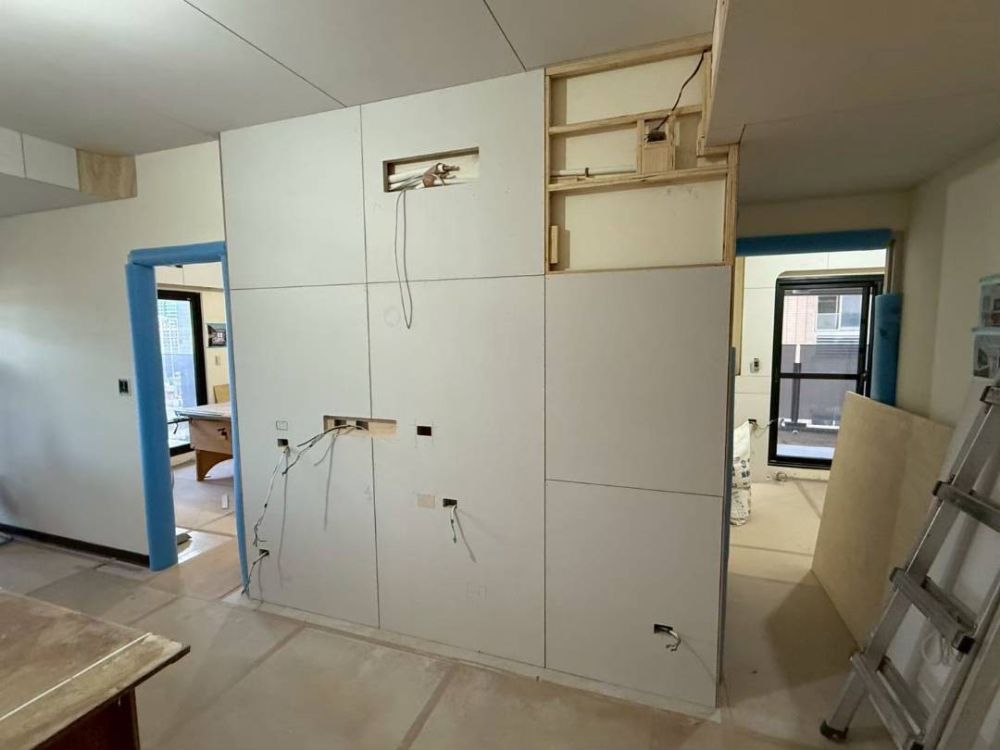

114/04/22 1.固定櫃進場定位 2.櫃體工廠裁切施作
114/04/21 1.櫃體工廠裁切施作

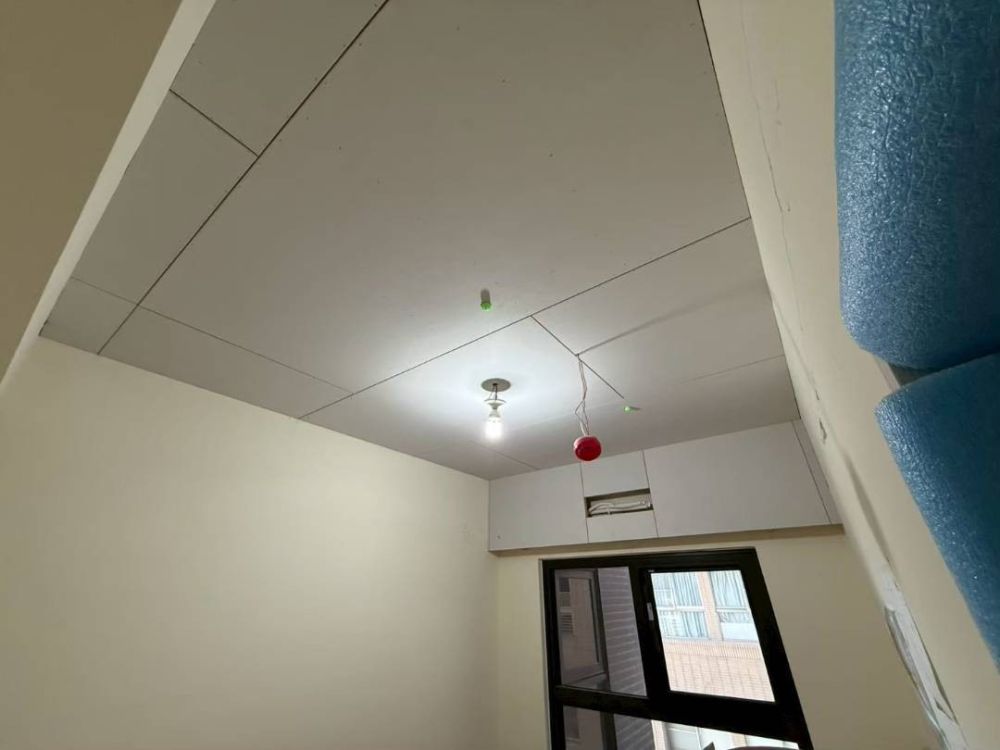

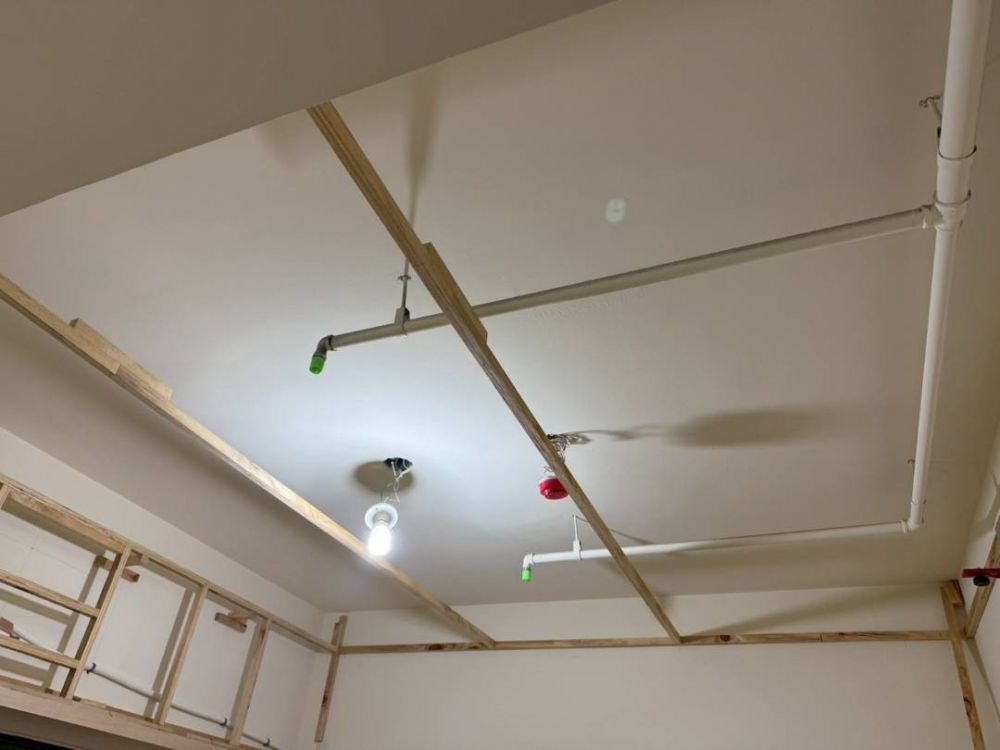

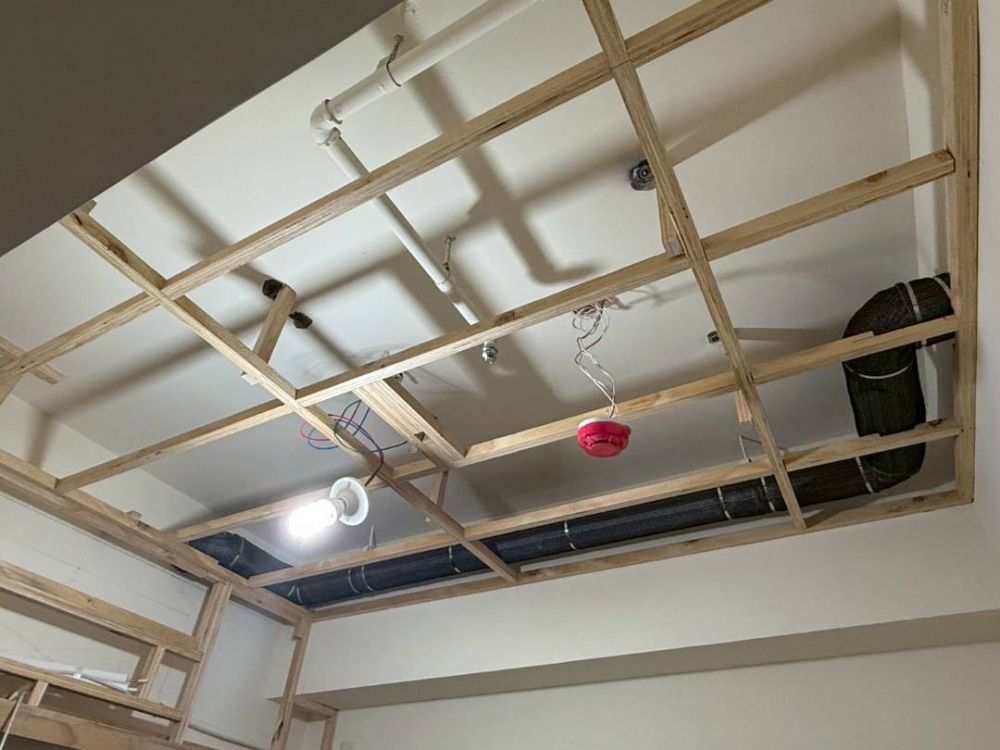

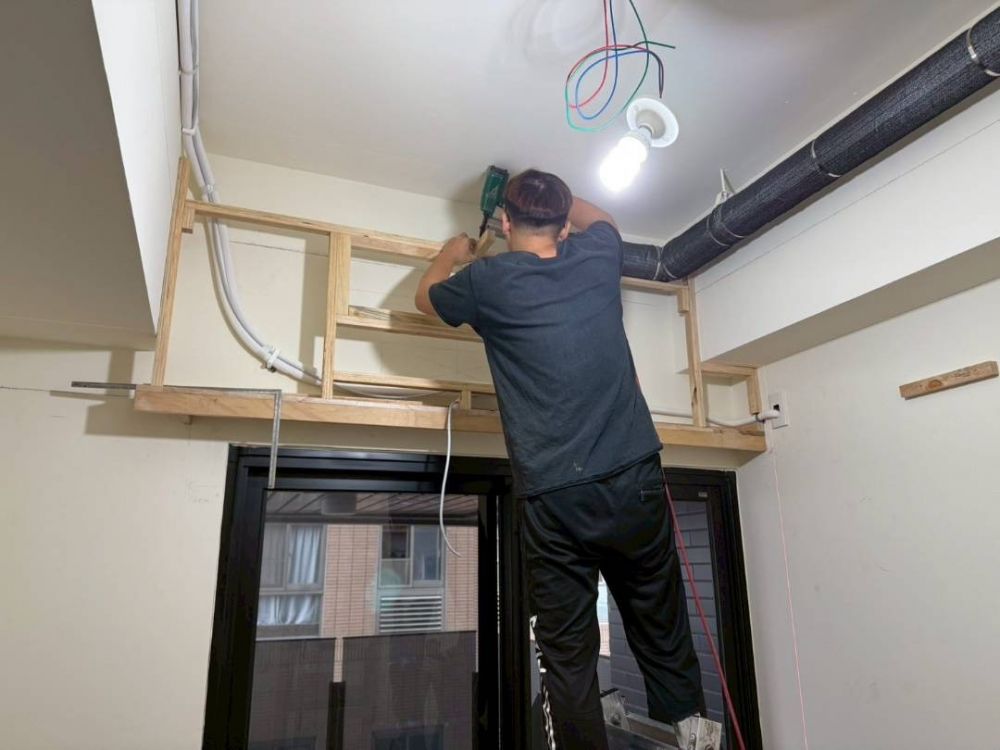

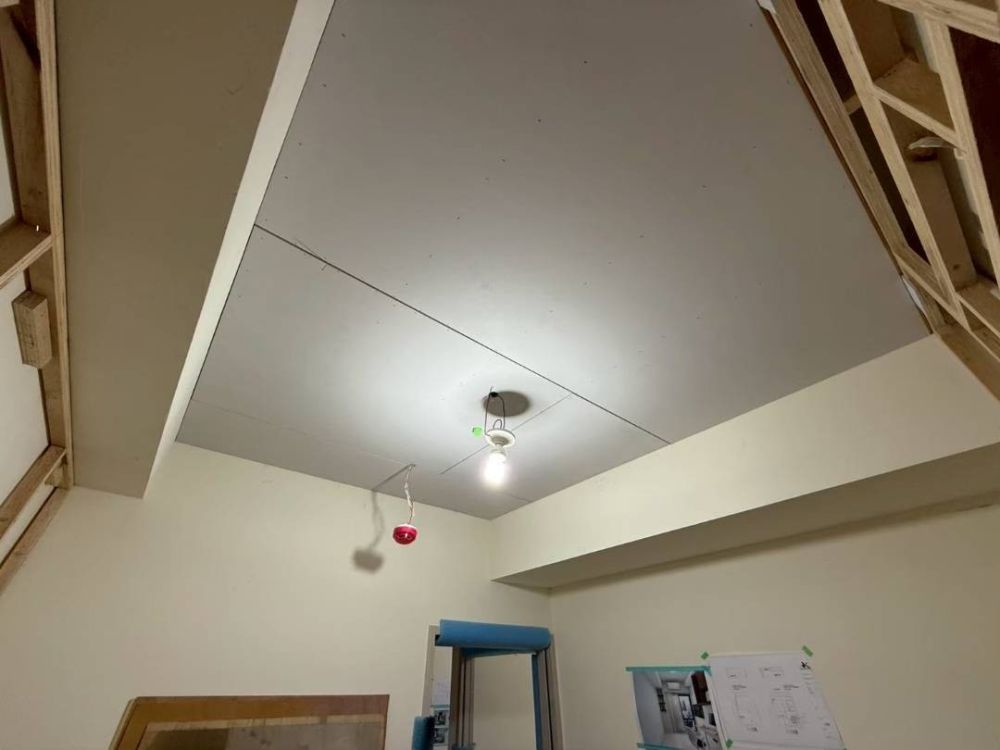

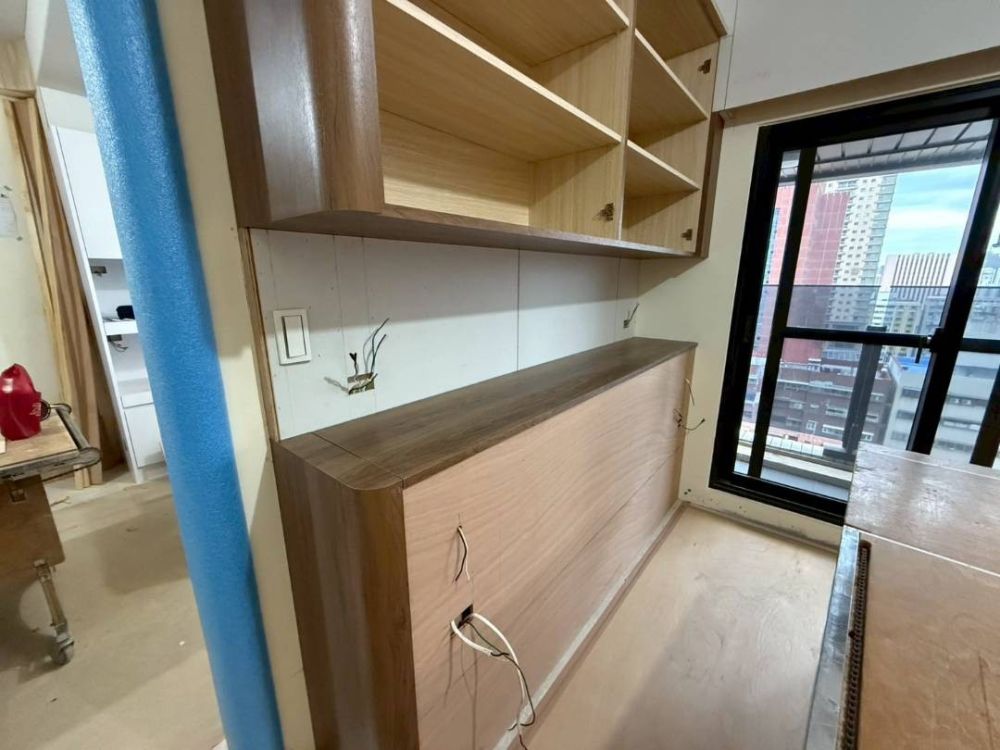

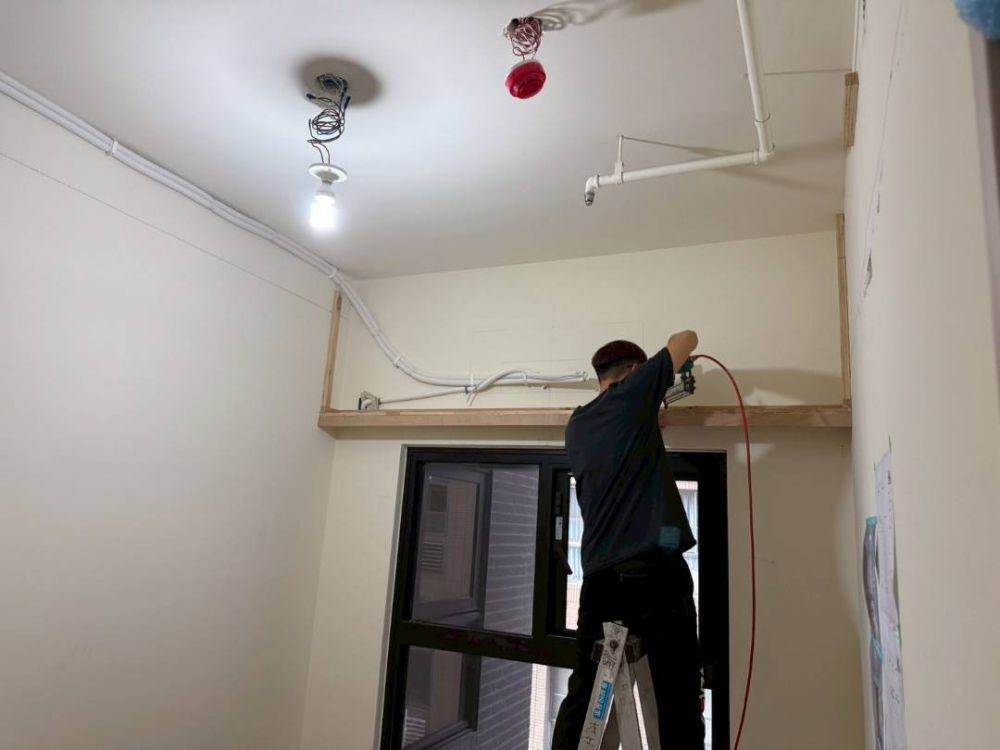

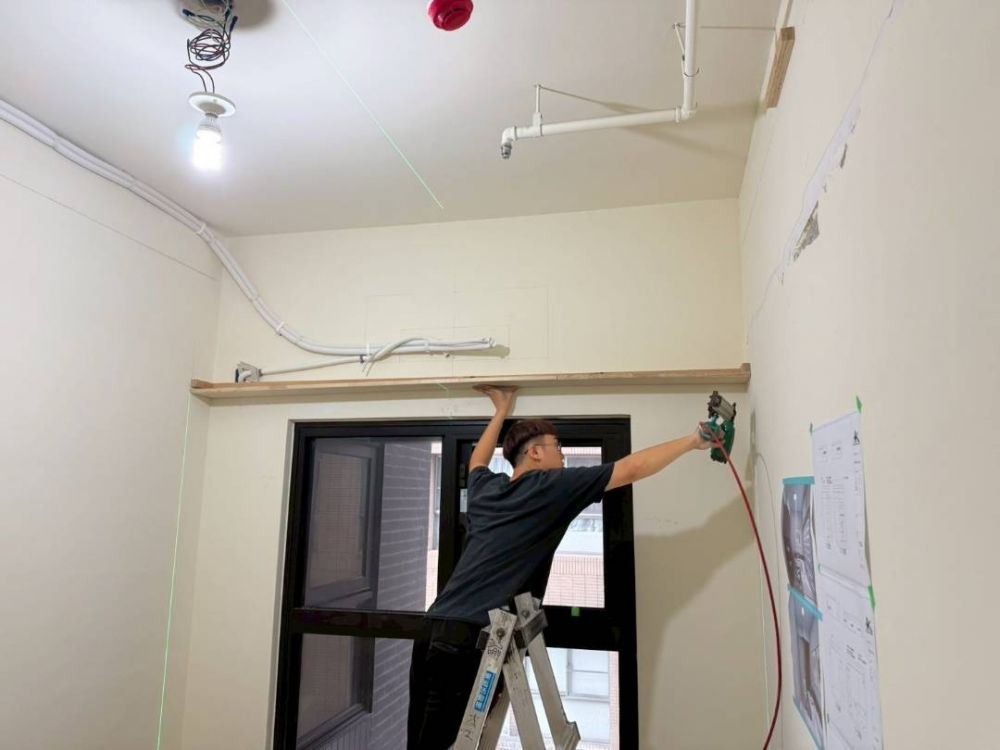

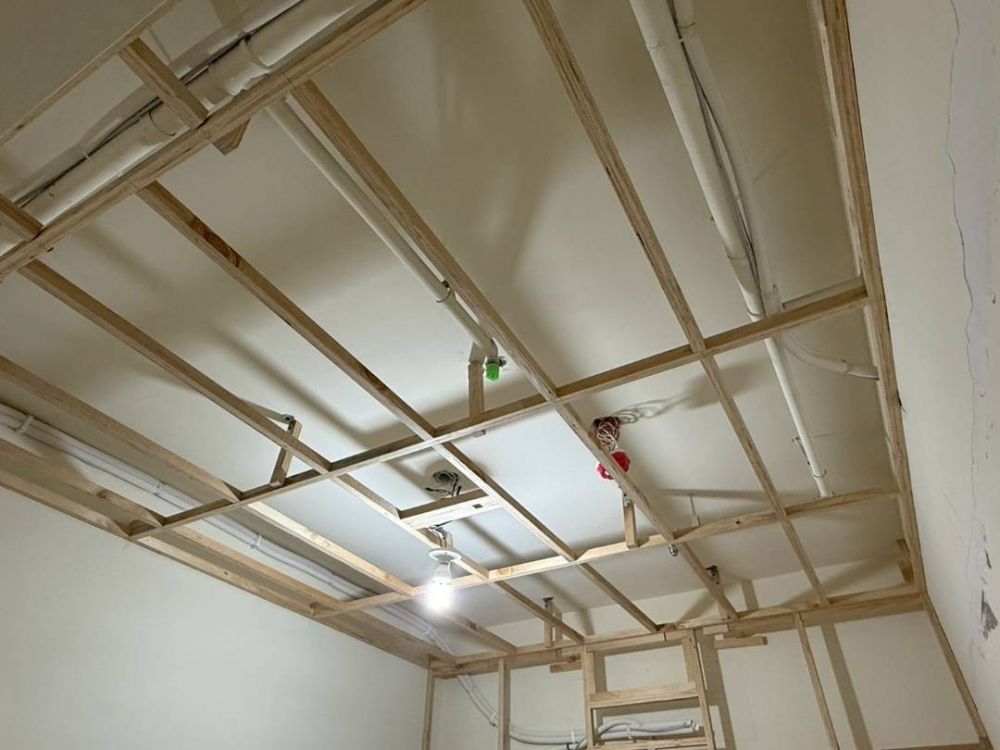

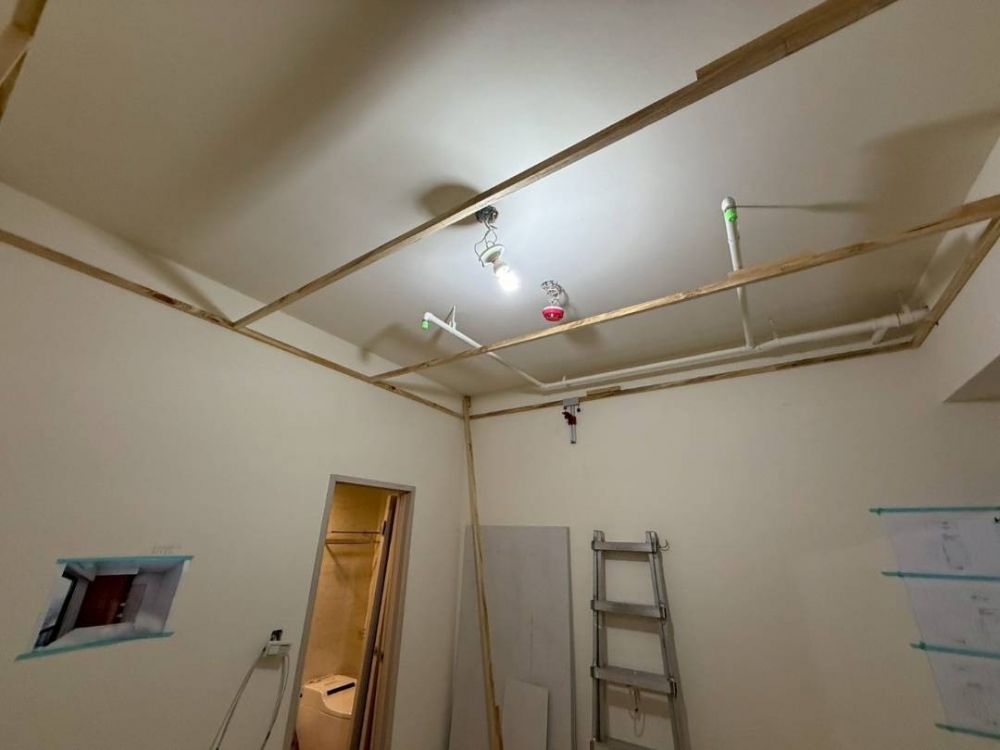

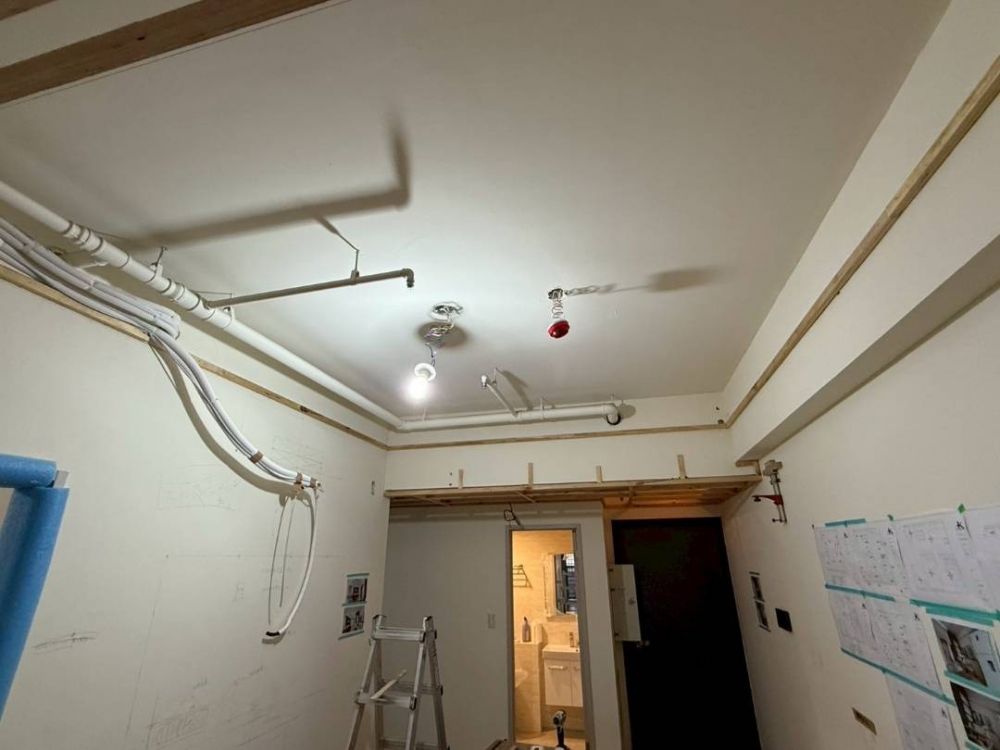

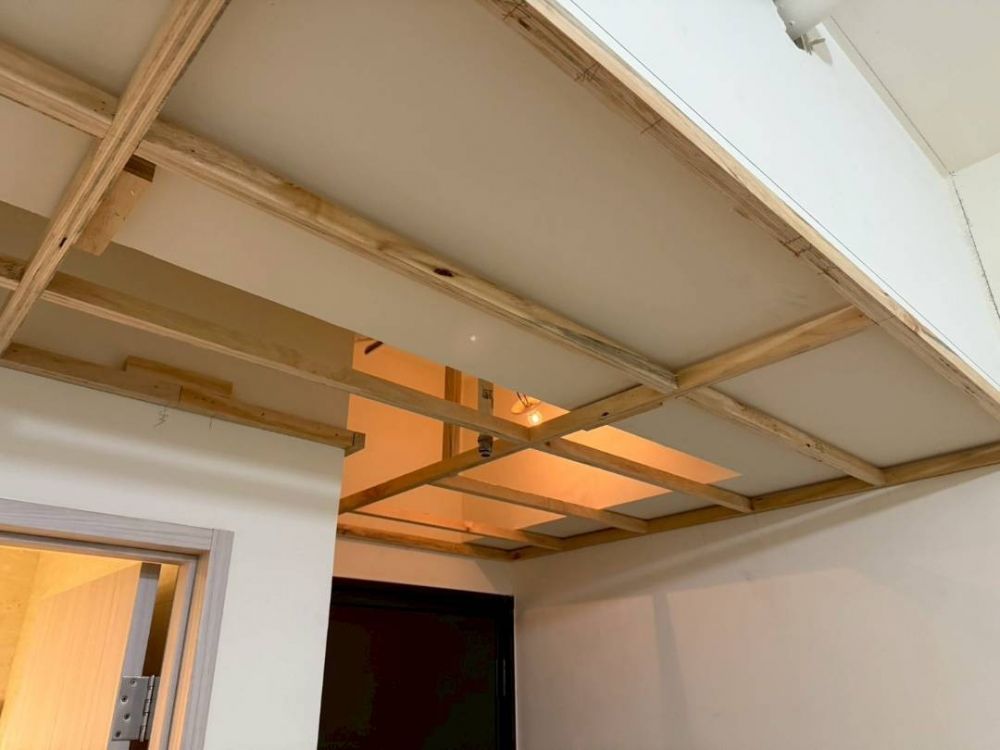

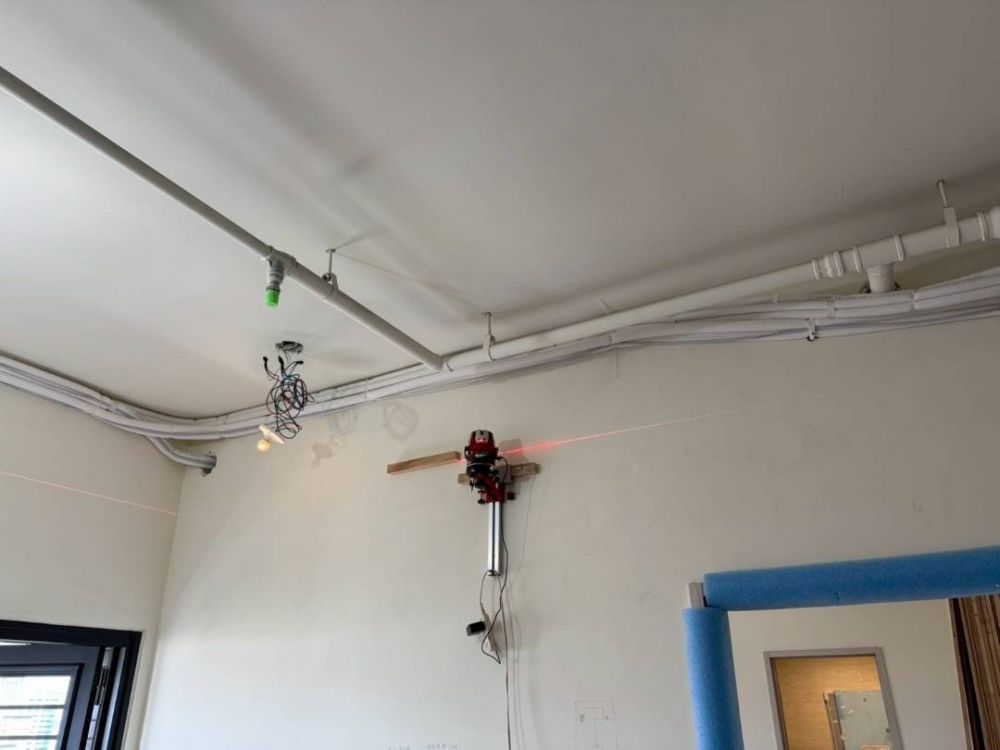

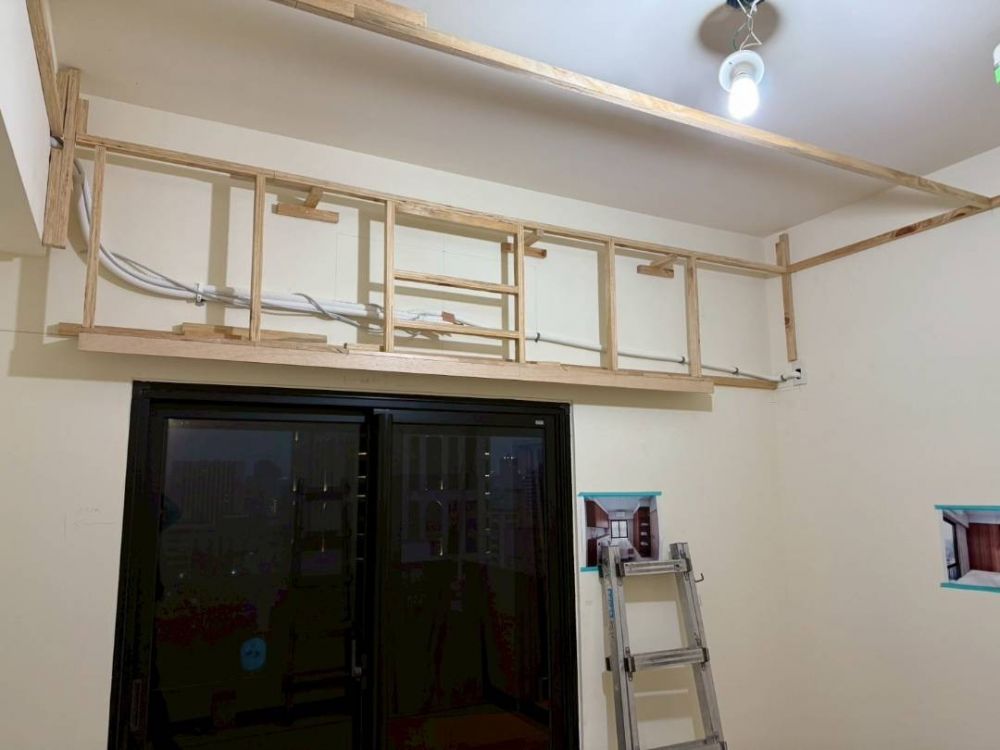

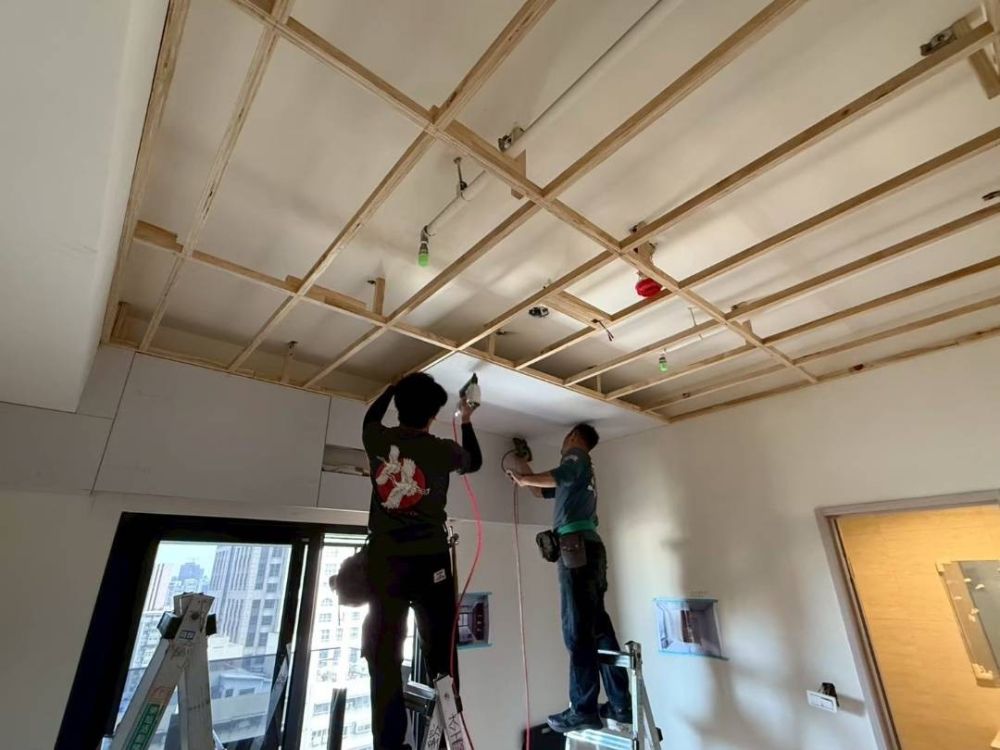

114/04/21 1.天花板封板後,崁燈燈具開孔

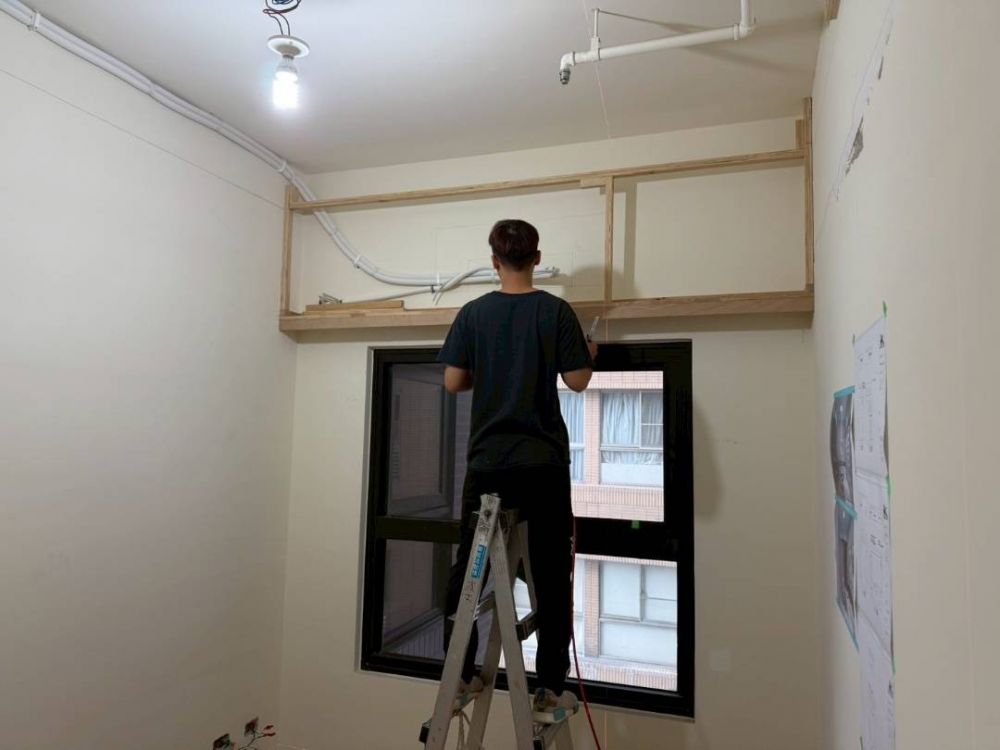

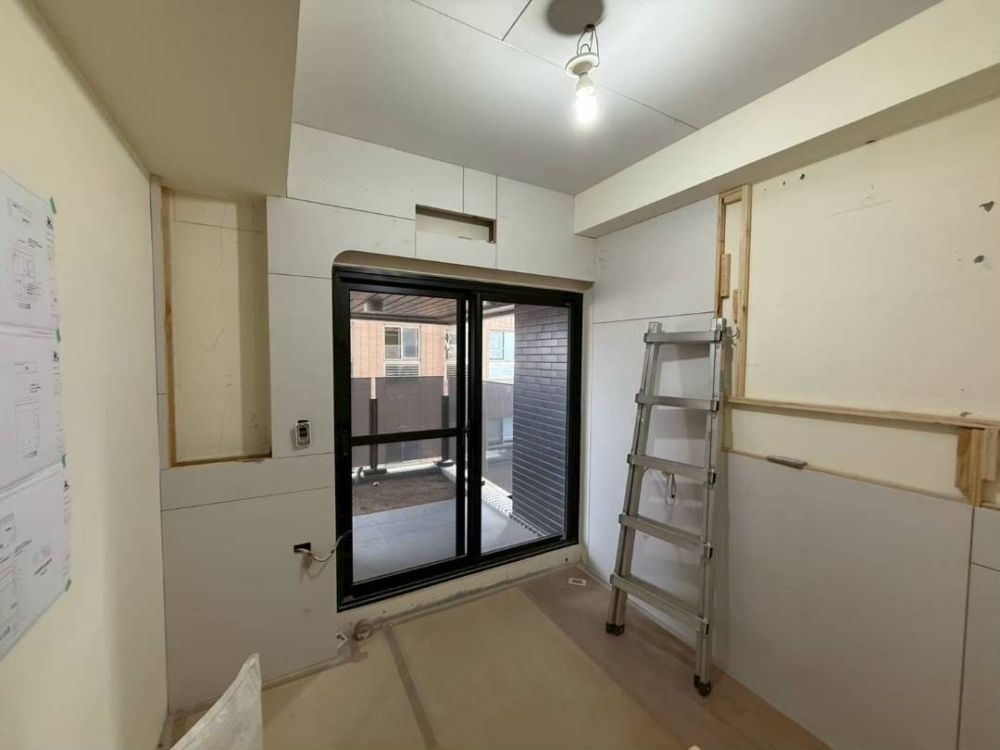

114/04/18 1.窗簾盒封板 2.書房背牆封板 3.電視牆封板

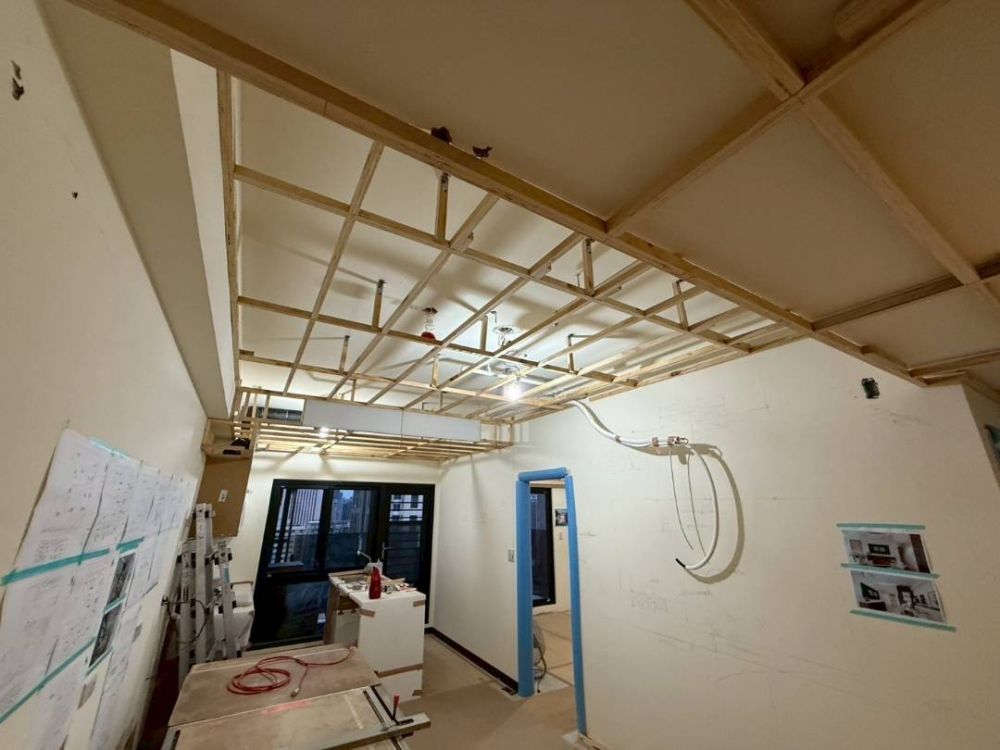

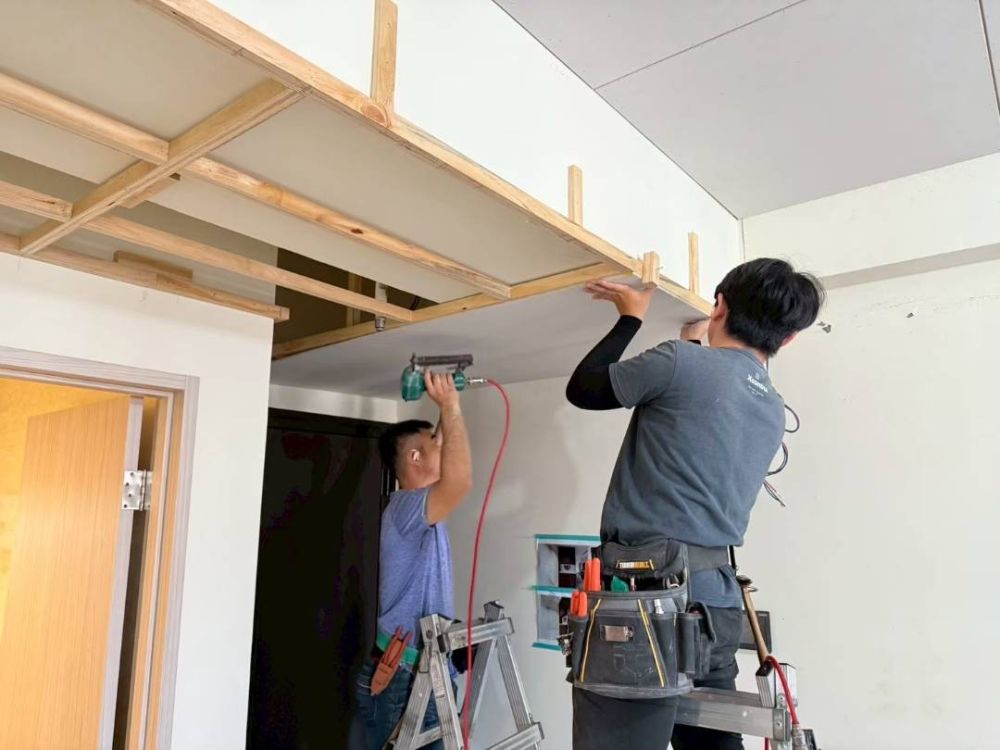

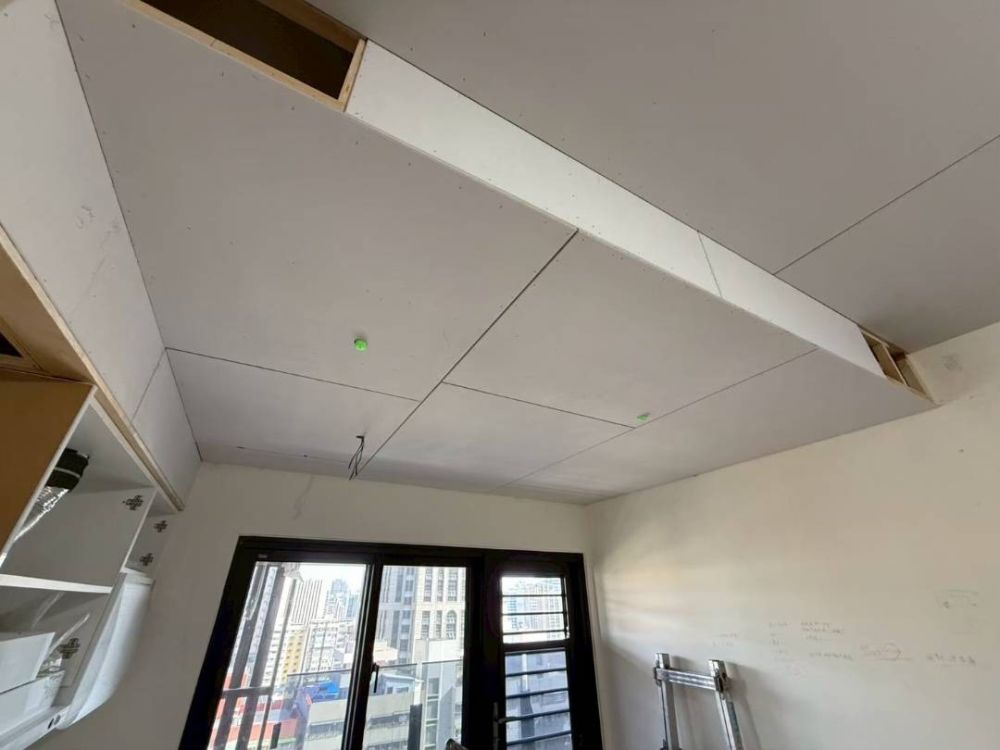

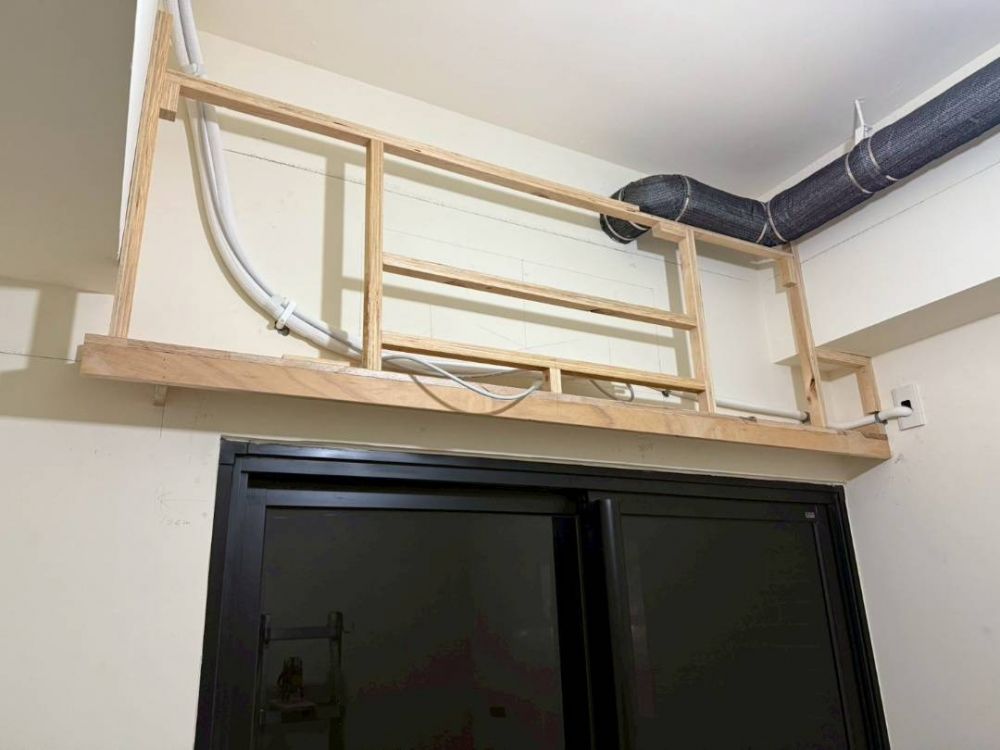

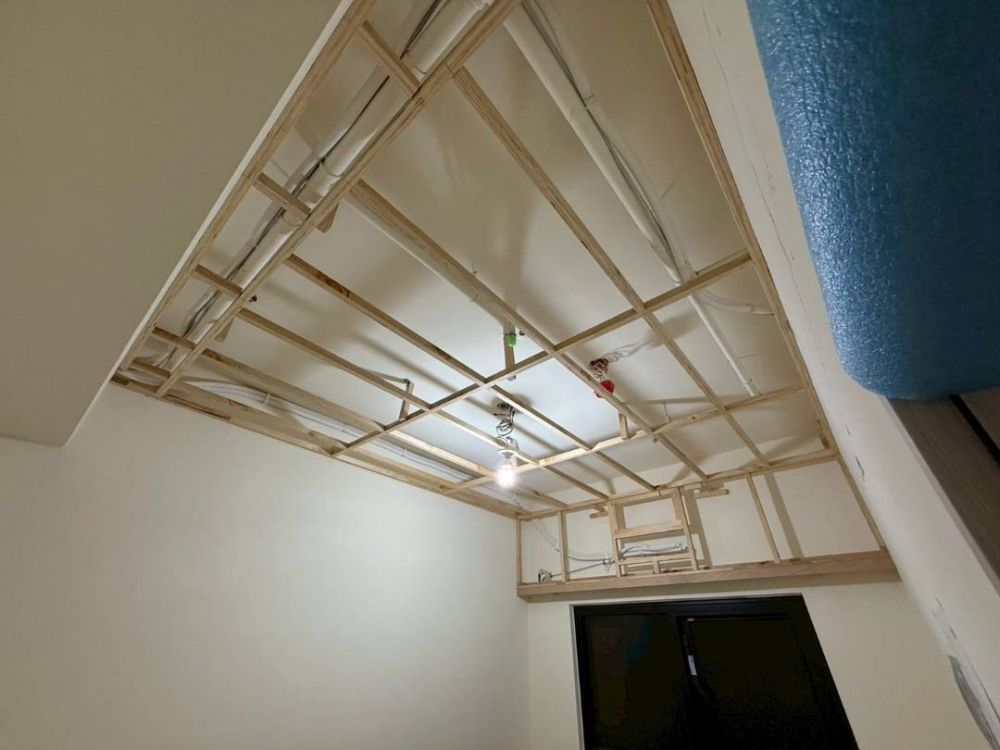

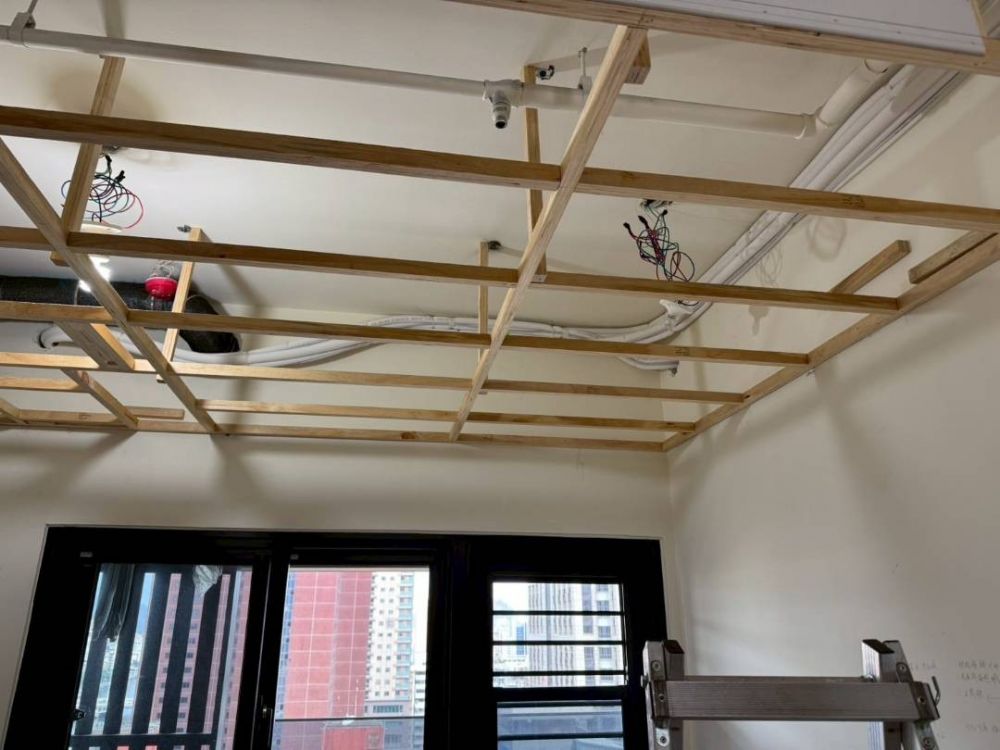

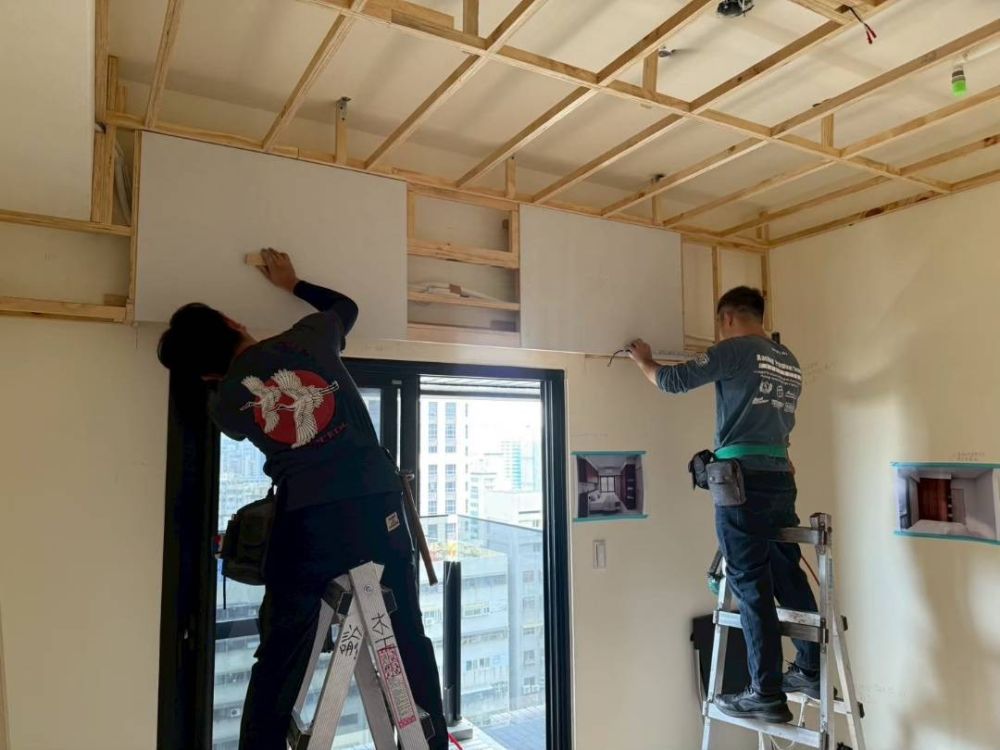

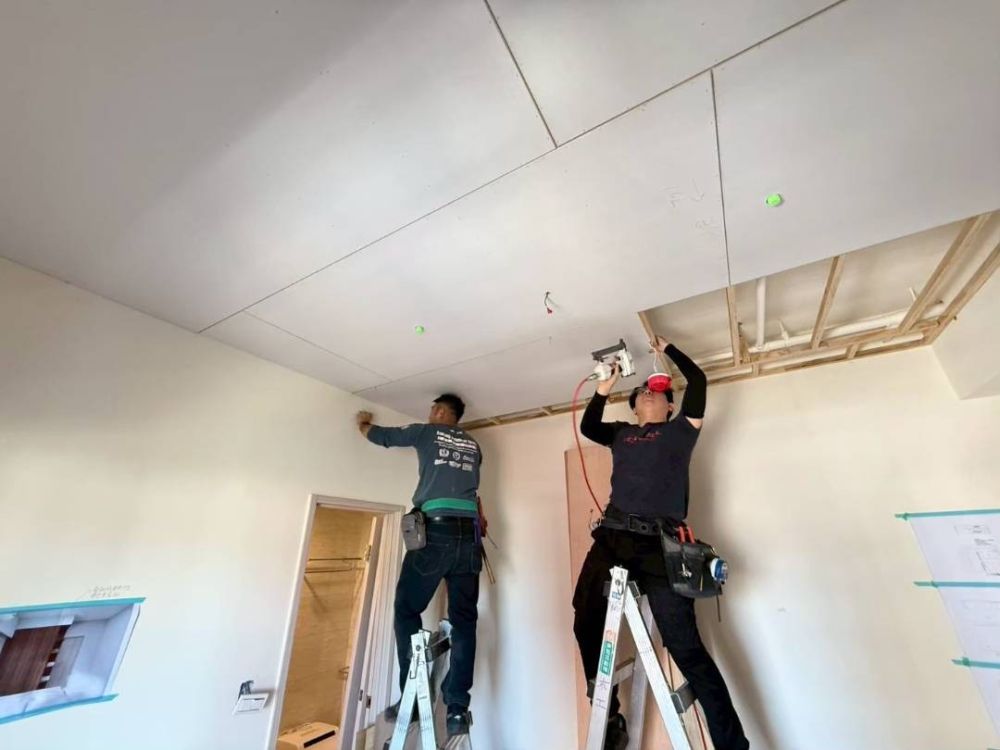

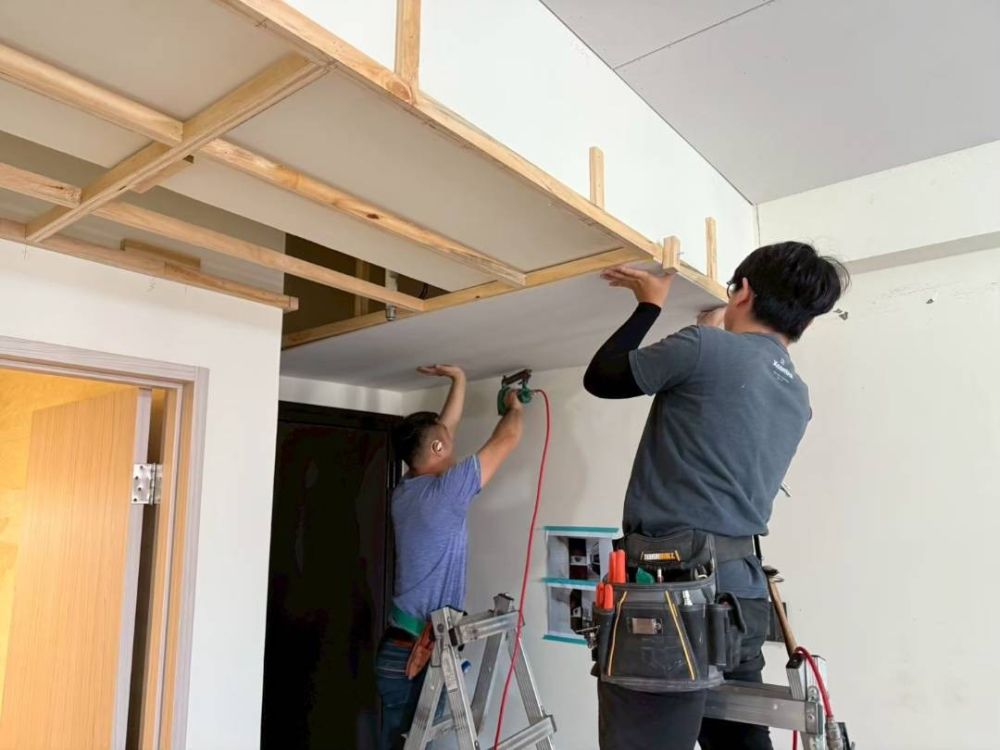

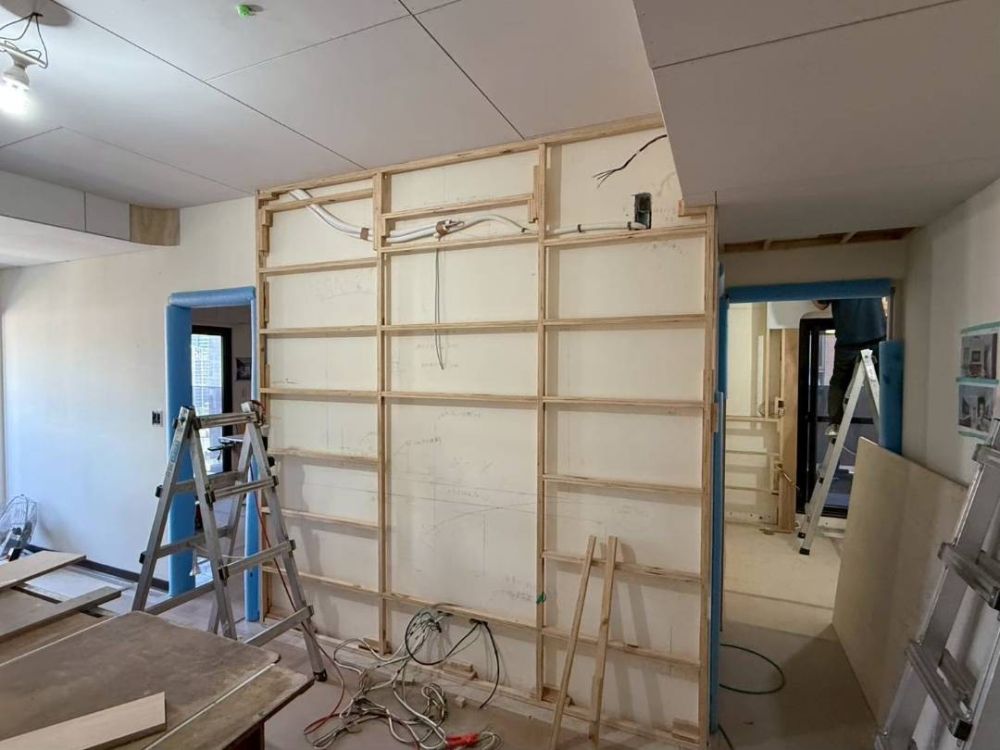

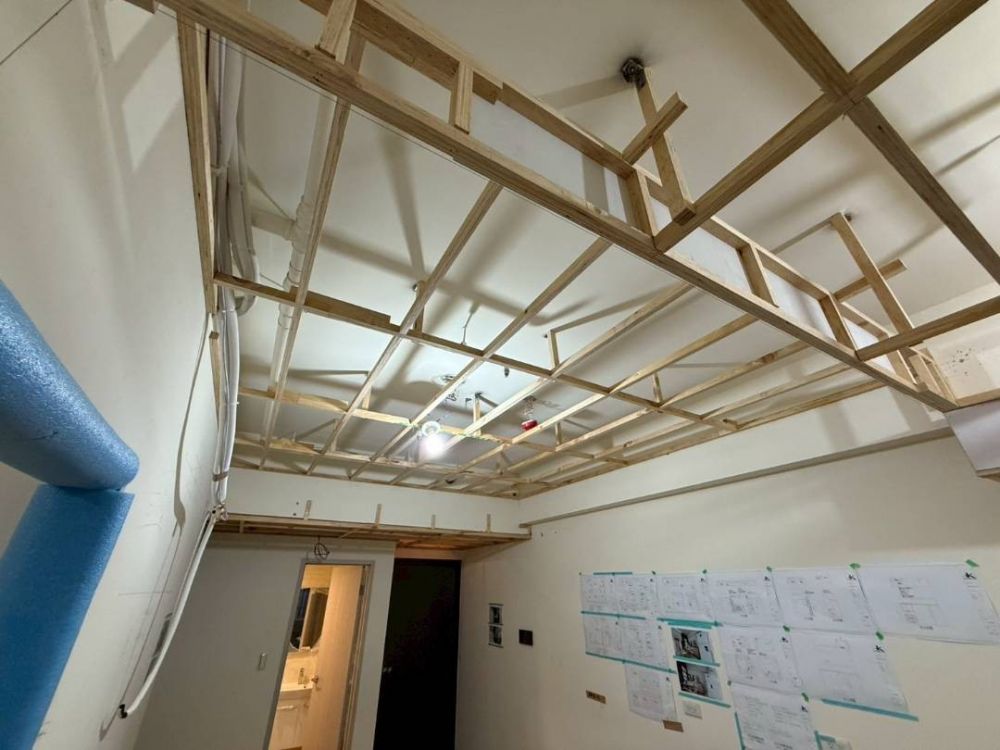

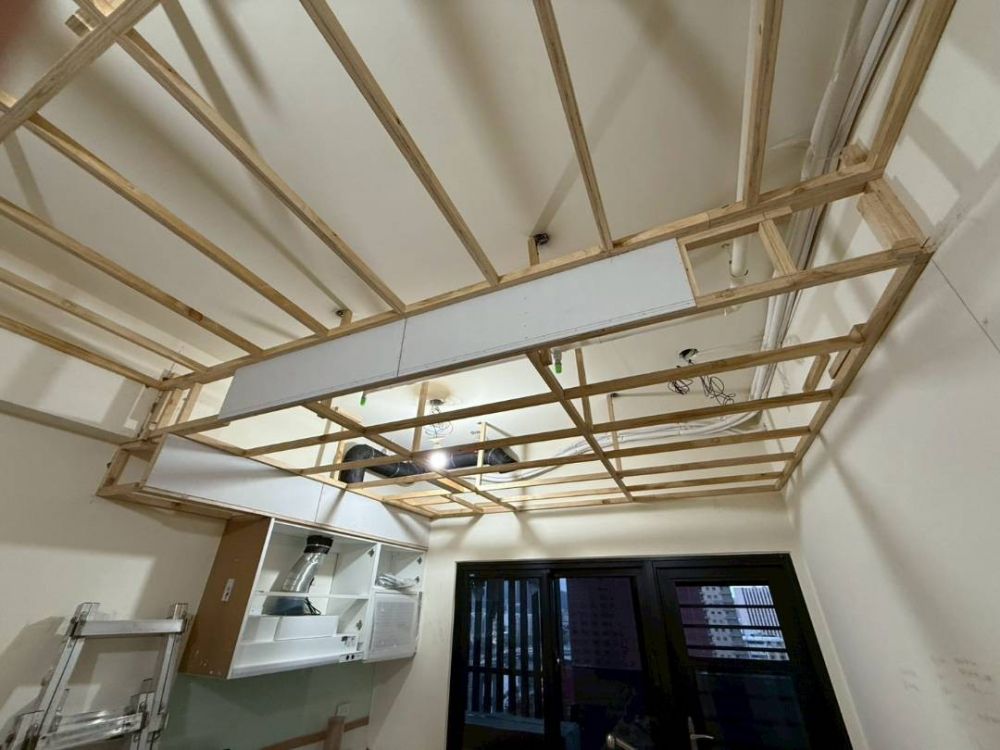

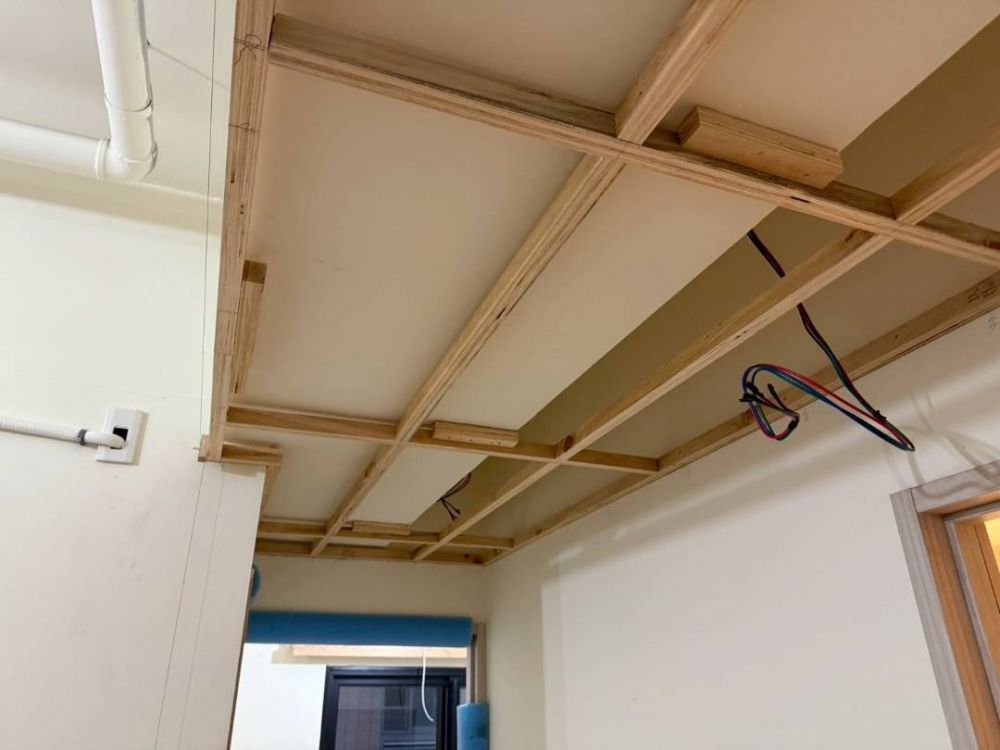

114/04/17 1.書房.電視牆背牆骨架施作 2.天花板封板

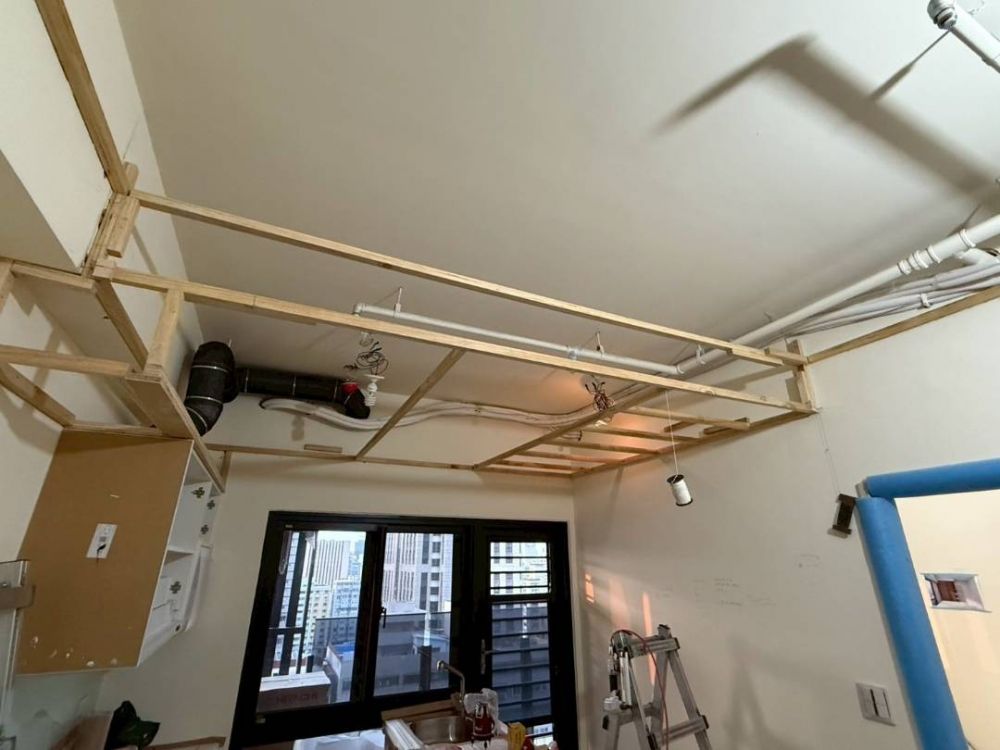

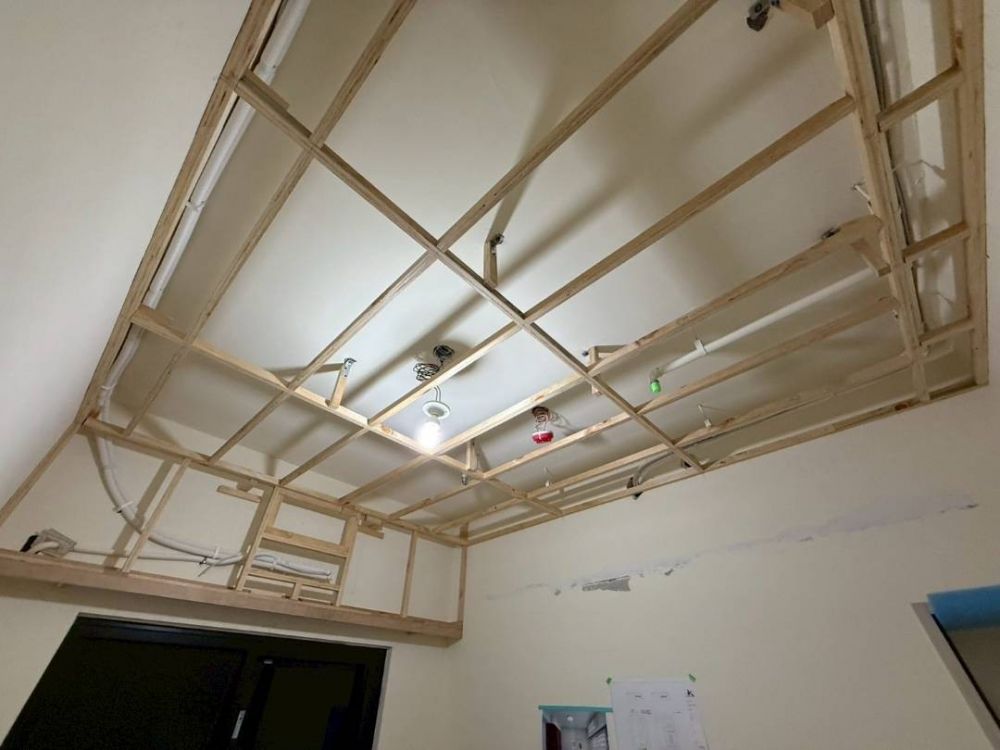

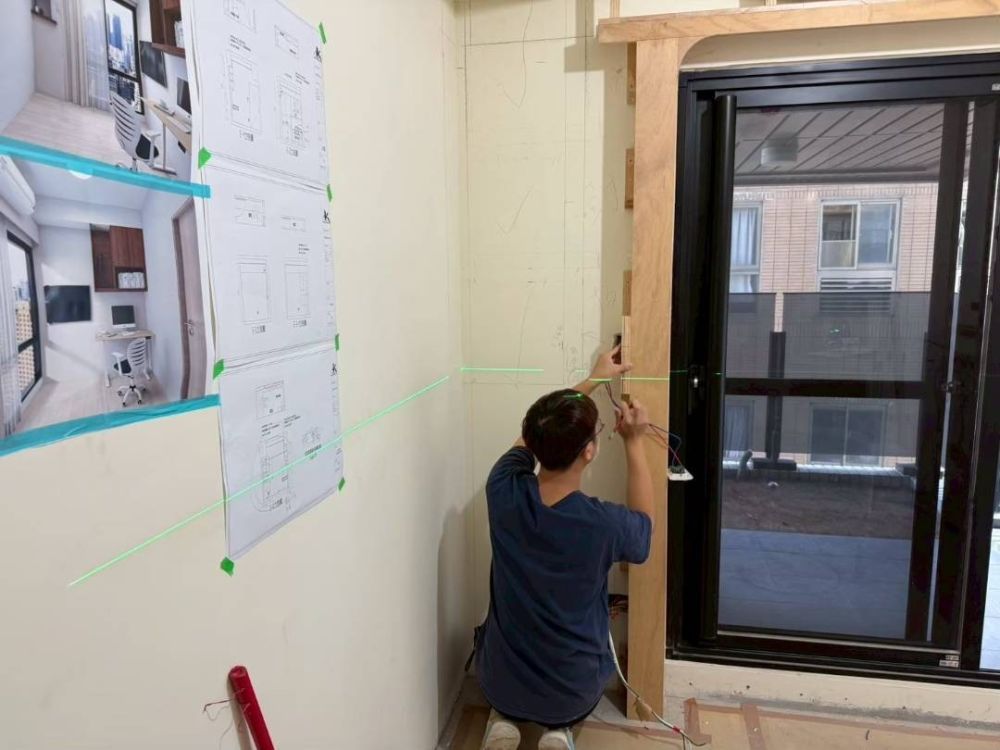

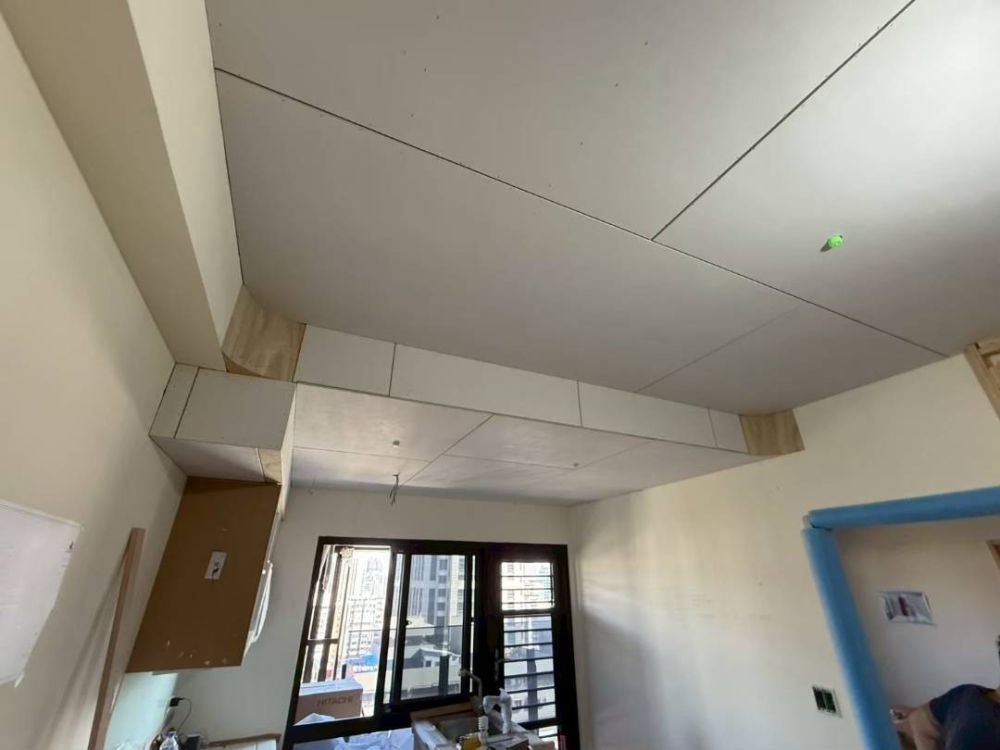

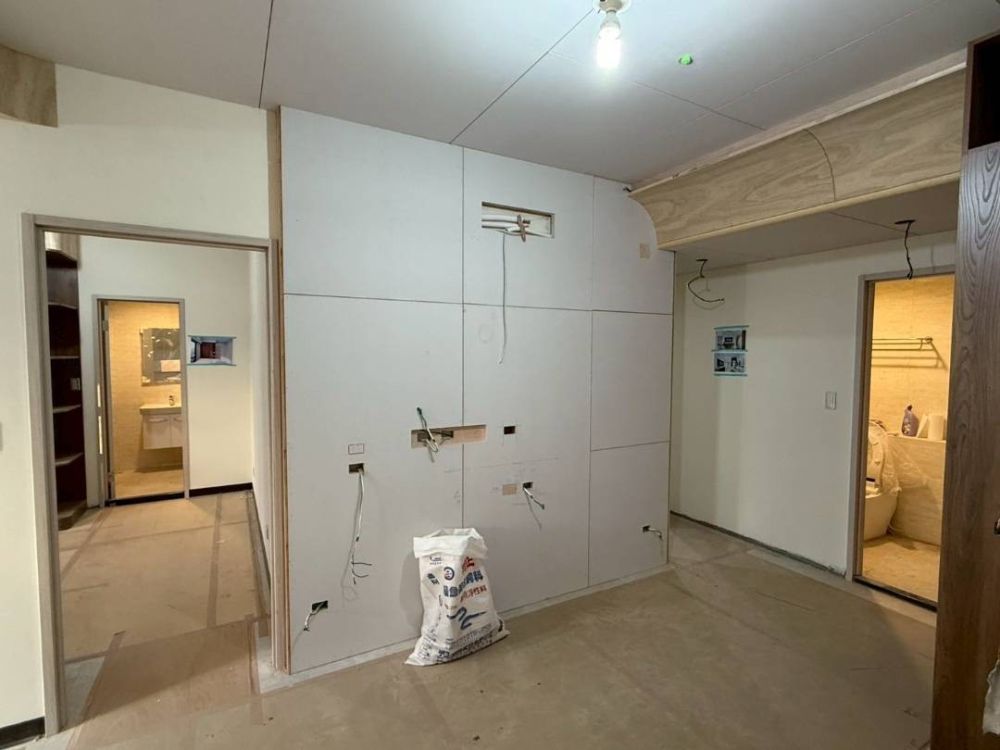

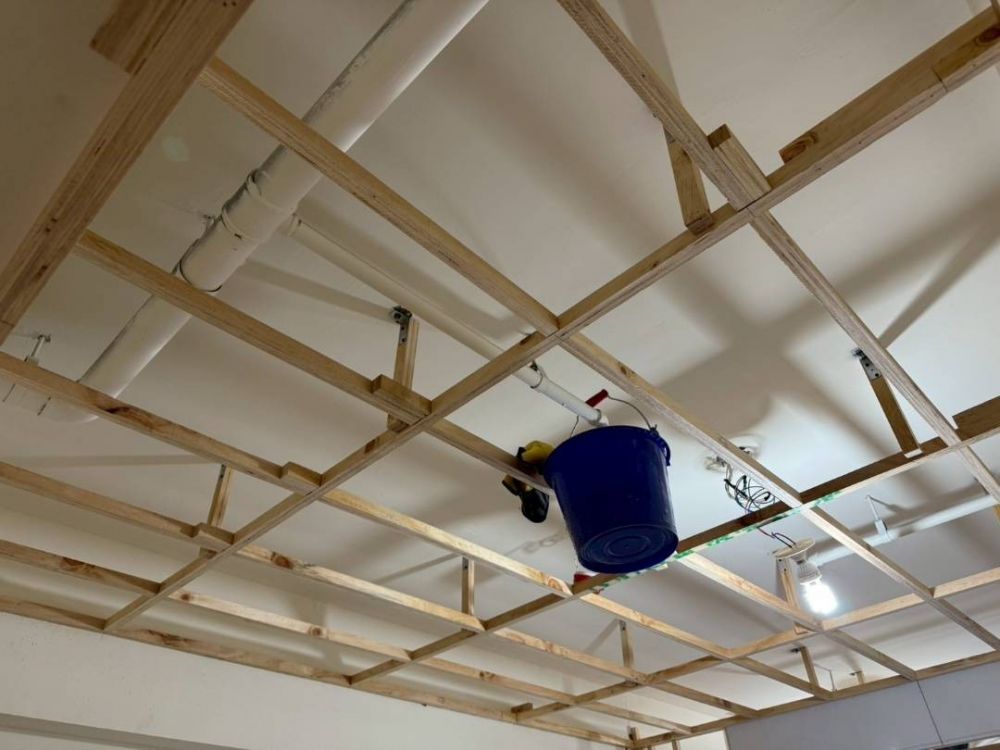

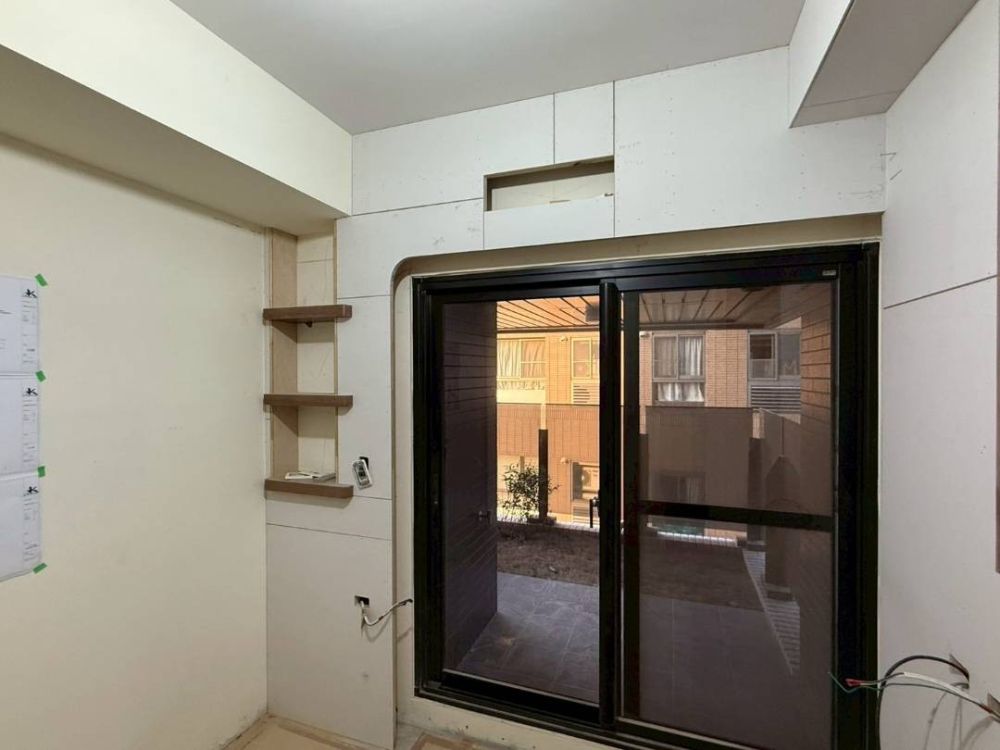

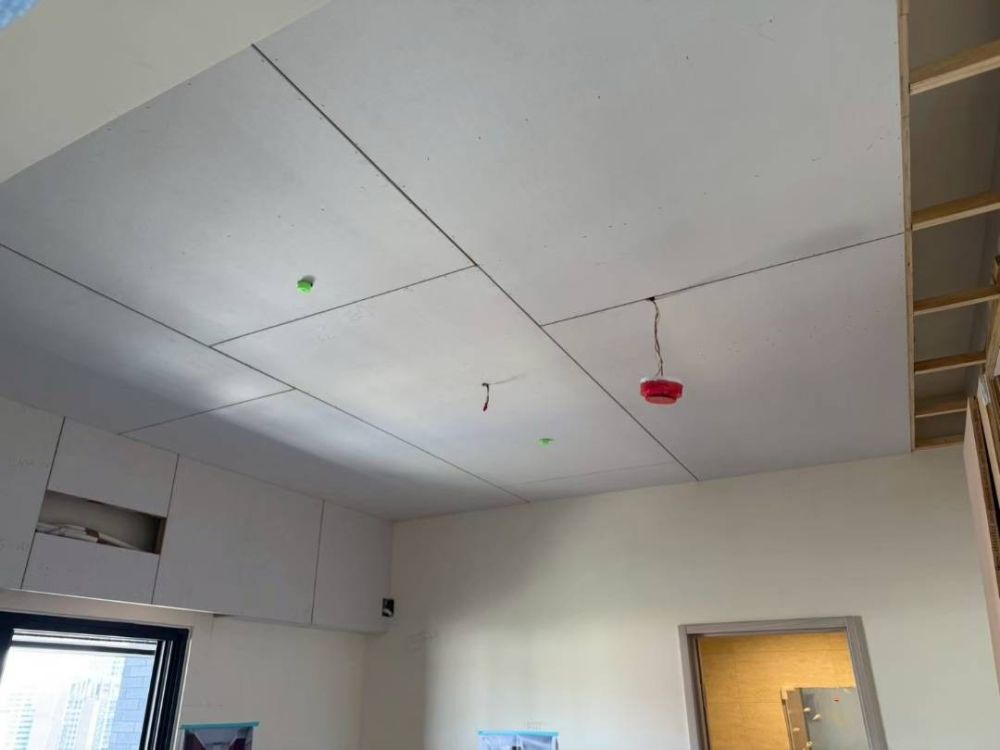

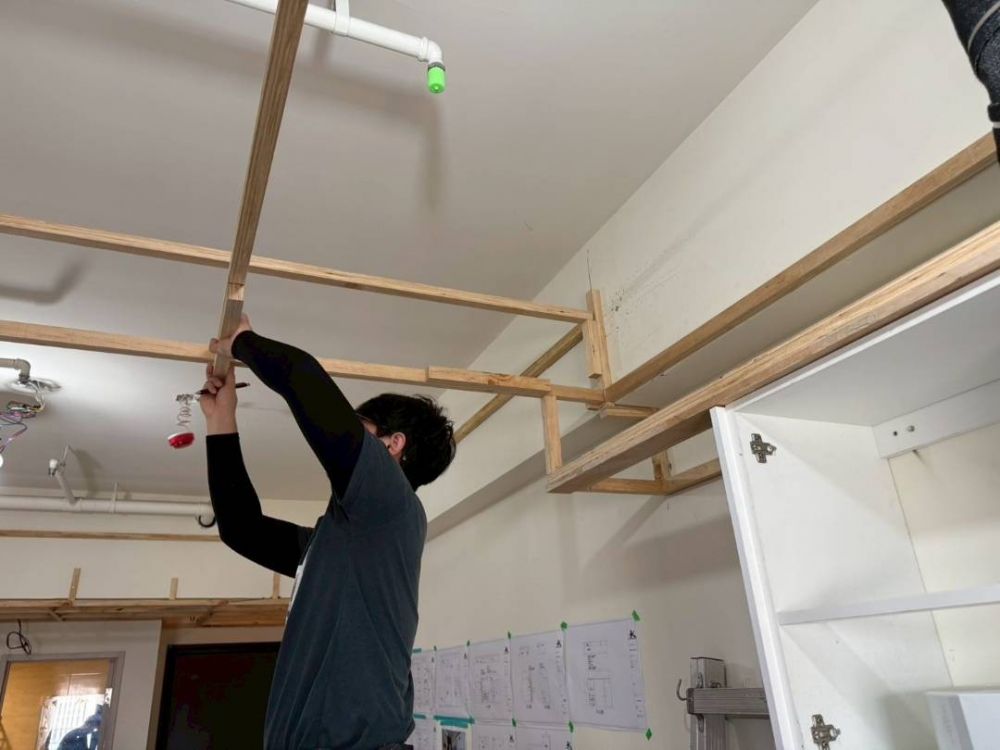

114/04/16 1.木作天花板封板 2.櫃體放樣

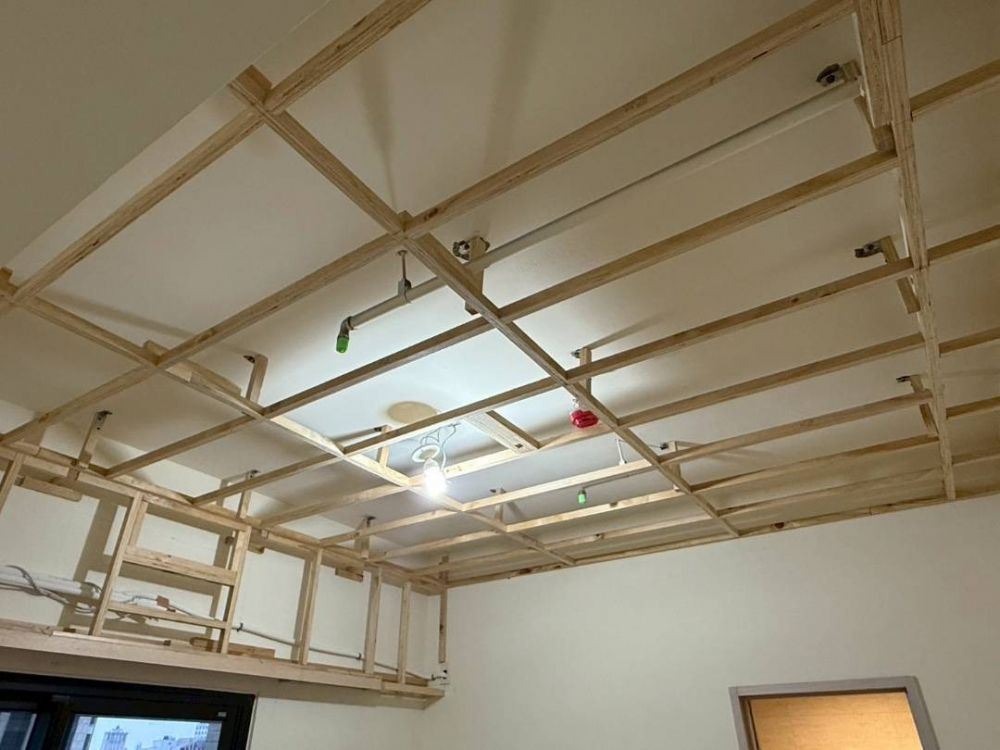

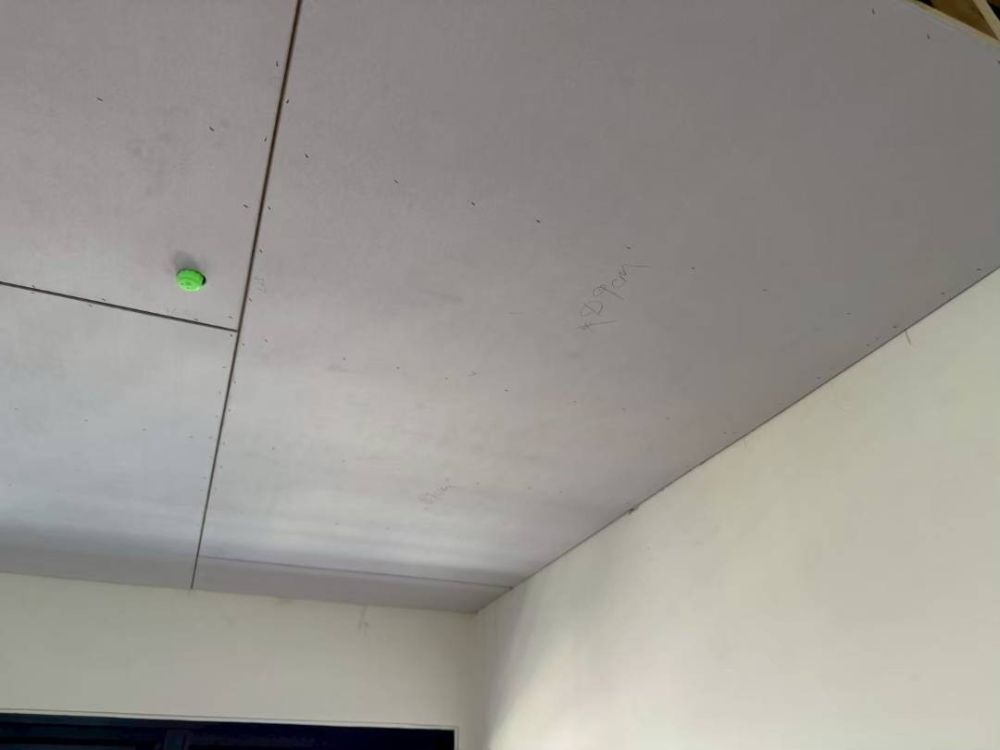

114/04/15 1.木作天花板封板

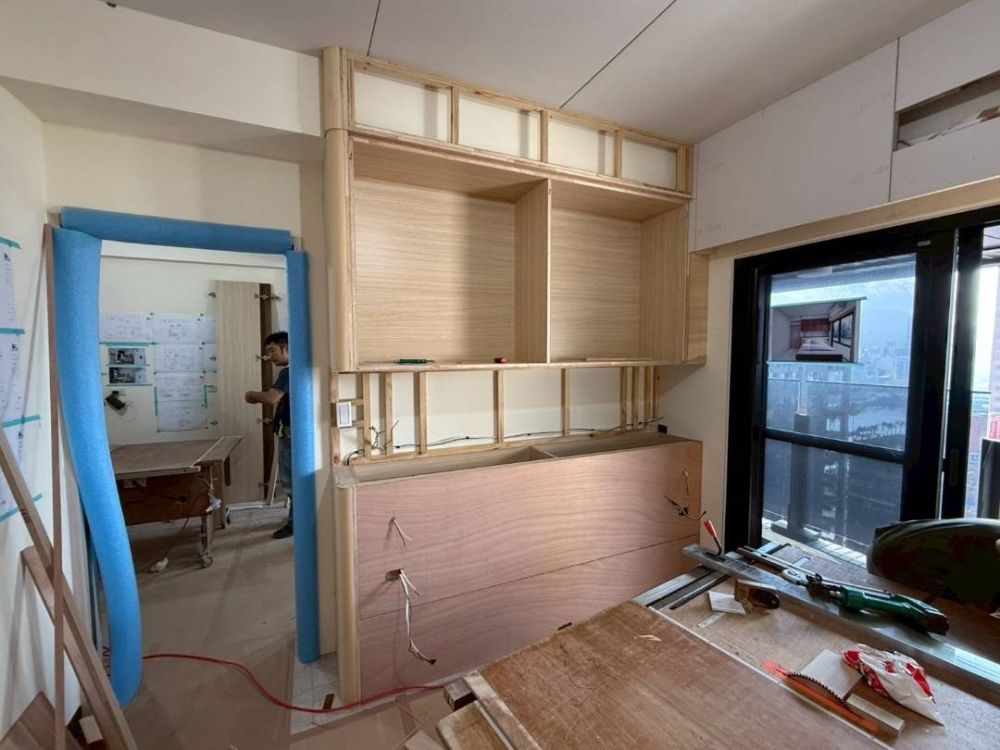

114/04/14 1.木作工程天花板封板

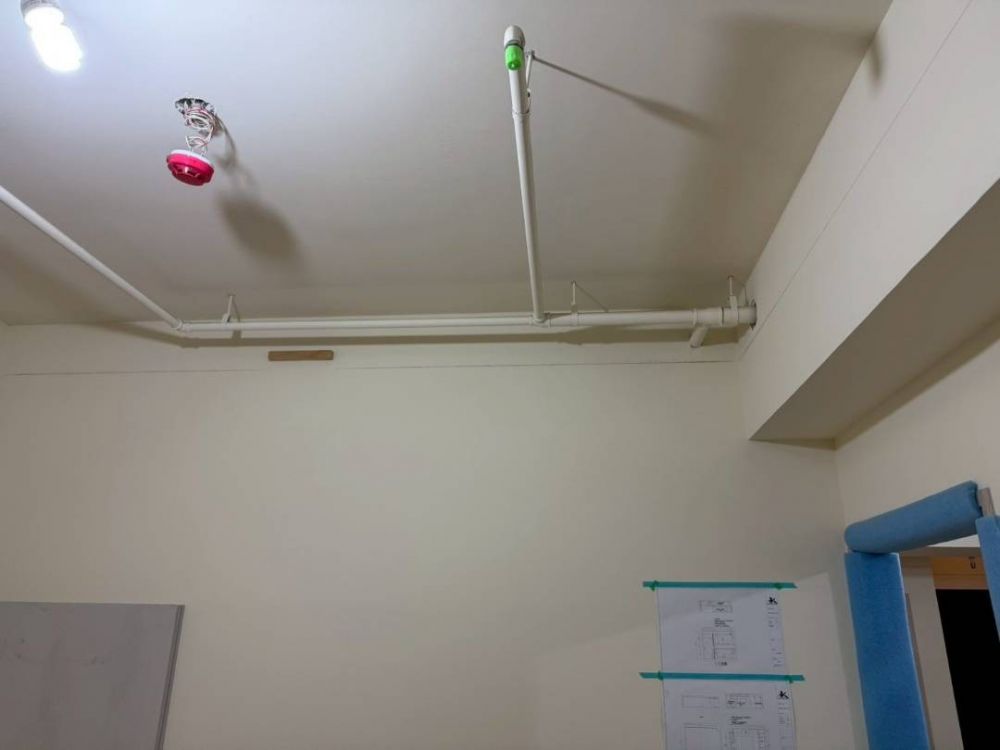

114/04/10 1.消防灑水頭調整

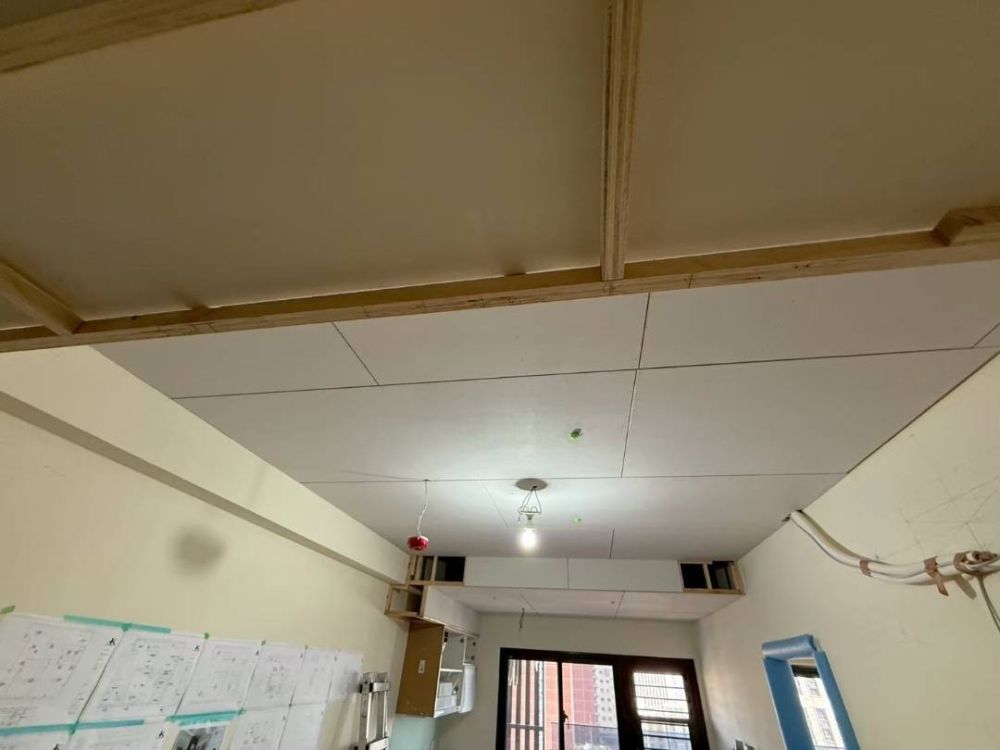

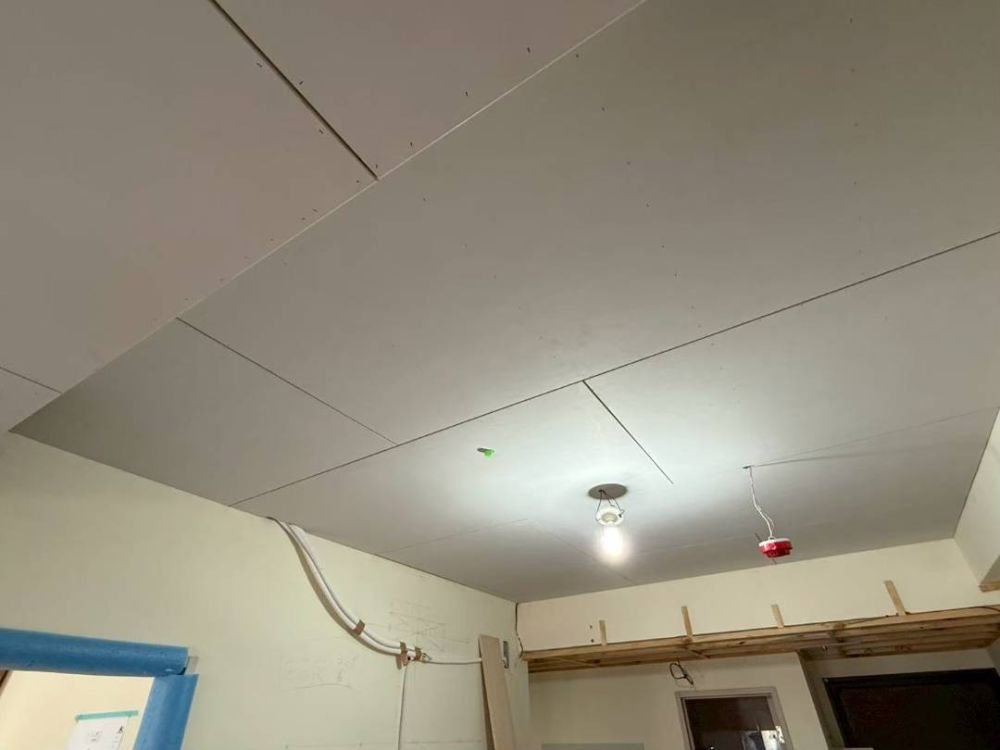

114/04/09 1.木作天花板平釘施工(客餐廳、廚房)
114/04/08 1.木作天花板平釘施工
114/04/07 1.木作天花板平釘施工

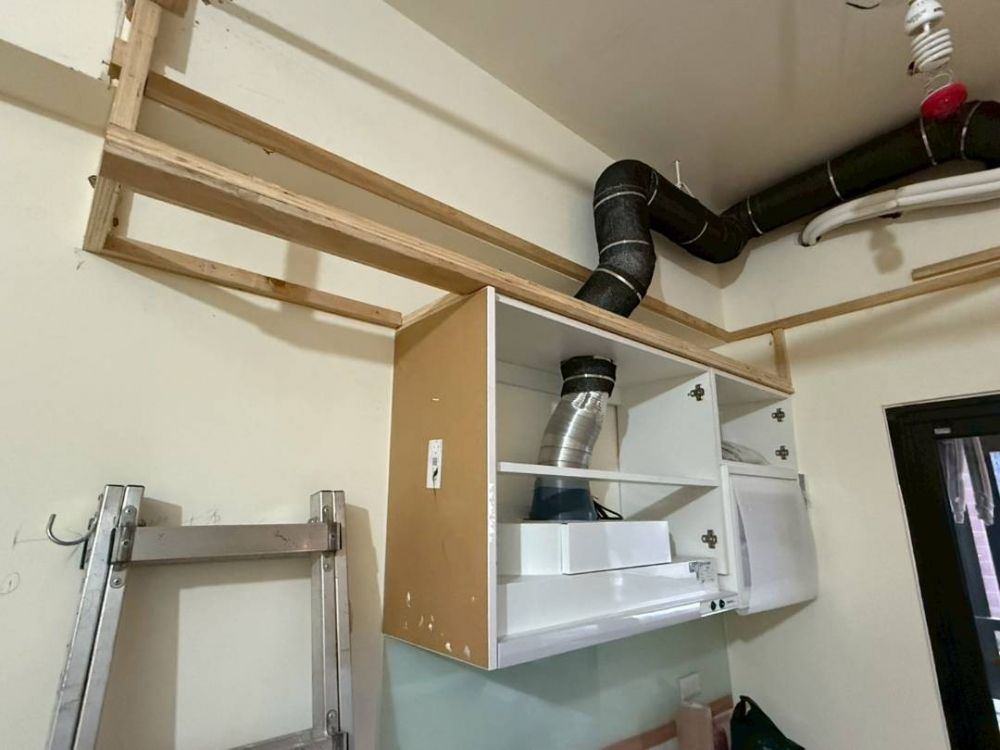

114/04/02 1.木作窗簾盒(冷氣包管)施工 2.天花板平釘木作施工
114/04/01 1.木工進場住戶室內地坪保護及窗簾盒(冷氣包管)施工 2.天花板高層放樣彈墨線

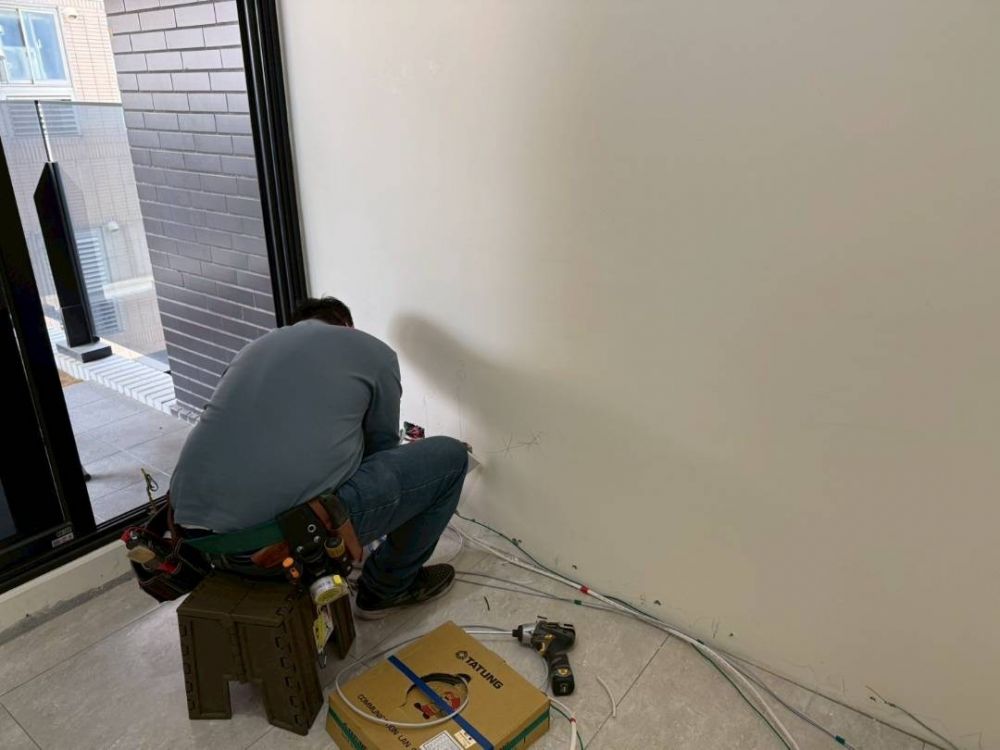

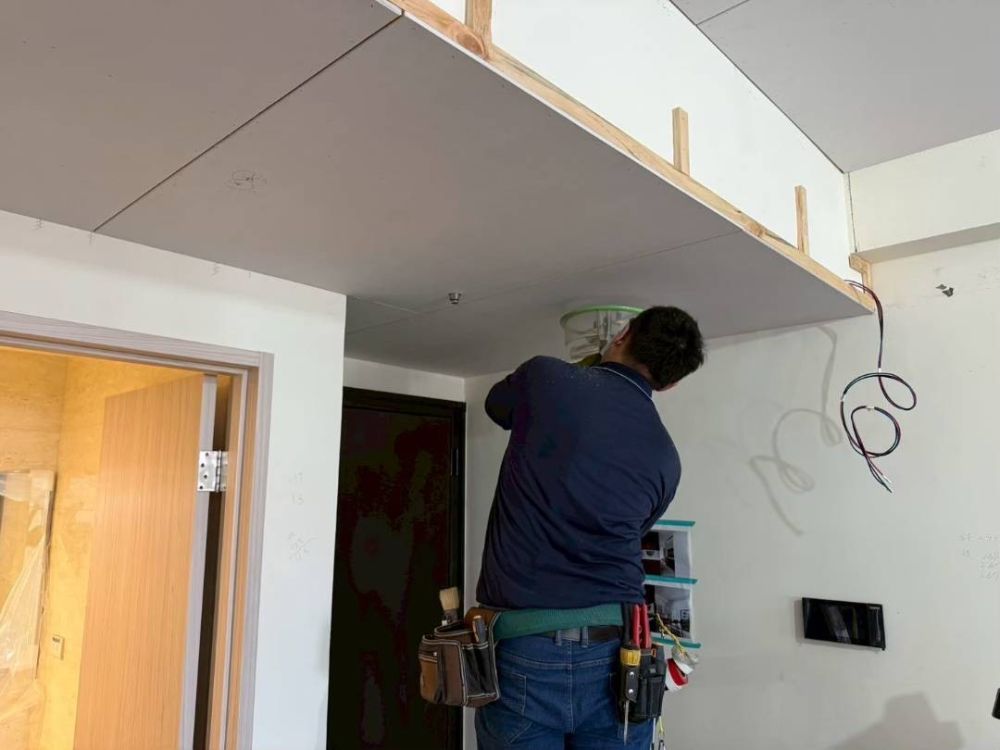

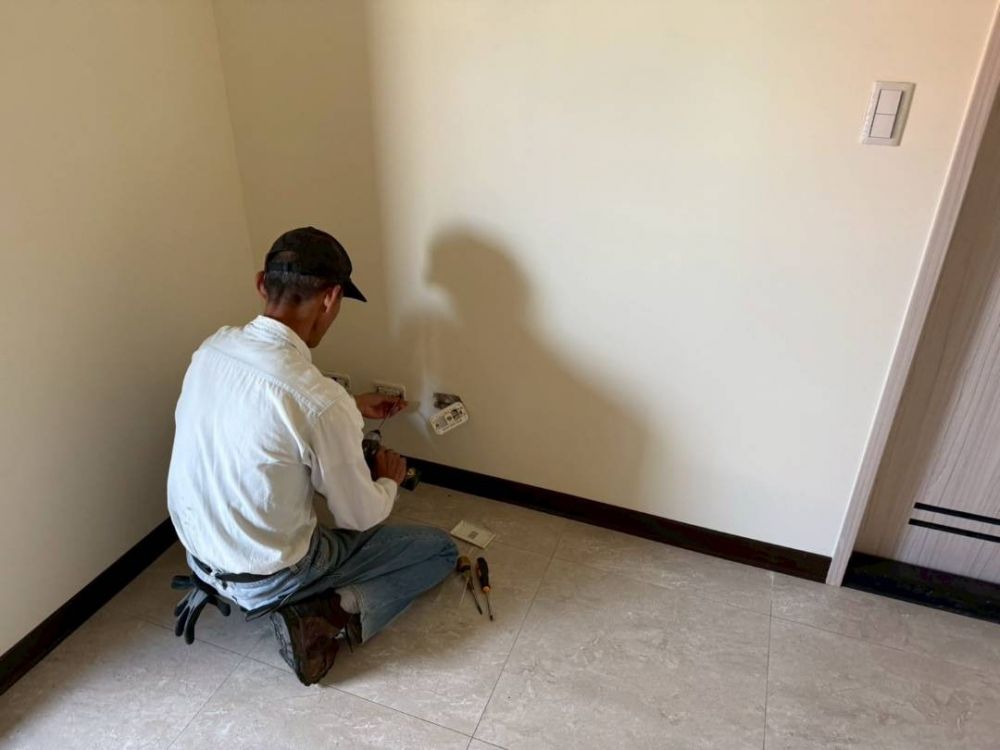

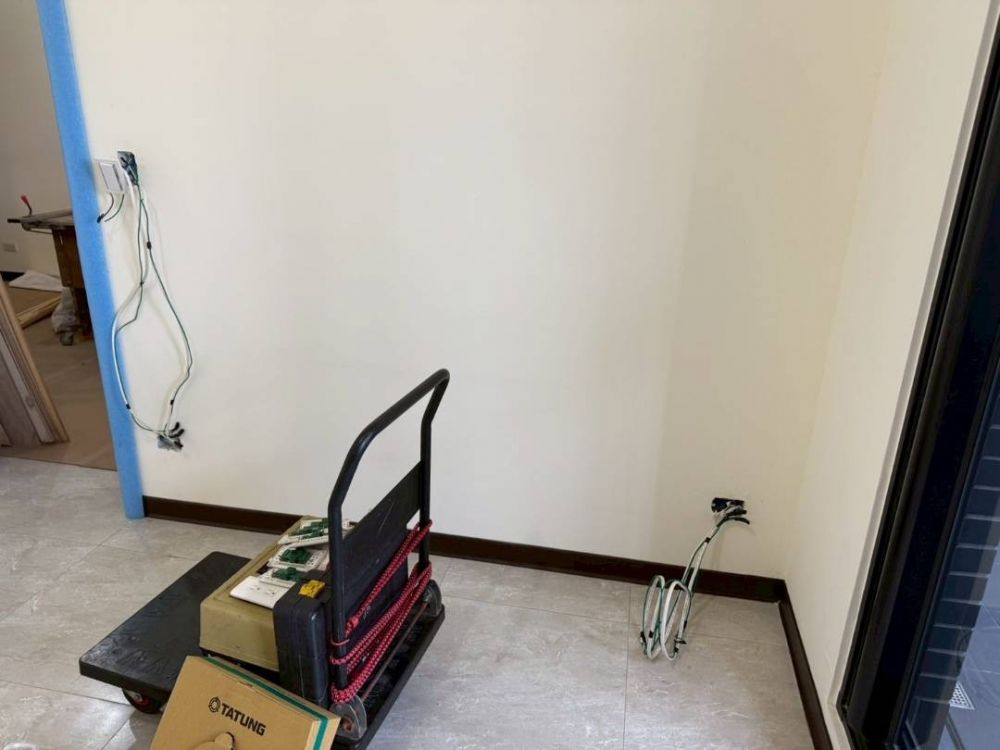

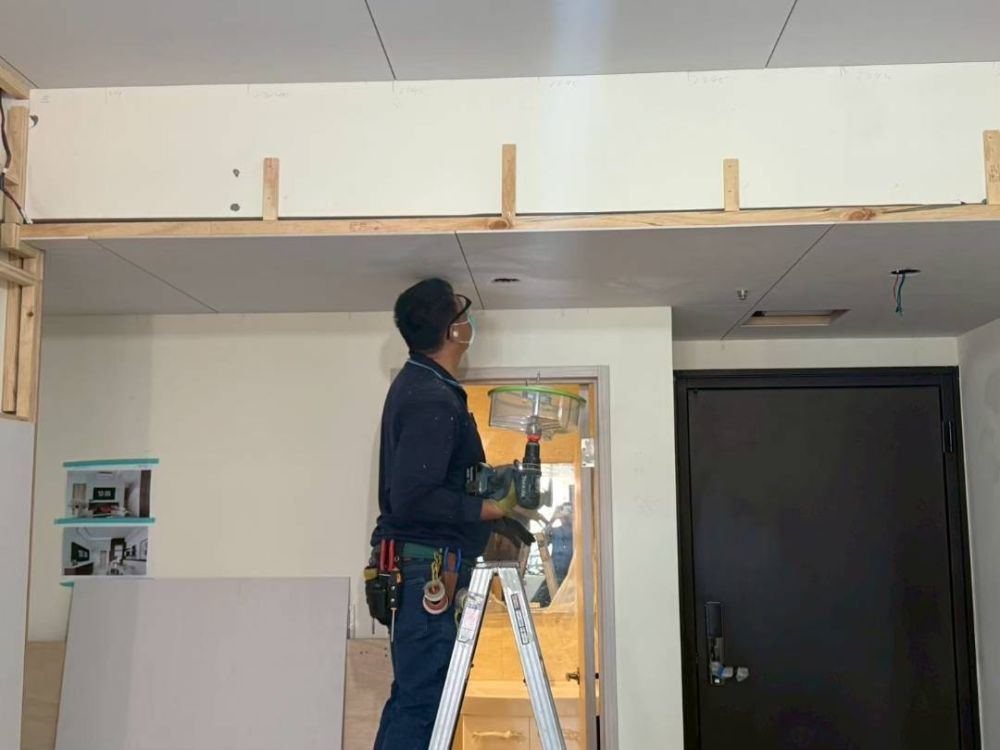

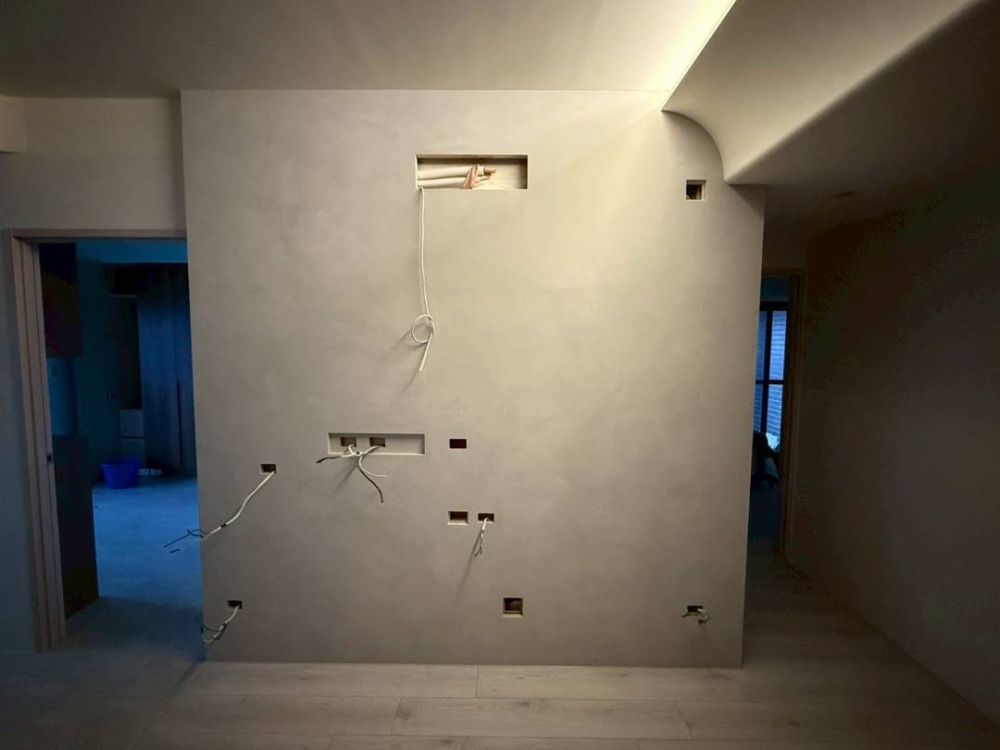

114/03/31木工進場前水電工程進場進行插座新增及電線延伸

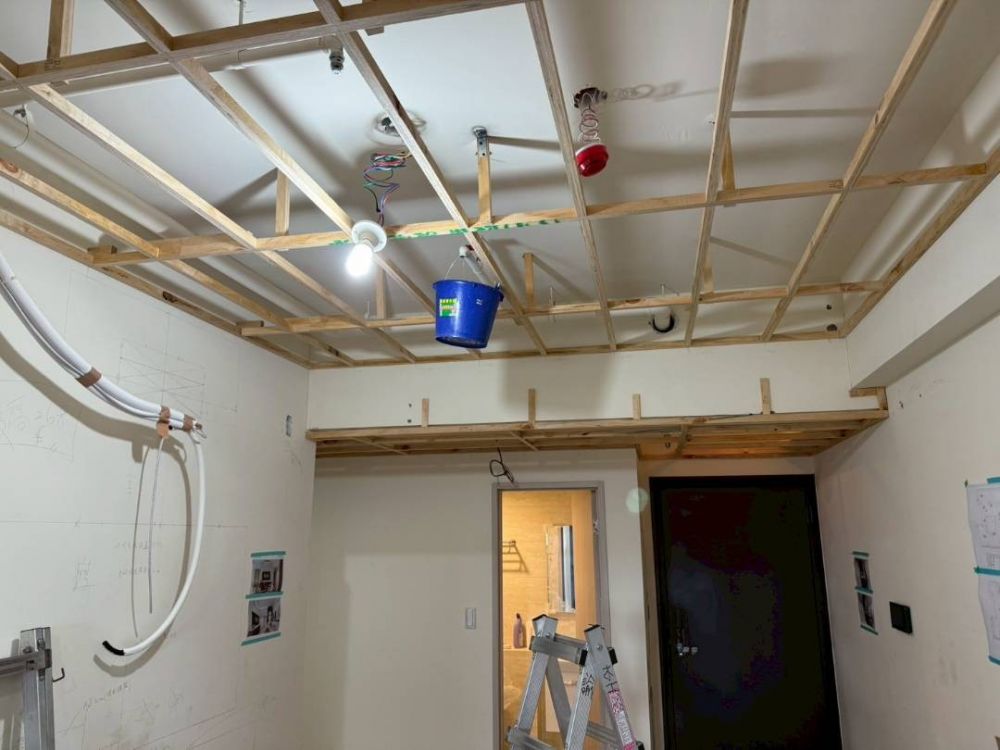

114/03/28木工進場前水電工程進場進行插座新增及電線延伸

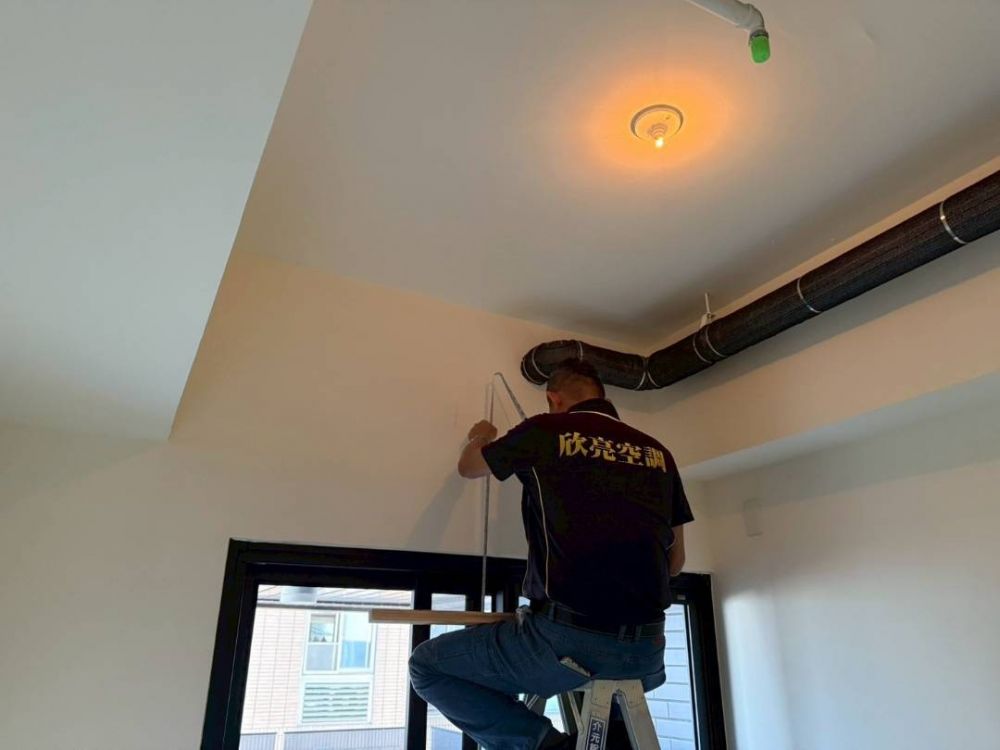

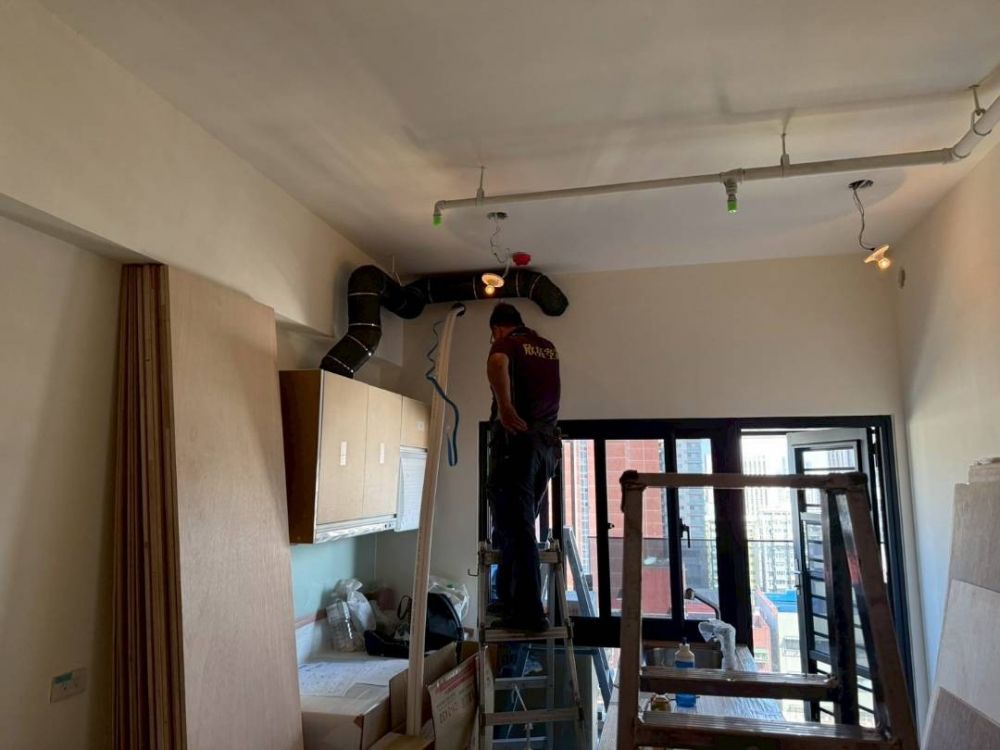

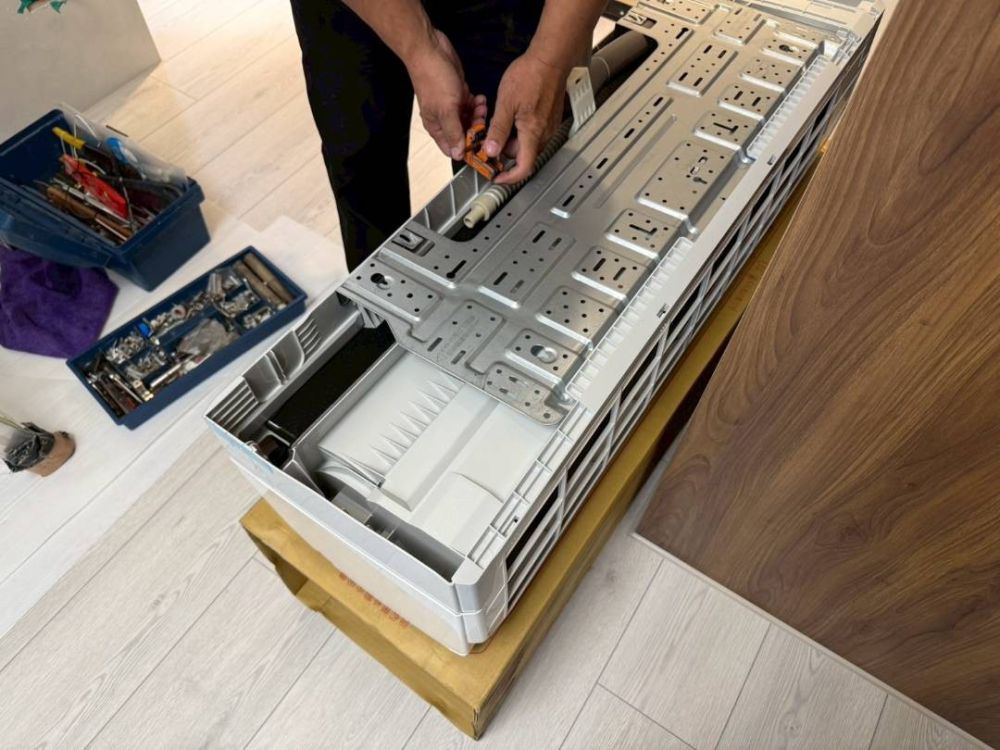

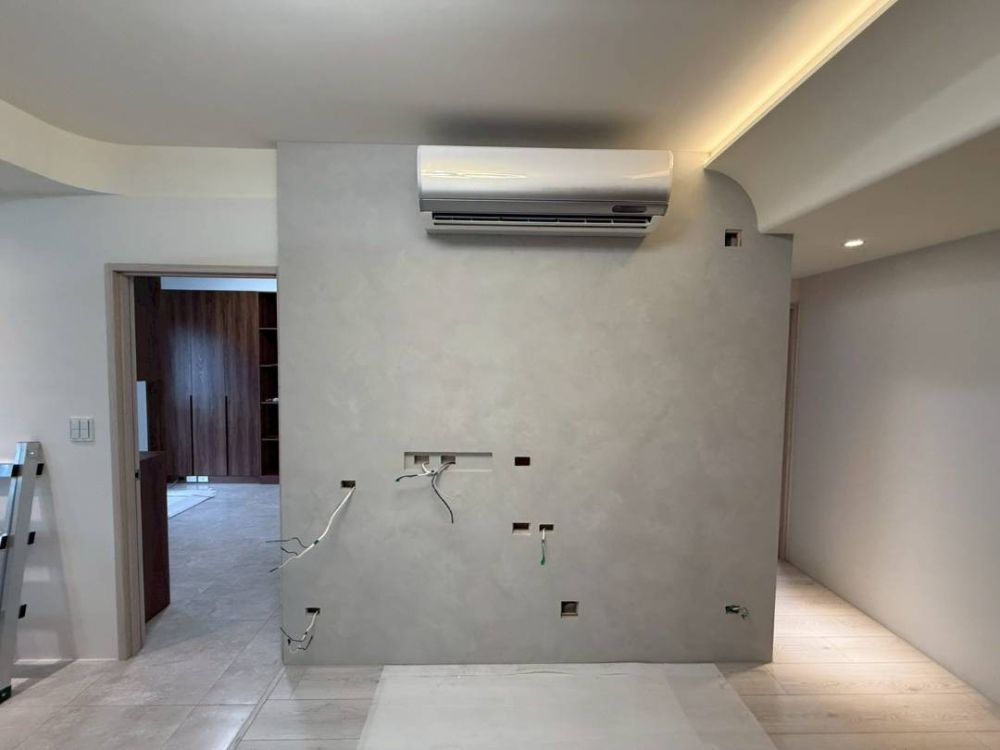

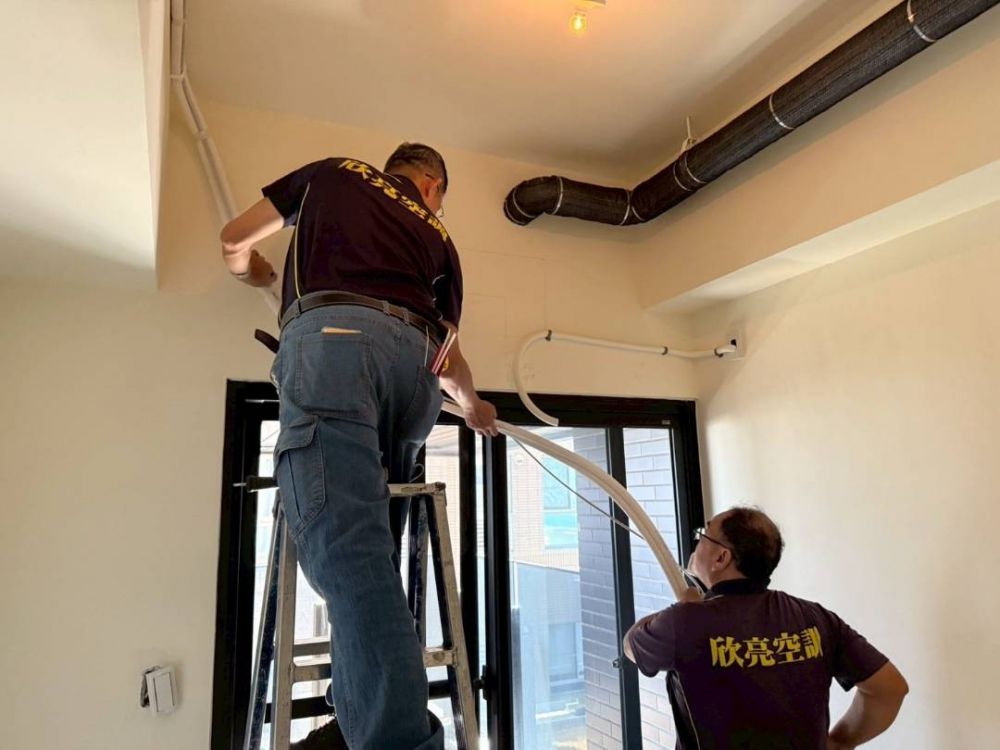

114/03/28木工進場前空調工程進場進行配管及冷氣位置放樣

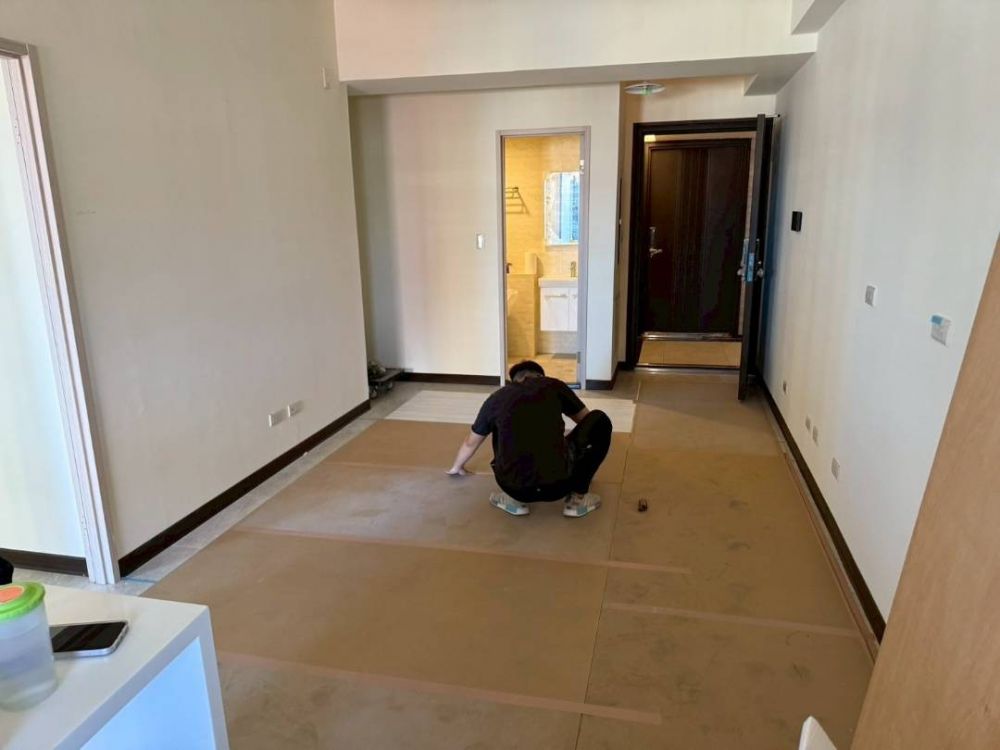

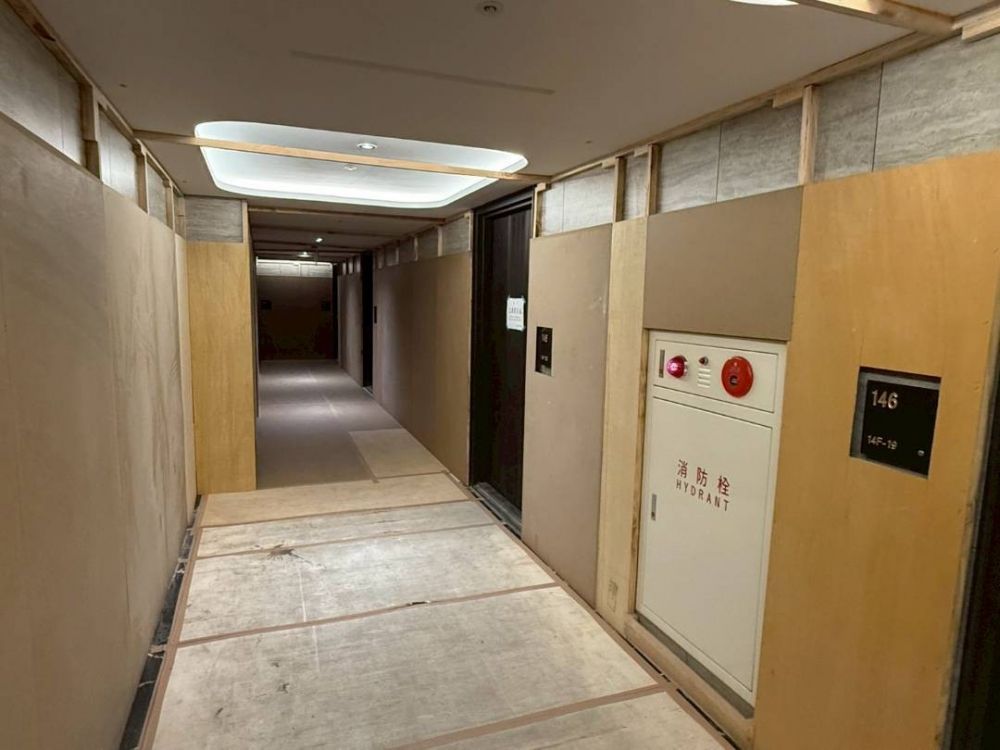

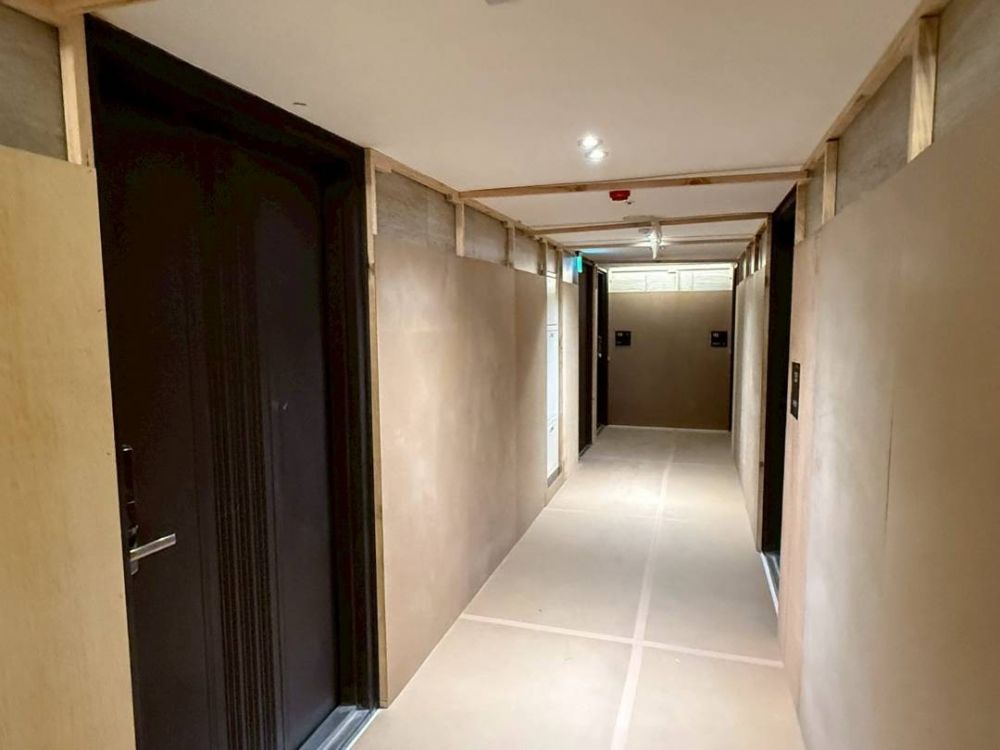

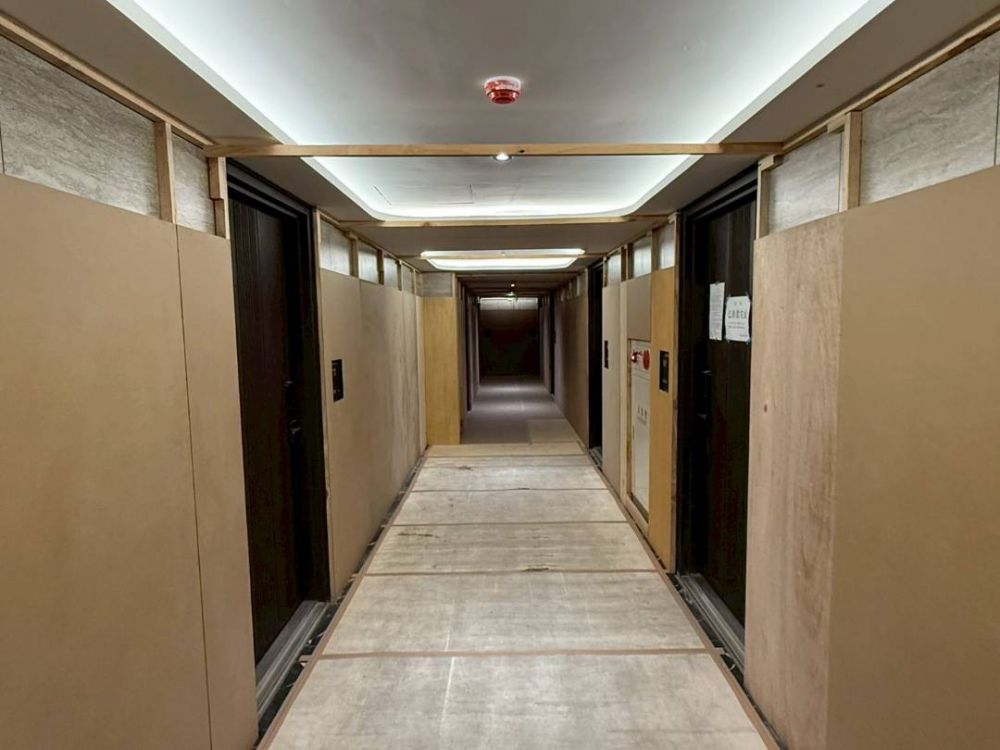

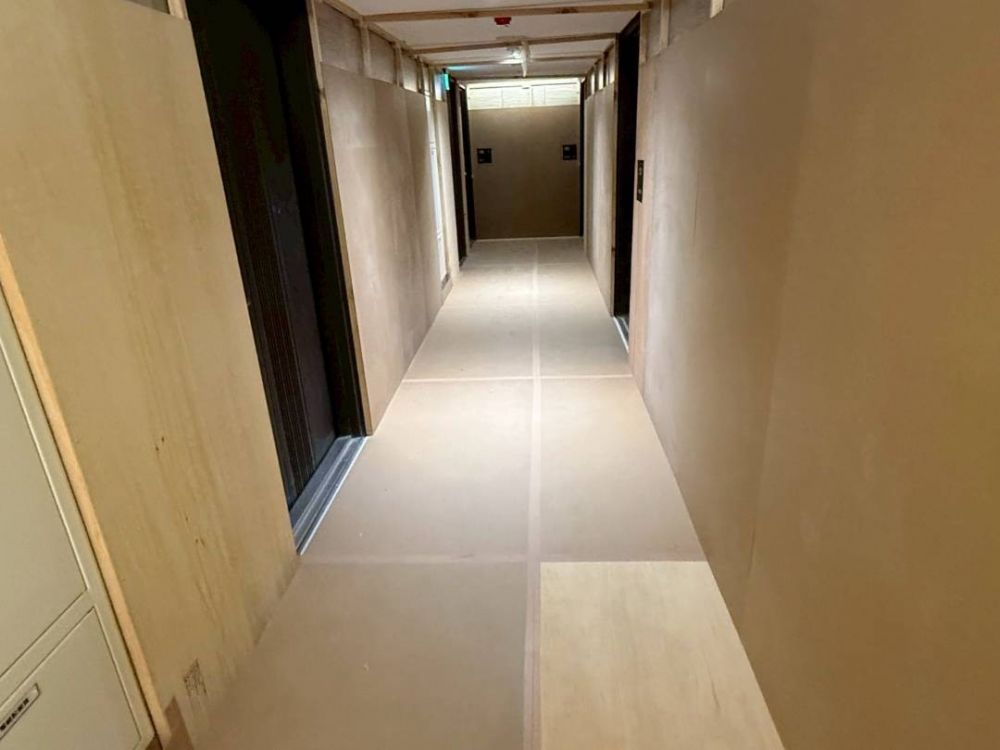

114/03/27進行公共區域及住戶地坪保護工程
